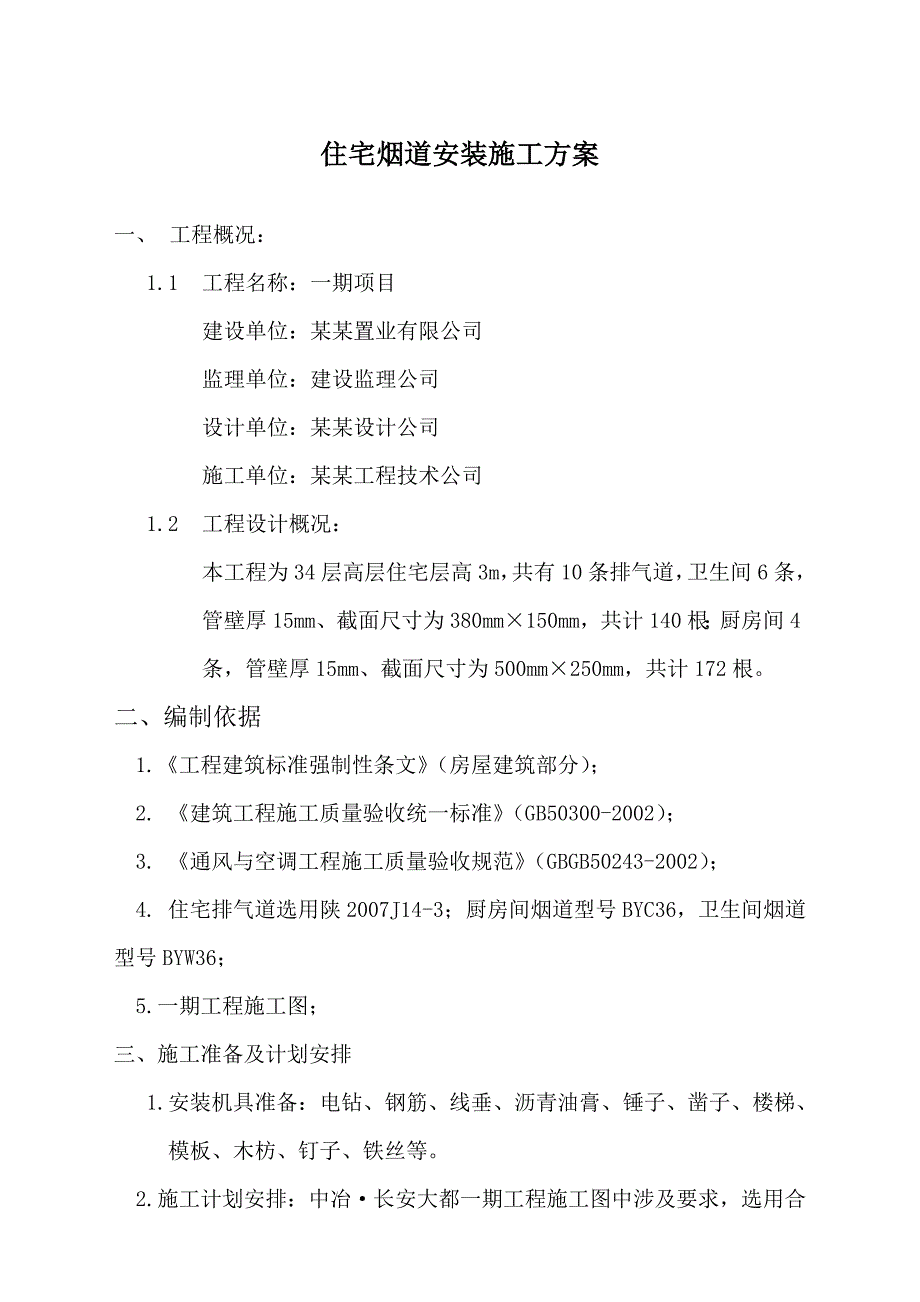

1、住宅烟道安装施工方案一、 工程概况:1.1 工程名称:一期项目建设单位:某某置业有限公司监理单位:建设监理公司设计单位:某某设计公司施工单位:某某工程技术公司1.2 工程设计概况:本工程为34层高层住宅层高3m,共有10条排气道,卫生间6条,管壁厚15mm、截面尺寸为380mm150mm,共计140根;厨房间4条,管壁厚15mm、截面尺寸为500mm250mm,共计172根。二、编制依据1.工程建筑标准强制性条文(房屋建筑部分);2. 建筑工程施工质量验收统一标准(GB50300-2002);3. 通风与空调工程施工质量验收规范(GBGB50243-2002);4. 住宅排气道选用陕2007J

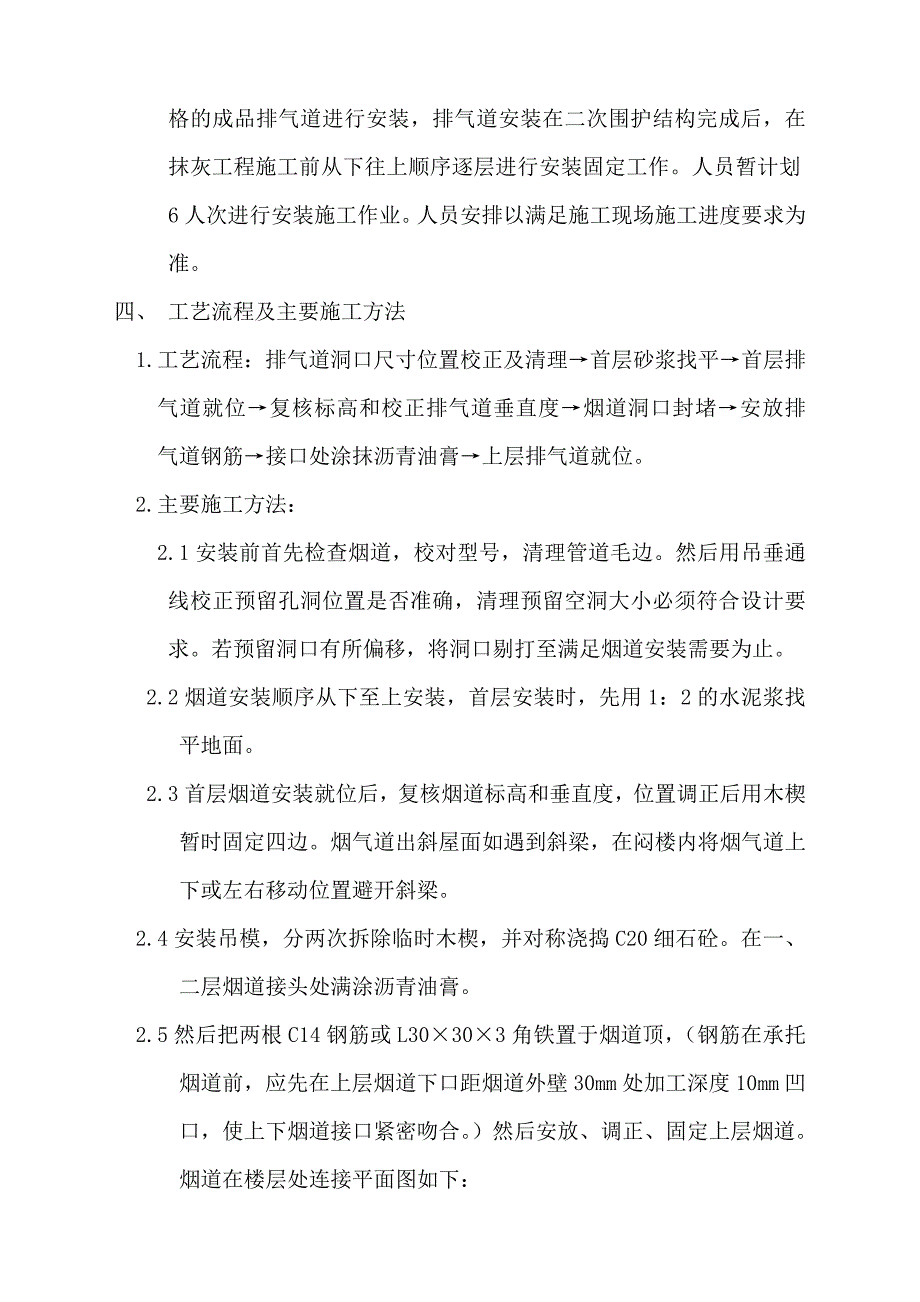

2、14-3;厨房间烟道型号BYC36,卫生间烟道型号BYW36;5.一期工程施工图;三、施工准备及计划安排 1.安装机具准备:电钻、钢筋、线垂、沥青油膏、锤子、凿子、楼梯、模板、木枋、钉子、铁丝等。2. 施工计划安排:中冶长安大都一期工程施工图中涉及要求,选用合格的成品排气道进行安装,排气道安装在二次围护结构完成后,在抹灰工程施工前从下往上顺序逐层进行安装固定工作。人员暂计划6人次进行安装施工作业。人员安排以满足施工现场施工进度要求为准。四、 工艺流程及主要施工方法1.工艺流程:排气道洞口尺寸位置校正及清理首层砂浆找平首层排气道就位复核标高和校正排气道垂直度烟道洞口封堵安放排气道钢筋接口处涂抹沥
3、青油膏上层排气道就位。2.主要施工方法:2.1安装前首先检查烟道,校对型号,清理管道毛边。然后用吊垂通线校正预留孔洞位置是否准确,清理预留空洞大小必须符合设计要求。若预留洞口有所偏移,将洞口剔打至满足烟道安装需要为止。2.2烟道安装顺序从下至上安装,首层安装时,先用1:2的水泥浆找平地面。2.3首层烟道安装就位后,复核烟道标高和垂直度,位置调正后用木楔暂时固定四边。烟气道出斜屋面如遇到斜梁,在闷楼内将烟气道上下或左右移动位置避开斜梁。2.4安装吊模,分两次拆除临时木楔,并对称浇捣C20细石砼。在一、二层烟道接头处满涂沥青油膏。2.5然后把两根C14钢筋或L30303角铁置于烟道顶,(钢筋在承托

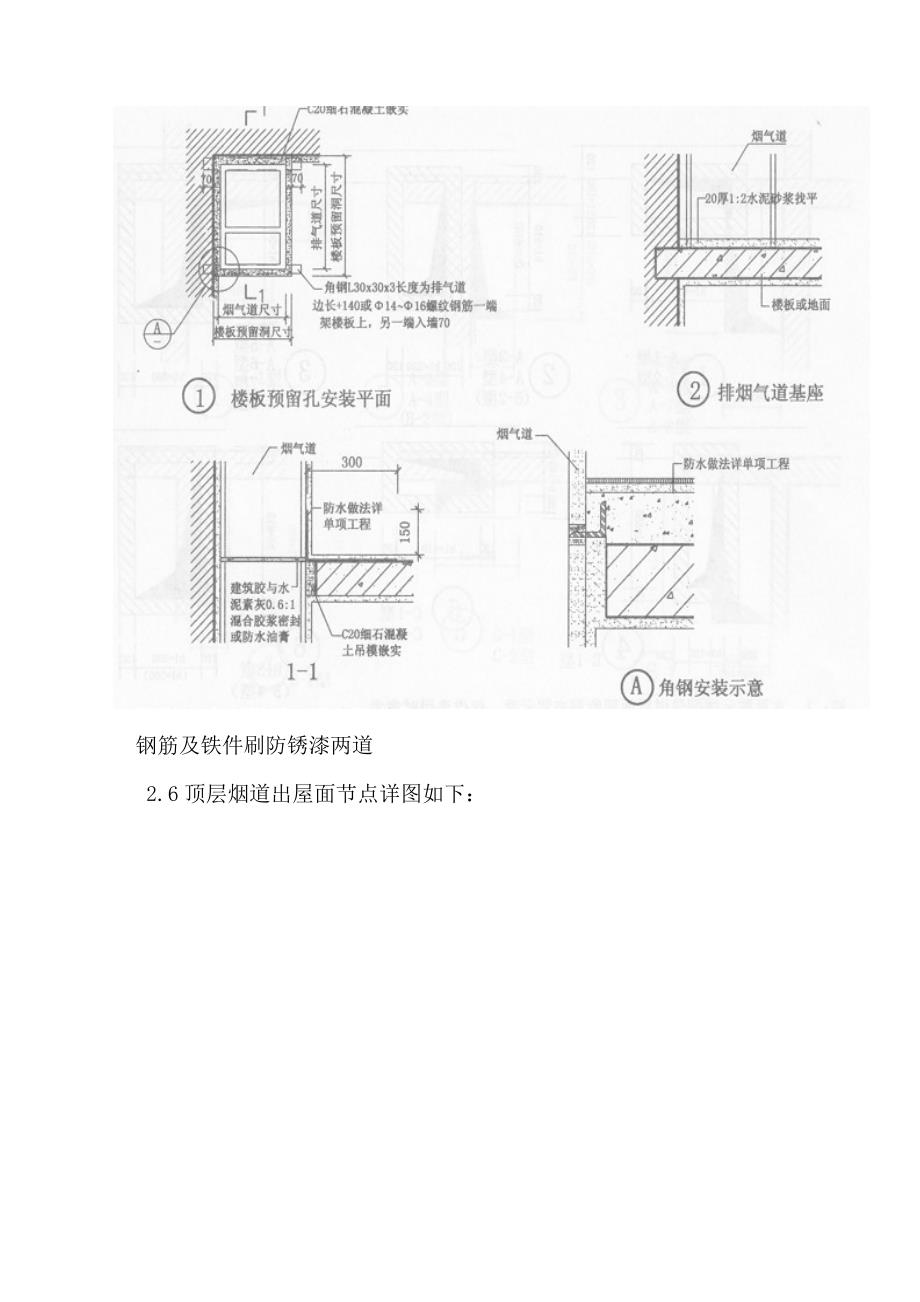

4、烟道前,应先在上层烟道下口距烟道外壁30mm处加工深度10mm凹口,使上下烟道接口紧密吻合。)然后安放、调正、固定上层烟道。烟道在楼层处连接平面图如下:钢筋及铁件刷防锈漆两道2.6顶层烟道出屋面节点详图如下:出平屋面烟气道,风口底距屋面板大于600mm。2.7本工程选用排气风帽采用混凝土盖板。(见上节点详图)2.8止逆阀安装:本工程采用D型防火止逆阀,止逆阀、止逆接口及其安装底板均为成品,阀体阻力系数为1.6,厨房止逆阀安装高度为:止逆阀中心距上层楼板底120mm.安装详图如下:五、质量要求:1、排气道内外表面应光滑平直,不得有凸凹不平,麻面、裂缝、拐角应做成圆角,端边应平整无飞边。2、排气道
5、两端部平面应方正,截面对角线误差3,壁厚误差2,侧向弯边误差4,长度误差4,不得有扭曲现象。 3、排气道安装过程中,防止杂物掉管道内,管口应采取遮盖。 六、成品保护 1、在搬运和安装时应轻抬轻放,不得碰撞、敲击、并不得在管道上行走,或堆放其他物品。 2、排气管道严禁锤击管壁。七、安全文明施工1、所有参加施工作业的人员必须严格遵守安全纪律、安全十不准、安全十大禁令等安全纪律与制度以及生产工人安全职责,树立 牢固的安全思想。 新工人进入现场前要做好三级安全教育,必须戴安全帽。现场内严禁吸烟。2、所有施工作业人员都必须熟悉本工种安全操作规程,并严格按操作规程作业。 3、遇有不安全因素或完全保护措施时应撤离现场,并立即上报。 4 材料堆码整齐有秩,保持现场整洁。5、要求“工完场清”。严禁在楼层内大小便。
