住宅社区施工组织设计.doc

上传人:p** 文档编号:954959 上传时间:2024-05-29 格式:DOC 页数:16 大小:121.37KB
下载 相关 举报
住宅社区施工组织设计.doc_第1页
第1页 / 共16页
住宅社区施工组织设计.doc_第2页
第2页 / 共16页
住宅社区施工组织设计.doc_第3页
第3页 / 共16页
住宅社区施工组织设计.doc_第4页
第4页 / 共16页
住宅社区施工组织设计.doc_第5页
第5页 / 共16页
住宅社区施工组织设计.doc_第6页
第6页 / 共16页
住宅社区施工组织设计.doc_第7页
第7页 / 共16页
住宅社区施工组织设计.doc_第8页
第8页 / 共16页
住宅社区施工组织设计.doc_第9页
第9页 / 共16页
住宅社区施工组织设计.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅社区施工组织设计.doc》由会员分享,可在线阅读,更多相关《住宅社区施工组织设计.doc(16页珍藏版)》请在第壹文秘上搜索。

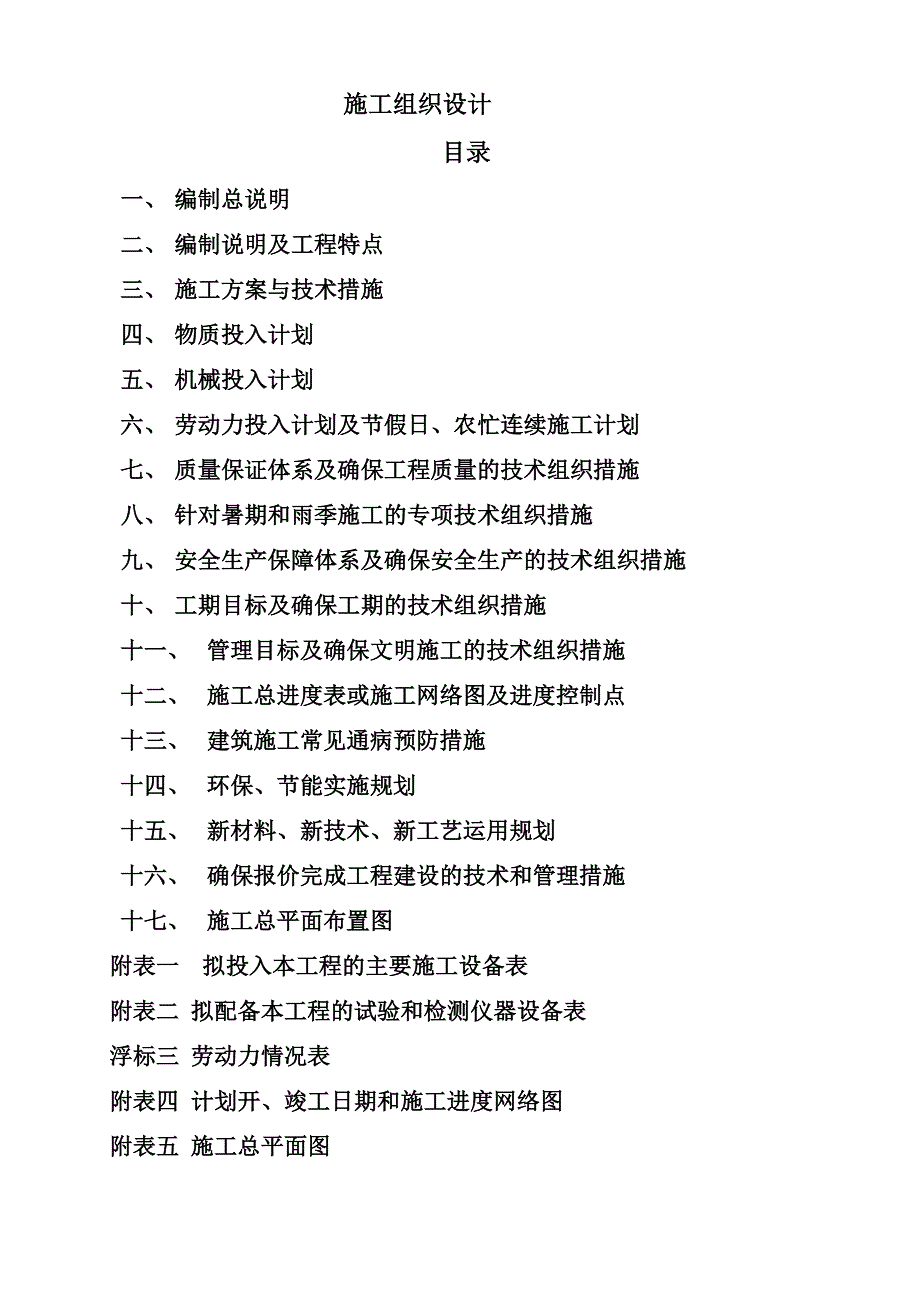

1、施工组织设计 目录一、 编制总说明二、 编制说明及工程特点三、 施工方案与技术措施四、 物质投入计划五、 机械投入计划六、 劳动力投入计划及节假日、农忙连续施工计划七、 质量保证体系及确保工程质量的技术组织措施八、 针对暑期和雨季施工的专项技术组织措施九、 安全生产保障体系及确保安全生产的技术组织措施十、 工期目标及确保工期的技术组织措施十一、 管理目标及确保文明施工的技术组织措施十二、 施工总进度表或施工网络图及进度控制点十三、 建筑施工常见通病预防措施十四、 环保、节能实施规划十五、 新材料、新技术、新工艺运用规划十六、 确保报价完成工程建设的技术和管理措施十七、 施工总平面布置图附表一

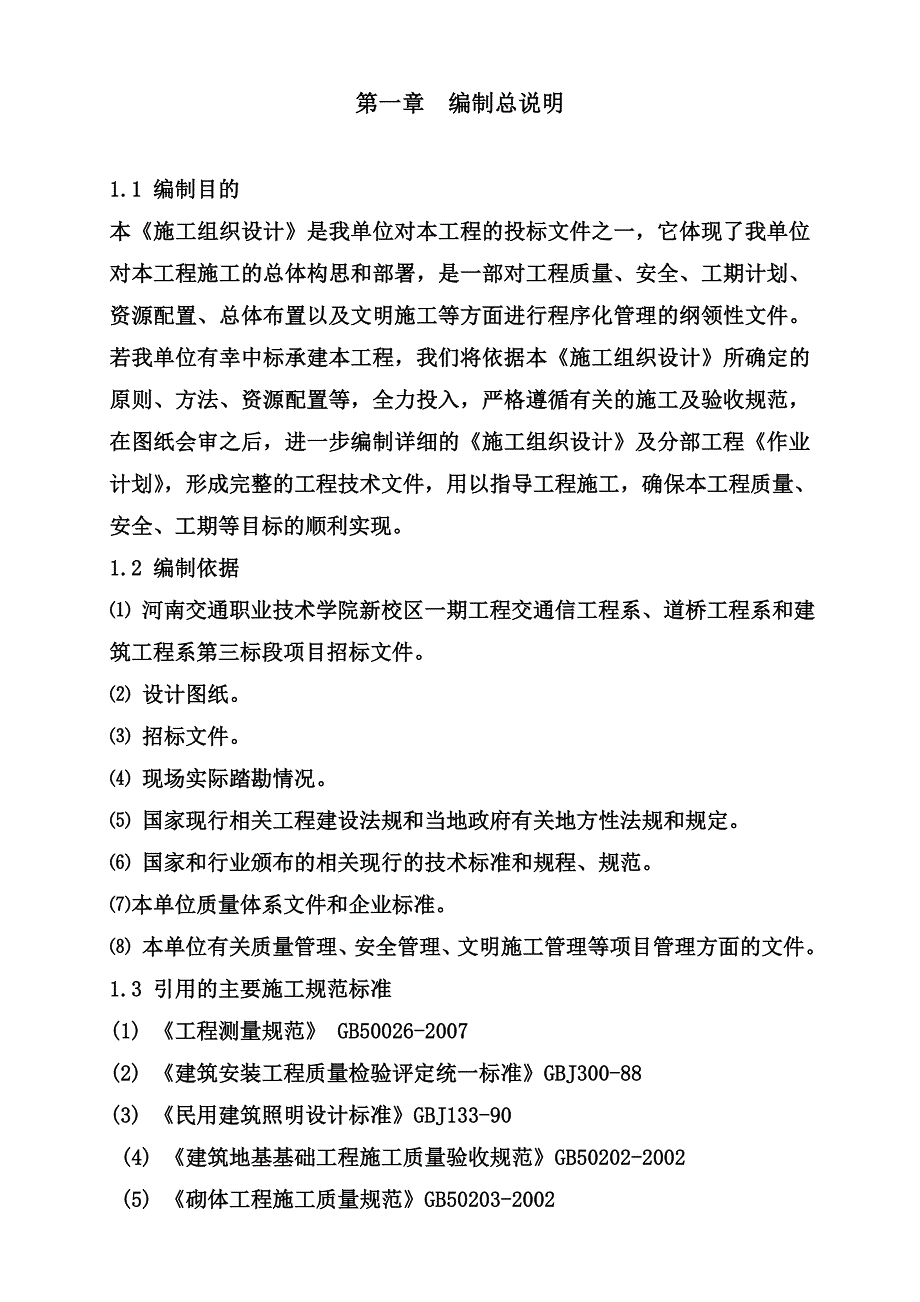

2、拟投入本工程的主要施工设备表附表二 拟配备本工程的试验和检测仪器设备表浮标三 劳动力情况表附表四 计划开、竣工日期和施工进度网络图附表五 施工总平面图第一章 编制总说明1.1 编制目的本施工组织设计是我单位对本工程的投标文件之一,它体现了我单位对本工程施工的总体构思和部署,是一部对工程质量、安全、工期计划、资源配置、总体布置以及文明施工等方面进行程序化管理的纲领性文件。若我单位有幸中标承建本工程,我们将依据本施工组织设计所确定的原则、方法、资源配置等,全力投入,严格遵循有关的施工及验收规范,在图纸会审之后,进一步编制详细的施工组织设计及分部工程作业计划,形成完整的工程技术文件,用以指导工程施工

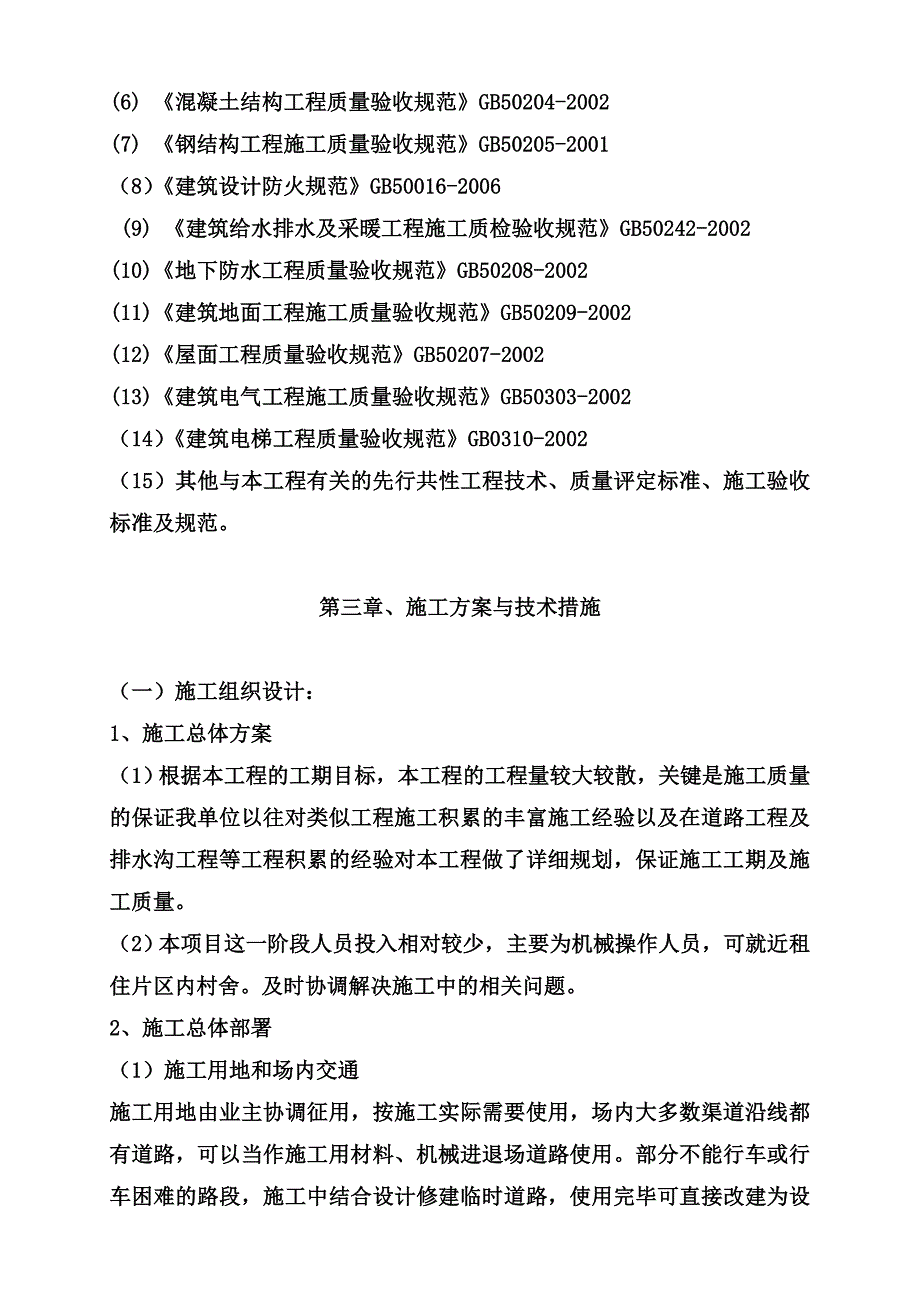

3、,确保本工程质量、安全、工期等目标的顺利实现。1.2 编制依据 河南交通职业技术学院新校区一期工程交通信工程系、道桥工程系和建筑工程系第三标段项目招标文件。 设计图纸。 招标文件。 现场实际踏勘情况。 国家现行相关工程建设法规和当地政府有关地方性法规和规定。 国家和行业颁布的相关现行的技术标准和规程、规范。本单位质量体系文件和企业标准。 本单位有关质量管理、安全管理、文明施工管理等项目管理方面的文件。1.3 引用的主要施工规范标准(1) 工程测量规范 GB50026-2007(2) 建筑安装工程质量检验评定统一标准GBJ300-88(3) 民用建筑照明设计标准GBJ133-90 (4) 建筑地

4、基基础工程施工质量验收规范GB50202-2002 (5) 砌体工程施工质量规范GB50203-2002(6) 混凝土结构工程质量验收规范GB50204-2002(7) 钢结构工程施工质量验收规范GB50205-2001(8)建筑设计防火规范GB50016-2006 (9) 建筑给水排水及采暖工程施工质检验收规范GB50242-2002(10)地下防水工程质量验收规范GB50208-2002(11)建筑地面工程施工质量验收规范GB50209-2002(12)屋面工程质量验收规范GB50207-2002(13)建筑电气工程施工质量验收规范GB50303-2002(14)建筑电梯工程质量验收规范G

5、B0310-2002(15)其他与本工程有关的先行共性工程技术、质量评定标准、施工验收标准及规范。第三章、施工方案与技术措施(一)施工组织设计:1、施工总体方案(1)根据本工程的工期目标,本工程的工程量较大较散,关键是施工质量的保证我单位以往对类似工程施工积累的丰富施工经验以及在道路工程及排水沟工程等工程积累的经验对本工程做了详细规划,保证施工工期及施工质量。(2)本项目这一阶段人员投入相对较少,主要为机械操作人员,可就近租住片区内村舍。及时协调解决施工中的相关问题。2、施工总体部署(1)施工用地和场内交通施工用地由业主协调征用,按施工实际需要使用,场内大多数渠道沿线都有道路,可以当作施工用材

6、料、机械进退场道路使用。部分不能行车或行车困难的路段,施工中结合设计修建临时道路,使用完毕可直接改建为设计道路。(2)施工用电施工和生活用电由业主指定点接入,施工用电和生活用电将分开架设。按规定安装施工区和生活区的全部照明系统,确保满足各种作业区的照明度。本工程施工最大负荷100kw,我们还将配备一台15kw发电机用作备用电源,以确保工程顺利进行。(3)施工用水施工用水在就近抽取,各拌和系统配用3mm薄钢板焊成的小水箱一个,容量为1.5m3,可移动使用,配备2.2kw潜水泵。输水管道采用高压软管,生活用水考虑村水管路接入。(4)通讯由于工程地点移动通信信号良好,日常通信可以移动电话解决。经理部

7、可申请安装值班电话一台,并配备对讲机若干,用于测量中使用。(5)砂石料本项目砂石料计划由当地的料场供应,钢材、水泥、木材由甲方指定品牌购置。(6)砼系统布置故砼系统采用固定设置拌和点选择在交通便利的地点,要求能顺利通行于田间道,以便成品砼能及时顺利运抵待用点。(二)分部工程施工方案1、水泥道路工程(1)施工流程施工准备测量放样土方开挖路床验槽地面原图层夯机夯实路肩修筑回填压实度检验路面铺填交工验收(2)土方开挖施工:由于开挖深度较浅,拟安排反铲挖掘机、自卸汽车配合挖装运土,在接近基底20em范围内,由人工辅助开挖修坡、修底。(3)三七灰土夯实:采用轮胎式振动压路机碾压46遍,具体碾压参数届时由

8、现场确定。在构筑物边角碾压机械不易压实及靠近构筑物1m范围内不宜采用压路机压实的部位,辅以小型打夯机夯实。(4)垫层施工:垫层的材料应根据设计要求进行选料,铺设厚度应满足设计要求,需要碾压的应按要求进行碾压;对于片石灌砂垫层应进行片石摆设,片石要留有够大的缝隙以便灌砂,灌砂时应用水来保证密实,灌满后还应进行碾压。(5)水泥混凝土路面施工:水泥混凝土采用移动搅拌站集中搅拌,电子计量配料进行施工,利用矿区轨车运输,扦入式振捣棒配合平板振捣器振捣,湿治养护或塑料薄膜养护。施工流程如下:路床压实整形素土路基夯填水泥混凝土路面路基填筑矿渣压实作业:矿渣填料在铺料、平整、洒水润湿,并要求洒水后进行碾压压实

9、,碾压遍数通过试验确定。拟选用YZ-12T振动碾,采用进退错距法,进行施工碾迹搭压宽度不应小于0.1m,碾压时行驶速度为2kmh。搭接位置不小于平行路轴线方向0.5m,顺道路轴线方向行驶,机械碾压不到的边角部位,采用12马力蛙式打夯机夯实,局部人工木夯夯实。水泥混凝土路面层施工A、下承层准备 对监理验收合格的基层冲洗表面浮土,砂石等杂物,做好排水设施,防止非施工人员进入现场破坏,污染基层。B、测量放样 检查基层平面尺寸、标高,横坡,达到规范要求后,测设路面中心线,设立水准点;每10m断面测定设计标高值,给水沟立模提供依据。C、模板安装 模板采用钢模,模板安装保证其具有足够的稳定性确保施工中不变

10、形。模板的安装根据混凝土浇筑顺序而定,模板安装在水沟边缘上,安装完毕后,仔细检查模板的平顺性和垂直度,模板与基层接触面不得有缝隙,然后涂脱模剂。D、混凝土拌和、运输、浇筑、振捣按监理工程师批准的混凝土配合比拌制水泥混凝土。随时检测砂、石含水量以便于严格控制水灰比。混凝土出机时测定坍落度并制定试件。每台班拌第一罐混合料时,增加10Kg15Kg水泥及相应的水与砂,以防止粘罐损失一部分砂浆,并适当延长搅拌时间。 采用搅拌运输车运输,避免车辆颠簸,造成混凝土离析。混凝土振捣前进一步检查模板合格后,然后浇筑、振捣。振捣采用扦入式振捣棒、平板振捣器共同作业的方式,振捣过程中,辅以人工找平。随时检查模板有无

11、松动,上升或沉降,发现问题,及时纠正。E、做面、压槽振捣完成收浆后用粗抹光机抹光,合格后进行表面横向纹处理,采用压槽的方式,制作防滑道,并通过加大上部荷载改变压槽效果。 压槽完成后设置围档,以防人踩、破坏路面。混凝土浇注完成12小时后,折模养生。(6)胀缝施工应做到以下几点: 传力杆:胀缝传力杆的定位是否准确是胀缝施工成败的关键,传力杆要求必须清洁无锈,长度尺寸符合设计要求,端部应光滑,传力杆的硬质套子端部必须封闭,严防混凝土或稀浆进入,另外,绝对不能因某种原因用带肋钢筋代替圆钢。套管与传力杆端应留3cm的空隙,内可填塞沥青麻絮或纱头。用来固定传力杆的钢支架必须牢固,用来固定套子的一端应比另一

12、端稍低,使传力杆能恰好在套子中心,传力杆还必须与路中线(或胀缝点的切线)平行。2、排水沟工程工艺流程:定位放线测量沟槽开挖基底处理、砌筑防水灌水、通水试验回填土(1)定位放线测量a定位原则:根据地下原有构筑物:管线和设计图纸实际情况,充分研究分析,合理布局,充分考虑现行国家规范规定的各种管线的间距要求,现有建筑物、构筑物进出口管线的坐标、标高和确定堆土、堆料、运料的区间和位置。b定基堆点:按照交接的永久性水准点,将施工水准点设在稳固和通视之处,距离沟边10m左右,沿沟槽方向定出沟槽中心线和检查井的中心点,并与固定的建筑物相连。新建排水沟及构筑物与地下原有管道和构筑物交叉处要设置明显标记,核对新

13、旧排水沟的底标高是否合适。c测量放线:根据导线桩测定沟槽的中心线,在沟槽的起点、终点和转角处,钉一较长的木桩作为中心控制桩,用两个控制点控制此桩,将检查井位置相继用短木桩钉出。根据设计坡度计算挖槽深度,放出上开口挖槽线,测定检查井等附属构筑物的位置。(2)沟槽开挖a槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度,每侧工作面宽度应不小于300mm。b用机械开槽或开挖沟槽后,当天不能进行下一道工序作业时,沟底应留出200mm左右的一层土不挖,待下道工序前用人工清底。c沟槽土方应堆在沟槽的一侧,便于下道工序作业。d堆土底边与沟槽边应保持一定的距离,不得小于1.0m,堆土高度应小于1.5m。e堆土

14、时严禁掩埋消火栓、地面井盖及雨水口,不得掩埋测量标志及道路附属的构筑物等。f沟槽边坡的大小与土质和沟槽深度有关,当无设计要求时,应符合规定。g人工挖槽深度宜为2.0m左右。h人工开挖多层槽的层间留台宽度应不小于500mm。i槽底高程的允许偏差不得超过下列规定:设基础的重力流排水管沟沟槽,允许偏差为10mm。非重力流无基础的排水管沟沟槽,允许偏差为20mm。(3)基底处理a地基处理应按设计规定进行,施工中遇到与设计不符的松软地基及杂土层等情况,应会同设计人员协商解决。b挖槽应控制槽底高程,槽底局部超挖宜按以下方法处理:含水量接近最佳含水量的疏干槽超挖深度小于或等于150mm时,可用含水量接近最佳

15、含水量的挖槽原土回填夯实,其压实度不低于原天然地基上的密实度,或用石灰土处理,其压实度不应低于95%。槽底有地下水或地基土壤含水量较大,不适于压实时,可采用天然级配砂石回填夯实。c排水不良造成地基上土壤扰动,可按以下方法处理:扰动深度在100mm以内,可用天然级配砂石或砂砾石处理。扰动深度在300mm以内,但下部坚硬时,可换填块石,并用砾石填充空隙和找平表面,填块石时应由一端顺序进行,大面朝下,块与块相互挤紧。(4)设计要求采用换土方案时,应按要求清槽,并经检查合格后方可进行换土回填,回填材料,操作方法及质量要求应符合设计规定。(5)砌筑:a砂浆:砂浆的强度等级应符合设计规定;砂浆的配合比应采用质量比,并经试验确定;搅拌机拌合砂浆,拌合时间宜为11.5min,人工拌合砂浆应采用“干三湿三”法拌制;已经拌合好的砂浆应在初凝前使用完毕;每50m3砌体应制作试块一组,不足50m3按每一砌筑段留设试块。b砌砖:砌砖前应检查垫层或平基尺寸,高程及中线位置,垫层混凝土抗压

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
