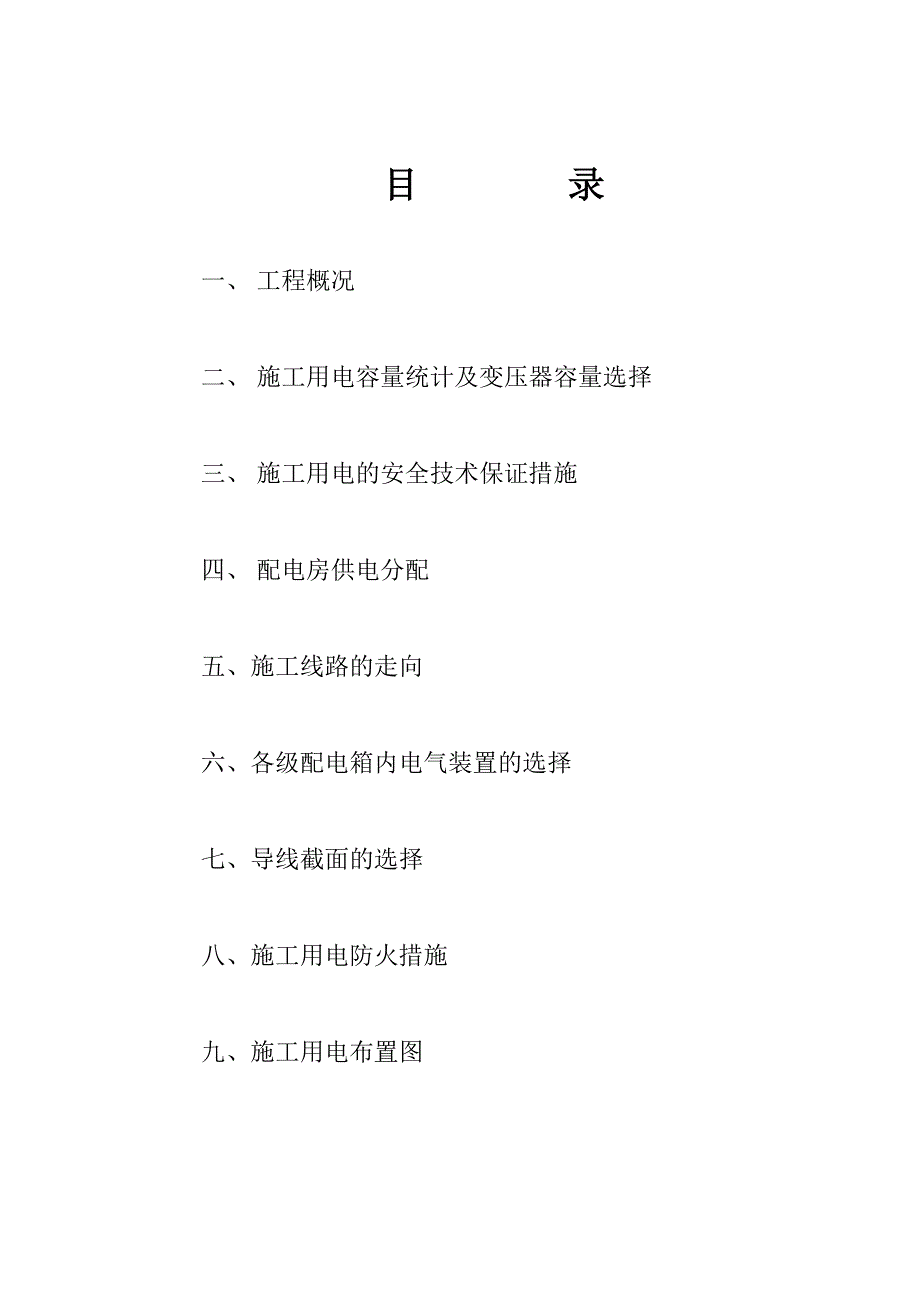

1、某某县某某瑞安小区二期A、B栋工程临时用电施工方案编制: 审核: 批准: 某某 年七月十五日目 录一、 工程概况二、 施工用电容量统计及变压器容量选择三、 施工用电的安全技术保证措施四、 配电房供电分配五、施工线路的走向 六、各级配电箱内电气装置的选择七、导线截面的选择八、施工用电防火措施九、施工用电布置图一、 工程概况建设概况本工程为某某县某某瑞安小区二期A、B栋,该项目位于某某城西路茶叶公司。本工程由某某县某某房地发开发有限公司投资,贵州源通电力有限公司承建,遵义市建筑设计院设计,贵州通顺市政建设监理公司监理。某某县某某瑞安小区二期A、B栋建设概况:总建筑面积为分别为7186.98m2,建
2、筑层数:A栋地下1层,地上6+1层,总高22.7m;B栋6+1层,总高21.3m;屋面为钢性防水屋面,防水等级为级,外墙采用浅灰色面砖。 结构概况结构概况:A栋地下1层为框架结构,A、B栋地上6+1层为砖混结构,抗震设防烈度小于六度,结构安全等级为二级;合理使用年限为50年。基础型式为人工挖孔灌注桩及条基,孔桩填心砼强度为C30,地梁砼为C25,条基采用C15毛石混凝土。 本设计主要是对某某县某某瑞安小区二期A、B栋施工临时用电设计。施工用电总装机容量为80KW,计算容量为97KW,功率因素为0.9;完全能够满足施工用电要求;为保证施工用电的机械和用电机具的正常工作及施工现场的人生安全,制定本
3、施工临时用电方案。二、施工用电容量统计及变压器选择1、根据工程施工需要,该项目施工拟配备下表所示机具设备。序号机具名称型号单位数量功率1塔吊台130KW2混凝土搅拌机JDY500台115KW3钢筋切割机2台11.5 KW4钢筋弯曲机2台11.5 KW5钢筋调直机1台12 KW6插入式振动棒ZX50根12.2 KW7平板震动器PZ-50台11.5 KW2、现场施工总用电量:P=1.05(K1P1/COSO+K2P2+K3P3) P1-电动机额定功率容量(KW) 58.2KWP2-室内照明容量(KW) 10KWP3-施工照明容量(KW) 20KW(COSO-电动机的平均功率因数取0.65)K1=0
4、.5 K2=0.6 K3=0.7P=1.05(0.5*58.2/0.65+0.6*10+0.7*20)=68.01KVA所以现场施工用电将设置100KVA的变压器1台。三、施工用电的安全技术措施1、按施工用电临时用电安全技术规范(JGJ46-2005)要求,进行临时用电的安全防护。2、现场施工用电均采用“三相五线制”供电。3、配电均采用“三级配电、二级保护”、“一机一闸一箱”制用电。4、所有电器金属外壳均采用专用保护零线连接。四、配电房供电分配1、项目部配电板在甲方提供配电屏上引出动力、照明个1路、送到电板上分配。2、配电房施工用电分三个回路,第一个回路作钢筋加工供电,第二回路塔吊,第三个回路
5、施工照明等。3、二级配电箱二个,1#配电箱3个回路,第一个回路钢筋加工用电,第二个回路木工机械用电,第三个回路施工层用电用电,第四个回路混凝土搅拌机用电,第五个回路砂浆搅拌机用电。2#配电箱作塔吊专用二级配电用。4、三级配电箱6个,各为一机一闸一漏电开关箱。五、施工线路的走向1、现场施工层线路由配电房引出后,在同一电杆上架设三个回路,分别送到1#区域箱供钢筋内钢筋机械设备的用电,2#、3#区域配电箱分别控制一台搅拌机和一台井架用电。2、施工现场大面积照明在两台井架上各装置个投光灯。局部照明采用移动照明配电箱供电,施工层楼梯间的照明采用声、光控开关控制各层楼梯间照明。3、临设照明分三个回路,并采
6、用架空线供电第一个回路供办公室,第二个回路工各班组住宅使用,第三个回路供现场移动照明使用。六、各级配电箱内电气装置的选择1、总配电板:(一级配电) (1)指示灯黄、绿、红各一个。 (2)自动空气开关一个。(250A) (3)自动空气开关二个。(200A) (4)三相四线漏电开关二个。(250A) (5)单相漏电开关三个。(63A)2、各区域配电箱:(二级配电) (1)自动空气开关一个(200A) (2)自动空气开关五个(100A)3、 各末端固定与移动配电箱:(三级配电) (1)自动空气开关一个(100A) (2)三相漏电开关一个(40A) (3)单相漏电开关一个(63A) (4)螺旋保险三个
7、(60A)七、导线截面选择 1、各回路的架空相线均采用黄、绿、红三色铝芯线,均用50mm2的,工作零线用16mm2的绿、黄、红双色铜芯线。 2、各移动配电箱,动力均须用3*6+1*4的橡套软线、照明均采用2*4+1*2.5的橡套软线。 3、楼梯间照明均采用6mm2的铝芯线穿PVC管配电。4、钢筋房各机械均采用3*6+1*4的橡套软线由1#区域引出供电。5、井架采用3*25+1*16+1*10电缆从2#配电箱供电。6、照明行灯采用3*1.5的橡套软线。八、施工用电防火措施 各级配电箱铁制配电箱装设各种电气设备,配电板采用200*1200*10的绝缘胶木板,各种电气严格按选用,认真落实“安全第一、预防为主”的方针。
