《余慈装饰用满堂脚手架施工方案.doc》由会员分享,可在线阅读,更多相关《余慈装饰用满堂脚手架施工方案.doc(23页珍藏版)》请在第壹文秘上搜索。

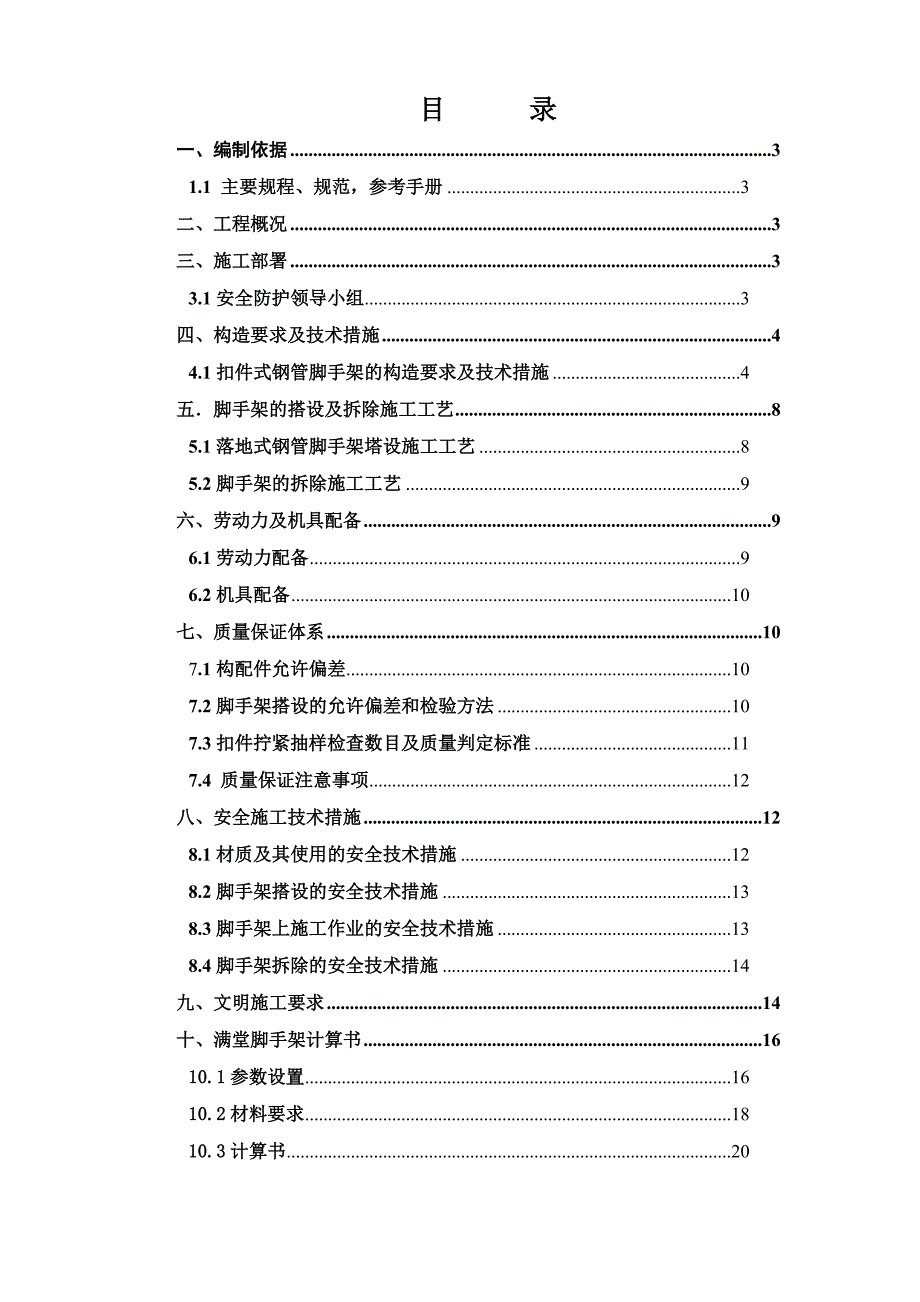

1、目 录一、编制依据31.1 主要规程、规范,参考手册3二、工程概况3三、施工部署33.1安全防护领导小组3四、构造要求及技术措施44.1扣件式钢管脚手架的构造要求及技术措施4五脚手架的搭设及拆除施工工艺85.1落地式钢管脚手架塔设施工工艺85.2脚手架的拆除施工工艺9六、劳动力及机具配备96.1劳动力配备96.2机具配备10七、质量保证体系107.1构配件允许偏差107.2脚手架搭设的允许偏差和检验方法107.3扣件拧紧抽样检查数目及质量判定标准117.4 质量保证注意事项12八、安全施工技术措施128.1材质及其使用的安全技术措施128.2脚手架搭设的安全技术措施138.3脚手架上施工作业的
2、安全技术措施138.4脚手架拆除的安全技术措施14九、文明施工要求14十、满堂脚手架计算书1610.1参数设置1610.2材料要求1810.3计算书20一、编制依据1.1 主要规程、规范,参考手册1.1.1 建筑施工扣件式钢管脚手架安全技术规范(JGJ 130-2001,2002年版)1.1.2 建筑施工高处作业安全技术规范(JGJ 80-91)1.1.3 建筑施工安全检查标准(JGJ 59-99)1.1.4 建筑工程施工质量验收统一标准1.1.5 建筑施工手册1.1.6 简明施工计算手册1.1.7 实用建筑施工安全手册二、工程概况序号项目内容1工程名称2工程地址3建设单位4设计单位5监理单位

3、6监督单位7施工单位三、施工部署3.1安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到 “杜绝死亡、重伤及消防、机械事故,年轻伤频率控制在5以内” 安全生产目标的必然保障,也是我项目部创建“安全文明工地”的根本要求。为此项目经理部成立以现场经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:组长:李国庆(项目经理)负责协调工作副组长:张伟刚(项目负责人)现场施工总指挥林荣木(技术负责人)技术指导组员: 金 波、裘飞江、李江 现场协调夏尧兴(安全员)现场施工指挥、质量检查四、构造要求及技术措施4.1满堂式钢管脚手架的构造要求及技术措施4.1.1地基处理首先进行搭
4、设场地的平整、夯实工作,从建筑物主体向外围35找坡。回填土夯实后,上面铺设厚10cm的混凝土面层,之后在浇筑好的混凝土上放置钢底座,钢底座上放置立杆,之后按设计的立杆间距进行放线定位,铺设木脚手板要平稳,不得悬空。 4.1.2排水措施在距脚手架外排立杆外0.5米处,设置一排水沟,在最低点,设置积水坑,水流入坑内,用潜水泵将水排出,排水沟坡度为35。4.1.3 立杆本工程脚手架立杆顶端高出结构檐口1.5m。 立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm。4.
5、1.4 纵向水平杆搭设应符合下列规定:1.纵向水平杆的搭设应符合本方案构造规定;2.在脚手架的同一步中纵向水平杆应四周交圈用直角扣件与内外角部立杆固定;4.1.5 横向水平杆搭设应符合下列规定:1.搭设横向水平杆应符合本方案的构造规定2.横向水平杆的靠墙一端至墙装饰面的距离不得大于100mm;4.1.6 纵、横向扫地杆纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。4.1.7 剪刀撑本脚手架采用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置。剪刀撑每6步4跨设置一道,斜杆与地面的夹角在45
6、60之间。斜杆相交点处于同一条直线上,并沿架高连续布置。剪刀撑的一根斜杆扣在立柱上,另一根斜杆扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加2至4个扣结点。所有固定点距主节点距离不大于15cm。最下部的斜杆与立杆的连接点距地面的高度控制在30cm内。剪刀撑的杆件连接采用搭接,其搭接长度100cm,并用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端的距离10cm。 横向斜撑搭设在主楼脚手架部位,在同节内、由底至顶层呈“之”字型、在里、外排立柱之间上下连续布置,斜杆应采用旋转扣件固定在与之相交的立柱或横向水平杆的伸出端上。除拐角处设横向斜撑外,中间应每隔6跨设置一道。4.1.8 脚
7、手板的铺设要求1.脚手板应铺满铺稳离开墙面120 mm;2.脚手板搭接处及脚手板探头部分应用20#镀锌铁丝固定在支承杆件上;3.在拐角斜道平台口处的脚手板应与横向水平杆可靠连接防止滑动;4.作业层及其上下两层的脚手板应全数满铺; 五脚手架的搭设及拆除施工工艺5.1落地式钢管脚手架塔设施工工艺落地脚手架搭设的工艺流程为:场地平整、夯实 定位设置通长脚手板、钢底座纵向扫地杆立杆横向扫地杆小横杆大横杆(栅格)剪刀撑连墙杆铺脚手板搭防护栏杆绑扎安全网。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并作好标记。用钢卷尺拉直,分出立杆位置,并用白灰点出立杆标记。垫板应准确地放在定位线上,垫板必须铺放
8、平稳,不得悬空。 在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直到连墙搭设完毕后方可拆除。双排架宜先立里排立杆,后立外排立杆。每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆,双排架内、外排两立杆的连线要与墙面垂直,立杆接长时,宜先立外排,后立内排。其余组件的搭设要求参见构造要求。5.2脚手架的拆除施工工艺拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等(一般的拆除顺序为安全网 栏杆 脚手板
9、剪刀撑 水平杆 立杆)。不准分立面拆架或在上下两步同时进行拆架。做到一步一清、一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣。拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。所有连墙杆必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再除脚手架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。当脚手架拆至下部最后一根长钢管的高度时,应在适当位置搭临时抛撑加固。六、劳动力及机具配备6.1劳动力配备工种人数任务架子工15负责架子搭设及拆除测量放线工2负责脚手架垂直度控制6.2机具配备名称数量备注架子扳手20把架子工搭设和拆除架子用力矩扳手2把检查架子扣件拧
10、紧力度是否达到要求倒链1把调整架子水平弯曲度七、质量保证体系7.1构配件允许偏差序号项目允许偏差检查工具1无缝钢管尺寸外径48mm壁厚3.0mm-0.5-0.5游标卡尺2钢管两端端面切斜偏差1.70塞尺、拐角尺3钢管内外表面锈蚀深度(=1+2)0.50游标卡尺4立杆钢管弯曲3m14m3m14m1220钢板尺立平杆、斜杆的钢管弯曲16.5m307.2脚手架搭设的允许偏差和检验方法项次项目技术要求允许偏差(mm)检查方法与工具1地基基础表面坚实平整观察排水不积水垫板不晃动底座不滑动不沉降最后验收垂直度+1002搭设中检查偏差的高度(m)H=2H=10H=20H=30H=40H=5072040608
11、0100用经纬仪3间距步距20钢板尺纵距50横距204纵向水平杆高差一根杆的两端20水平仪或水平尺同跨内两根纵向水杆高差105水平杆外伸长度外伸500-50钢板尺7.3扣件拧紧抽样检查数目及质量判定标准项次检查项目安装扣件数量(个)提检数量(个)允许的不合格数1连接立杆与纵(横)向水平杆或剪刀撑的扣件;接长杆、纵向水平杆或剪刀撑的扣件120132005052连执着横向水平杆与纵向水平杆的扣件(非主节点处)1201320050107.4 质量保证注意事项7.4.1 脚手架必须经过安全员验收合格后方可使用,作业人员必须认真戴好安全帽、系好安全带。7.4.2 脚手架的验收和日常检查按照以下规定进行,
12、检查合格后,方允许使用或继续使用:搭设完毕后;连续使用达6 个月;施工中中途停止使用超过15 天,在重新使用之前;在受到暴风或大雨、地震等强力因素作用之后;在使用过程中发现显著变形、沉降、拆除杆件和拉结及安全隐患存在的情况时。7.4.3 操作架上严禁集中堆放不必要的施工材料或重大荷载。7.4.4 在架子的使用过程中,要做好日常的维护、保养工作,派专门人员定期检查钢管、扣件、脚手板及安全网的使用情况,遇有问题及时解决。7.4.5 外观质量安全网总体颜色应当一致,每一立面安全网的颜色不得出现过大色差,安全网挂设必须紧凑,表面绷紧。脚手架钢管颜色一致。八、安全施工技术措施8.1材质及其使用的安全技术
13、措施8.1.1 扣件的紧固程度宜在4050 Nm,并不大于65 Nm,对接扣件的抗拉承载力为3kN。对接扣件安装时其开口应向内,以防进雨,直角扣件安装时开口不得向下,以保证安全。8.1.2 各杆件端头伸出扣件盖板边缘不小于100mm。8.1.3 钢管有严重锈蚀、压扁或裂纹的不得使用,禁止使用有脆裂、变形、滑丝等现象的扣件。8.1.4 外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、钢丝、竹篾、塑料混用。8.1.5 严禁将外径48mm 与51mm 的钢管混合使用。8.1.6 钢管和扣件均要现场取样送检,合格后方可使用。8.2脚手架搭设的安全技术措施8.2.1脚手架的基础必须经过硬化处理满足承载力要求
14、,做到不积水,沉陷,顶板基础的混凝土必须达到设计强度的75%以上才能施工。8.2.2搭设过程中划出工作标志区,禁止行人进入,统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。当解开与另一人有关的扣件时必先告诉对方,并得到允许,以防附落伤人。8.2.3开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。8.2.4脚手架结构拉结或采用临时支顶,以保证搭设过程安全,未完成脚手架在每日收工要确保架子稳定。8.2.5脚手架必须配合施工进度搭设,一次搭设高度不得超过相邻连墙件以上两步。8.2.6在搭设过程中应由安全员、架子班长等进行检查,验收和签证。每两步验收一次,达到设计施工要求后挂合格牌一块。8.3脚手架上施工作业的安全技术措施8.3.1任何班组长和个人,未经同意不得任意拆除脚手架部件。8.3.2严格控制施工荷载,脚手板不得集中堆料
