保利海上罗兰冬季施工方案.doc

上传人:p** 文档编号:955108 上传时间:2024-05-29 格式:DOC 页数:9 大小:82KB
下载 相关 举报
保利海上罗兰冬季施工方案.doc_第1页
第1页 / 共9页
保利海上罗兰冬季施工方案.doc_第2页
第2页 / 共9页
保利海上罗兰冬季施工方案.doc_第3页
第3页 / 共9页
保利海上罗兰冬季施工方案.doc_第4页
第4页 / 共9页
保利海上罗兰冬季施工方案.doc_第5页
第5页 / 共9页
保利海上罗兰冬季施工方案.doc_第6页
第6页 / 共9页
保利海上罗兰冬季施工方案.doc_第7页
第7页 / 共9页
保利海上罗兰冬季施工方案.doc_第8页
第8页 / 共9页
保利海上罗兰冬季施工方案.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《保利海上罗兰冬季施工方案.doc》由会员分享,可在线阅读,更多相关《保利海上罗兰冬季施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

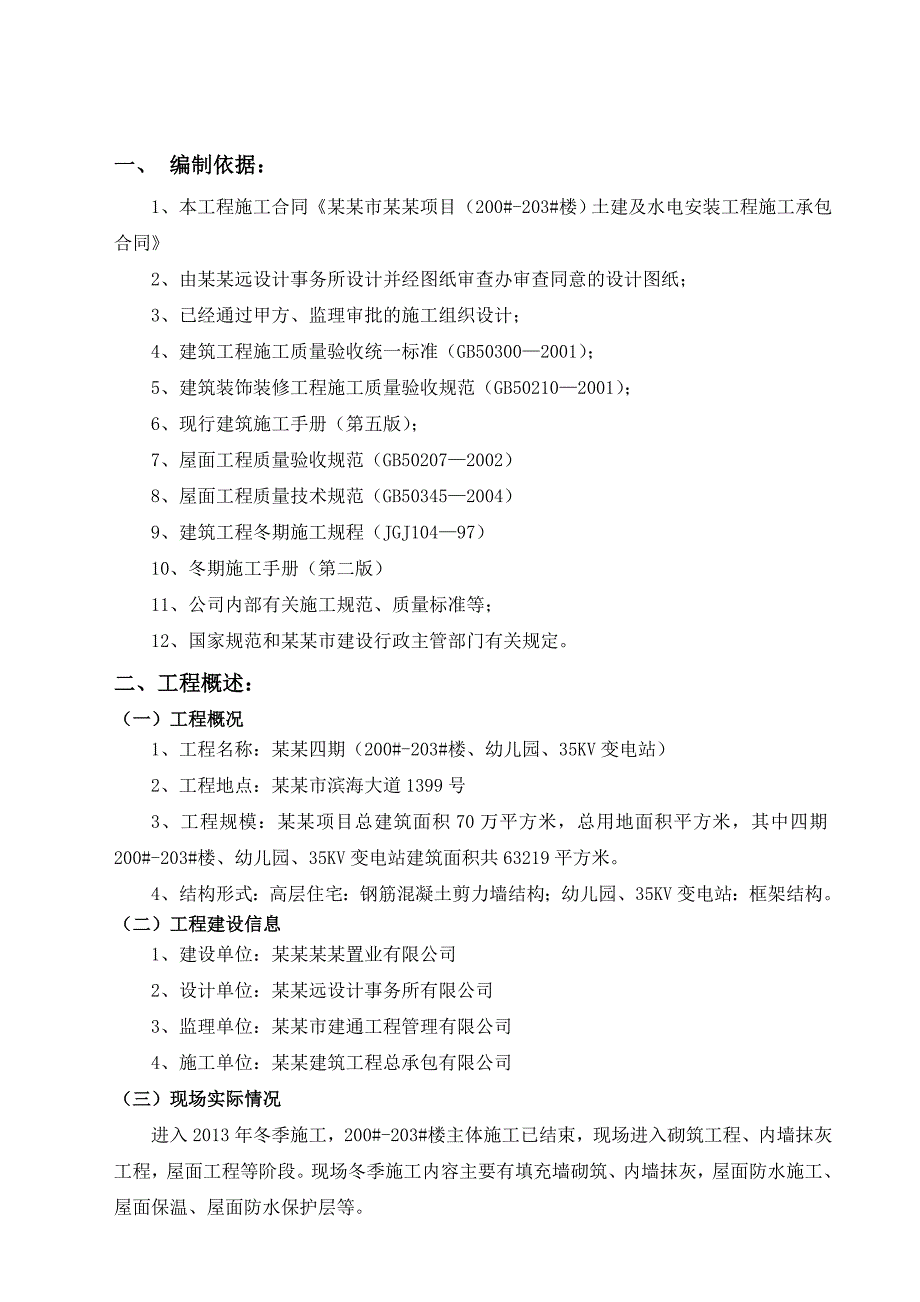

1、一、 编制依据:1、本工程施工合同某某市某某项目(200#-203#楼)土建及水电安装工程施工承包合同2、由某某远设计事务所设计并经图纸审查办审查同意的设计图纸;3、已经通过甲方、监理审批的施工组织设计;4、建筑工程施工质量验收统一标准(GB503002001);5、建筑装饰装修工程施工质量验收规范(GB502102001);6、现行建筑施工手册(第五版);7、屋面工程质量验收规范(GB502072002)8、屋面工程质量技术规范(GB503452004)9、建筑工程冬期施工规程(JGJ10497)10、冬期施工手册(第二版)11、公司内部有关施工规范、质量标准等;12、国家规范和某某市建设行

2、政主管部门有关规定。二、工程概述:(一)工程概况1、工程名称:某某四期(200#-203#楼、幼儿园、35KV变电站)2、工程地点:某某市滨海大道1399号3、工程规模:某某项目总建筑面积70万平方米,总用地面积平方米,其中四期200#-203#楼、幼儿园、35KV变电站建筑面积共63219平方米。4、结构形式:高层住宅:钢筋混凝土剪力墙结构;幼儿园、35KV变电站:框架结构。(二)工程建设信息1、建设单位:某某某某置业有限公司2、设计单位:某某远设计事务所有限公司3、监理单位:某某市建通工程管理有限公司4、施工单位:某某建筑工程总承包有限公司(三)现场实际情况进入2013年冬季施工,200#

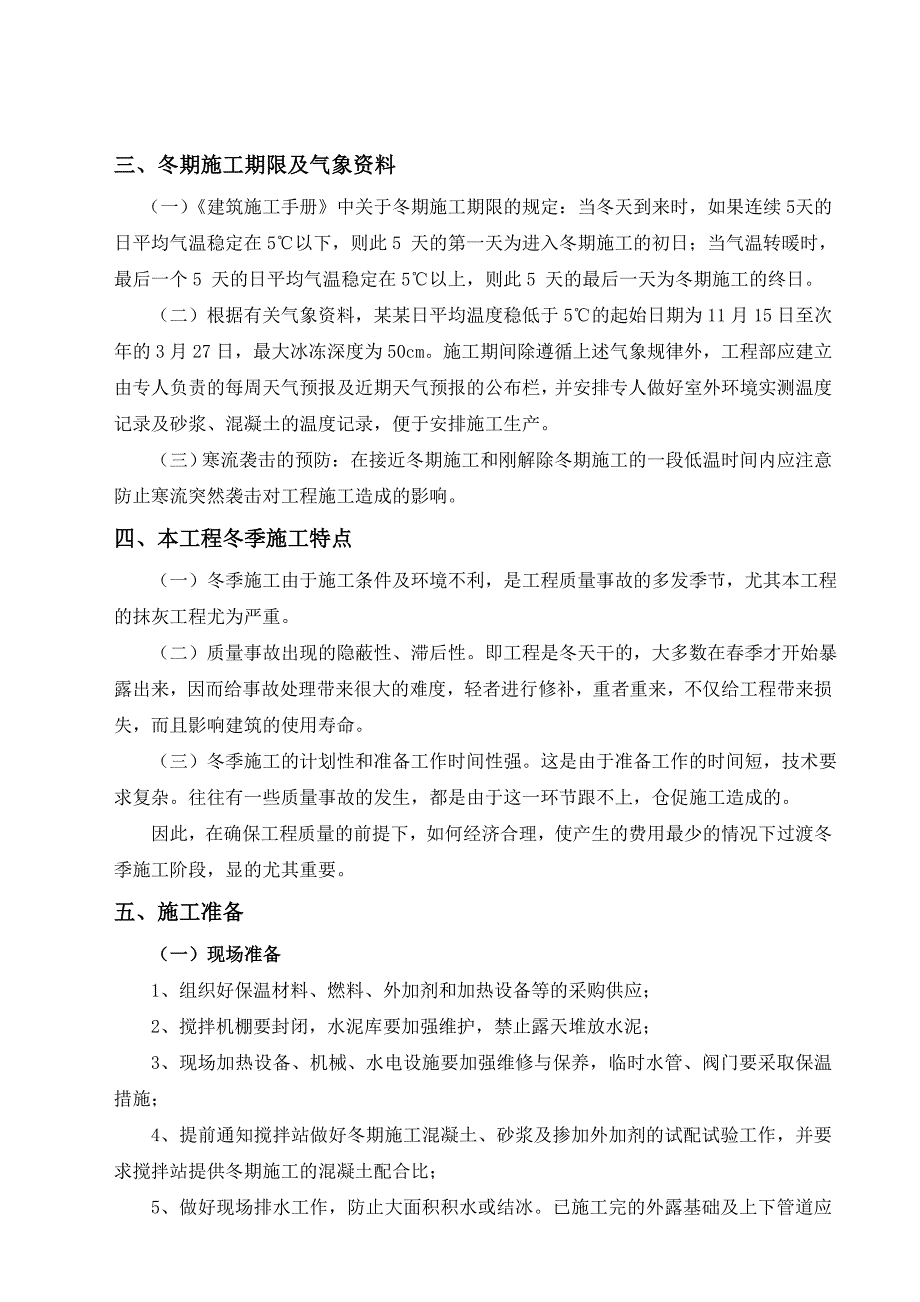

3、-203#楼主体施工已结束,现场进入砌筑工程、内墙抹灰工程,屋面工程等阶段。现场冬季施工内容主要有填充墙砌筑、内墙抹灰,屋面防水施工、屋面保温、屋面防水保护层等。三、冬期施工期限及气象资料 (一)建筑施工手册中关于冬期施工期限的规定:当冬天到来时,如果连续5 天的日平均气温稳定在5以下,则此5 天的第一天为进入冬期施工的初日;当气温转暖时,最后一个5 天的日平均气温稳定在5以上,则此5 天的最后一天为冬期施工的终日。 (二)根据有关气象资料,某某日平均温度稳低于5的起始日期为11月15日至次年的3月27日,最大冰冻深度为50cm。施工期间除遵循上述气象规律外,工程部应建立由专人负责的每周天气预

4、报及近期天气预报的公布栏,并安排专人做好室外环境实测温度记录及砂浆、混凝土的温度记录,便于安排施工生产。(三)寒流袭击的预防:在接近冬期施工和刚解除冬期施工的一段低温时间内应注意防止寒流突然袭击对工程施工造成的影响。四、本工程冬季施工特点 (一)冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤其本工程的抹灰工程尤为严重。 (二)质量事故出现的隐蔽性、滞后性。即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响建筑的使用寿命。 (三)冬季施工的计划性和准备工作时间性强。这是由于准备工作的时间短,技术要求复杂。

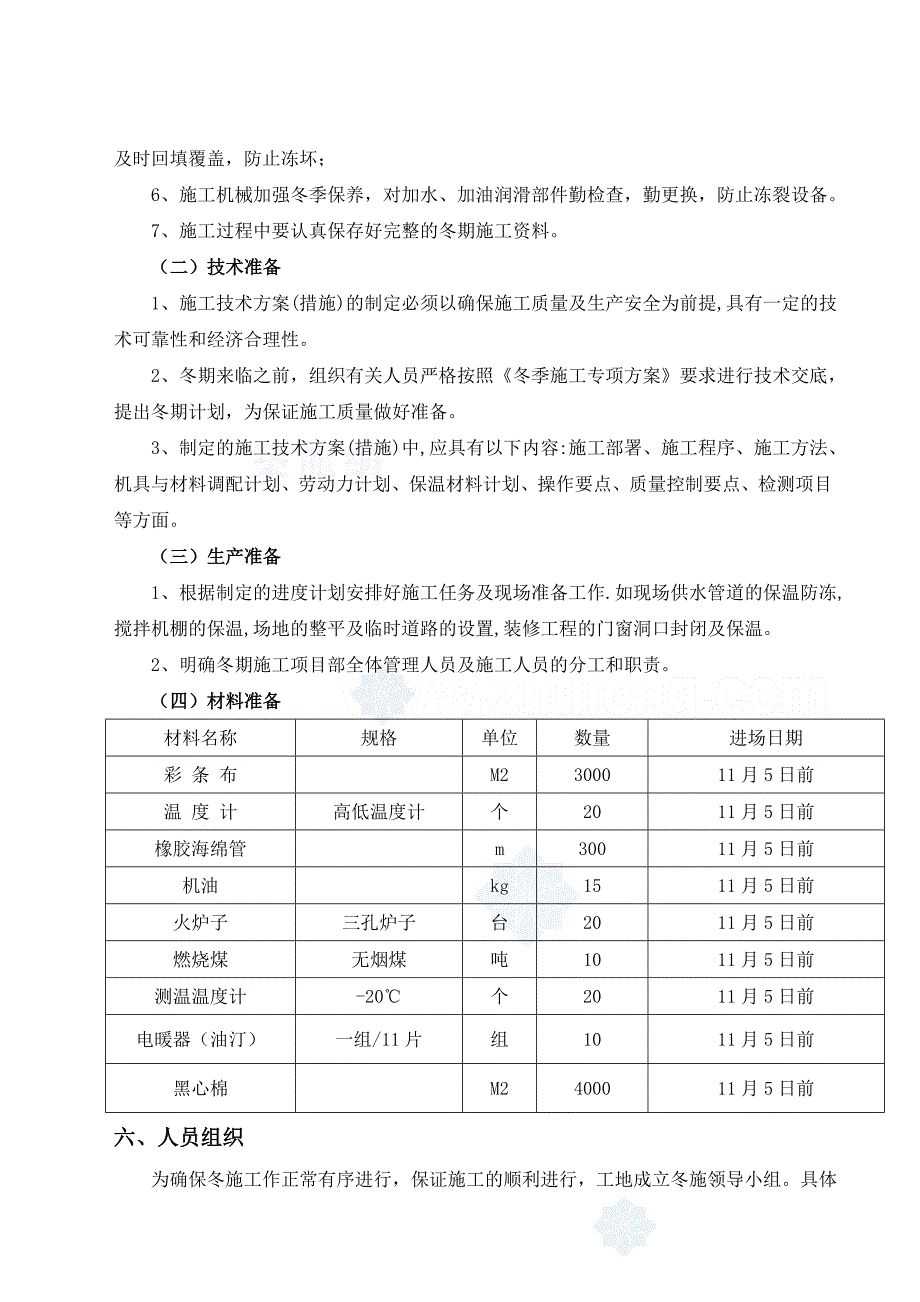

5、往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。因此,在确保工程质量的前提下,如何经济合理,使产生的费用最少的情况下过渡冬季施工阶段,显的尤其重要。五、 施工准备 (一)现场准备 1、组织好保温材料、燃料、外加剂和加热设备等的采购供应; 2、搅拌机棚要封闭,水泥库要加强维护,禁止露天堆放水泥; 3、现场加热设备、机械、水电设施要加强维修与保养,临时水管、阀门要采取保温措施; 4、提前通知搅拌站做好冬期施工混凝土、砂浆及掺加外加剂的试配试验工作,并要求搅拌站提供冬期施工的混凝土配合比; 5、做好现场排水工作,防止大面积积水或结冰。已施工完的外露基础及上下管道应及时回填覆盖,防止

6、冻坏; 6、施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备。 7、施工过程中要认真保存好完整的冬期施工资料。 (二)技术准备 1、施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性。 2、冬期来临之前,组织有关人员严格按照冬季施工专项方案要求进行技术交底,提出冬期计划,为保证施工质量做好准备。 3、制定的施工技术方案(措施)中,应具有以下内容:施工部署、施工程序、施工方法、机具与材料调配计划、劳动力计划、保温材料计划、操作要点、质量控制要点、检测项目等方面。 (三)生产准备 1、根据制定的进度计划安排好施工任务及现场准备工作.

7、如现场供水管道的保温防冻,搅拌机棚的保温,场地的整平及临时道路的设置,装修工程的门窗洞口封闭及保温。 2、明确冬期施工项目部全体管理人员及施工人员的分工和职责。 (四)材料准备材料名称规格单位数量进场日期彩 条 布M2300011月5日前温 度 计高低温度计个2011月5日前橡胶海绵管m30011月5日前机油kg1511月5日前火炉子三孔炉子台2011月5日前燃烧煤无烟煤吨1011月5日前测温温度计-20个2011月5日前电暖器(油汀)一组/11片组1011月5日前黑心棉M2400011月5日前六、人员组织 为确保冬施工作正常有序进行,保证施工的顺利进行,工地成立冬施领导小组。具体人员及安排如

8、下: (一)成立冬季施工领导小组:组长顾松华副组长彭超组员王伟强、顾建超、李锦荣、张磊、禹建峰、龚正波、李忠、盛建华、孙伟 (二)分工:顾松华负责冬季施工现场全面安排王伟强负责冬施全面技术工作彭超负责冬施生产管理工作李忠、盛建华负责材料及人员的协调工作彭超负责冬施安全、消防、临电、环保工作、防止煤气中毒事故发生、现场取暖保温工作。孙伟负责现场施工质量工作。七、主要分项工程的冬期施工措施 (一)砌体工程 1、砌砖施工方法为抗冻砂浆法。首先在搅拌砂浆处用彩条布围挡遮风。在砌筑砂浆(M5.0水泥混合砂浆)中掺以水泥重量57%的防冻剂。使砂浆在负温下不冻结,且强度继续缓慢增长,或在砌筑后慢慢受冻,而在

9、冻结前达到20%以上强度,解冻后强度仍继续上升,强度不受损失或损失甚微。(具体掺量待确定防冻剂材料后确定)。 2、砌砖前,清除砖表面的冰霜,积雪,杂土,砂中不得含有冰块和直径大于10mm的冻结块。 3、在负温下砌筑,砖可不浇水。砂浆稠度比常温适当增大,为70-100mm。当室外气温-10以上时,砂浆温度为+5(可对施工用水进行加热),加热水过程中,先进行砂石搅拌,再加入热水(水温不得超过80),最后加水泥。避免水泥遇热水出现假凝现象。水泥优先采用硅酸盐水泥和复合硅酸盐水泥。以保证一定的砌筑温度和砂浆上墙后不致立即受冻,已冻结的砂浆不得使用。砌筑时,砂浆温度和室外气温差应在30以内,最终温差不超

10、过20,以防止出现裂缝。 4、砂浆搅拌时间应比常温施工增加0.5-1.0倍,不超于3min。运砂浆小车应用草帘子复盖,减少温度损失。 5、砌筑时不得大面积铺灰,砂浆随拌随用,不要在灰槽中存灰过多,防止冻结,砖缝控制在10mm以内,禁止用灌浆法砌筑。 6、每天砌筑后,砖面上不应铺灰,并用草帘子、黑芯棉等保温材料覆盖,防止砌体砂浆受冻,继续砌筑前,先将砖面扫净后再施工。 7、砌筑温度低于-10时,停止砌砖工程施工。 (二)室内抹灰工程 1、在进行室内抹灰前,应将门口封好,门窗口边缝及孔洞等亦应堵好。施工洞口、运料口及楼梯间等处搞好封闭保温。 2、施工环境温度不低于5,以地面上50cm处为准。需要抹

11、灰的砌体,应提前加热,使墙面保持在5以上,以便湿润墙面时不致结冰,使砂浆与墙面粘结牢固。 3、应当随时检查抹灰层的温度,如干燥过快发生裂纹时,应当进行洒水湿润,使其与各层(底层、面层)能很好的粘结,防止脱落。 4、用热作法施工的室内抹灰工程,应在每个房间设置通风口或适当开放窗户,进行定期通风,排除湿空气。 5、抹灰工程所用的砂浆,应在正温度的室内或临时暖棚中制作,砂浆使用时的温度,应在5以上。为了获得砂浆应有的温度,采用热水搅拌。 6、装修工程完成后7天内室内温度应不低于5。7、采用火炉取暖时,应采取预防煤气中毒的措施,防止烟气污染,并应在火炉上方吊挂铁板,使煤火热度分散并随时检查抹灰层的湿度

12、,如干燥过快发生裂缝时,应当进行洒水湿润,使其与各层(底层、面层)能很好的粘结,防止脱落。(三)室外抹灰工程1、正温下,先抢外墙抹灰,最低气温低于0后,如果必须室外抹灰时,脚手架应满铺阻燃草帘封闭挡风,并用掺防冻剂的水拌砂浆,当气温在0至-3时(指三天内预期最低温度)掺2%-3%,使砂浆内部水溶液的冰点降低在负温下仍保留自由水,继续水化。 2、进行室外抹灰前,应做好防寒保温措施,并尽量安排在正温和有日照的条件下进行。3、室外抹灰采用冷做法施工时,使用水泥砂浆或水泥混合砂浆;砂浆内可掺入CaCl2、NaCl、NaNO2等防冻剂。 4、抹灰基层表面当有冰霜、雪时,可采用与抹灰砂浆同浓度的防冻剂溶液

13、冲刷,并应清除表面的尘土。5、室外抹灰在环境温度低于-5摄氏度进停止作业。6、施工中要求分层抹灰时,底层不得受冻,抹灰砂浆在硬化初期应采取防止受冻的保温措施。7、在负温下及时对外饰面完成部分进行毛毡覆盖,起到保温防冻作用。8、对外饰面每天进行检查,发现受冻空鼓的抹灰层及受冻的外墙面砖进行铲除重做。9、砂浆应在搅拌棚中集中拌和,并应在运输中保温,要随用随拌,防止砂浆冻结。10、室内抹灰的冬施资料如实记录,及时回收整理,妥善保管。11、做好室内抹灰的冬季施工的技术交底。 (四)脚手架工程 1、检查脚手架和防护是否符合要求,对不可靠的地方要进行加强。 2、脚手架要采取防滑措施加设防滑条,风雪过后要检

14、查外挂架并清扫架上的冰雪,高处作业人员必须系安全带。 3、蹬高爬梯踏步上要绑扎防滑木条,爬梯固定必须牢固可靠。(五)屋面防水工程及保护层施工1、冬期进行屋面防水层施工应选择无风晴朗天气进行,并应依据使用的防水材料控制其施工气温界限,以及利用日照条件提高面层温度。在迎风面设置活动的挡风装置。2、冬期施工的屋面防水层采用高聚物改性沥青卷材时,可采用热熔法施工,热熔法施工温度不应低于-10。3、对防水保护层细石混凝土施工时应当边施工边覆盖保温。4、雪天、风天、严寒阶段即寒流的气候条件下不得施工防水层。5、保护层施工计量选择晴朗天气进行。6、保护层施工完毕后及时覆盖薄膜及草帘子。 (六)临时工程 1、提前将冬施所需材料进行准备,以防寒流突然袭击。 2、生活用水及消防、排水等管线做好认真的保温措施,必须采用不小于50mm 厚的岩棉保温材料保温,防止冻裂和管道堵塞影响安全施工,暗铺管线要保证在冻土深度(50mm)以下。 3、大型机械要做好冬期施工所需油料的储备和工程机械润滑油的更换补充以及其他检修保养工作,以便在冬施期间运转正常。 4、冬期施工中要加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火、防煤气中毒等项工作。5、 临时生活用水及消防用水,必须在管道的最低处加设泻水阀。八、冬季施工安全管理 (一)冬季施工安全教育

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
