《保定东风桥工程雨季施工方案.doc》由会员分享,可在线阅读,更多相关《保定东风桥工程雨季施工方案.doc(8页珍藏版)》请在第壹文秘上搜索。

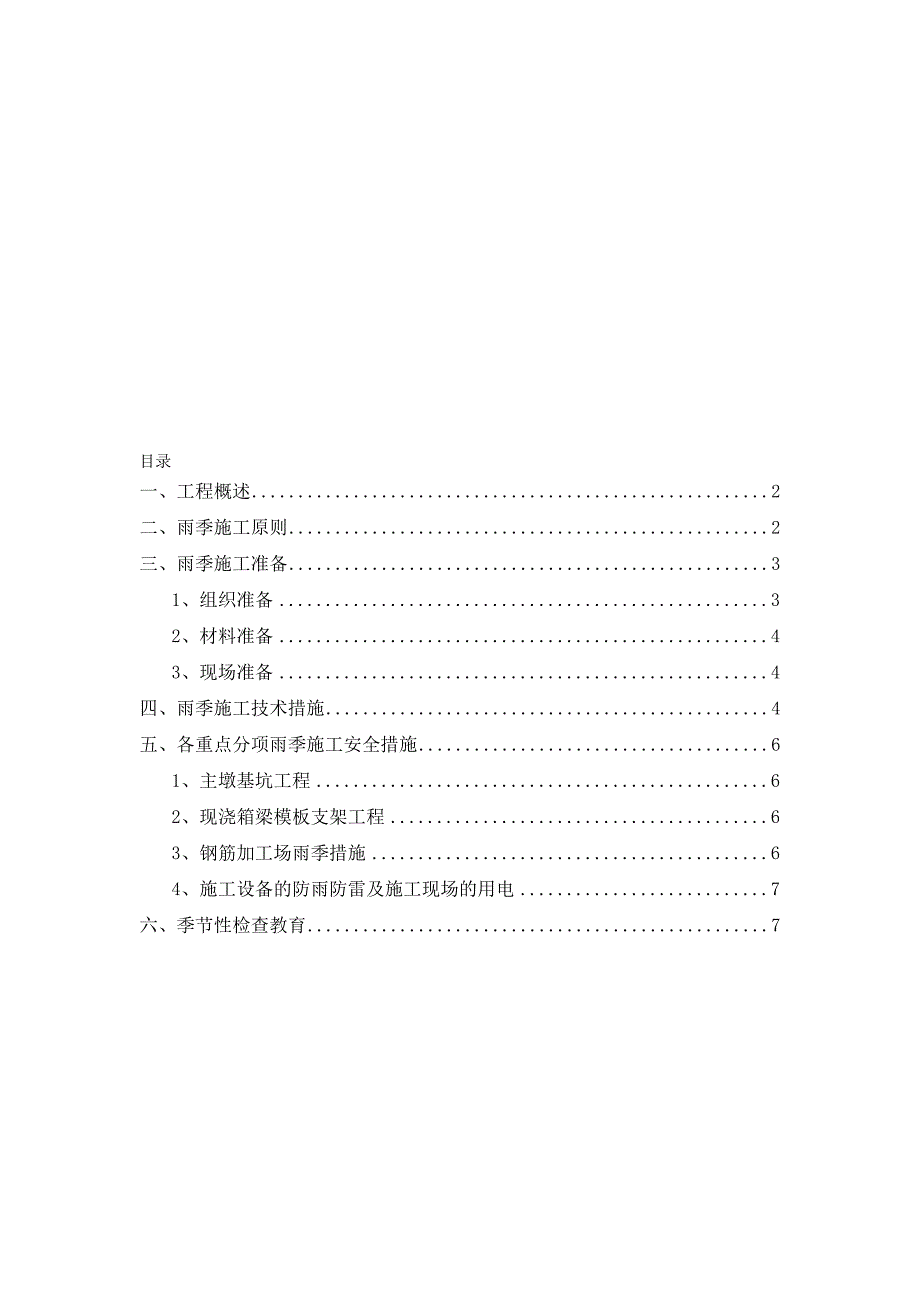

1、目录一、工程概述2二、雨季施工原则2三、雨季施工准备31、组织准备32、材料准备43、现场准备4四、雨季施工技术措施4五、各重点分项雨季施工安全措施61、主墩基坑工程62、现浇箱梁模板支架工程63、钢筋加工场雨季措施64、施工设备的防雨防雷及施工现场的用电7六、季节性检查教育7一、工程概述某某市东风路跨京港澳高速公路桥梁(简称“东风桥”)是某某市东风路东延的一部分,作为连接高铁客运站与中心城区的第一条通道,它的建成为中心城区与高铁客运站区的交通提供了条件,为某某市的经济发展提供了便利。桥梁修筑范围:桥梁修筑起点为K1+582.936,桥梁修筑终点为:K2+087.596,桥梁长度504.660

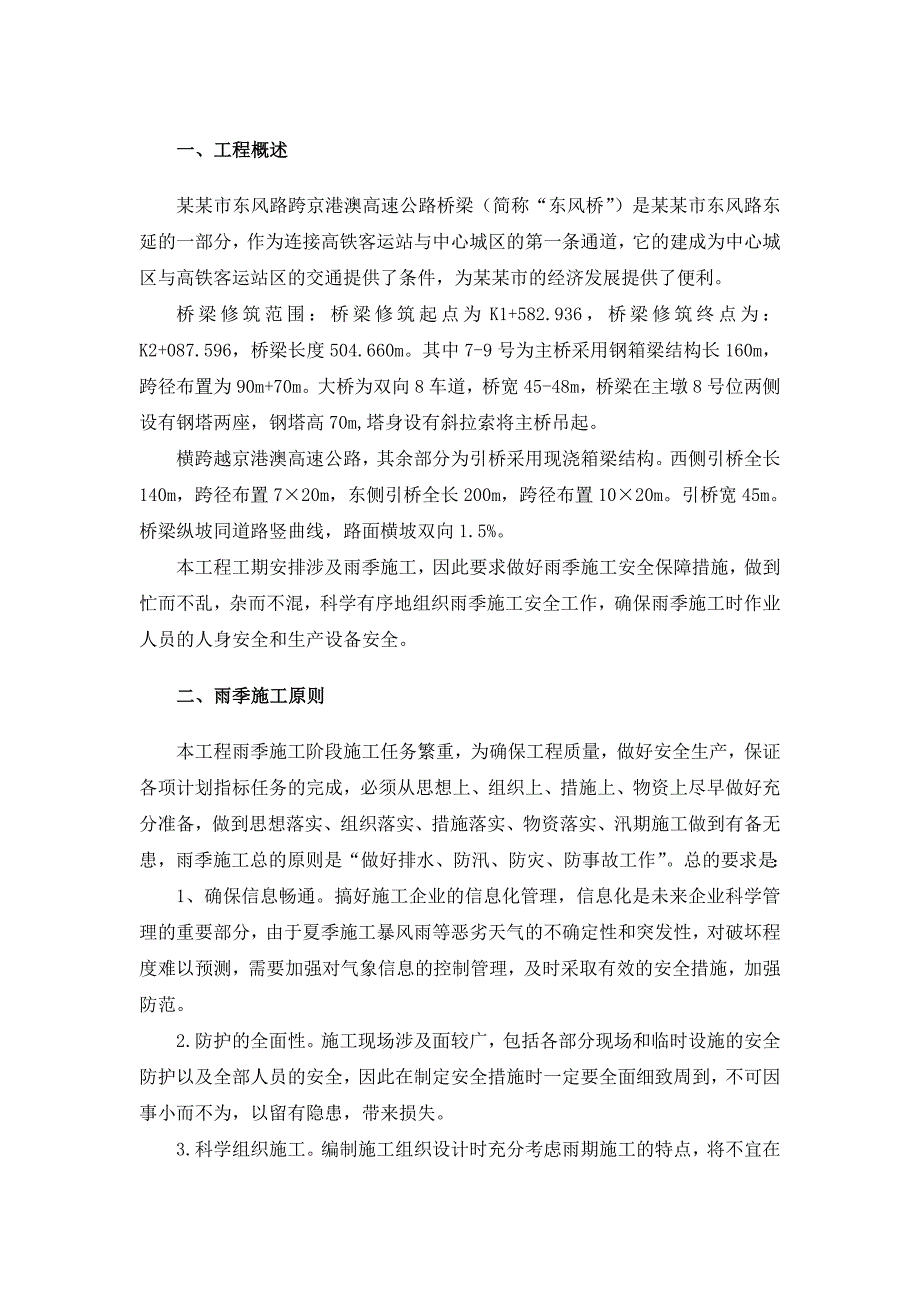

2、m。其中7-9号为主桥采用钢箱梁结构长160m,跨径布置为90m+70m。大桥为双向8车道,桥宽45-48m,桥梁在主墩8号位两侧设有钢塔两座,钢塔高70m,塔身设有斜拉索将主桥吊起。横跨越京港澳高速公路,其余部分为引桥采用现浇箱梁结构。西侧引桥全长140m,跨径布置720m,东侧引桥全长200m,跨径布置1020m。引桥宽45m。桥梁纵坡同道路竖曲线,路面横坡双向1.5%。本工程工期安排涉及雨季施工,因此要求做好雨季施工安全保障措施,做到忙而不乱,杂而不混,科学有序地组织雨季施工安全工作,确保雨季施工时作业人员的人身安全和生产设备安全。二、雨季施工原则本工程雨季施工阶段施工任务繁重,为确保工
3、程质量,做好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“做好排水、防汛、防灾、防事故工作”。总的要求是:1、确保信息畅通。搞好施工企业的信息化管理,信息化是未来企业科学管理的重要部分,由于夏季施工暴风雨等恶劣天气的不确定性和突发性,对破坏程度难以预测,需要加强对气象信息的控制管理,及时采取有效的安全措施,加强防范。2.防护的全面性。施工现场涉及面较广,包括各部分现场和临时设施的安全防护以及全部人员的安全,因此在制定安全措施时一定要全面细致周到,不可因事小而不为,
4、以留有隐患,带来损失。3.科学组织施工。编制施工组织设计时充分考虑雨期施工的特点,将不宜在雨季施工的工程提前或延后安排,根据天气合理做好作业安排,搞好工序穿插,提高工效和施工速度,遇到较大的暴风雨天气应停止施工。4.快速反应做好防汛抢险救灾应急准备,在雨期施工时,各种防护措施要进一步加固,对脚手架、仓库、防护棚、临时设施等采取有效的加强措施。确保抢险救灾物资人员到位,发生险情立即启动应急预案。总之做到:小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。三、雨季施工准备1、组织准备1)为了保证在雨季施工期间,在发生大雨、暴雨天气等险情时,能够及时组织人员进行抢险救灾,成立雨
5、季施工领导小组。2)雨季施工领导小组:项目经理为防洪施工领导小组组长,生产经理、总工程师为副组长。3)项目工程部人员为防洪施工领导小组成员。组,长:,项目经理,孙永杰,副组长:,生产经理,张长贺,总工程师,代江伟,组,员:,韩贵朋,;,仝旭光,;,樊慧永,;,刘,哲,;,李志刚,;,张,福,。2、材料准备序号材料名称单位数量备注1雨衣套502雨鞋双503污水泵台84塑料布M212005铁锹只506手推车辆157编织袋个1200,8手电个153、现场准备1)施工现场道路进行处理,做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。2)在主墩基坑、箱梁支架施工前,先做好排水沟,使雨水有组织排出,

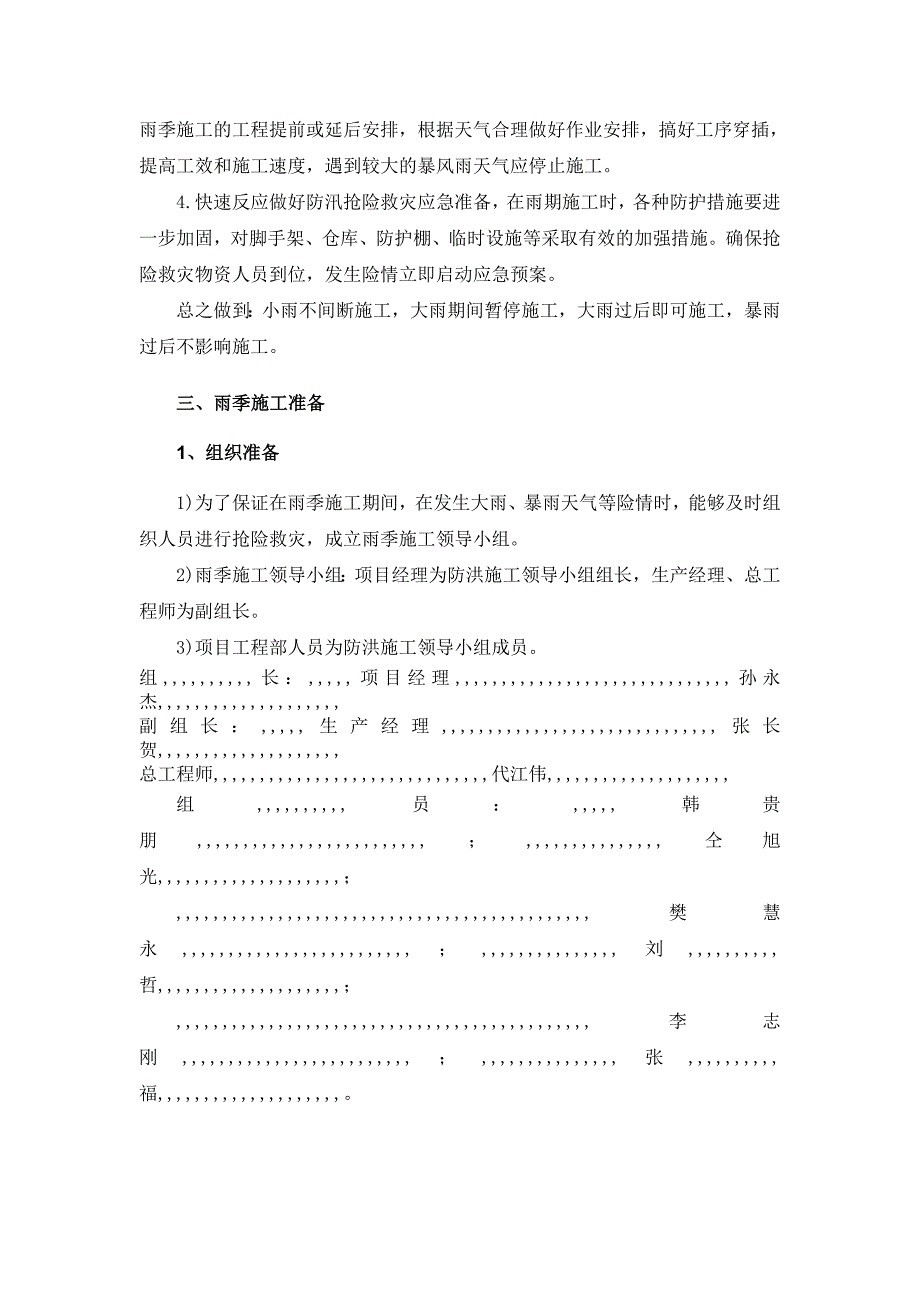

6、防止地表水向土层渗漏影响边坡稳定。3)生活设施、材料堆放等不要布置在低洼处,以免发生洪涝、同时应成立专门的防洪施工领导小组,积极加强与当地防洪机构的联系,及时掌握天气和雨季变化情况,根据实际情况早作安排准备,防患于未然。4)统筹安排好各项工程的施工计划。针对本工程的特点,考虑到有的部位施工受雨季影响较小,而有的部位受雨季影响又较大的实际,在工期上就必须综合多方面因素予以安排。为了抢工期,即使不可避免地要遇到雨季,也应该尽量抢晴天,雨天要采取满足施工技术、质量和安全要求的针对性措施。四、雨季施工技术措施1、首先做好防雨、防洪的各项准备工作及时了解天气情况,做到早预防、早调整施工进度、施工内容并采
7、取必要的措施。同时加强雷雨、大风前的安全管理工作,以保证夏季施工按进度计划进行。2、切实抓好雨季防洪防汛防雨的准备工作。施工前着重解决排水问题,即保证原有的排水系统尽量不被破坏,适当增设临时排水系统,保证雨季排水畅通。在设备上多考虑些抽水机、潜水泵排水机械设备。生活、生产设施及设备材料堆放等不要布置在低洼处,同时成立专门的防洪施工领导小组和抢险队,积极加强与当地防洪机构的联系,及时掌握天气变化情况,及早做好安排,防患于未然。3、做好现场原材料、半成品、成品的保护工作,若雨水天气来临,及早做好苫盖工作,避免钢筋锈蚀,影响工程质量。3、统筹安排分部、分项工程的施工计划,考虑到有的工序雨季施工影响较
8、小,而有的项目如土方工程、沟槽开挖等受雨季影响较大的情况,在开工的先后次序上必须综合考虑,全面安排,合理组织。4、为了克服雨季对施工造成的影响,保证质量和工期,必须采取一系列的施工技术及施工组织措施:1)为了克服雨季持续时间长所带来的困难,本工程又必然要跨越雨季施工,这就要求在工期安排上要灵活机动,积极抢晴天,战雨天,见缝插针。遇大雨不能正常施工时,则可以利用雨天进行设备维修,开展学习和技能培训,为下一步投入施工做好准备。2)对深基坑开挖及土方的外运等工程项目的施工,原则上应安排在旱季或无雨的情况下进行。因此施工应充分利用下雨的间歇晴天,施工配备足够的施工机械,周密组织,在满足安全、质量的前提
9、下,抓紧施工,提交工效将工期尽量缩短。若基坑开挖完毕之后,遇连续雷雨天气,应特别注意监测基坑的边坡稳定性,若超过警戒值,立即设置警戒线,避免所有无关人员进入该区域。3)现浇箱梁模板支架工程的施工,应尽量在旱季施工。若安排在雨季施工时,两侧排水工作必须做好,找坡度后,在支架两侧挖排水沟,排水沟尺寸50cm50cm,50m间距设置收水井,用污水泵及时将积水排除,避免浸泡支架基础。4)雨季对工程施工极为不利。在生产安排上综合多方面的因素,采取行之有效的措施,把好质量关,尽量减少对质量和工期的影响。五、各重点分项雨季施工安全措施1、主墩基坑工程1)材料准备:开挖前准备足够优质木桩、编织袋等,以备护坡,
10、准备4台水泵,随时应急。2)基坑的周边设置排水坡,作为通常情况下的挡水设施,防止地表水大量流入坑内。在基坑边坡设置防护网,提高边坡的整体稳定性。3)在基坑底部设置排水沟和大口井,及时排出基坑内的雨水,避免浸泡坑底,保证坑底土体的抗滑移能力。4)在基坑周边设置边坡监测点,若连续下雨,应增加监测频率,现场采集完的数据,立即进行内业处理,若坡顶同一观测点:水平位移日变化量达到10mm/d、水平位移累计变化量超过50mm,竖向位移日变化量超过8mm/d、竖向位移累计变化量超过50mm,坑底回弹日变化量超过8mm/d,坑底回弹累计变化量超过60mm,应立即重点观察,提高观测频率,若正在开挖,应立即停止开
11、挖。若已经开挖完毕,应撤离坑内人员设备,若累计位移继续发展,应采取支护方式加强土体稳定性。2、现浇箱梁模板支架工程支架的雨季施工以预防为主,提前做好雨季施工的准备工作。1)在顺桥向双向每隔50m设置一个集水井,在支架范围以外设置50cm50cm排水沟与集水井相连,安装抽水设备,保证雨季排水通畅,防止浸泡箱梁支架基础。2)进场材料及半成品材料,应按规格分类堆放,并用方木架起,高度不小于30cm,防止雨水浸泡或污泥粘接上,影响支撑质量。3)支撑材料堆放时间较长时,应搭设防雨棚。4)雨季施工作业,临时道路、脚手架设置防滑措施。5)制定合理的施工计划,确保工程不受雨季影响,按期完工。3、钢筋加工场雨季
12、措施1、钢筋原材、成品钢筋应放在指定区域位置(已经平整、硬化)。2、钢筋码放时,不得将钢筋放于排水坡下口。3、在下雨前应及时对钢筋堆放场地的钢筋进行覆盖,防止钢筋生锈。4、雨天禁止露天进行钢筋焊接及加工作业。5、钢筋加工场加工钢筋时,要随加工随用,以免成型钢筋受潮受雨生锈。6、及时听取天气预报,将加工好的钢筋及时存放在钢筋棚内以免产生浮锈。4、施工设备的防雨防雷及施工现场的用电1)每天专人收集气象资料,特别是大风暴雨灾情预报,制定防灾应急措施,做到有备无患。2)施工要配备足够的防雨棚和塑料布,防雨棚的材料要轻便,结构合理、牢固,便于使用和搬运。3)雨期施工要严防触电、雷击,机电器具要严防止雨淋
13、,导线要妥善管理,开关箱须设置防雨罩及接地线。4)仓库要防水防雨,配电箱、露天电动设备要有防雨罩。5)当日降雨量100毫米,各部门要掌握气象、水利等部门的各类通报、警报和信息,并及时向有关单位报告、通报情况。并及时做好防雨、防汛的防御工作。6)在汛情未来时,做好对仓库、危房和低洼地段的安全防范措施,对生产设施、重要设备、人员迅速转移离开危险区域。7)在汛情过后要及时安排组织消灾恢复工作,力争在最短时间内恢复生产秩序。8)动员有关单位对临时工棚、线杆、仓库、宿舍等加固、拆除、转移等消险工作。必要时组织疏散周围人员。,9)大风袭来时,做好防风、防暴雨的抢险救护工作,对重点仓库、危房和低洼地带要有妥善的安全措施。,10)大风大雨过后,全力投入消灾恢复工作,按系统进行抢险自救,力争在最短的时间内恢复正常秩序和施工。六、季节性检查教育1、项目部安全部要根据实际情况做好季节性全面检查和教育工作,并留好纪录。2、当然,雨季施工的过程中还有许多需要注意的事项,以上几项只是其中的几个方面。“预防为主,安全第一”的安全生产方针要求我们要做好安全预防措施,尽量避免或减少危险事故的发生3、在施工过程中,只要我们牢记安全这根弦,切实做好各项安全预防措施,尤其是有针对性的安全保护措施,我们的安全生产工作才能防患于未然。真正把安全生产落实到实际,为我们施工安全生产打下良好的基础。
