保温工程施工方案111.doc

上传人:p** 文档编号:955112 上传时间:2024-05-29 格式:DOC 页数:14 大小:202KB
下载 相关 举报
保温工程施工方案111.doc_第1页
第1页 / 共14页
保温工程施工方案111.doc_第2页
第2页 / 共14页
保温工程施工方案111.doc_第3页
第3页 / 共14页
保温工程施工方案111.doc_第4页
第4页 / 共14页
保温工程施工方案111.doc_第5页
第5页 / 共14页
保温工程施工方案111.doc_第6页
第6页 / 共14页
保温工程施工方案111.doc_第7页
第7页 / 共14页
保温工程施工方案111.doc_第8页
第8页 / 共14页
保温工程施工方案111.doc_第9页
第9页 / 共14页
保温工程施工方案111.doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《保温工程施工方案111.doc》由会员分享,可在线阅读,更多相关《保温工程施工方案111.doc(14页珍藏版)》请在第壹文秘上搜索。

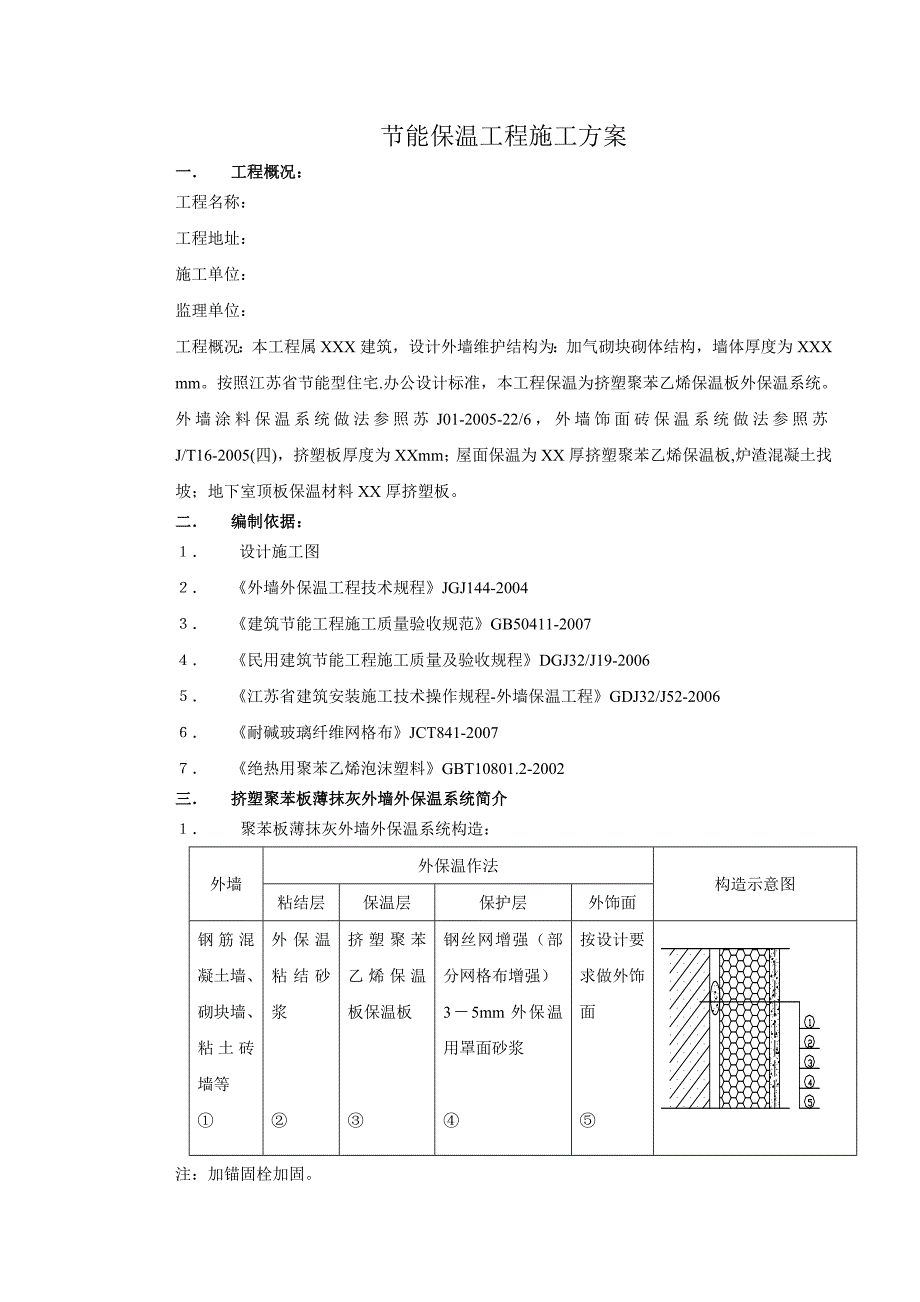

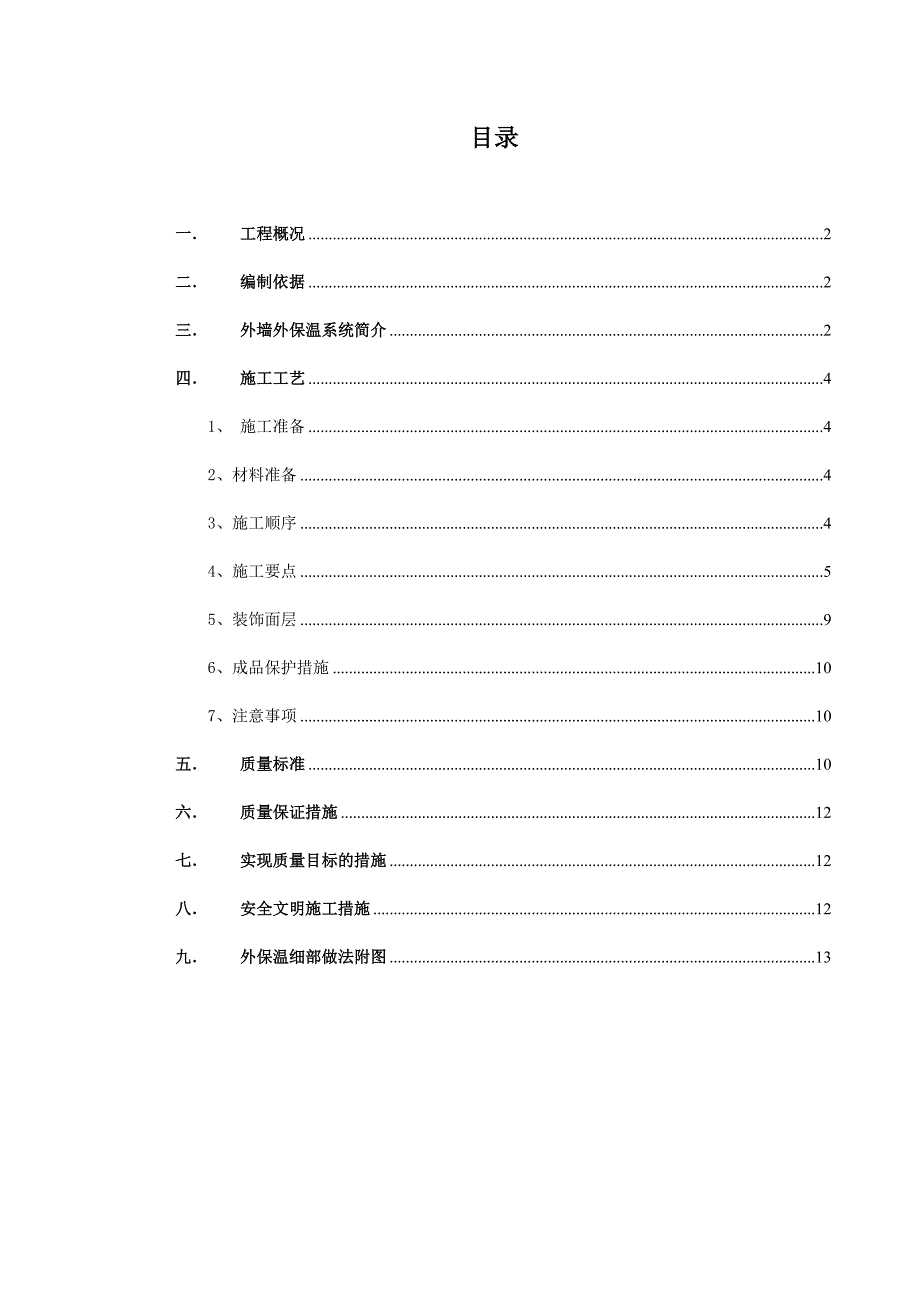

1、目录一工程概况2二编制依据2三外墙外保温系统简介2四施工工艺41、 施工准备42、材料准备43、施工顺序44、施工要点55、装饰面层96、成品保护措施107、注意事项10五质量标准10六质量保证措施12七实现质量目标的措施12八安全文明施工措施12九外保温细部做法附图13节能保温工程施工方案一 工程概况:工程名称: 工程地址: 施工单位: 监理单位: 工程概况:本工程属XXX建筑,设计外墙维护结构为:加气砌块砌体结构,墙体厚度为XXX mm。按照江苏省节能型住宅.办公设计标准,本工程保温为挤塑聚苯乙烯保温板外保温系统。外墙涂料保温系统做法参照苏J01-2005-22/6,外墙饰面砖保温系统做法

2、参照苏J/T16-2005(四),挤塑板厚度为XXmm;屋面保温为XX厚挤塑聚苯乙烯保温板,炉渣混凝土找坡;地下室顶板保温材料XX厚挤塑板。二 编制依据: 设计施工图 外墙外保温工程技术规程JGJ144-2004 建筑节能工程施工质量验收规范GB50411-2007 民用建筑节能工程施工质量及验收规程DGJ32/J19-2006 江苏省建筑安装施工技术操作规程-外墙保温工程GDJ32/J52-2006 耐碱玻璃纤维网格布JCT841-2007 绝热用聚苯乙烯泡沫塑料GBT10801.2-2002三 挤塑聚苯板薄抹灰外墙外保温系统简介 聚苯板薄抹灰外墙外保温系统构造:外墙外保温作法构造示意图粘结

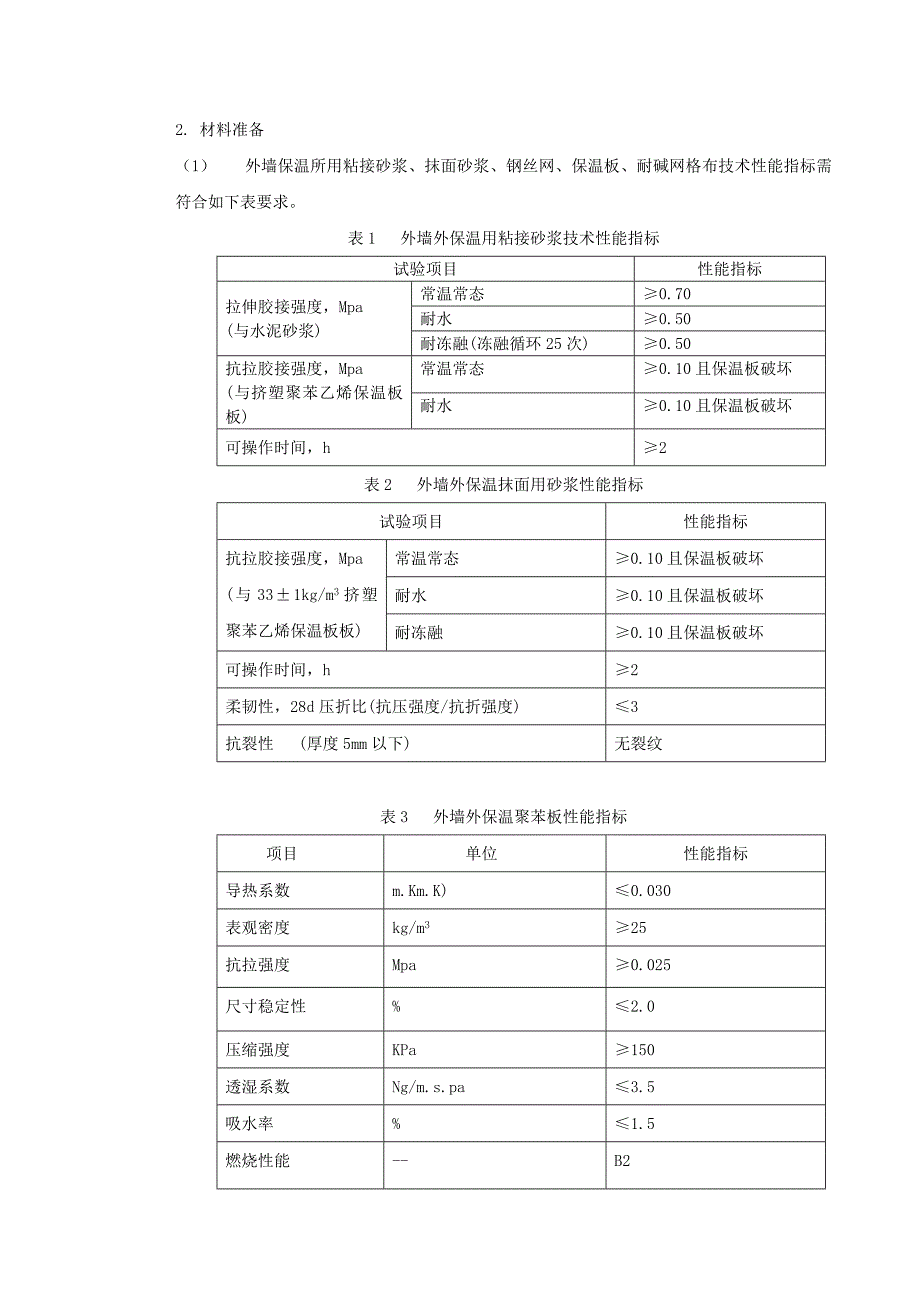

3、层保温层保护层外饰面钢筋混凝土墙、砌块墙、粘土砖墙等外保温粘结砂浆挤塑聚苯乙烯保温板保温板钢丝网增强(部分网格布增强)35mm外保温用罩面砂浆按设计要求做外饰面注:加锚固栓加固。2. 材料准备(1) 外墙保温所用粘接砂浆、抹面砂浆、钢丝网、保温板、耐碱网格布技术性能指标需符合如下表要求。表1 外墙外保温用粘接砂浆技术性能指标试验项目性能指标拉伸胶接强度,Mpa(与水泥砂浆)常温常态0.70耐水0.50耐冻融(冻融循环25次)0.50抗拉胶接强度,Mpa(与挤塑聚苯乙烯保温板板)常温常态0.10且保温板破坏耐水0.10且保温板破坏可操作时间,h2表2 外墙外保温抹面用砂浆性能指标试验项目性能指标

4、抗拉胶接强度,Mpa(与331kg/m3挤塑聚苯乙烯保温板板)常温常态0.10且保温板破坏耐水0.10且保温板破坏耐冻融0.10且保温板破坏可操作时间,h2柔韧性,28d压折比(抗压强度/抗折强度)3抗裂性 (厚度5mm以下)无裂纹表3 外墙外保温聚苯板性能指标项目单位性能指标导热系数m.Km.K)0.030表观密度kg/m325抗拉强度Mpa0.025尺寸稳定性%2.0压缩强度KPa150透湿系数Ng/m.s.pa3.5吸水率%1.5燃烧性能-B2表4 外墙外保温用耐碱玻璃纤维网格布技术性能指标项目性能指标网孔中心距 mm 4-6单位面积质量 g/ m2160断裂强力 N/50mm1500断

5、裂伸长率(经、伟向) %5表5 外墙外保温用镀锌钢丝网技术性能指标项目性能指标丝径 mm 0.80.04网孔大小 mm12.7*12.7电焊点抗拉力 N65镀锌层质量 g/ m2122四 施工工艺1、 施工准备 1.1.1基层墙体:基层墙体面已基本找平,平整度、垂直度满足验收标准(2m靠尺检查小于4mm)。 1.1.2外墙和外门窗口施工及验收完毕,基面达到施工要求;门窗框已安装;伸出墙面的设备或管道联接件已安装完毕,并留出外保温施工余地。 1.1.3 气候条件:施工地点环境温度应5 、34,风力不大于5级。夏天施工,避免阳光直射;必要时搭设防晒布遮挡。突降雨水,应采取有效措施保护墙面。1.1.

6、4清除施工基层上的浮灰、疏松物油污和其他废弃物,油污用10%NaOH溶液清洗并用清水冲净。 2、材料准备: 2.1.1材料按设计要求组织分批进场,按要求进行验收。 2.1.2进场材料应分类挂牌存放。保温板应成捆平放,防雨防潮和防晒;网布也应防雨存放;干混料注意防雨防潮和保质期。 2.2施工机具:外接电源设备、电动搅拌机、搅拌桶、钢尺、壁纸刀、抹刀、2米靠尺、墨斗、托线板、锤子等。 3、施工顺序:根据工程进度及现场实际情况,可分单组、双组、或多组同向“流水”作业,流水间隔12小时以上。操作流程图见下:基 面 准 备测量、放线粘挤塑聚苯乙烯保温板板第一道抹底层砂浆安装锚固件点框法开始打胶配 胶 粘

7、 剂材 料 准 备挂 基 准 线修 整、验 收第二道抹面层砂浆外 饰 面压入玻纤网格布或钢丝网铺设玻纤网或钢丝网打磨、修理、隐检4、施工要点 4.1 弹控制线 根据建筑立面设计和内外墙保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝、装饰缝线等。 4.2挂基准线 在建筑内墙角(阳角、阴角)及其它必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制保温板的垂直度和平整度。 4.3系统保温板的安装:4.3.1聚合物改性粘结剂的配制:在干净的塑料桶里倒入一定量的洁净水,采用手持式电动搅拌器边搅拌边加粉剂黏结剂,加水量约为粉剂的20-30%;充分搅拌5-7分钟,直到搅拌均匀,稠度适中(约110

8、),放置5分钟熟化;使用时,再搅拌一下即可使用。注意:搅拌要充分,粘度确保刚粘贴上的聚苯板不下垂,加水尽可能量少,不可加水过多;聚合物改性黏结剂只需加洁净水,不可加入其它添加剂,如:水泥、砂、防冻剂及其它异物;注意调好的黏结剂宜在一小时用完;工作完毕,务必及是清洗干净工具。4.3.2保温板上布胶挤塑聚苯乙烯保温板标准尺寸为600mm*1200mm,对角线误差小于2mm。非标准板按照实际需要尺寸加工,保温板切割采用电热丝切割器或工具刀切割,尺寸允许偏差1.5mm,必须注意切口与板面垂直。4.3.3粘贴翻包网格布:凡在粘贴的聚苯板侧边外露处,如膨胀缝两侧、门窗孔洞边的聚苯板上需预先粘贴窄幅网格布翻

9、边,其宽度约200mm,翻包部分宽度为80mm。4.3.4点粘布胶:用抹刀在每块保温板周边及中间涂抹宽50mm,厚度10mm的聚合物改性粘结剂,粘结剂的涂布面积不低于40%。一到十一层的面砖保温系统粘结剂的涂布面积不低于50%。4.3.5保温板粘贴: 4.3.5.1、布好胶的保温板立即粘贴到墙面上,以防胶料结皮而影响粘结效果。保温板粘贴在墙上后,立即使用2米靠尺轻轻敲打、挤压板面,以保证板面平整度符合要求且粘结牢固。达到:板与板间挤紧,不得有缝,在碰头缝处不可涂抹粘结剂。每粘贴完一块板,应及时清除干净板侧挤出的粘结料,板与板间不留间隙。若因保温板面不方正或切割不直形成的缝隙,应用保温板条塞实并

10、抹平,保温板粘贴完成后,在正常温度12小时后方可进行下一道工序。 4.3.5.2、保温板应水平粘贴,保证连续结合,且上下两排保温应竖向错缝板长1/2。 4.3.5.3、一般先从墙拐角(阳角)处粘贴,应先排好尺寸切割保温板,使其粘贴时垂直交错连接,确保拐角处顺垂直交错垂直。 4.3.5.4、在粘贴窗框四周的阳角和外墙阳角时,应先弹好基准线,作为控制阳角上下垂直的依据。4.3.6安装机械固定件,辅助固定,锚固件的深度不小于25 mm,对于一到十一层面砖系统的锚固件的数量不小于8个;涂料系统的锚固件不少于5个,20米以上的锚固件的数量不小于6个。4.3.7打磨: 4.3.7.1、在保温板接缝处观察到

11、不平整区域,应用平整的粗砂纸打磨处理。打磨以动作轻柔的圆周运动进行,不可沿与保温板接缝平行方向打磨。 4.3.7.2、打磨后应用毛刷或压缩空气将打磨操作产生的碎屑及其它浮尘清理干净。4.3.8划分格凹线条: 4.3.8.1、根据已弹好的水平线和分格尺寸用墨斗弹出分格线的位置。竖向分格线用线垂或经纬仪校正垂直。 4.3.8.2、按照已弹好的线,在保温板的适当位置安装好定位靠尺,使用开槽机将保温板切成凹口。凹口处的保温板的厚度不能小于15mm。 4.3.8.3、对不顺直的凹口需要进行处理。(此类误差尽量避免) 4.4 聚合物改性抹面砂浆护面层: 4.4.1、聚合物改性抹面砂浆配制:在干净的塑桶里倒

12、入一定量的洁净水,采用手持式电动搅拌器边搅拌边加粉剂聚合物改性砂浆,加水量约为粉剂的21-22%;充分搅拌5-7分钟,直到搅拌均匀,稠度确保刚粘贴上的砂浆不掉落,加水尽可能量少,不可加水过多;注意聚合物改性砂浆只需加洁净水,不可加入其它添加料如:水泥、砂、防冻剂及其它异物;注意调好的砂浆宜在一小时内用完;工作完毕,务必及时清洗干净工具。 4.4.2涂料饰面抹面层的做法:4.4.2.1第一道聚合物砂浆抹面并内置耐碱玻纤网格布: a、将制备好的聚合物抹面砂浆均匀地涂抹在保温板上,厚度约2mm,注意:为确保砂浆与保温板黏结良好,应采用灰板在上面来回拉涂,以保证黏结良好,防止空鼓。 b、埋填网格布:聚

13、合物抹面砂浆均匀地涂抹在保温板上后,紧接着将裁剪好的网格布铺展在砂浆上,用抹刀边缘赶压固定,然后将聚合物改性砂浆在网格布面均匀抹平,为确保砂浆涂抹均匀,应及时用靠尺检查垂直、平整,保证整体面的平整度符合要求。 c、对于门、窗洞口外侧及周边与大墙面形成450 阳角部分的处理:在此处的阳角部分各加一层300mm200mm网格布进行加强,大面积网格布搭结在门窗洞口周边的网格布上,搭结宽度不小于100 mm。 d、对于门口、窗口及其它洞口四周的保温板端头应用网格布和黏结砂浆将其翻包住,也仅在此处,才允许保温板侧边涂抹黏结砂浆。细节参见图集示意图。 e、大面积网格布埋填:沿水平方向将网格布绷直绷平,并将

14、弯曲的一面朝里,用抹刀边缘赶压铺展固定,然后由中间上下、左右方向将聚合物砂浆抹平整,确保砂浆紧贴网布黏结。网格布左右搭接宽度不小于100mm,上下搭接宽度不小于80mm,局部搭接处可用聚合物改性砂浆补充原砂浆不足处,不得使网格布皱褶、空鼓、翘边。. f、对装饰凹缝,也应沿凹槽将网格布埋入聚合物改性砂浆内。若网格布在此断开,必须搭接,搭接宽度不小于65mm。 g、对于脚手架与墙体连接处的处理:在洞口四周应留出100mm宽板面不抹粘结砂浆及抹面层砂浆,待以后对局部进行修整。 h、在阴阳角处还需从每边双向绕角且相互搭接宽度不小于200mm.。 4.4.2.2、第二道聚合物改性砂浆抹面: a、待第一道砂浆固化良

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
