保温砌块施工方案.doc

上传人:p** 文档编号:955117 上传时间:2024-05-29 格式:DOC 页数:9 大小:70.50KB
下载 相关 举报
保温砌块施工方案.doc_第1页
第1页 / 共9页
保温砌块施工方案.doc_第2页
第2页 / 共9页
保温砌块施工方案.doc_第3页
第3页 / 共9页
保温砌块施工方案.doc_第4页
第4页 / 共9页
保温砌块施工方案.doc_第5页
第5页 / 共9页
保温砌块施工方案.doc_第6页
第6页 / 共9页
保温砌块施工方案.doc_第7页
第7页 / 共9页
保温砌块施工方案.doc_第8页
第8页 / 共9页
保温砌块施工方案.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《保温砌块施工方案.doc》由会员分享,可在线阅读,更多相关《保温砌块施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

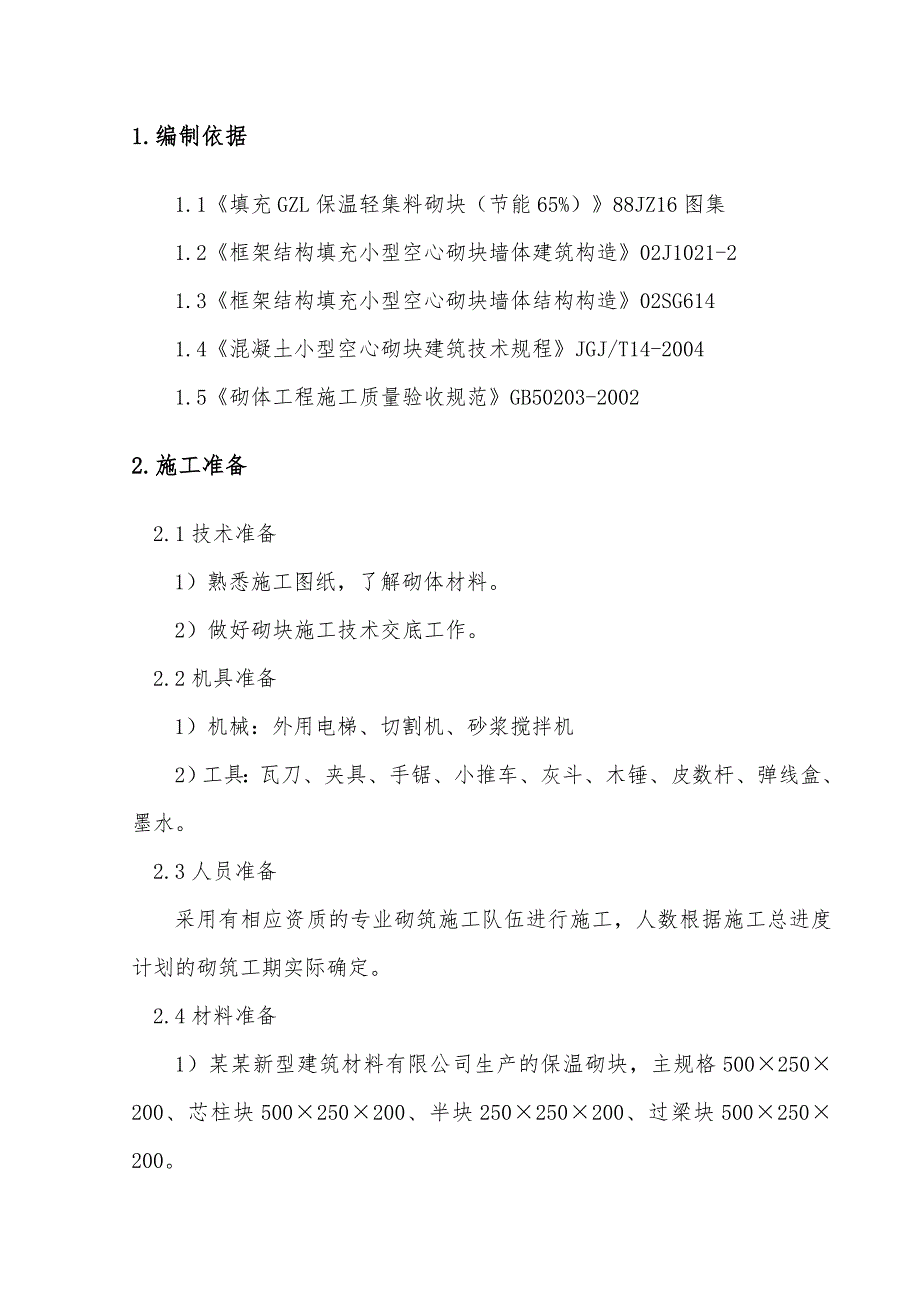

1、保温砌块施工方案某某新型建筑材料有限公司某某年05月08日1.编制依据1.1填充GZL保温轻集料砌块(节能65%)88JZ16图集1.2框架结构填充小型空心砌块墙体建筑构造02J1021-21.3框架结构填充小型空心砌块墙体结构构造02SG6141.4混凝土小型空心砌块建筑技术规程JGJ/T14-20041.5砌体工程施工质量验收规范GB50203-20022.施工准备2.1技术准备1)熟悉施工图纸,了解砌体材料。2)做好砌块施工技术交底工作。2.2机具准备1)机械:外用电梯、切割机、砂浆搅拌机2)工具:瓦刀、夹具、手锯、小推车、灰斗、木锤、皮数杆、弹线盒、墨水。2.3人员准备采用有相应资质的

2、专业砌筑施工队伍进行施工,人数根据施工总进度计划的砌筑工期实际确定。2.4材料准备1)某某新型建筑材料有限公司生产的保温砌块,主规格500250200、芯柱块500250200、半块250250200、过梁块500250200。2)干拌砌筑砂浆砌筑砂浆抗压强度等级不应低于Mb5.03)混凝土浇注构造柱、过梁的混凝土,可采用普通混凝土或普通细石混凝土。强度C20。4)进场材料必须有产品质量认证书、出厂合格证、材质证明书、性能检测报告及砌体材料的备案书。材料进场后按要求抽样做复试,经试验室检验合格,报监理认可后方可施工。5)砌块见证试验BM砌块每10000块为一个验收批,不足10000块按一批计算

3、;每批从尺寸偏差和外观质量检验合格的砌块中随机抽取抗压强度试样一组,共5块。 3.施工方法3.1施工工艺流程基层清理弹线植筋立皮数杆排砖砌筑填充墙饰面砂浆抹面3.2施工方法3.2.1砌筑前,将楼地面基层的水泥浆及施工垃圾清理干净。3.2.2弹出轴线及墙身边线、门洞口线,复合无误后方可进行下道工序。3.2.3在规范规定的位置进行植入拉结筋、芯柱筋以及水平系梁钢筋。锚固参数钢筋直径(d)(mm)钻孔深度(L)(mm)钻孔直径(D)(mm)61001081001210100141212016按所要求的孔径、孔深,在指定位置钻孔,并用毛刷和吹风将孔内粉尘 清理干净,孔内不应有积水;钢筋表面除锈、去污。

4、植筋胶采用专业ZHG-1植筋锚固型建筑结构胶,为A、B料的拌合物,施工时按所需用量提取A、B料,重量比为100:0.5,快速混合均匀,放入孔内,胶量饱满度应达80%以上。将锚固件插入孔内,在胶固化前不允许碰触锚固件,以免影响锚固效果。3.2.4立皮数杆:用30mm40mm木料制作,皮数竿上注明门窗洞口、拉结筋、圈梁等的尺寸和标高;皮数杆立在砌块墙的两端和砌块墙的转角处。3.2.4根据最下面一皮砖的标高,拉通线检查,如果水平灰缝厚度超过20mm,先用细石混凝土找平。如有防潮要求时,底层可按如下方式处理1)浇筑砼坎台2)实心砖砌筑3.2.5排砖:根据设计图纸和各个砌筑部位尺寸,排砖撂底,使组砌方法

5、合理,便于操作。3.2.6砌筑填充墙体1) 砌筑时上下皮应对孔错缝搭砌,搭砌长度为砌块长度的1/2。如上下皮砌块不能对空砌筑时,搭砌长度不小于90mm。如整砖不能满足要求时,需将整砖进行切割。2)砌体的灰缝应横平竖直,薄厚均匀。竖向灰缝宽度和水平灰缝厚度应为10mm2。3)砌块每日砌筑高度不宜大于2.0米,低温季节应适当降低。24h后方可继续砌筑。砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。4)填充墙体与结构构件之间设置26拉结钢筋,通长设置。5)芯柱的设置。设置部位及数量:门窗洞口两侧

6、、墙长超过5m时设芯柱、丁字墙、转角以及十字墙交接部位。芯柱钢筋:212,采用植筋,上下锚固在梁或板上。芯柱砼浇筑:采用C20的砼,必须待墙体砌筑砂浆强度等级大于1Mpa时方可浇灌,浇灌混凝土时,每浇注500mm振捣一次,或边浇注边振捣,每次的浇灌高度应不大于1.5m。6)水平系梁的设置。设置部位及数量:无洞口时墙高超过4m时,半高设置;有洞口时宜设置于洞口上部,与过梁连通。水平系梁钢筋:210,采用植筋,上下锚固在梁或板上。芯柱砼浇筑:采用C20的砼。7)各专业需要的孔洞(配电箱、中央空调风管留洞等)、管道竖槽,预埋件等在砌筑时按设计预留好。宽度大于300mm的孔洞上口必须加设过梁,过梁过洞

7、边不小于120mm。管道竖槽采用切割机切割,严禁手工剔凿,封堵时应在槽面上加贴耐碱玻纤网格布,两边各出槽边不小于50mm,以防止开裂。8)砌块砌至接近板底或梁底时,留置一定空隙,待填充墙完成并至少天后,再将其用灰砂砖补砌挤紧,做法见下图:9)现场砂浆、砼搅拌计量:宜采用成品干拌砌筑砂浆。 4.质量标准及控制措施4.1主控项目1)砌块和砂浆及芯柱混凝土的强度等级必须符合设计要求。2)芯柱混凝土应振捣密实。3)砌体水平灰缝的砂浆饱满度,应按净面积计算不得低于90%;竖向灰缝饱满度不得小于80%。竖缝凹槽部位应用砌筑砂浆填实;不得出现瞎缝、透明缝。4)砌体的转角处和交接处应同时砌筑,严禁无可靠措施的

8、内外墙分砌施工。对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。5)施工洞处,可留直槎,但必须加设拉结钢筋,拉结钢筋的数量为每190墙厚放置26拉结钢筋,间距沿墙高不应超过400mm;埋入长度从留槎处算起每边均不应小于1m;末端应设有弯钩。6)砌体的轴线偏移和垂直度偏差应按如下规定进行控制。项次项目允许偏差检验方法1轴线位置偏移5用经纬仪和尺检查或用其它检测仪器检查2垂直度每层3用2m托线板检查全高10m5用经纬仪、吊线和尺检查或用其它测量仪器检查10m107)每层墙体砌筑完后,砌筑砂浆强度大于1Mpa时,方可浇灌芯柱混凝土;每一层的芯柱必须在一天内浇灌

9、完毕。4.2一般项目1)墙体的水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应小于8mm,且不宜大于12mm。2)砌体的一般尺寸允许偏差应按砌体结构工程施工质量验收规程DBJ01-81-2004中清水墙允许偏差项执行。项次项 目允许偏差(mm)检查方法1表面平整度52m靠尺和楔形塞尺检查2水平灰缝平直度7用10m拉线和尺检查3门窗洞口高、宽(后塞口)5用尺检查3)粉刷石膏面层质量的允许偏差和检验方法按下表执行:项次项 目允许偏差(mm)检查方法1立面垂直度3用2m垂直检测尺检查2表面平整度3用2m靠尺和塞尺检查3阴阳角方正3用直角检测尺检查4)芯柱施工中,应设专人检查芯柱混凝土灌入量。5)芯柱混

10、凝土宜采用机械振捣或钢筋棍插捣的方法。5.成品保护5.1砌块运输、装卸过程中严禁抛掷和倾倒,防止损坏棱角。5.2搭、拆脚手架和砌筑施工过程中,不得碰撞已砌墙体和门窗边角。5.3在墙体上开洞、开槽时应弹线切割,并保持块体完整。6.安全保证措施6.1技术工人要进行三级安全教育,合格后方能上岗。6.2砂浆搅拌机等机具需根据建筑机械使用安全技术规程检查各个部件工作是否正常,确认运转合格后方能投入使用。6.3施工时,搭设的脚用架必须牢固,木板铺设平整、无探头板。6.4进入施工现场必须戴好安全帽,系好帽带。6.5施工现场严禁吸烟和随地大小便。6.6施工现场要配备充足消防器材及消防设施,消防道路畅通。6.7作业照明采用36V以下低压照明系统。 7.环境保护措施7.1施工现场要经常洒水,防止扬尘。7.2砂浆搅拌机污水应经沉淀池沉淀后排入指定地点。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
