保税区强夯施工方案2.doc

上传人:p** 文档编号:955126 上传时间:2024-05-29 格式:DOC 页数:26 大小:263.61KB
下载 相关 举报
保税区强夯施工方案2.doc_第1页
第1页 / 共26页
保税区强夯施工方案2.doc_第2页
第2页 / 共26页
保税区强夯施工方案2.doc_第3页
第3页 / 共26页
保税区强夯施工方案2.doc_第4页
第4页 / 共26页
保税区强夯施工方案2.doc_第5页
第5页 / 共26页
保税区强夯施工方案2.doc_第6页
第6页 / 共26页
保税区强夯施工方案2.doc_第7页
第7页 / 共26页
保税区强夯施工方案2.doc_第8页
第8页 / 共26页
保税区强夯施工方案2.doc_第9页
第9页 / 共26页
保税区强夯施工方案2.doc_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《保税区强夯施工方案2.doc》由会员分享,可在线阅读,更多相关《保税区强夯施工方案2.doc(26页珍藏版)》请在第壹文秘上搜索。

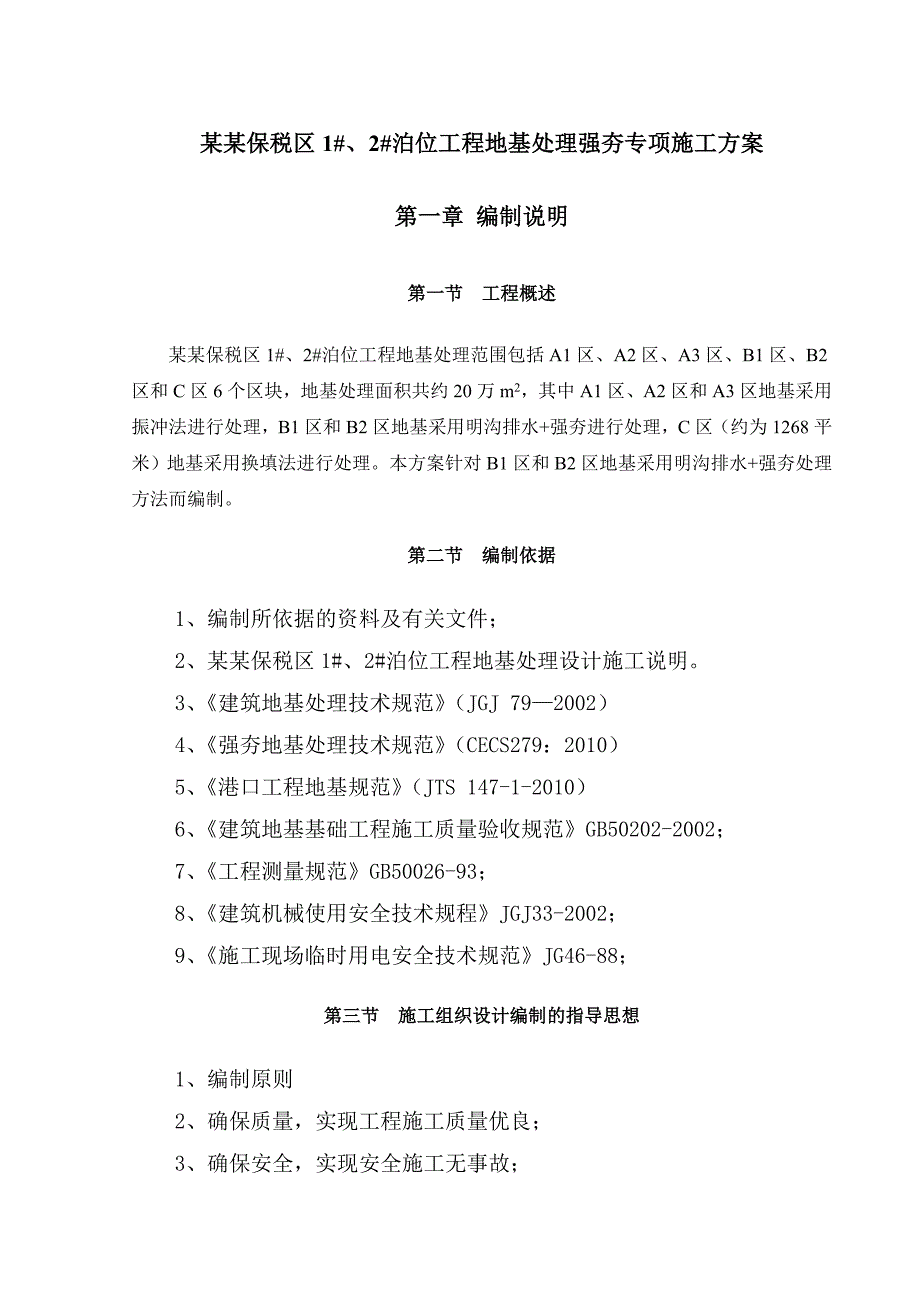

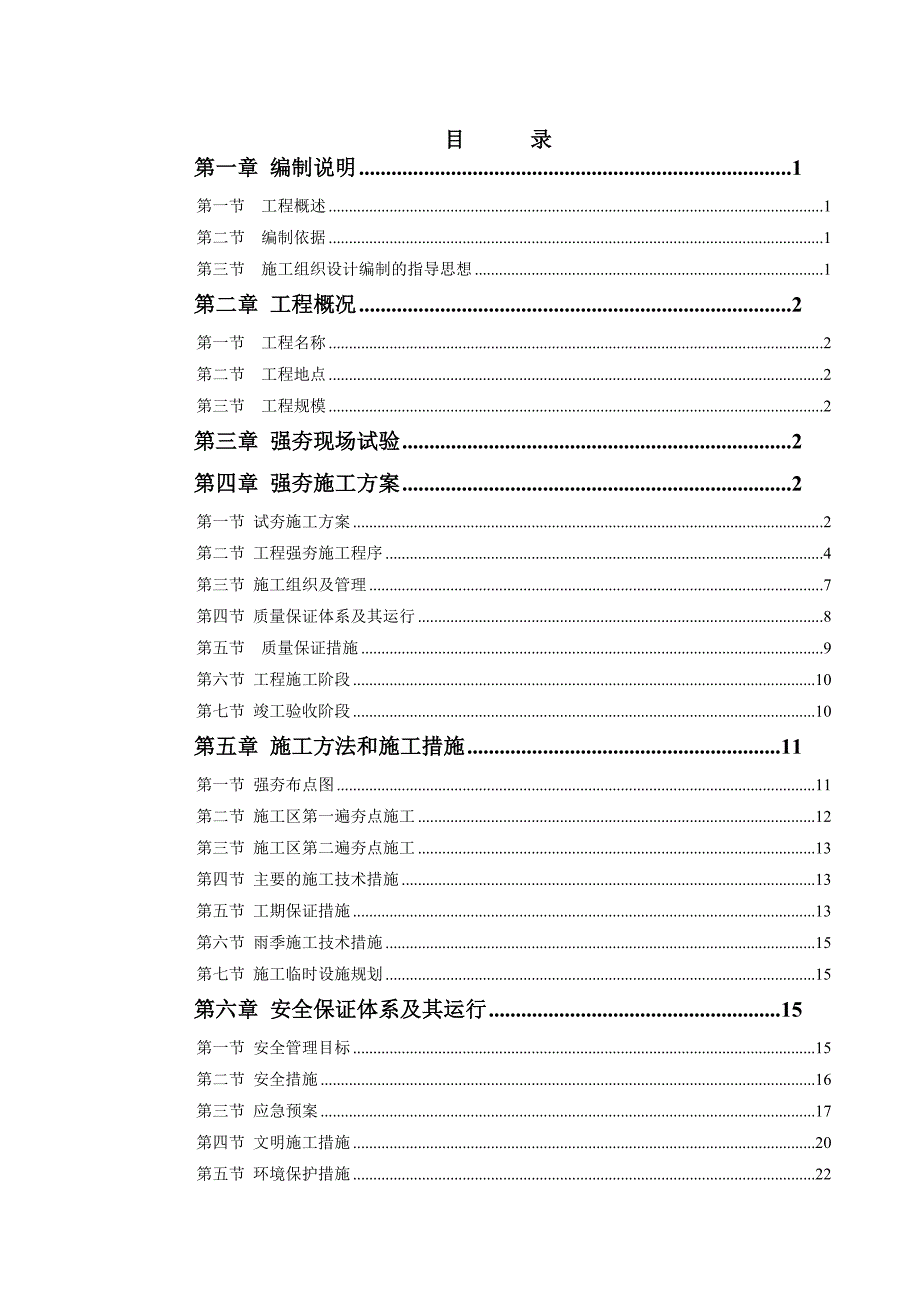

1、目 录第一章 编制说明1第一节 工程概述1第二节 编制依据1第三节 施工组织设计编制的指导思想1第二章 工程概况2第一节 工程名称2第二节 工程地点2第三节 工程规模2第三章 强夯现场试验2第四章 强夯施工方案2第一节 试夯施工方案2第二节 工程强夯施工程序4第三节 施工组织及管理7第四节 质量保证体系及其运行8第五节 质量保证措施9第六节 工程施工阶段10第七节 竣工验收阶段10第五章 施工方法和施工措施11第一节 强夯布点图11第二节 施工区第一遍夯点施工12第三节 施工区第二遍夯点施工13第四节 主要的施工技术措施13第五节 工期保证措施13第六节 雨季施工技术措施15第七节 施工临时设

2、施规划15第六章 安全保证体系及其运行15第一节 安全管理目标15第二节 安全措施16第三节 应急预案17第四节 文明施工措施20第五节 环境保护措施22某某保税区1#、2#泊位工程地基处理强夯专项施工方案第一章 编制说明第一节 工程概述某某保税区1#、2#泊位工程地基处理范围包括A1区、A2区、A3区、B1区、B2区和C区6个区块,地基处理面积共约20万m2,其中A1区、A2区和A3区地基采用振冲法进行处理,B1区和B2区地基采用明沟排水+强夯进行处理,C区(约为1268平米)地基采用换填法进行处理。本方案针对B1区和B2区地基采用明沟排水+强夯处理方法而编制。第二节 编制依据1、编制所依据

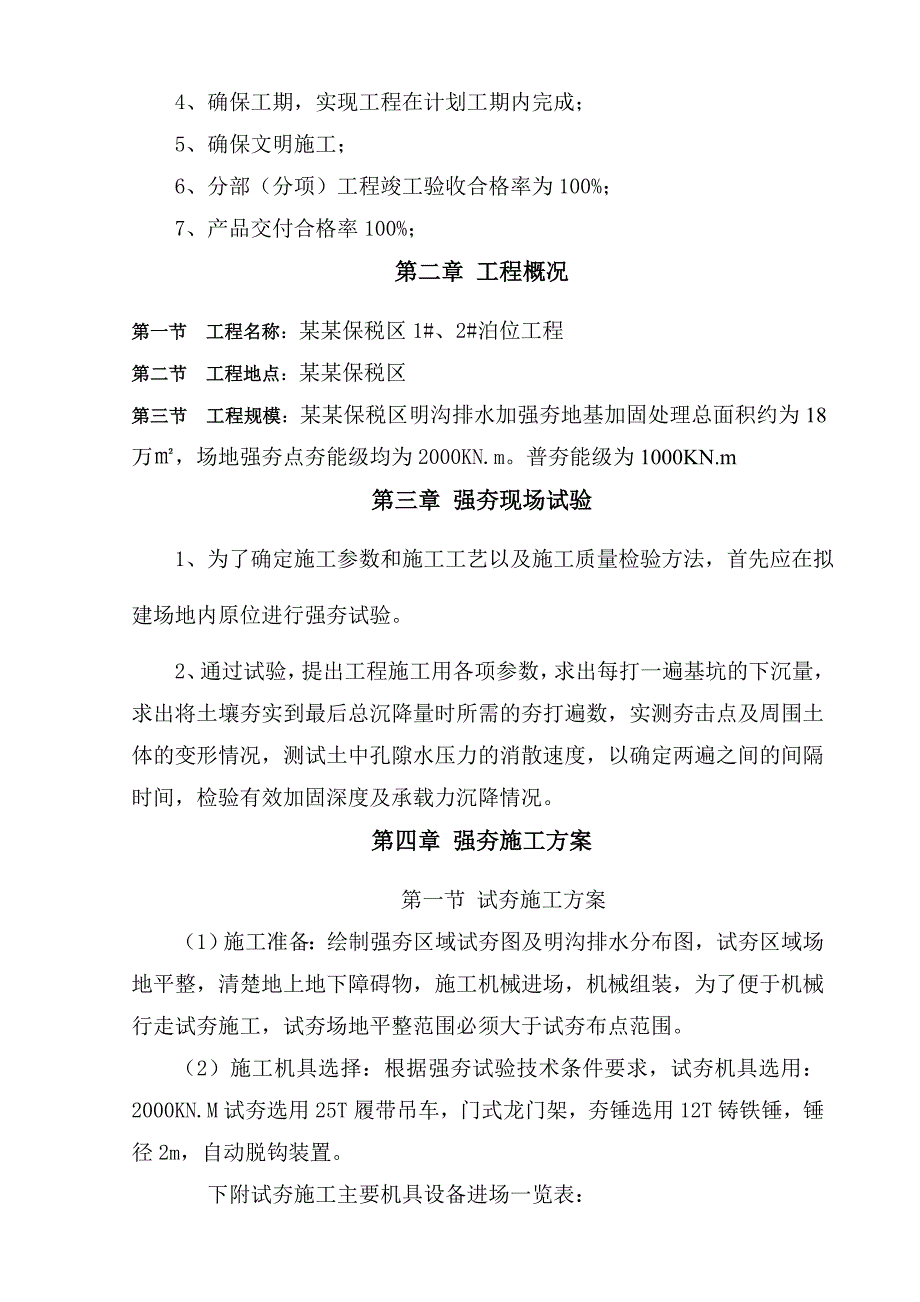

3、的资料及有关文件;2、某某保税区1#、2#泊位工程地基处理设计施工说明。3、建筑地基处理技术规范(JGJ 792002)4、强夯地基处理技术规范(CECS279:2010)5、港口工程地基规范(JTS 147-1-2010)6、建筑地基基础工程施工质量验收规范GB50202-2002;7、工程测量规范GB50026-93;8、建筑机械使用安全技术规程JGJ33-2002;9、施工现场临时用电安全技术规范JG46-88;第三节 施工组织设计编制的指导思想1、编制原则2、确保质量,实现工程施工质量优良;3、确保安全,实现安全施工无事故;4、确保工期,实现工程在计划工期内完成;5、确保文明施工;6、

4、分部(分项)工程竣工验收合格率为100%;7、产品交付合格率100%;第二章 工程概况第一节 工程名称:某某保税区1#、2#泊位工程第二节 工程地点:某某保税区第三节 工程规模:某某保税区明沟排水加强夯地基加固处理总面积约为18万,场地强夯点夯能级均为2000KN.m。普夯能级为1000KN.m第三章 强夯现场试验 1、为了确定施工参数和施工工艺以及施工质量检验方法,首先应在拟建场地内原位进行强夯试验。2、通过试验,提出工程施工用各项参数,求出每打一遍基坑的下沉量,求出将土壤夯实到最后总沉降量时所需的夯打遍数,实测夯击点及周围土体的变形情况,测试土中孔隙水压力的消散速度,以确定两遍之间的间隔时

5、间,检验有效加固深度及承载力沉降情况。第四章 强夯施工方案 第一节 试夯施工方案(1)施工准备:绘制强夯区域试夯图及明沟排水分布图,试夯区域场地平整,清楚地上地下障碍物,施工机械进场,机械组装,为了便于机械行走试夯施工,试夯场地平整范围必须大于试夯布点范围。 (2)施工机具选择:根据强夯试验技术条件要求,试夯机具选用:2000KN.M试夯选用25T履带吊车,门式龙门架,夯锤选用12T铸铁锤,锤径2m,自动脱钩装置。 下附试夯施工主要机具设备进场一览表:机械设备名称规格型号数量目前状况20吨履带吊W20011台良好夯锤12吨铸铁2个良好强夯支架1套良好水准仪DSZ-31台良好经纬仪GTS-332

6、N1台良好(3)试夯施工方案 根据地质勘探报告,2000KN.M试夯分别在其夯区内试夯,试夯施工参数如下:种类夯击遍数单击夯击KN.MKN.M锤重T落距M夯距M布点形式单点夯击数停锤标准2000KN.M强夯第一遍200012T173.5正方10不小于设计单点夯击数,最后两击平均沉降不大于5cm第二遍200012T173.5正方10满夯100012T8.5锤印搭接1/4锤印满排2不小于设计单点夯击数2000KN.M试夯采用正方形布点,夯点间距3500mm。采取跳点打夯法,分二遍主夯、一遍副夯。暂时命为“3、3、4”打法。 第一遍主夯点A夯击能为2000KN.M,锤重12T,吊高17m。夯击数不小

7、于10击。根据场地实际情况确定间隔期,暂定为3天。第二遍夯打主夯点B,夯击能为2000KN.M,锤重12T,吊高17m。夯击数不小于10击并根据最后两击平均下沉量不大于5cm,确定最佳夯击数。 最后满夯,夯击能1000KN.M,锤重12T,吊高8.5m,夯击数不少于2击,夯印1/4搭接。具体解释如下:1)根据实验区块的实验参数,对于B区的大部分分区(A区-0区除去M区)强夯工艺采用2遍点夯加1遍普夯,点夯夯能为2000kNm,夯点间距3.5m,每点815击,最后两击夯沉量按5cm进行控制。普夯夯能1000kNm,每点2击,点与点之间搭接1/4锤径;见下列强夯说明: 一、点夯(3、3、4击)第一

8、次: (第一遍点夯)3击 整平(第二遍点夯)3击整平第二次: (第一遍点夯)3击 整平(第二遍点夯)3击整平第三次: (第一遍点夯)4击 整平(第二遍点夯)4击整平 第三次点夯实际作业需打9击才能满足最后两击夯沉量为5cm平夯(2击)平夯一遍,每个点两击,锤印相互搭接1/4锤径 所以每台夯机每个区域要进行6+1=7回强夯 (4)夯点工序施工方法1)测放夯点,用白灰或其他标志物标出明确的夯点位置。2)架设水准仪,水准仪应架设在距夯点30米之外。3)夯机就位,稳车后调整臂杆角度至65度。4)提升脱钩器,标定落距,并锁定脱钩器钢丝绳长度。5)测量夯击点地面高程并记录,夯锤就位。6)提升夯锤,脱钩器打

9、开,夯锤自由落下。7)测量锤顶高程并记录。8)重复步骤6-7,夯至规定的夯击数。9)移机至下一夯点,重复步骤5-8,直至完成本遍全部夯点。(5)满夯工序施工方法:1)根据锤印搭接要求(1/4)放出各排桩点基准线。2)夯机就位,锁定落距。3)每排均以第一个夯点为基准,各夯点锤印相互搭接1/4,夯至规定击数,逐点推挤,直至完成该排全部夯点。4)整排推进或隔排推进,直至完成全部满夯。5)将满夯工作面标高调整至设计标高以上10-20cm第二节 工程强夯施工程序1、本工程强夯地基处理的施工程序可以概括为施工准备阶段的明沟降水、设备组装和调试、测量放线、夯点布置。施工阶段分为分遍点夯施工、夯坑回填及场地平

10、整、满夯及场地平整,质量检测、竣工验收。根据试验参数要求,按试验要求执行,点夯的遍数为2遍,满夯遍数为1遍,点夯每遍施工前均要进行夯点复核。2、强夯施工应严格按照合同、设计文件与图纸、由甲方(或监理单位)批准的强夯施工方案、以及由设计单位、甲方及监理单位签署的设计变更通知单或被批准的施工变更报告进行施工。3、 强夯施工步骤:1)明沟排水,将地下水位降至设计要求;2) 清理并平整施工场地;3) 标出第一遍夯点位置,并测量场地高程;4) 起重机就位,夯锤置于夯点位置;5) 测量夯前锤顶高程;6) 将夯锤起吊到预定高度,开启脱钩装置,夯锤脱钩自由下落后,放下吊钩,测量锤顶高程,若发现因坑底倾斜而造成

11、夯锤歪斜时,应及时将坑底整平;7) 重复步骤5,按设计规定的夯击次数及控制标准完成一个夯点的夯击;8) 换夯点,重复步骤3至6,完成第一遍全部夯点的夯击;9) 用推土机将夯坑填平,并测量场地高程;10) 在规定的间隔时间后,按上述步骤逐次完成全部夯击遍数,最后用低能量满夯,将场地表层松土夯实,并测量夯后场地高程。11)测量放线:根据设计图在平整好的场地上放出强夯场地的边界线,该边界线为综合楼挡土墙内的范围。12)夯点布置:根据夯点布置设计图,在场地上放出强夯夯点的点位,并进行复核,并且每个夯点都要编号(包括每次夯点放线)。见后附图。4、强夯施工流程:平整场地标高测定测量放线、定位第一遍点夯(分

12、两次)夯坑填平测量放线、定位第二遍点夯(分两次)夯坑填平复核强夯施工参数点夯记录点夯记录低能级强夯施工流程图复核复核标高测定测量放线、定位满夯夯后测定5、施工过程中应有专人负责下列监测工作:(1)夯锤质量和落距,以确保单击夯击能量符合规范要求;(2)遍夯击前应对夯点放线进行复核,夯完后检查夯坑位置,发现偏差或漏夯应及时纠正;(3)求检查每个夯点的夯击次数和每击的夯沉量;(4)施工过程中应对各项参数及情况进行详细记录。6、 质量检验质量检验由业主委托具有相应资质的单位进行。7、 检查施工过程中的各项测试数据和施工记录,不符合规范要求时应补夯或采取其他有效措施。8、 强夯处理后的地基竣工验收时,承

13、载力检验应采用原位测试和室内土工试验,强夯置换后的地基竣工验收时,承载力检验除应采用单墩载荷试验检验外,尚应采用动力触探等有效手段查明置换墩着底情况及承载力与密度随深度的变化,对饱和粉土地基允许采用单墩复合地基载荷试验代替单墩载荷试验。9、 强夯处理后的地基竣工验收承载力检验,应在施工结束后间隔一定时间方能进行,对于碎石土和砂土地基,其间隔时间可取7-28天,依据地基土质条件决定。本工程间隔时间为1428天。10、 竣工验收承载力检验的数量,应根据场地复杂程度和建筑物的重要性确定,对于简单场地上的一般建筑物,每个建筑地基的载荷试验检验点不应少于3点;对于复杂场地或重要建筑地基应增加检验点数。 第三节 施工组织及管理1、 工程管理组织机构的设置根据本工程强夯工期短的特点,成立以项目经理为核心的项目部,对本工程实施项目管理。并明确各职能部门及管理人员的职责和权限。2、 项目经理:全面负责项目经理部的行政工作,具体负责项目的生产、质量、技术、安全进度和资金等工作;负责项目的质量体系运行;组织实施施工质量保证计划和管理程序。3、 施工员:负责施工生产的组织和调度,协调内外施工关系;负责安全保证措施的实施;负责生产计划、统计报表、采购计划的编制审批。4

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
