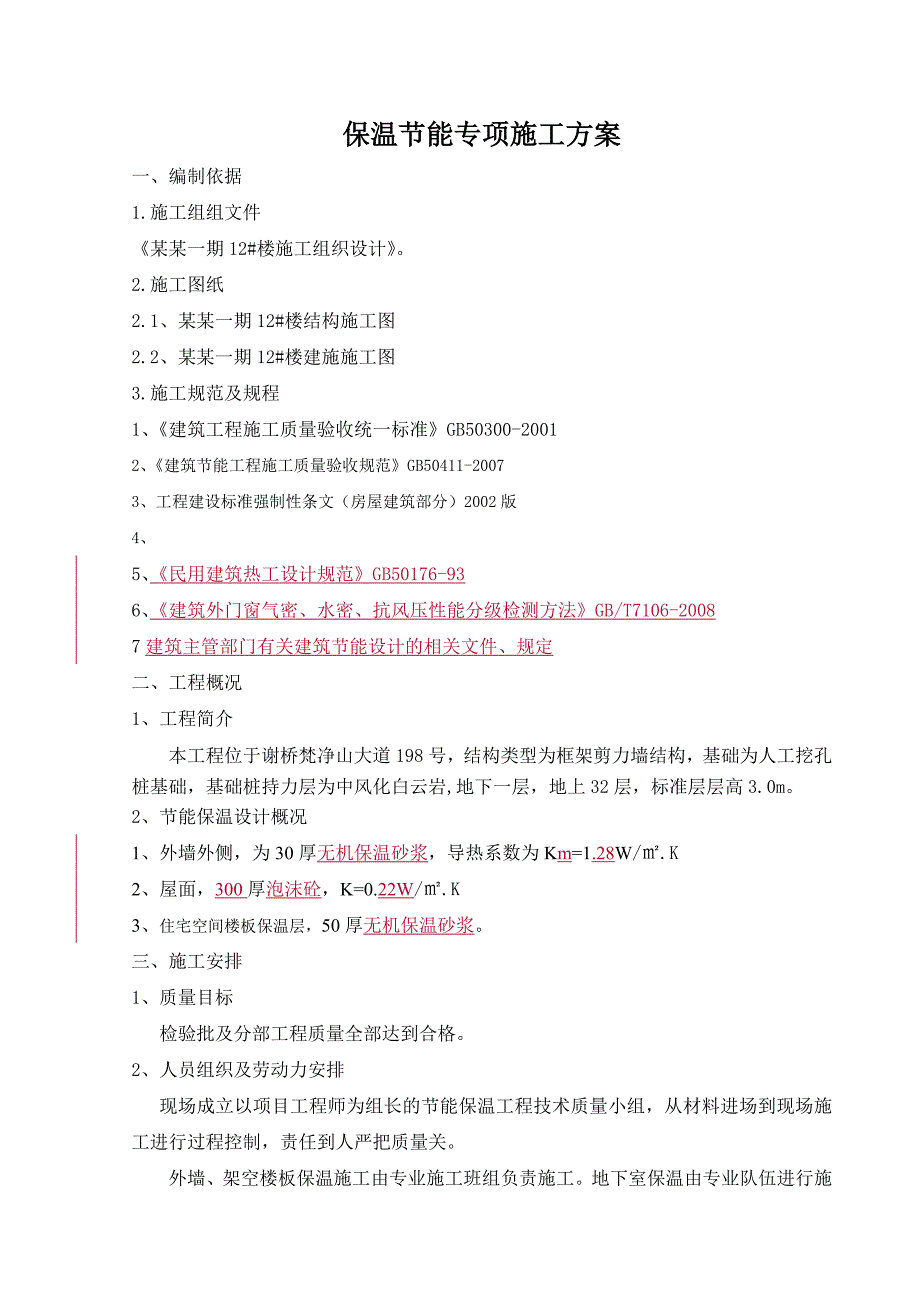

《保温节能保温专项施工方案.doc》由会员分享,可在线阅读,更多相关《保温节能保温专项施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

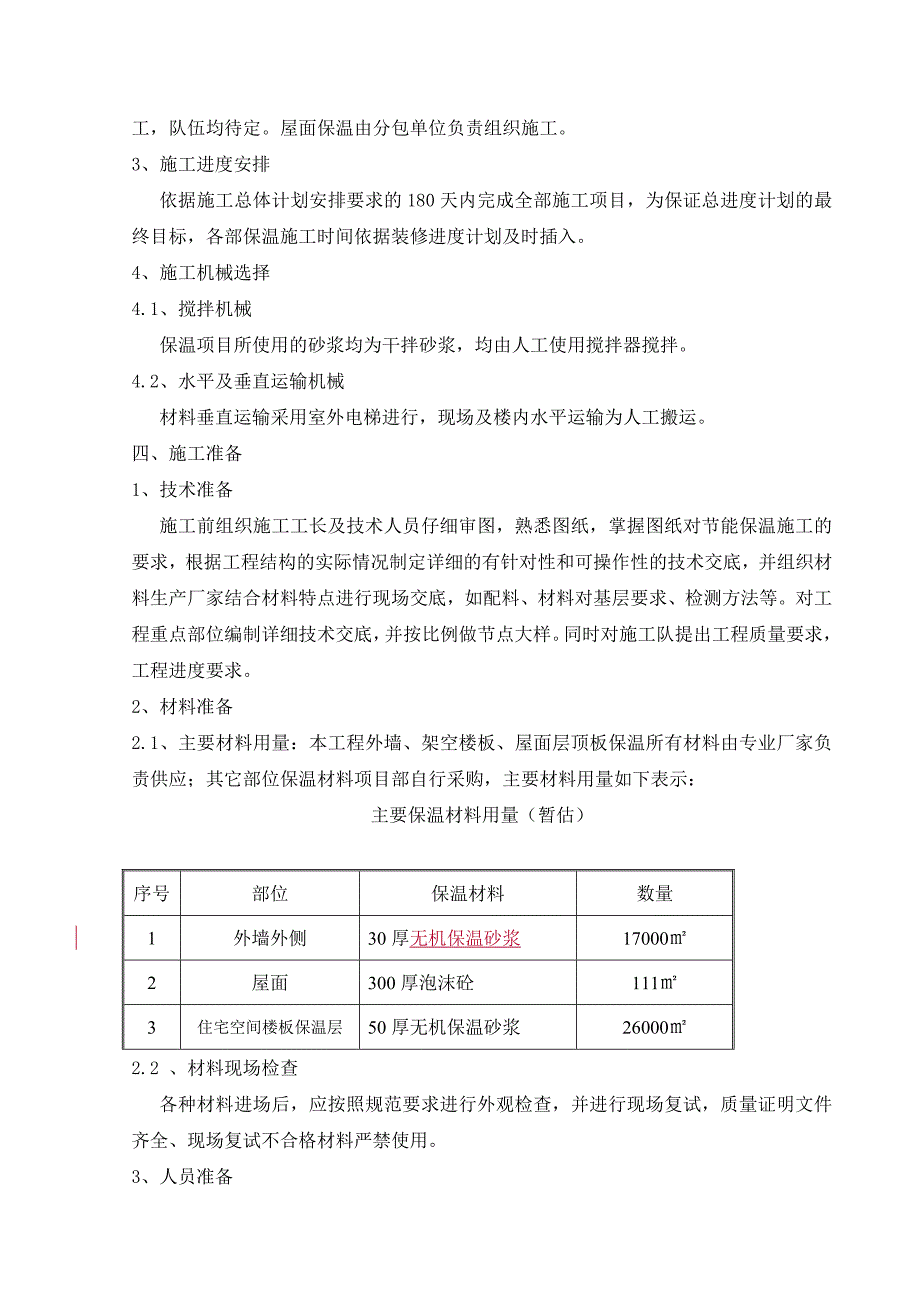

1、保温节能专项施工方案一、编制依据1.施工组组文件某某一期12#楼施工组织设计。2.施工图纸2.1、某某一期12#楼结构施工图2.2、某某一期12#楼建施施工图3.施工规范及规程1、建筑工程施工质量验收统一标准GB50300-20012、建筑节能工程施工质量验收规范GB50411-20073、工程建设标准强制性条文(房屋建筑部分)2002版4、5、民用建筑热工设计规范GB50176-936、建筑外门窗气密、水密、抗风压性能分级检测方法GB/T7106-20087建筑主管部门有关建筑节能设计的相关文件、规定二、工程概况1、工程简介本工程位于谢桥梵净山大道198号,结构类型为框架剪力墙结构,基础为人
2、工挖孔桩基础,基础桩持力层为中风化白云岩,地下一层,地上32层,标准层层高3.0m。2、节能保温设计概况1、 外墙外侧,为30厚无机保温砂浆,导热系数为Km=1.28W/.K2、 屋面,300厚泡沫砼,K=0.22W/.K3、 住宅空间楼板保温层,50厚无机保温砂浆。三、施工安排1、质量目标检验批及分部工程质量全部达到合格。2、人员组织及劳动力安排现场成立以项目工程师为组长的节能保温工程技术质量小组,从材料进场到现场施工进行过程控制,责任到人严把质量关。外墙、架空楼板保温施工由专业施工班组负责施工。地下室保温由专业队伍进行施工,队伍均待定。屋面保温由分包单位负责组织施工。3、施工进度安排依据施
3、工总体计划安排要求的180天内完成全部施工项目,为保证总进度计划的最终目标,各部保温施工时间依据装修进度计划及时插入。 4、施工机械选择4.1、搅拌机械保温项目所使用的砂浆均为干拌砂浆,均由人工使用搅拌器搅拌。4.2、水平及垂直运输机械材料垂直运输采用室外电梯进行,现场及楼内水平运输为人工搬运。四、施工准备1、技术准备施工前组织施工工长及技术人员仔细审图,熟悉图纸,掌握图纸对节能保温施工的要求,根据工程结构的实际情况制定详细的有针对性和可操作性的技术交底,并组织材料生产厂家结合材料特点进行现场交底,如配料、材料对基层要求、检测方法等。对工程重点部位编制详细技术交底,并按比例做节点大样。同时对施
4、工队提出工程质量要求,工程进度要求。2、材料准备2.1、主要材料用量:本工程外墙、架空楼板、屋面层顶板保温所有材料由专业厂家负责供应;其它部位保温材料项目部自行采购,主要材料用量如下表示:主要保温材料用量(暂估)序号部位保温材料数量1外墙外侧30厚无机保温砂浆17000 2屋面300厚泡沫砼111 3住宅空间楼板保温层50厚无机保温砂浆260002.2 、材料现场检查各种材料进场后,应按照规范要求进行外观检查,并进行现场复试,质量证明文件齐全、现场复试不合格材料严禁使用。3、人员准备保温施工均由专业施工队伍进行施工,根据施工进度等要求,外墙保温施工人数不得少于40人,其中技工人数不得少于25人

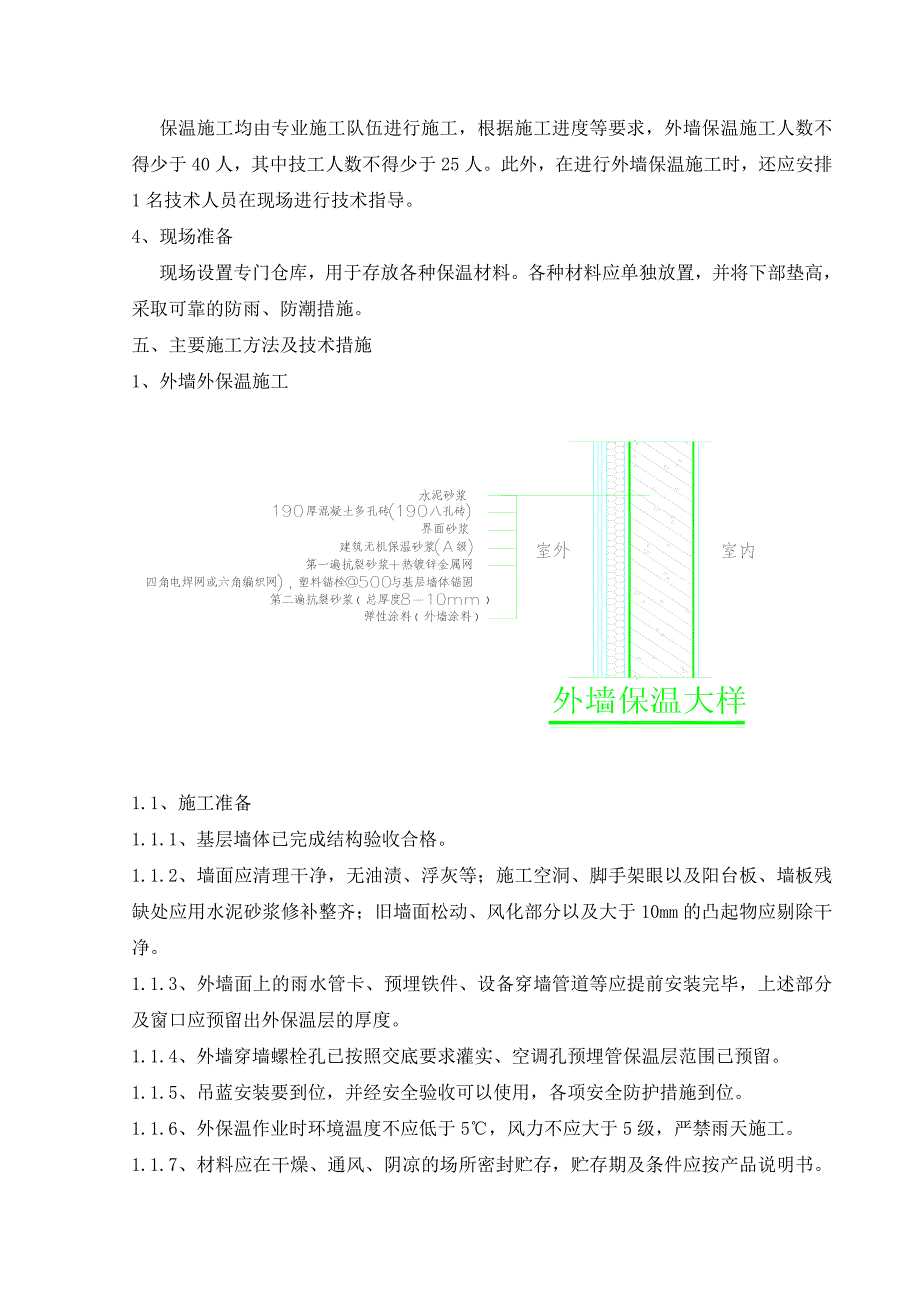

5、。此外,在进行外墙保温施工时,还应安排1名技术人员在现场进行技术指导。4、现场准备现场设置专门仓库,用于存放各种保温材料。各种材料应单独放置,并将下部垫高,采取可靠的防雨、防潮措施。五、主要施工方法及技术措施1、外墙外保温施工1.1、施工准备1.1.1、基层墙体已完成结构验收合格。1.1.2、墙面应清理干净,无油渍、浮灰等;施工空洞、脚手架眼以及阳台板、墙板残缺处应用水泥砂浆修补整齐;旧墙面松动、风化部分以及大于10mm的凸起物应剔除干净。1.1.3、外墙面上的雨水管卡、预埋铁件、设备穿墙管道等应提前安装完毕,上述部分及窗口应预留出外保温层的厚度。1.1.4、外墙穿墙螺栓孔已按照交底要求灌实、
6、空调孔预埋管保温层范围已预留。1.1.5、吊蓝安装要到位,并经安全验收可以使用,各项安全防护措施到位。1.1.6、外保温作业时环境温度不应低于5,风力不应大于5级,严禁雨天施工。1.1.7、材料应在干燥、通风、阴凉的场所密封贮存,贮存期及条件应按产品说明书。对在露天存放的材料,用塑料布覆盖。1.2、操作工艺工艺流程图清除墙面污渍挂基准线粘贴界面砂浆粘贴建筑无机保温砂浆固定专用尼龙涨栓套抗裂砂浆挂热镀锌金属网抹抗裂砂浆外墙面砖1.2.1、基层处理 将墙面上浮尘污渍清除干净,并检查墙面平整度和垂直度。用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用保水性好的聚合物水泥砂浆拉毛再用保水性好的
7、聚合物水泥砂浆修补平整。彻底清理不利于粘贴保温板的原外墙面层,用保水性好的聚合物水泥砂浆修补缺陷,加固找平。1.2.2、吊垂线、弹控制线在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制保温板的垂直度和平整度。1.2.3、粘贴界面砂浆 采用砂浆进行墙面找平,作为界面砂浆层。1.2.4、粘贴建筑无机保温砂浆1)抹无机(玻化微珠)保温砂浆保温层施工至少分2-3遍,每遍所抹保温浆料为10-20mm,首遍施工厚度宜控制在10mm左右,注意压实,最后一遍施工厚度宜控制在10mm左右,每两遍施工间隔应在24h以上,施工温度偏低时,间隔时间可延长。2)无机玻化微珠施工应
8、自上而下。3)最后一遍无机玻化微珠保温层施工时应达到灰饼冲筋厚度,并用大杠搓平,使墙面、门窗口平整度达到要求,注意保温浆料涂抹时应压紧压实。4)配制好的保温浆料应在4小时内用完,大杠刮落的保温浆料必须在4小时内经搅拌后重新使用,严禁使用过时的保温浆料。5)保温层固化干燥后(用手按不动表面,约2-3d),方可进行下一道工序施工,如环境温度较低时,养护时间宜延长1.2.5、固定专用尼龙涨栓套按照下图所示进行加固点打眼,然后插入专用尼龙涨栓套,涨栓要求栓尖全部打入基材5cm左右。1.2.6、镀锌钢丝网、耐碱玻纤网格布加强(面砖及涂料面层)门窗洞口应沿45度角方向各加一层400mm*200mm镀锌钢丝
9、网或耐碱玻纤网格布进行加强,加强部位位于大面网下(如下图)门窗洞口加强网示意图1.2.7、铺挂镀锌钢丝网或者耐碱玻纤网格布本工程外墙有面砖的均铺挂0.9厚镀锌钢丝网,外墙刷涂料的为铺挂耐碱玻纤网格布。铺挂镀锌钢丝网应平整,铺挂时,随时用带垫片的胀钉打入胀套以固定钢丝网,钢丝网要求搭接不小于50mm,搭接处需要有涨栓锚固,同时辅以U型卡进行加固。凡在粘贴的聚苯板侧边外露处(如女儿墙压顶、伸缩缝、门窗洞口处),都应做镀锌钢网翻包处理。钢丝网铺设完毕后,抹面层聚合物砂浆,抹灰厚度以盖住镀锌钢丝网为准,不得皱折、翘曲,罩面砂浆总厚度约5-6mm。耐碱玻纤网格布铺挂应将大面网格布沿水平方向绷平,用抹子由
10、中间向左右两边将网格布抹平,将其压入底层抹面砂浆,网格布左右搭接宽度不小于100mm,上、下搭接宽度不小于80mm,不得使网格布皱褶、翘边。耐碱玻纤网格布罩面砂浆以盖住网格布为准,总厚度约为3-5mm。1.2.9、抹面层抗裂砂浆砂浆配置方法同设计。面层抹灰应在底层砂浆抹灰2小时内或24小时后进行。搅拌好的料浆于已挂好钢丝网的底层砂浆面上,二次抹灰厚度应大于4mm。抹灰总厚度应在5-6mm,不得过厚。1.2.8、节点做法A、架空楼板保温2、屋面保温层施工 施工流程:基层处理管根处理弹线找坡保温层施工陶粒混凝土找坡层施工2.1、基层清理:基层清理包括:清理结构顶板上的杂物、及灰尘;混凝土浮浆等均需
11、要彻底清理掉,为下道施工程序创造条件。对于顶扳结构外露钢筋头,将外露钢筋头烧掉,端部刷2遍防锈漆,并用砂浆抹平。2.2、管根处理:穿过结构顶板的各种专业管线,要求在这些管根部位用C30细石混凝土塞堵密实,2.3、弹线找坡由于本工程保温层在找坡层之下,为了便于施工,在进行保温层施工之前,提前按照图纸要求,将找平层、找坡层的坡线在女儿墙上弹出。找坡方向详见图纸(其中雨水口周边500mm范围找坡为5)。2.4、铺设保温层在管根处理和弹线找坡施工并验收完毕后,直接将一道60厚的挤塑聚苯板干铺到结构板上,铺设时应注意相邻板的厚度应一致,拼缝严密,无漏铺部位。2.4.1、干铺80厚挤塑聚苯板保温层时,应找
12、平拉线铺设。铺前先将接触面清扫干净,板块应紧密铺设、铺平、垫稳,板块之间出现缝隙,应用同类材料填嵌密实,表面应与相邻两板高度一致;2.4.2、在已铺完的保温层上行走或用胶轮车运输材料时,应在其上铺脚手板。2.5、泡沫混凝土找坡层2.5.1、根据墙上的找坡控制线,直接在保温板上做灰饼,做出坡度,以便控制找坡层的标高,找坡层最薄处为50厚。2.5.2、搅拌:根据配合比计算施工配合比和出每罐混凝土的用料,后台认真按每罐的配合比用量称量、投料。施工现场应采用强制式搅拌机进行搅拌,搅拌不少于120秒。2.6、节点详图3、阳台保温层施工3.1、阳台地面保温施工顺为:基层处理弹线找平保温层施工C20细石混凝
13、土垫层施工3.1.1、基层清理:基层清理包括:清理结构顶板上的杂物、及灰尘;混凝土浮浆等均需要彻底清理掉,为下道施工程序创造条件。对于顶扳结构外露钢筋头,将外露钢筋头烧掉,端部刷2遍防锈漆,并用1:3水泥砂浆抹平。3.1.2、弹标高线由于保温层在地面面层之下,为了便于施工,在进行保温层施工之前,提前按照图纸要求,将建筑50cm标高线墙上弹出,便于保温施工。3.1.3、铺设保温层在基层处理和50cm控制线弹设完毕后,直接将一道30厚的挤塑聚苯板背侧满刮DEA砂浆,要求表面平整。3.1.4、垫层施工C20细石混凝土细石混凝土垫层按标高找平,随打随抹平。3.2、顶棚保温(阳台顶棚)施工顺为:基层处理
14、(刷界面剂)弹标高控制线保温层粘贴面层饰面施工3.2.1、基层清理:基层清理包括:清理结构顶板上的杂物、及灰尘;混凝土浮浆等均需要彻底清理掉,为下道施工程序创造条件。对于顶扳结构外露钢筋头,将外露钢筋头烧掉,端部刷2遍防锈漆,并用1:3水泥砂浆抹平。3.2.2、弹标高线由于保温层在顶板之下,为了便于施工,在进行保温层施工之前,提前按照图纸要求,在做法下50cm弹标高线控制线,便于保温施工。3.2.3、粘贴保温层在基层处理和标高控制线弹设完毕后,在30厚挤塑聚苯板背侧按条粘法刮DEA砂浆,要求表面平整,并用直径5大垫圈涨管螺钉(双向中距700mm)固定于楼板。3.2.4、面层施工阳台顶棚:满刮5
15、厚DBI砂浆(内压入一层中碱玻纤网格布),刮2厚耐水腻子找平。4、楼梯间墙面保温层施工施工顺为:基层处理抹20厚膨胀玻化微珠(分2遍)面层饰面施工4.1、基层清理:基层清理包括:清理结构顶板上的杂物、及灰尘;混凝土浮浆等均需要彻底清理掉,为下道施工程序创造条件。对于顶扳结构外露钢筋头,将外露钢筋头烧掉,端部刷2遍防锈漆,并用1:3水泥砂浆抹平。4.2、抹膨胀玻化微珠(分2遍)在基层处理完毕后,首先满刷基层界面剂,然后分两遍抹膨胀玻化微珠20厚(具体做法待材料厂家技术指导后确定),要求表面平整。4.3、面层施工满刮4-5厚粉刷石膏,中间压入一层耐碱玻纤网格布,满刮2厚耐水腻子,面层为内墙涂料。5、设备层超细无机纤维保温超细无机纤维保温由专业厂家进行施工,具体做法待材料厂家技术指导后确定。六、质量要求1、主控项目1.1、所用材料和半成品、成品进场后,应做质量检查和验收,其品种、规格、性能必须符合设计和有关标准的要求。检查内容:检查出厂合格证、出
