保障性住房建设项目后浇带混凝土缺陷工程后浇带修补施工方案.doc

上传人:p** 文档编号:955134 上传时间:2024-05-29 格式:DOC 页数:5 大小:32KB
下载 相关 举报
保障性住房建设项目后浇带混凝土缺陷工程后浇带修补施工方案.doc_第1页
第1页 / 共5页
保障性住房建设项目后浇带混凝土缺陷工程后浇带修补施工方案.doc_第2页
第2页 / 共5页
保障性住房建设项目后浇带混凝土缺陷工程后浇带修补施工方案.doc_第3页
第3页 / 共5页
保障性住房建设项目后浇带混凝土缺陷工程后浇带修补施工方案.doc_第4页
第4页 / 共5页
保障性住房建设项目后浇带混凝土缺陷工程后浇带修补施工方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《保障性住房建设项目后浇带混凝土缺陷工程后浇带修补施工方案.doc》由会员分享,可在线阅读,更多相关《保障性住房建设项目后浇带混凝土缺陷工程后浇带修补施工方案.doc(5页珍藏版)》请在第壹文秘上搜索。

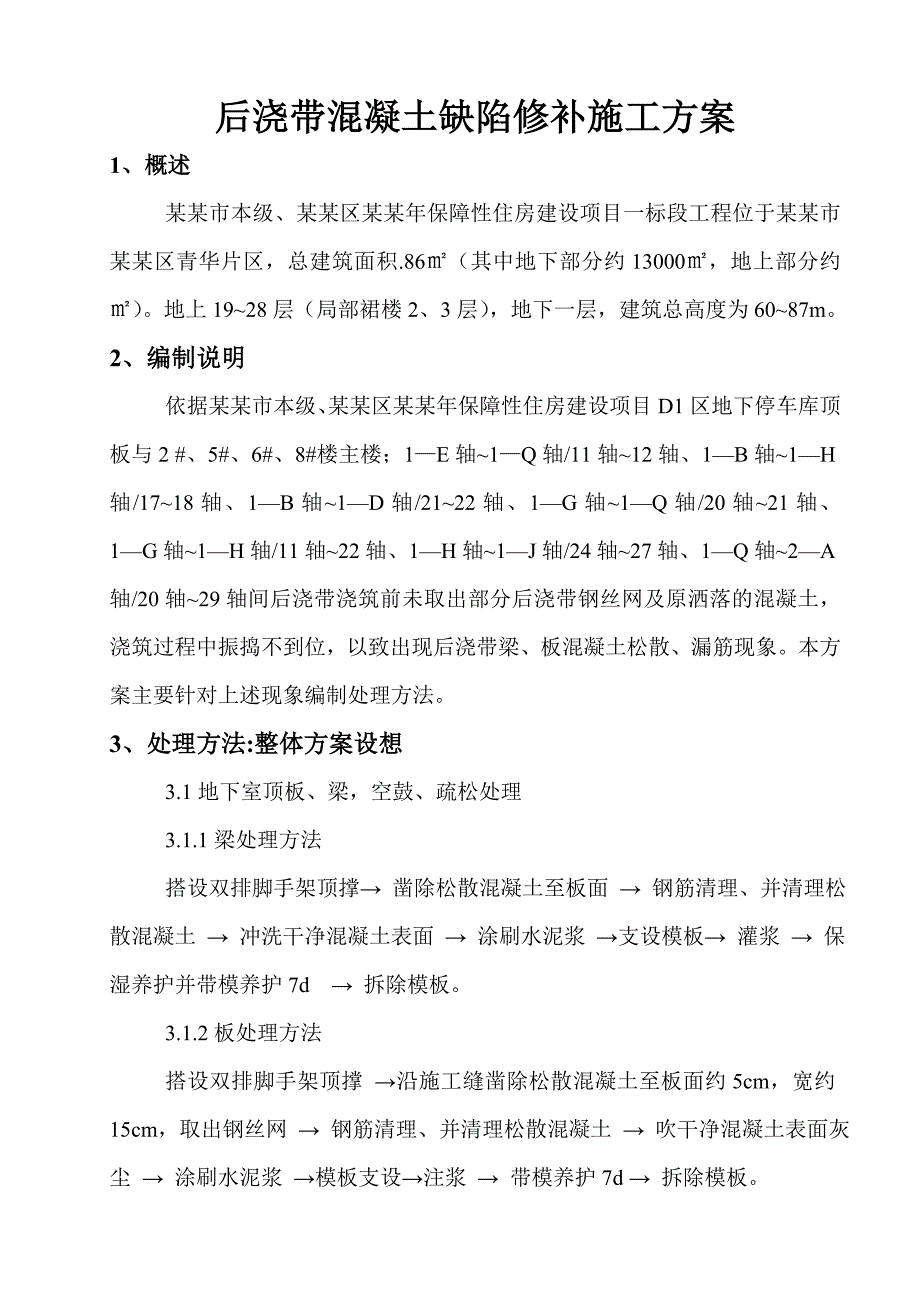

1、某某市本级、某某区某某年保障性住房建设项目一标段后浇带混凝土缺陷工程专项施工方案编制人: 审批人: 日 期: 后浇带混凝土缺陷修补施工方案1、概述某某市本级、某某区某某年保障性住房建设项目一标段工程位于某某市某某区青华片区,总建筑面积.86(其中地下部分约13000,地上部分约)。地上1928层(局部裙楼2、3层),地下一层,建筑总高度为6087m。2、编制说明依据某某市本级、某某区某某年保障性住房建设项目D1区地下停车库顶板与2 #、5#、6#、8#楼主楼;1E轴1Q轴/11轴12轴、1B轴1H轴/1718轴、1B轴1D轴/2122轴、1G轴1Q轴/20轴21轴、1G轴1H轴/11轴22轴、

2、1H轴1J轴/24轴27轴、1Q轴2A轴/20轴29轴间后浇带浇筑前未取出部分后浇带钢丝网及原洒落的混凝土,浇筑过程中振捣不到位,以致出现后浇带梁、板混凝土松散、漏筋现象。本方案主要针对上述现象编制处理方法。3、处理方法:整体方案设想3.1地下室顶板、梁,空鼓、疏松处理3.1.1梁处理方法搭设双排脚手架顶撑 凿除松散混凝土至板面 钢筋清理、并清理松散混凝土 冲洗干净混凝土表面 涂刷水泥浆 支设模板 灌浆 保湿养护并带模养护7d 拆除模板。3.1.2板处理方法搭设双排脚手架顶撑 沿施工缝凿除松散混凝土至板面约5cm,宽约15cm,取出钢丝网 钢筋清理、并清理松散混凝土 吹干净混凝土表面灰尘 涂刷

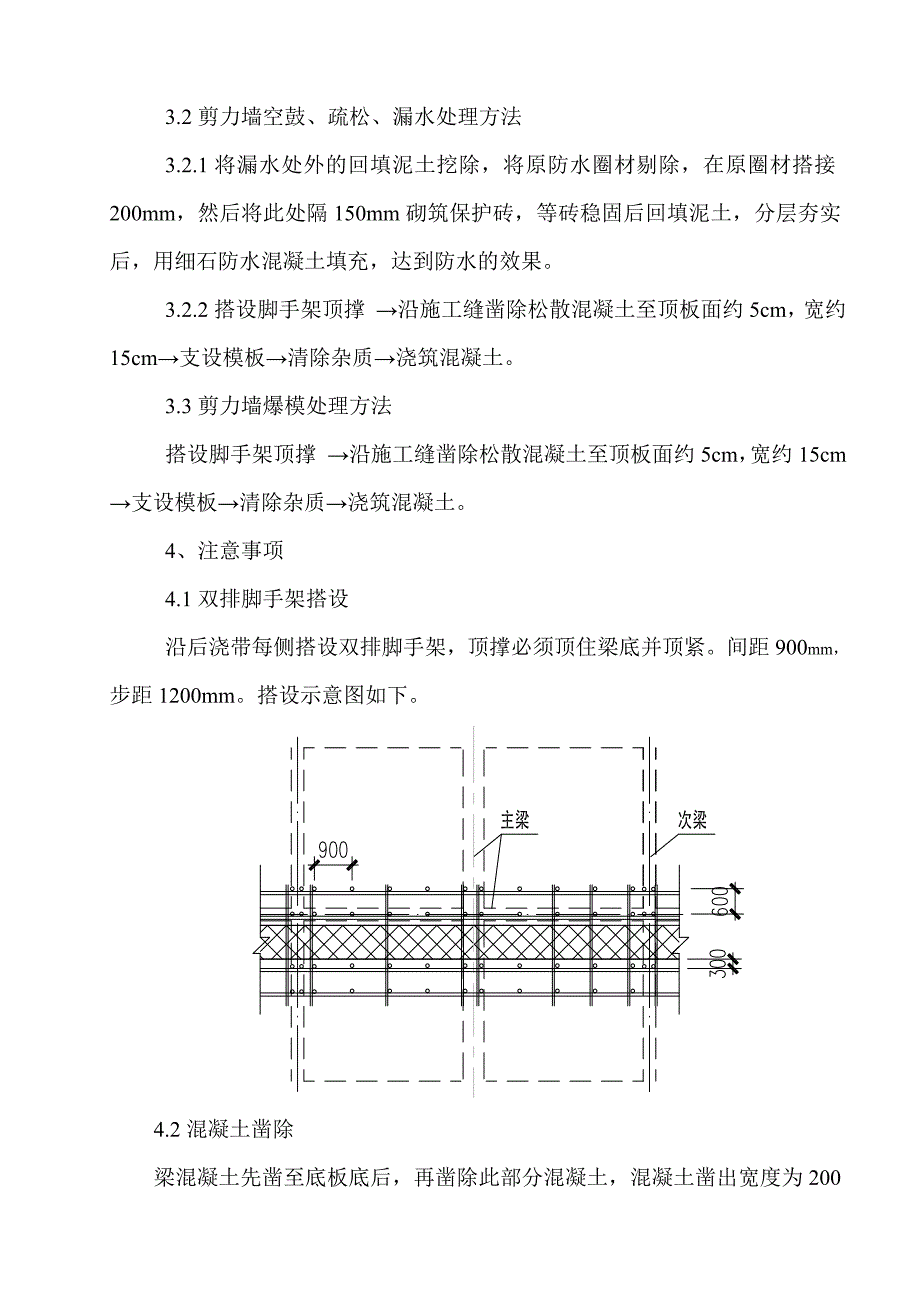

3、水泥浆 模板支设注浆 带模养护7d 拆除模板。3.2剪力墙空鼓、疏松、漏水处理方法3.2.1将漏水处外的回填泥土挖除,将原防水圈材剔除,在原圈材搭接200mm,然后将此处隔150mm砌筑保护砖,等砖稳固后回填泥土,分层夯实后,用细石防水混凝土填充,达到防水的效果。3.2.2搭设脚手架顶撑 沿施工缝凿除松散混凝土至顶板面约5cm,宽约15cm支设模板清除杂质浇筑混凝土。3.3剪力墙爆模处理方法搭设脚手架顶撑 沿施工缝凿除松散混凝土至顶板面约5cm,宽约15cm 支设模板清除杂质浇筑混凝土。4、注意事项4.1双排脚手架搭设沿后浇带每侧搭设双排脚手架,顶撑必须顶住梁底并顶紧。间距900mm,步距12

4、00mm。搭设示意图如下。4.2混凝土凿除梁混凝土先凿至底板底后,再凿除此部分混凝土,混凝土凿出宽度为200 x500。板混凝土沿施工缝凿出15cm宽,15cm深,与梁节点连通。4.3模板支设模板待混凝土凿除,钢筋清理完毕后支设,模板支设前先将后浇带两侧梁混凝土磨平,清洗干净,并在模板周围贴密封胶,不留空隙。4.4灌注浆料混凝土凿出后,清理混凝土表面,并将模板支设密封后灌桥梁支座专用灌浆料,灌注料配置要求用高一级按C45微彭胀细石混凝土配置,支模后灌注。灌注料要求从梁节点处灌浆,从一端向另一端灌,分段灌浆,板灌浆是否灌满要求看到浆体从另一端流出无气泡为止。4.5防水保护层恢复对损坏的防水层进行

5、恢复,卷材搭接200mm,并在接缝处涂刷聚氨酯防水涂料两遍,最后施工保护层,恢复土方回填并夯实。4.6每道施工工序要求验收后才能进入下道施工程序。4.7灌注料要求配置标养试块2组,同条件养护试块2组。5、安全保证措施5.1操作前检查脚手架和跳板是否搭设牢固,高度是否满足操作要求,合格后才能上架操作,凡不符合安全之处应及时修整。5.2禁止穿硬底鞋、拖鞋、高跟鞋在架子上工作,架子上人数不得集中在一起,工具要搁置稳定,防止坠落伤人。5.3在两层脚手架上操作时,应尽量避免在同一垂直线上工作,必须同时作业时,操作人员必须戴安全帽。5.4夜间临时用的移动照明灯,必须使用安全电压。机械操作人员须培训持证上岗,现场一切机械设备,非操作人员一律禁止乱动。6、现场文明施工保证措施6.1、吊篮使用前先按设计要求进行载荷试验,使用过程中操作人员设保险绳挂安全带。上下人员和物料的数量不得超出吊笼的设计值。用电必须由电工接线操作。6.2、严禁使用无可靠安全措施外挑架或简易架子,严禁操作人员在不安全状况下进行高空作业。6.3、夜间作业一定要注意安全。6.4、操作人员认真使用安全防护用品,如工作服、手套、口罩、风镜等。操作人员不准穿硬底鞋、高跟鞋、拖鞋。6.5、清洗机具的污水按指定地方倾倒排放,不得随意乱倒。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
