《儿童福利院临时用电安全技术施工组织设计#山东.doc》由会员分享,可在线阅读,更多相关《儿童福利院临时用电安全技术施工组织设计#山东.doc(23页珍藏版)》请在第壹文秘上搜索。

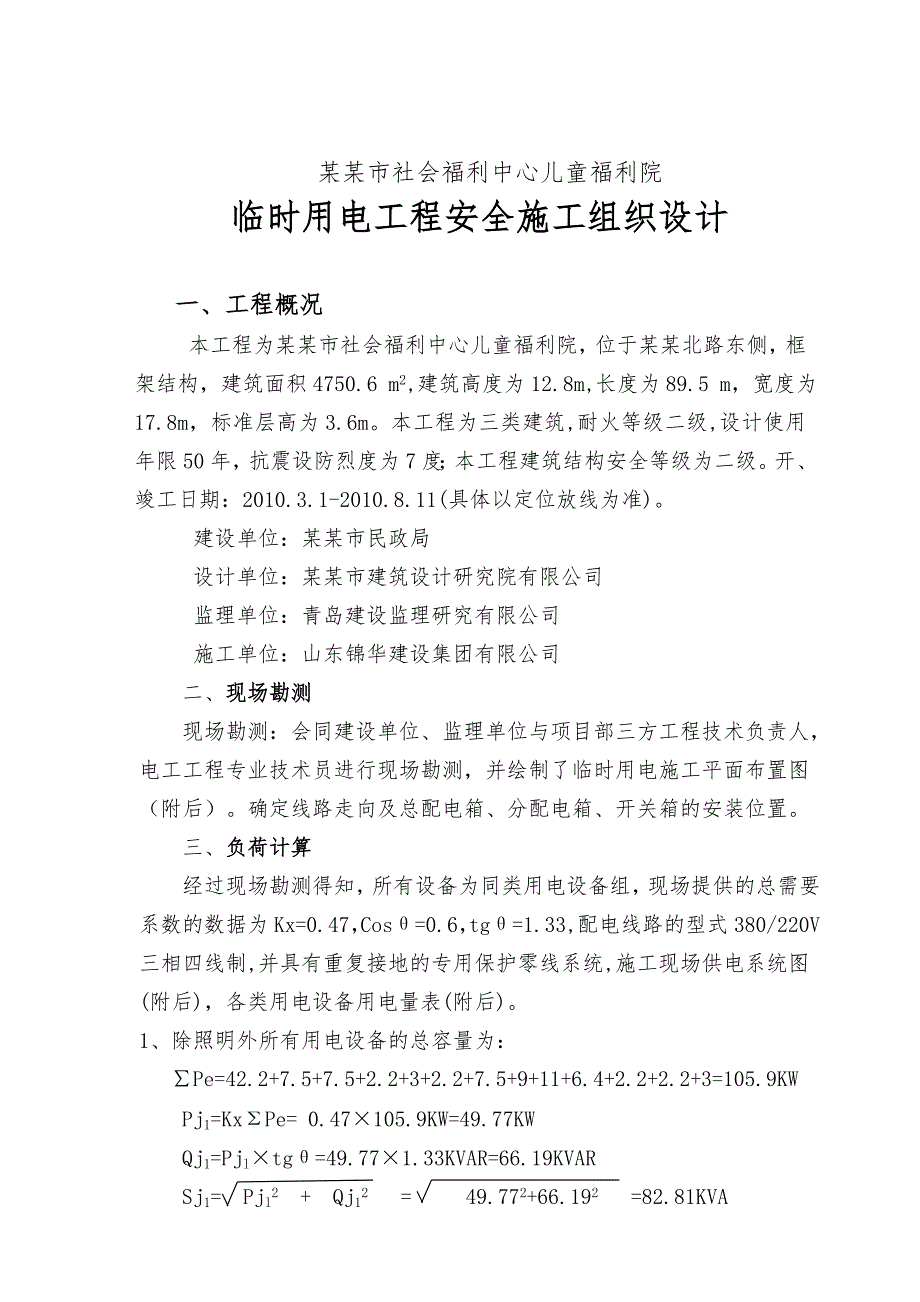

1、某某市社会福利中心儿童福利院临时用电工程安全施工组织设计一、工程概况本工程为某某市社会福利中心儿童福利院,位于某某北路东侧,框架结构,建筑面积4750.6 m2,建筑高度为12.8m,长度为89.5 m,宽度为17.8m,标准层高为3.6m。本工程为三类建筑,耐火等级二级,设计使用年限50年,抗震设防烈度为7度;本工程建筑结构安全等级为二级。开、竣工日期:2010.3.1-2010.8.11(具体以定位放线为准)。建设单位:某某市民政局设计单位:某某市建筑设计研究院有限公司监理单位:青岛建设监理研究有限公司施工单位:山东锦华建设集团有限公司二、现场勘测现场勘测:会同建设单位、监理单位与项目部三
2、方工程技术负责人,电工工程专业技术员进行现场勘测,并绘制了临时用电施工平面布置图(附后)。确定线路走向及总配电箱、分配电箱、开关箱的安装位置。三、负荷计算经过现场勘测得知,所有设备为同类用电设备组,现场提供的总需要系数的数据为Kx=0.47,Cos=0.6,tg=1.33,配电线路的型式380/220V三相四线制,并具有重复接地的专用保护零线系统,施工现场供电系统图(附后),各类用电设备用电量表(附后)。1、除照明外所有用电设备的总容量为:Pe=42.2+7.5+7.5+2.2+3+2.2+7.5+9+11+6.4+2.2+2.2+3=105.9KWPj1=KxPe= 0.47105.9KW=

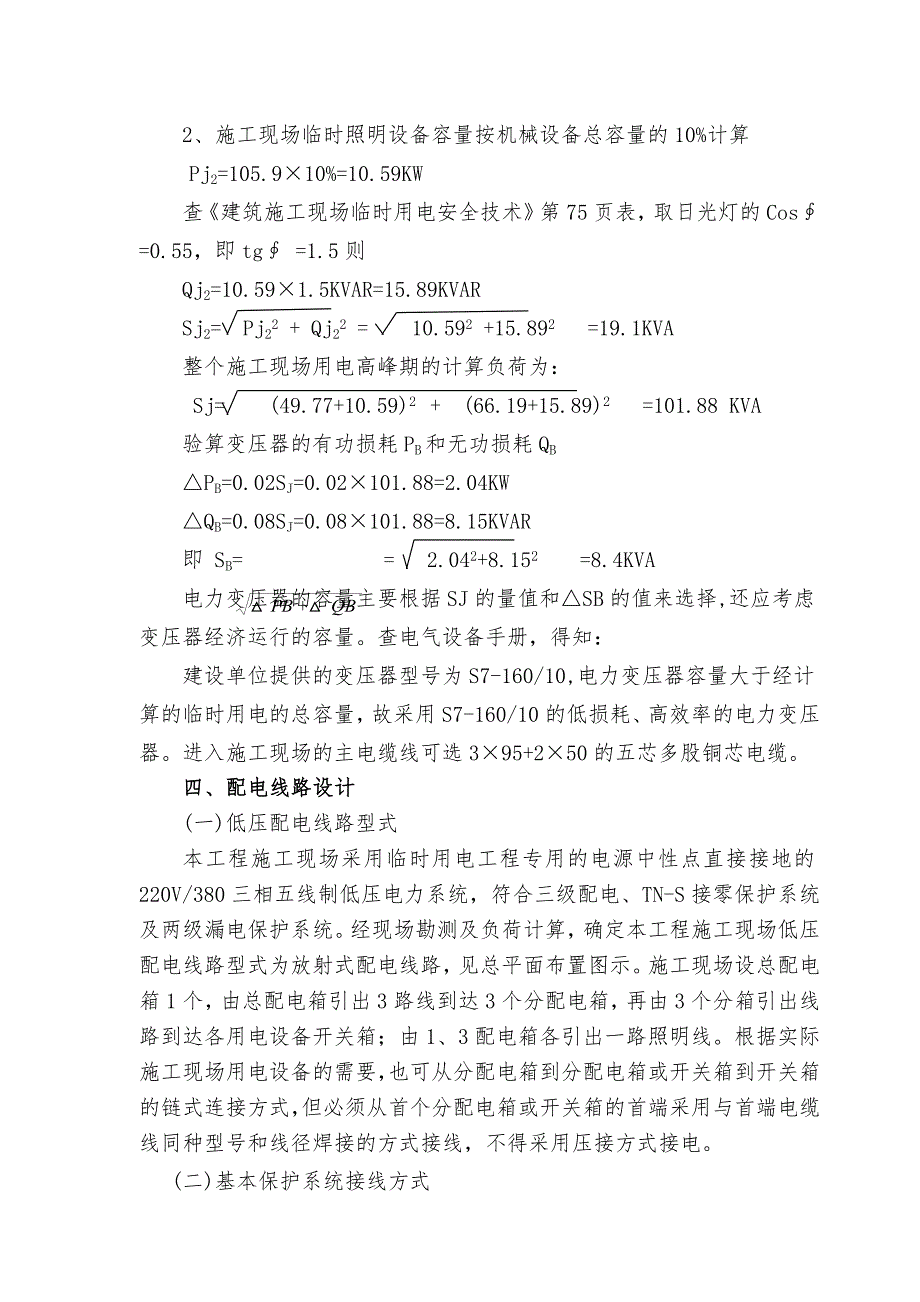

3、49.77KWQj1=Pjltg=49.771.33KVAR=66.19KVAR Sj1= Pjl2 + Qj12 = 49.772+66.192 =82.81KVA2、施工现场临时照明设备容量按机械设备总容量的10%计算 Pj2=105.910%=10.59KW查建筑施工现场临时用电安全技术第75页表,取日光灯的Cos=0.55,即tg =1.5则Qj2=10.591.5KVAR=15.89KVARSj2= Pj22 + Qj22 = 10.592 +15.892 =19.1KVA整个施工现场用电高峰期的计算负荷为: Sj= (49.77+10.59)2 + (66.19+15.89)2 =
4、101.88 KVA 验算变压器的有功损耗PB和无功损耗QBPB=0.02SJ=0.02101.88=2.04KWQB=0.08SJ=0.08101.88=8.15KVAR即 SB= = 2.042+8.152 =8.4KVA 电力变压器的容量主要根据SJ的量值和SB的值来选择,还应考虑变压器经济运行的容量。查电气设备手册,得知:建设单位提供的变压器型号为S7-160/10,电力变压器容量大于经计算的临时用电的总容量,故采用S7-160/10的低损耗、高效率的电力变压器。进入施工现场的主电缆线可选395+250的五芯多股铜芯电缆。四、配电线路设计 (一)低压配电线路型式 本工程施工现场采用临时

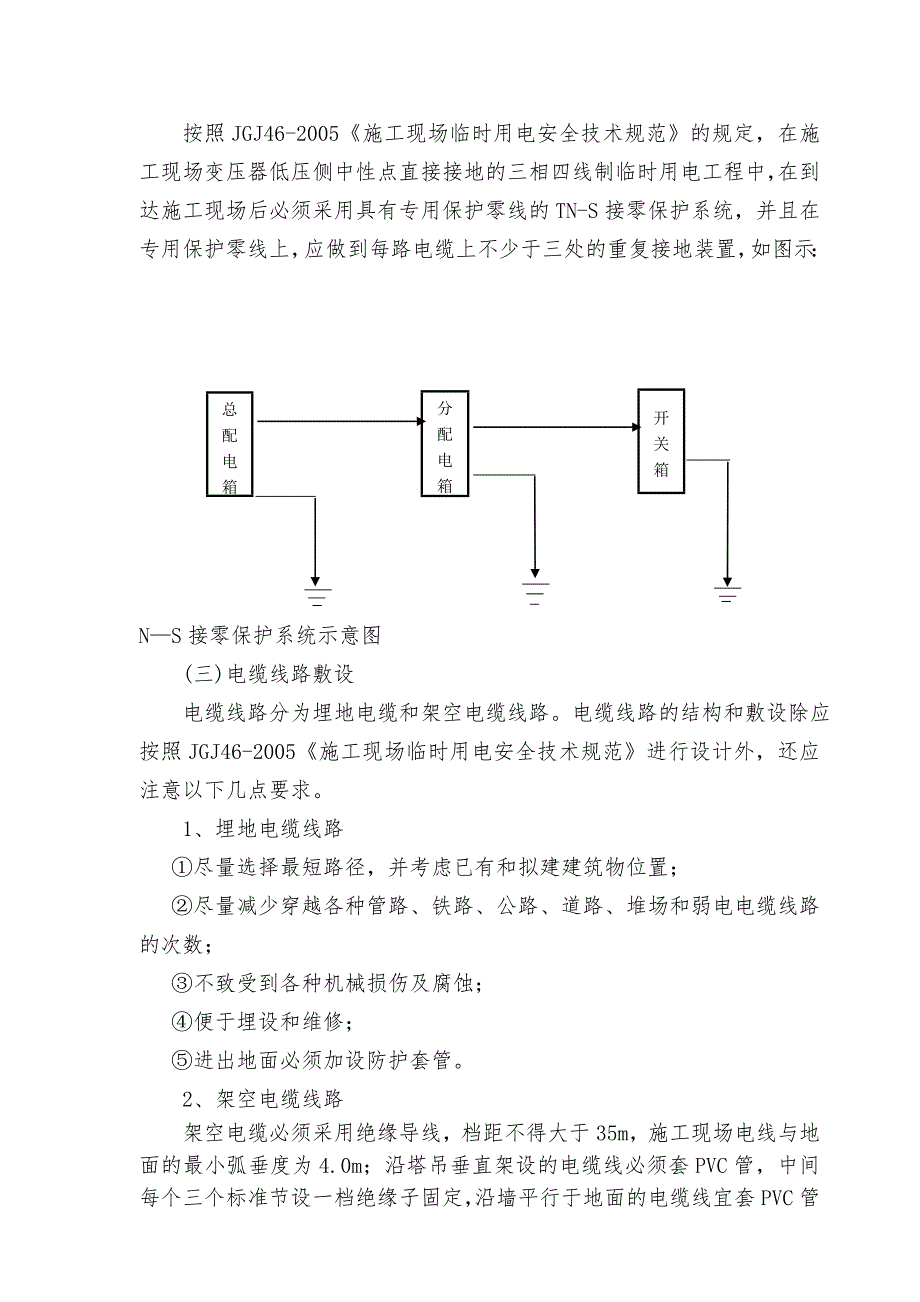

5、用电工程专用的电源中性点直接接地的220V/380三相五线制低压电力系统,符合三级配电、TN-S接零保护系统及两级漏电保护系统。经现场勘测及负荷计算,确定本工程施工现场低压配电线路型式为放射式配电线路,见总平面布置图示。施工现场设总配电箱1个,由总配电箱引出3路线到达3个分配电箱,再由3个分箱引出线路到达各用电设备开关箱;由1、3配电箱各引出一路照明线。根据实际施工现场用电设备的需要,也可从分配电箱到分配电箱或开关箱到开关箱的链式连接方式,但必须从首个分配电箱或开关箱的首端采用与首端电缆线同种型号和线径焊接的方式接线,不得采用压接方式接电。(二)基本保护系统接线方式 按照JGJ46-2005施
6、工现场临时用电安全技术规范的规定,在施工现场变压器低压侧中性点直接接地的三相四线制临时用电工程中,在到达施工现场后必须采用具有专用保护零线的TN-S接零保护系统,并且在专用保护零线上,应做到每路电缆上不少于三处的重复接地装置,如图示:总配电箱分配电箱开关箱TNS接零保护系统示意图(三)电缆线路敷设 电缆线路分为埋地电缆和架空电缆线路。电缆线路的结构和敷设除应按照JGJ46-2005施工现场临时用电安全技术规范进行设计外,还应注意以下几点要求。 1、埋地电缆线路 尽量选择最短路径,并考虑已有和拟建建筑物位置; 尽量减少穿越各种管路、铁路、公路、道路、堆场和弱电电缆线路的次数; 不致受到各种机械损
7、伤及腐蚀; 便于埋设和维修; 进出地面必须加设防护套管。2、架空电缆线路架空电缆必须采用绝缘导线,档距不得大于35m,施工现场电线与地面的最小弧垂度为4.0m;沿塔吊垂直架设的电缆线必须套PVC管,中间每个三个标准节设一档绝缘子固定,沿墙平行于地面的电缆线宜套PVC管保护,中间每隔3m用绝缘材料固定。(四)电缆选择1、干线1线路计算在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备。分配箱至开关箱,开关箱至用电设备的导线采用BX-橡皮绝缘电线铜芯穿硬塑料管敷设。分箱1计算各设备至设备开关箱计算钢筋调直机开关箱到钢筋调直机导线截面及开关箱内电气设备选
8、择(开关箱以下机械启动后需要系数取1):A.计算电流Kx=1,cos=0.8,tg=0.75,Pe=7.5KWIjs =Kx Pe=14.5= 13.53AUecos1.7320.40.8B.选择导线与开关等选择VV-34+24,其穿硬塑料管敷设时安全载流量为32A选择开关箱型号与箱内电气设备开关箱选择JSP-K/1,箱内开关为DZ47-32/2 ,其额定电流值为32A。漏电保护器为DZ47LE-32/2 。钢筋切断机开关箱到钢筋切断机导线截面及开关箱内电气设备选择(开关箱以下机械启动后需要系数取1):A.计算电流Kx=1,cos=0.8,tg=0.75,Pe=4.5KWIjs =Kx Pe=
9、14.5= 8.12AUecos1.7320.40.8B.选择导线与开关等选择VV-34+24,其穿硬塑料管敷设时安全载流量为32A选择开关箱型号与箱内电气设备开关箱选择JSP-K/1,箱内开关为DZ47-32/2 ,其额定电流值为32A。漏电保护器为DZ47LE-32/2 。电焊机开关箱到电焊机导线截面及开关箱内电气设备选择(开关箱以下机械启动后需要系数取1):A.计算电流Kx=1,cos=1.0,tg=0,Pe=5.5KWIjs =Kx Pe=15.5= 7.94AUecos1.7320.41.0B.选择导线与开关等选择VV-34+24,其穿硬塑料管敷设时安全载流量为32A选择开关箱型号与
10、箱内电气设备开关箱选择JSP-K/1,箱内开关为DZ47-32/2 ,其额定电流值为32A。漏电保护器为DZ47LE-32/2 。振动器开关箱到振动器导线截面及开关箱内电气设备选择(开关箱以下机械启动后需要系数取1):A.计算电流Kx=1,cos=0.8,tg=0.75,Pe=4.4KWIjs =Kx Pe=14.4= 4AUecos1.7320.40.8B.选择导线与开关等选择VV-34+24,其穿硬塑料管敷设时安全载流量为32A选择开关箱型号与箱内电气设备开关箱选择JSP-K/1,箱内开关为DZ47-32/2 ,其额定电流值为32A。漏电保护器为DZ47LE-32/2 。弯曲机开关箱到弯曲
11、机导线截面及开关箱内电气设备选择(开关箱以下机械启动后需要系数取1):A.计算电流Kx=1,cos=0.8,tg=0.75,Pe=3KWIjs =Kx Pe=13= 5.45AUecos1.7320.40.8B.选择导线与开关等选择VV-34+24,其穿硬塑料管敷设时安全载流量为32A选择开关箱型号与箱内电气设备开关箱选择JSP-K/1,箱内开关为DZ47-32/2 ,其额定电流值为32A。漏电保护器为DZ47LE-32/2 。无齿锯开关箱到无齿锯导线截面及开关箱内电气设备选择(开关箱以下机械启动后需要系数取1):A.计算电流Kx=1,cos=0.8,tg=0.75,Pe=3KWIjs =Kx
12、 Pe=13= 5.45AUecos1.7320.40.8B.选择导线与开关等选择VV-34+24,其穿硬塑料管敷设时安全载流量为32A选择开关箱型号与箱内电气设备开关箱选择JSP-K/1,箱内开关为DZ47-32/2 ,其额定电流值为32A。漏电保护器为DZ47LE-32/2 。分配电箱进线计算A、计算电流Kx=0.7,cos=0.7Ijs =Kx Pe=0.748.49= 70.7AUecos1.7320.40.7该分箱下最大组线电流Ijs =13.53A两者取大值:Ijs =70.7AB、选择导线选择VV-350+225,穿硬塑料管敷设安全载流量为175.0A。C、选择分配电箱型号与箱内
13、电气设备分配电箱选择JSP-F/5-B,箱内开关为DZ20-250T/3330 ,其额定电流值 = 350.0A。干线计算A、计算电流按导线安全载流量:Kx=0.7,cos=0.9Ijs =Kx Pe=0.748.49=54.74AUecos1.7320.40.9该干线下最大分配箱电流Ijs =13.53A两者取大值:Ijs =54.74A按允许电压降:S=Kx (PL)=0.7(48.4930.0)=2.64mm2CU77.05.0C-计算系数,在三相四线制供电线路上,铜线的计算系数为77,铝线为46.3U-允许电压降B、选择导线选择VV-350+225穿硬塑料管敷设C、选择干线开关干线开关
14、为DZ20-250T/3330,其额定电流值= 250.0A。漏电保护器为DZL25-250/3901 。2、干线2线路计算在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备。分配箱至开关箱,开关箱至用电设备的导线采用BX-橡皮绝缘电线铜芯穿硬塑料管敷设。分箱2计算各设备至设备开关箱计算木工轮子锯开关箱到木工轮子锯导线截面及开关箱内电气设备选择(开关箱以下机械启动后需要系数取1):A.计算电流Kx=1,cos=0.8,tg=0.75,Pe=7.5KWIjs =Kx Pe=17.5= 13.53AUecos1.7320.40.8B.选择导线与开关等选择VV-34+24,其穿硬塑料管敷设时安全载流量为32A选择开关箱型号与箱内电气设备开关箱选择JSP-K/1,箱内开关为DZ47-32/2 ,其额定电流值为32A。漏电保护器为DZ47LE-32/2 。木工平刨机MIB2-80/1开关箱到木工平刨机MIB2
