全塑胶型运动场施工方案.doc

上传人:p** 文档编号:955255 上传时间:2024-05-29 格式:DOC 页数:9 大小:48KB
下载 相关 举报
全塑胶型运动场施工方案.doc_第1页
第1页 / 共9页
全塑胶型运动场施工方案.doc_第2页
第2页 / 共9页
全塑胶型运动场施工方案.doc_第3页
第3页 / 共9页
全塑胶型运动场施工方案.doc_第4页
第4页 / 共9页
全塑胶型运动场施工方案.doc_第5页
第5页 / 共9页
全塑胶型运动场施工方案.doc_第6页
第6页 / 共9页
全塑胶型运动场施工方案.doc_第7页
第7页 / 共9页
全塑胶型运动场施工方案.doc_第8页
第8页 / 共9页
全塑胶型运动场施工方案.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《全塑胶型运动场施工方案.doc》由会员分享,可在线阅读,更多相关《全塑胶型运动场施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

1、第四章 主要施工方法一、排水沟施工方案1、排水沟部分施工工艺测量定位排水沟槽开挖沟底夯实150mm厚C20砼沟20mm厚1:2防水水泥砂浆抹面养护排水沟盖板安装沟侧槽回填2、排水沟槽开挖本工程排水沟,采用人工开挖土方,利用打夯机进行沟底平整、夯实,压实度要求达到85%以上,用水准仪控制沟底高程。开挖后根据设计图纸的标准尺寸对排水沟进行检测,合格后,进行下一步施工。3、C20混凝土沟施工排水沟沟底采用C20混凝土浇筑,沟底纵坡度为3,统一排向东南角和西南角两个原有的井内,并就近排入排水系统。混凝土应连续浇灌,不得留设施工缝。混凝土浇筑完毕后,及时将混凝土表面刮平,排除表面泌水。待混凝土收水后压实

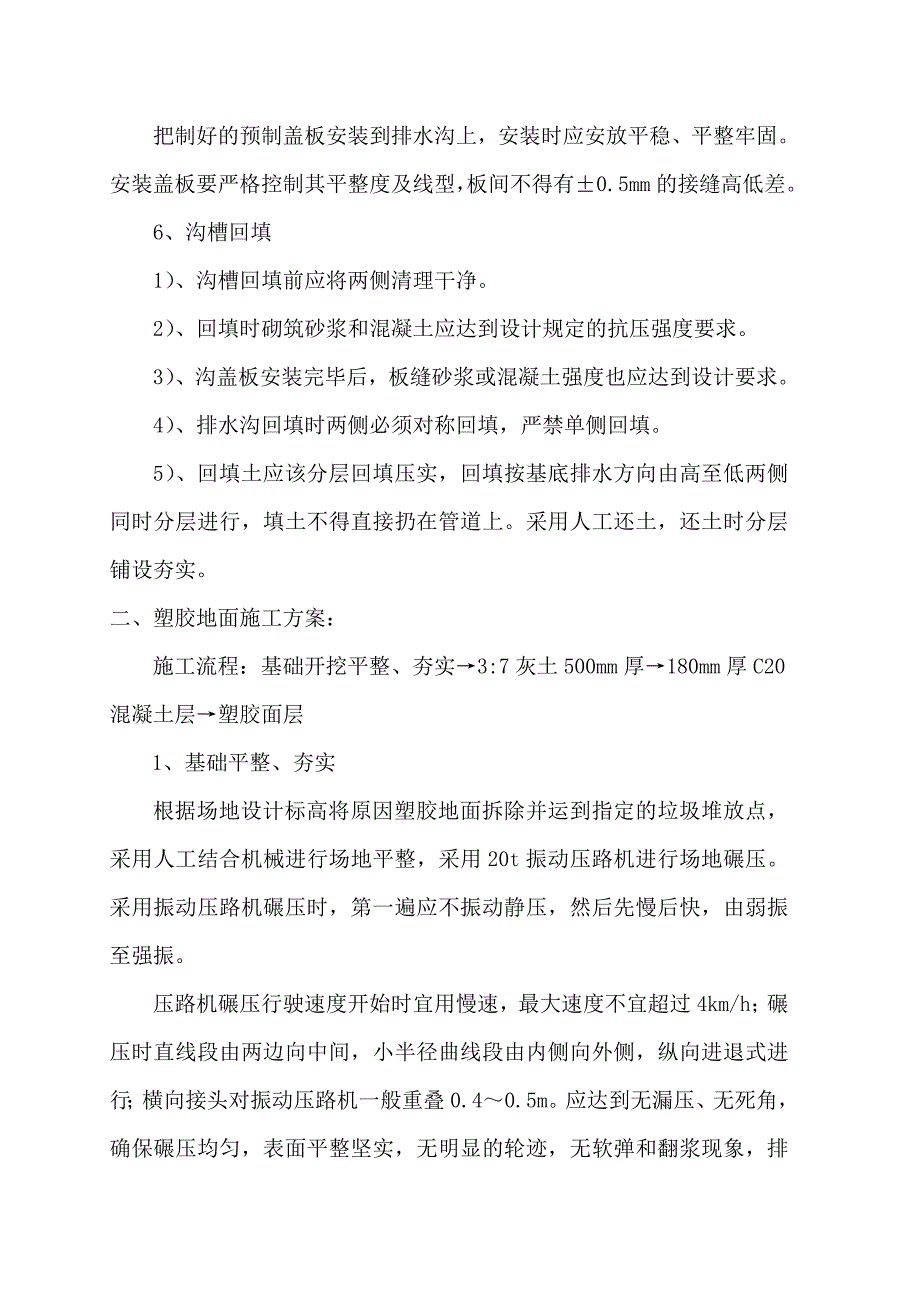

2、、收光,初凝后立即覆盖养生。4、混凝土养护混凝土的养护应防止早期脱水和养护过程中缺水。混凝土浇筑完毕后,在12小时内加以覆盖,并浇水养护。常温下,混凝土采用覆盖浇水养护,保证混凝土表面始终处于湿润状态;气湿温小于5时不得浇水,以防混凝土冻坏。5、排水沟盖板安装把制好的预制盖板安装到排水沟上,安装时应安放平稳、平整牢固。安装盖板要严格控制其平整度及线型,板间不得有0.5mm的接缝高低差。6、沟槽回填1)、沟槽回填前应将两侧清理干净。2)、回填时砌筑砂浆和混凝土应达到设计规定的抗压强度要求。3)、沟盖板安装完毕后,板缝砂浆或混凝土强度也应达到设计要求。4)、排水沟回填时两侧必须对称回填,严禁单侧回

3、填。5)、回填土应该分层回填压实,回填按基底排水方向由高至低两侧同时分层进行,填土不得直接扔在管道上。采用人工还土,还土时分层铺设夯实。二、塑胶地面施工方案:施工流程:基础开挖平整、夯实3:7灰土500mm厚180mm厚C20混凝土层塑胶面层1、基础平整、夯实根据场地设计标高将原因塑胶地面拆除并运到指定的垃圾堆放点,采用人工结合机械进行场地平整,采用20t振动压路机进行场地碾压。采用振动压路机碾压时,第一遍应不振动静压,然后先慢后快,由弱振至强振。压路机碾压行驶速度开始时宜用慢速,最大速度不宜超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路

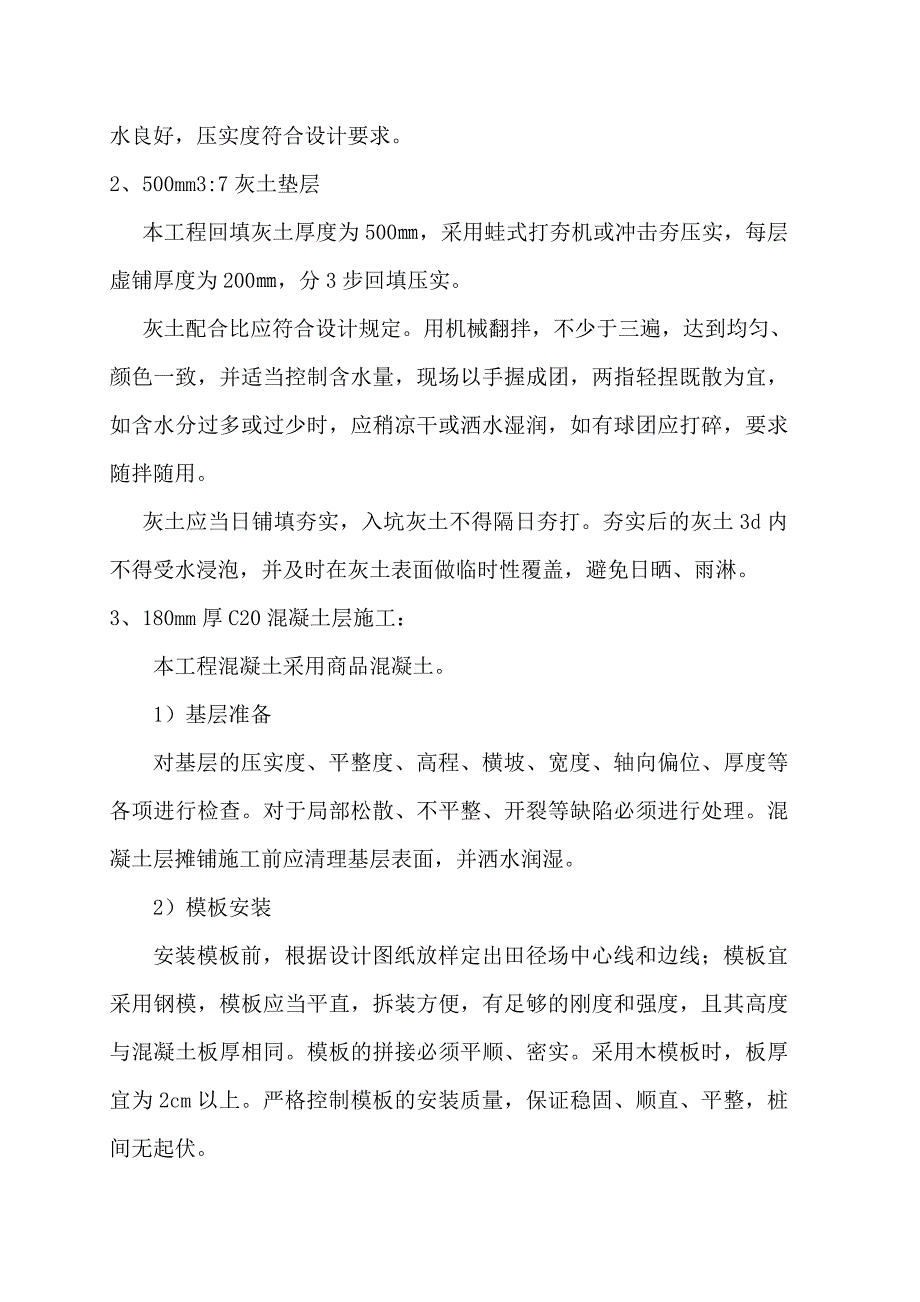

4、机一般重叠0.40.5m。应达到无漏压、无死角,确保碾压均匀,表面平整坚实,无明显的轮迹,无软弹和翻浆现象,排水良好,压实度符合设计要求。2、500mm3:7灰土垫层本工程回填灰土厚度为500,采用蛙式打夯机或冲击夯压实,每层虚铺厚度为200,分3步回填压实。灰土配合比应符合设计规定。用机械翻拌,不少于三遍,达到均匀、颜色一致,并适当控制含水量,现场以手握成团,两指轻捏既散为宜,如含水分过多或过少时,应稍凉干或洒水湿润,如有球团应打碎,要求随拌随用。灰土应当日铺填夯实,入坑灰土不得隔日夯打。夯实后的灰土3d内不得受水浸泡,并及时在灰土表面做临时性覆盖,避免日晒、雨淋。3、180mm厚C20混凝

5、土层施工:本工程混凝土采用商品混凝土。1)基层准备对基层的压实度、平整度、高程、横坡、宽度、轴向偏位、厚度等各项进行检查。对于局部松散、不平整、开裂等缺陷必须进行处理。混凝土层摊铺施工前应清理基层表面,并洒水润湿。2)模板安装安装模板前,根据设计图纸放样定出田径场中心线和边线;模板宜采用钢模,模板应当平直,拆装方便,有足够的刚度和强度,且其高度与混凝土板厚相同。模板的拼接必须平顺、密实。采用木模板时,板厚宜为2cm以上。严格控制模板的安装质量,保证稳固、顺直、平整,桩间无起伏。3).混凝土浇筑:浇筑前的准备工作对模板及其支架进行检查,应确保标高、位置尺寸正确,强度、刚度、稳定性及严密性满足要求

6、;模板中的垃圾、泥土上的油污应加以清出;木模板应浇水湿润,但不允许留有积水。准备和检查材料、机具等;注意天气预报,不宜在雨雪天气浇筑混凝土。 做好施工组织工作和技术、安全交底工作。为保证混凝土的整体性,浇筑工作应连续工作。当必须间歇时,其间歇时间应尽可能缩短,并应在前面混凝土凝结之前,将后续混凝土浇筑完毕。摊铺均匀后,采用平板振动器进行振捣成型。平板式振动器在混凝土表面全面振捣。混凝土面层铺筑完成后应立即开始养护。及时洒水,保持水泥混凝土表面始终处于潮湿状态,并由此确定每天的洒水遍数。4、塑胶面层施工方法:1)、基础达到要求后,进行塑胶面层的摊铺。为增强塑胶面层与基础的黏接性、更好的控制场地的

7、坡度、平整度,确保铺设的质量,采用二次分层施工的工序进行铺设。2)、摊铺塑胶底层在塑胶底层摊铺前, 用专用胶水在混凝土基础上均匀的涂刷一遍,以增强基础与塑胶面层的粘接性。3)、底层施工流程摊铺、刮平、修边、包边常温固化、检测补平。a、铺设基层之前根据场地测量数据,对于基础过于凹陷的部位,用适量的胶料找平;如有加厚区,也要先用胶料铺设,与其周边找平。胶料摊铺过程中,刮胶人员及时对露底、凹处进行补胶,凸起的部位刮平,并保证边缘平整;消泡人员要不停地消泡,直至无泡为止,胶内如有杂物要及时清除,确保胶面干净,无刮痕。同时,塑胶底层铺装时,在塑胶面层与内环沟、田赛设施的衔接处等接触边进行包边处理,以免因

8、时间过长,水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提高场地的使用寿命。b、标准养护、检测补平塑胶底层铺设完后,进入到常温养护固化阶段,养护期间表面不得放置任何东西,一定要保持表面的干净、干燥,不得有行人或是机动车辆在上面行走。通常需要24小时才能固化。当塑胶表面站人没有任何痕迹后,可视为底胶已经完全固化。底胶固化后,底胶固化后,采用冲水的办法检测场地的平整度,若积水较深部位,应作好标记,待水干后马上用胶料进行补平;若局位发现颜色有明显的偏差,并且有小气泡,则胶料搅拌不均匀,作好标记,立即割除不合格部位,用同种符合要求的胶料进行补平;达到要求后,方可进行面胶的铺设。4)、塑胶面层铺装

9、喷涂面胶层:采用喷涂机正、反、正向分三次进行喷涂,喷撒落点90度为宜,形如雨点下落,一次性喷撒料应充足。用喷涂机进行胶料喷涂时,每一组胶料的衔接要准确、整齐,尽量缩短每一组胶料的间隔时间,使成胶速度均匀一致。面层喷涂厚度控制为3mm。同时,塑胶面层铺装时,在塑胶面层与四周等接触边进行包边处理,以免因时间过长,水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提高场地的使用寿命。根据施工时气温的高低决定固化时间,通常固化时间为12-24小时。三、外墙翻新外墙翻新施工工艺流程:施工准备铲除涂料层局部水泥砂浆修复铲除部位批刮腻子满涂乳胶漆第一遍满涂乳胶漆第二遍现场清理验收1、铲除墙面涂料粉刷层及水

10、泥砂浆修复铲除墙面涂料粉刷层是要选用准用的铲子将其铲除,铲除时务必要将老腻子铲除清理干净,以便批刮腻子时不影响新批刮的腻子与墙面的粘结效果。铲除的粉尘垃圾要及时清理。如墙面局部水泥砂浆层脱落,必须将其铲除并重新批刮水泥砂浆找平修复。2、批刮腻子腻子的批刮是首先调好腻子,要不稀也补粘稠使之适于施工,批刮时用批刀批刮于原墙上面,批刮时要横竖收光一遍,填补墙面的细孔,增加墙面的光滑度,批刮时应从上而下,并注意边角等节点的施工,待干后用320#砂纸进行砂光处理,砂光的要求是砂光刮刀刀痕,平面需对光照检查,对光照看到平面光滑无砂眼,并用砂纸对边角进行砂光修饰,边、线、角要做到横平竖直,整齐化一。3、乳胶

11、漆的施工:1)、基层处理涂料施工前还要着重检查基面, 清除基层表面粘附物,较小的孔洞、裂缝用腻子修补。2)、刷乳胶面漆打开乳胶漆包装,放入较大的容器内搅拌均匀,如涂料较稠,可加适量自来水(或包装说明上规定的稀释材料)稀释。用滚筒刷或排笔均匀涂刷一遍。注意不要漏刷,也不要刷得过厚。待第一遍面漆干后开始第二遍乳胶面漆施工,一人先用滚筒刷蘸涂料均匀涂布,另一人随即用排笔刷展平涂痕和溅沫。应防止透底和流坠。每个涂刷面均应从边缘开始向另一侧涂刷,并应一次完成。以免出现接痕。第一遍干透后,再涂第二遍涂料。第六章、拟用设备序号机械和设备名称型号规格数量国别产地制造年份额定功率KW生产能力1打磨机小型2中国20040.25良好2压路机12吨1中国2001良好3挖掘机DH601中国200740良好4塑胶跑道摊铺机TPS-2.51中国20078良好5塑胶跑道喷涂机TPJ-1002中国200710良好6平板式振捣器1.5KW2中国20018.8良好7水平仪1中国2003良好8经纬仪1中国2001良好房县实验中学运动场建设工程施工进度计划序号分项工程计划天数进度计划1020304050607080901001101201施工准备32原塑胶地面拆除54三七灰土垫层85C20砼垫层406塑胶面层407排水沟施工108竣工验收

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
