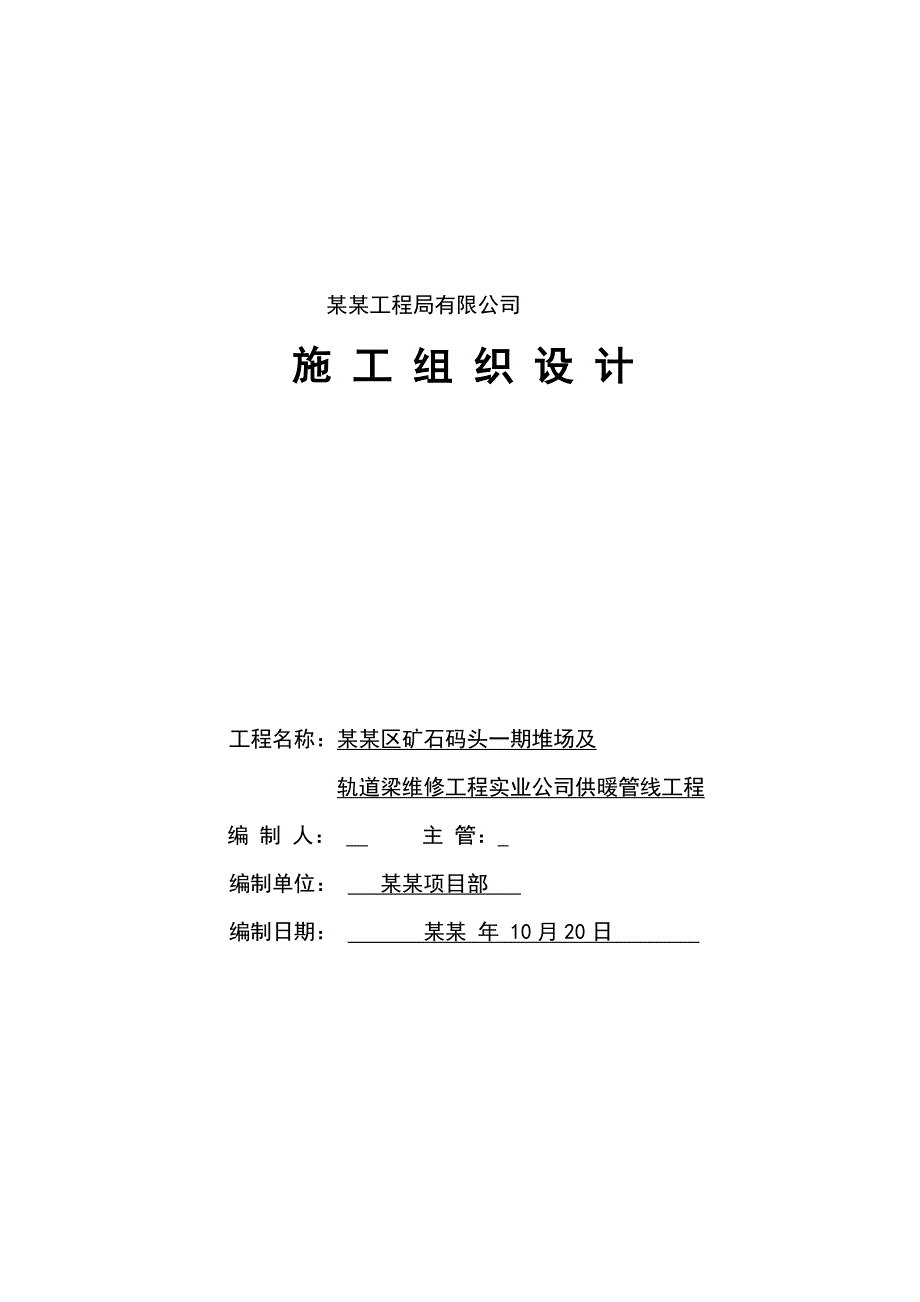

《公司供暖管线工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《公司供暖管线工程施工组织设计.doc(44页珍藏版)》请在第壹文秘上搜索。

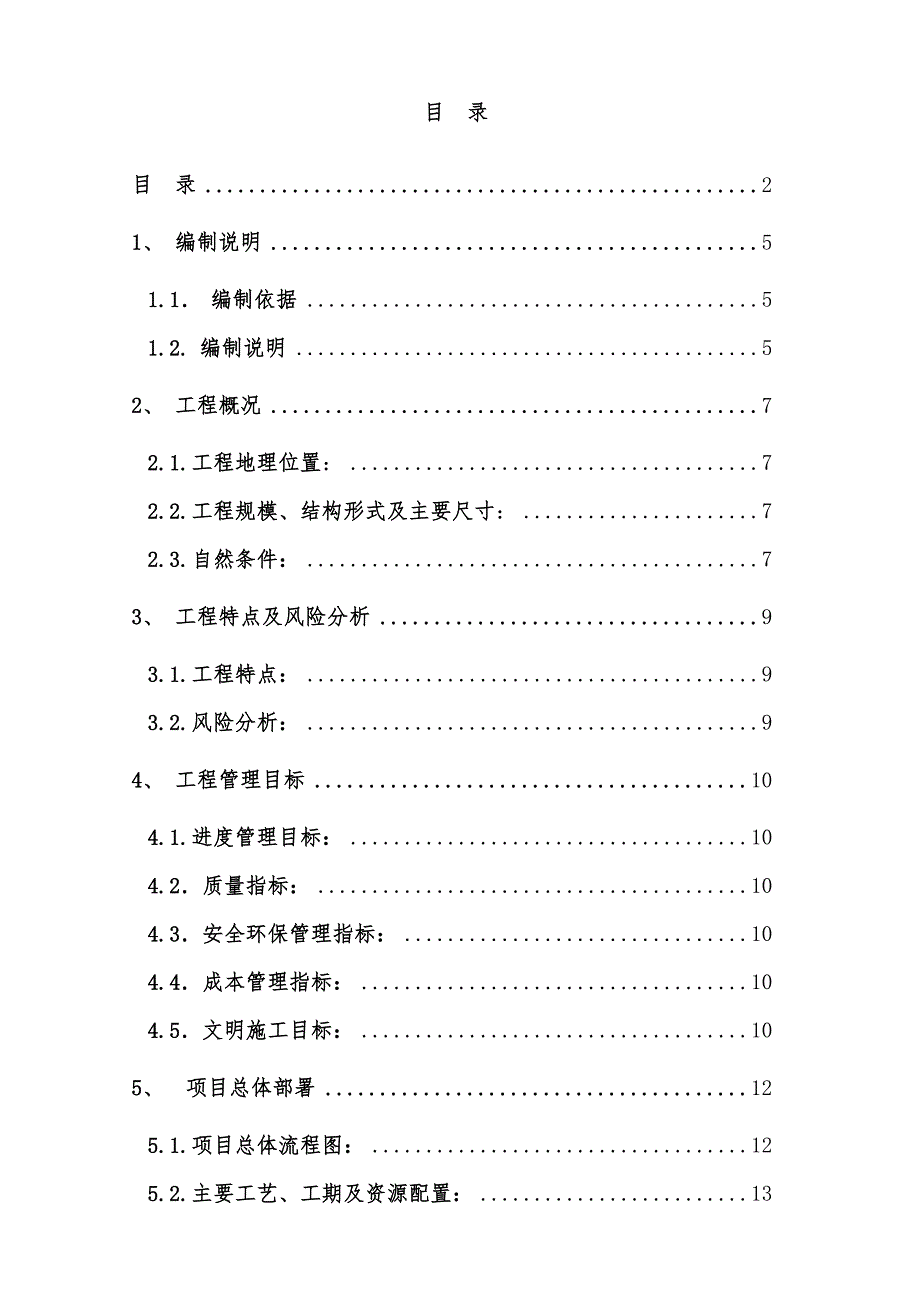

1、 某某工程局有限公司 施 工 组 织 设 计工程名称:某某区矿石码头一期堆场及轨道梁维修工程实业公司供暖管线工程编 制 人: 主 管: 编制单位: 某某项目部 编制日期: 某某 年 10月20日 目 录 目 录21、 编制说明51.1 编制依据51.2. 编制说明52、 工程概况72.1.工程地理位置:72.2.工程规模、结构形式及主要尺寸:72.3.自然条件:73、 工程特点及风险分析93.1.工程特点:93.2.风险分析:94、 工程管理目标104.1.进度管理目标:104.2质量指标:104.3安全环保管理指标:104.4成本管理指标:104.5文明施工目标:105、 项目总体部署125

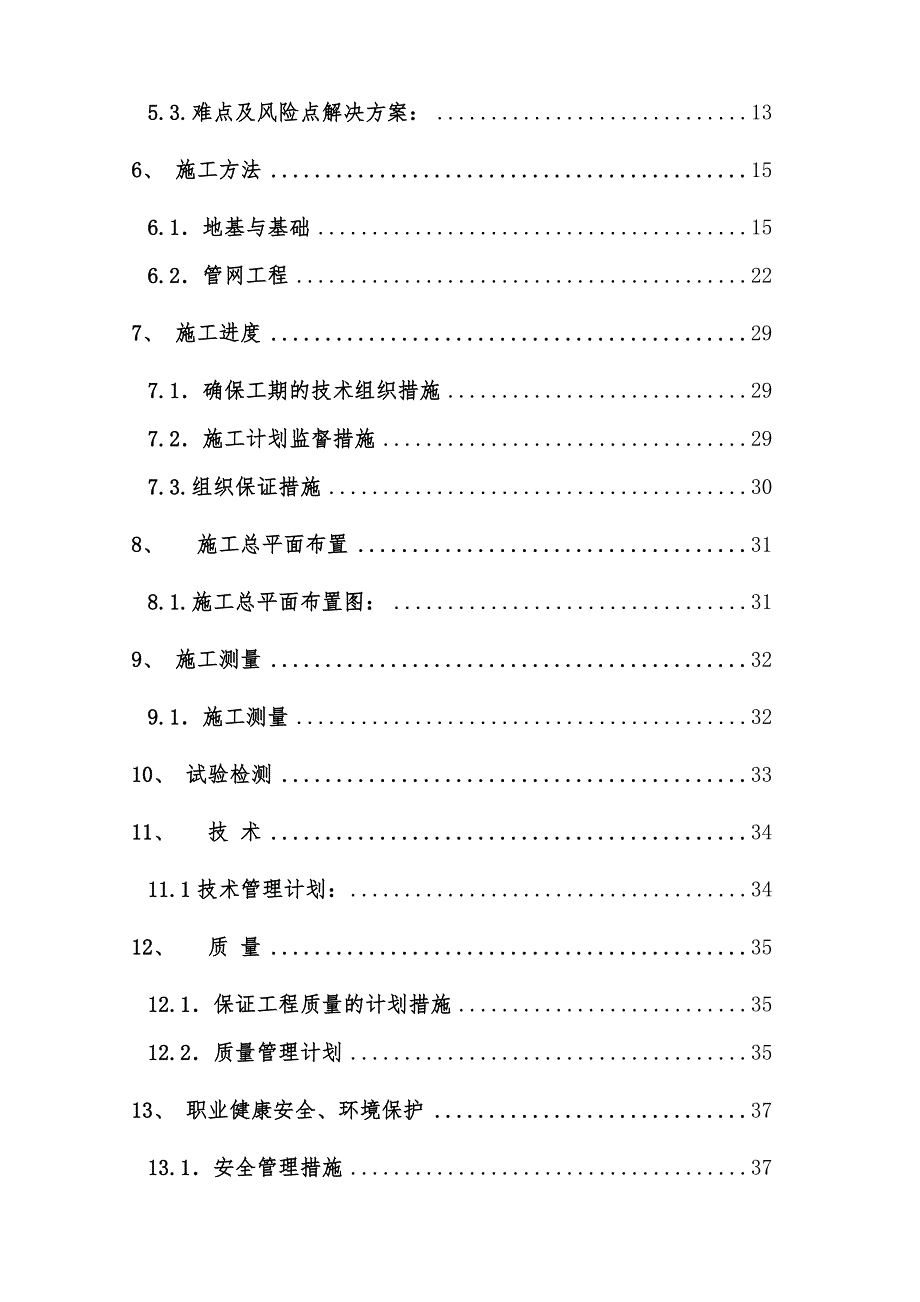

2、.1.项目总体流程图:125.2.主要工艺、工期及资源配置:135.3.难点及风险点解决方案:136、 施工方法156.1地基与基础156.2管网工程227、 施工进度297.1确保工期的技术组织措施297.2施工计划监督措施297.3.组织保证措施308、 施工总平面布置318.1.施工总平面布置图:319、 施工测量329.1施工测量3210、 试验检测3311、 技 术3411.1技术管理计划:3412、 质 量3512.1保证工程质量的计划措施3512.2质量管理计划3513、 职业健康安全、环境保护3713.1安全管理措施3713.2施工现场临时用电的安全管理3713.3.环保方针及
3、环保目标3814、 文明施工4014.1文明施工管理措施4015、 工程用料使用计划4215.1.工程用料使用计划:4216、 主要设备配置及需求计划4316.1. 工程设备使用计划表:4317、 劳动力使用计划4417.1.劳动力使用计划表 :4418、 附图、附表与附件4518.1.分部分项划分及隐蔽验收计划表(见附表)4518.2.项目组织机构(见附图一)4518.3.现场质量保证体系(见附图二)4518.4.现场安全管理体系(见附图三)451、 编制说明1.1 编制依据1.1.1与曹妃甸实业港务有限公司签定的相关协议、合同文件;1.1.2北京首钢国际工程技术有限公司提供的曹妃甸实业港务
4、有限公司供暖管线工程的施工图纸、图纸会审纪要1.1.3本工程涉及的国家现行的技术规范、标准:防水套管图集 02S404城镇直埋供热管道工程技术规范CJJ/T81-98城镇供热系统安全运行技术规程CJJ88-2000工业金属管道设计规程GB50316-2000高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管CJ/T114-2000高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件CJ/T155-2001城镇供热管网工程施工及验收规范CJJ28-2004建筑地基与基础工程施工质量验收规范 GB502022002混凝土结构工程施工质量验收规范 GB502042002(2011年版)建筑工程施工质量验收统
5、一标准 GB503002001 建筑给水排水及采暖工程施工质量验收规范 GB502422002地下防水工程施工质量验收规范GB50208-2002建筑防腐工程施工及质量验收规范 GB50212-2002钢焊缝手工超声波探伤方法和探伤结果分级GB11345-89工程测量规范 GB50026-20071.2. 编制说明工程名称:曹妃甸实业港务有限公司供暖管线工程业主单位:唐山曹妃甸实业港务有限公司监理单位:秦皇岛方圆港湾工程监理有限公司设计单位:北京首钢国际工程技术有限公司本施工组织设计根据曹妃甸实业港务有限公司供暖管线工程的设计图纸、地勘报告以及现场实际情况进行编制,本册为施工组织总设计,作为施
6、工指导的文件。响应和遵守合同文件中的安全、质量、工期、环保、文明施工等的规定及建设工程施工合同条件、合同协议条款及补充协议内容。突出重点和关键工序,合理安排各工序间的衔接。质量创优、安全无事故,确保质量第一,保证施工人员人身健康安全。坚持专业化作业与综合管理相结合。充分发挥专业人员和专用设备的优势,综合管理,合理调配,采用先进的施工技术,科学的安排各项施工程序,运用网络施工管理技术,组织连续、均衡、紧凑有序地施工。提高专业化施工水平确保工程质量。加强过程监控,实现快速施工。文明施工,重视环境保护,珍惜土地,合理利用。2、 工程概况2.1.工程地理位置:曹妃甸实业港务有限公司供暖管线工程位于曹妃
7、甸实业港务有限公司和首钢京唐公司厂区内。2.2.工程规模、结构形式及主要尺寸:本工程为曹妃甸实业港务有限公司供暖管线工程至杂货码头段采暖热水外线,热源由首钢内部6#换热站提供,热源为95/70,设计负荷为700KW。热水管道采用预制直埋管,管道管径为DN125mm,管线为供回水双向,长度为2100m2,本工程设计的环境类别为-E级,工程结构设计使用年限为50年。工程开工日期为某某年10月20日,计划竣工日期为某某年11月25日。本工程主要工程量,钢筋50吨,混凝土600m3。2.3.自然条件: 2.3.1水文资料工程海域潮汐性质属于不规则半日潮,潮位特征如下(从当地理论最低潮面起算)。年最高高
8、潮位:3.49m 年最低低潮位:0.15m年平均高潮位:2.75m 年平均低潮位:0.89m平均潮差:1.73m 最大潮差:3.54m2.3.2气象资料:平均气温:11.4 年极端最高气温:36.3年极端最低气温:-20.9 年平均降水量:554.9mm年最大降水量:934.4mm 日最大降水量:186.9mm最大积雪深度:22cm本地区降水有显著的季节变化,降水多集中在6月9月,其降水量为年降水量的74%。根据南堡气象站观测资料统计,该区常风向为SSW向,出现频率为10.0%,次常风向为ENE和SSE向,出现频率为9.0%,强风向为ENE向,次强风向为NE向。全年各方向7级风的出现频率为4.
9、9%。瞬时极大风速:40m/s。能见度小于1公里的大雾平均每年出现天数为9天。大雾多出现于每年的11月至次年的2月,最长连续雾日数为3天。2.3.3工程地质本次勘察查明在钻探所达深度范围内,场地地层主要为第四系松散堆积物,主要由冲填土(细砂)、细砂、粉质粘土和粉细砂组成按其成因和物理力学性质差异,将场地所披露的地层划分为五个工程地质层,各层土的编排顺序见下表: 层号时代成因岩土名称层面标高厚度(M)承载力特征值fak(Kpa)Q4ml冲填土(细砂)4.35.02.102.70100 1Q4m细砂1.902.803.103.60110 2Q4m细砂2.802.902.503.00150Q4m细砂
10、-1.400.309.3010.70230Q4m粉质粘土-11.20-9.801.001.60100Q4m粉砂-12.40-10.800.901.70110Q4m粉细砂-13.50-11.90未揭穿2303、 工程特点及风险分析3.1.工程特点:本工程为供暖管线工程,管道采用预制直埋保温管,高温水管采用耐高温型的,因此混凝土浇筑应该在冬季施工之前完成,土方回填也需尽快完成,不能回填冻土,影响施工质量。3.2.风险分析: 本工程施工季节为冬季及大风多发季节,因此必须做好防风工作以及冬季和夜间施工的安全计划。同时施工过程中存在起重吊装施工,因此必须做好吊装施工的指挥工作。4、 工程管理目标4.1.
11、进度管理目标:根据现场施工的实际情况制定科学的进度计划,同时建立完善的“日、周、月生产例会制度”,并应在每天的生产例会上把施工中的各项问题研究解决,确保次日的进度不受影响,从而来保证整个工程的进度计划顺利完成。4.2质量指标:坚持“质量是本局的生命,优良的质量是企业永恒的追求”的方针,认真贯彻执行国家有关质量管理法规,对工程质量实施全过程监控,建造一流工程,提供一流服务,满足顾客和规范的要求。合同工期履约率100%,单位工程交工一次合格率达100%。4.3安全环保管理指标:贯彻“安全第一、预防为主、综全治理”的安全生产方针,坚持管生产必须管安全的原则,施工现场安全达到以下目标:工伤事故为零;重
12、大责任事故为零;重大安全隐患为零;4.4成本管理指标:强化成本控制理念,完善成本控制体系。建立适合本工程项目的成本核算岗位责任制,规定项目小组成员在核算中的作用、地位和所负的责任及考核奖励的办法,还要对工程成本控制的实施情况进行定期检查,找出成本控制中的问题,及时总结经验和工作中的不足,并使之与项目组人员绩效挂钩,进行奖罚,制定项目组内部的奖罚措施,对工程项目进行全过程的成本控制。4.5文明施工目标:现场文明施工管理原则:在整个施工过程中,严格按照河北省文明施工要求和曹妃甸工业开发区管理委员会实施。5、 项目总体部署接收甲方提供的前期资料(地勘报告、设计图纸等)5.1.项目总体流程图: 施工准
13、备(图纸会审、临时设施等)方案编制审批协作队伍的选择开工报告报监理审批通过审批工程定位放样工程移交及竣工结算竣工准备及预验收质量保修竣工验收细部、收尾工程施工室外附属工程 地下障碍物确认沟槽土方开挖、沟底清槽验槽铺细砂找坡检查井的模板、钢筋、砼防水等施工管道铺设、对接校正隐蔽工程验收土方分层夯实回填恢复绿化及公路细部、收尾工程施工质量保修工程移交及竣工结算竣工验收竣工准备及预验收5.2.主要工艺、工期及资源配置:在施工过程中要严格按照各分部分项工程的施工工艺施工,同时对施工过程中先进的施工工艺要进行总结和进一步推广应用。本工程开工日期为某某年10月20日,计划在某某年11月25日完工,因此必须做好劳动力以及材料等各项资源的配置计划。5.3.难点及风险点解决方案:5.3.1防冻、防风措施计划本工程主要从以下几个方面来进行防汛防台工作:5.3.1.1对工地临时住宅生活区域及施工区域排水设施全面排查,使排水系统处于良好的工作状态;5.3.1.2对工地生活区临时设施及临时住宅进行全面加固整修,做好各项安全防护措施;5.3.1.3每天收听天气预报,建立防冻、防风突击队,划分责任段,项目部领导组织参加大检查,对施工现场及生活区等进行全面细致、严格的检查,发现问题及时解决,确保安全度过风季。5.3.1.4项目部储备好物资器材,以保证抢险及自防自救的使用,并要有
