《公司职工住宅小区施工升降机安拆方案.doc》由会员分享,可在线阅读,更多相关《公司职工住宅小区施工升降机安拆方案.doc(5页珍藏版)》请在第壹文秘上搜索。

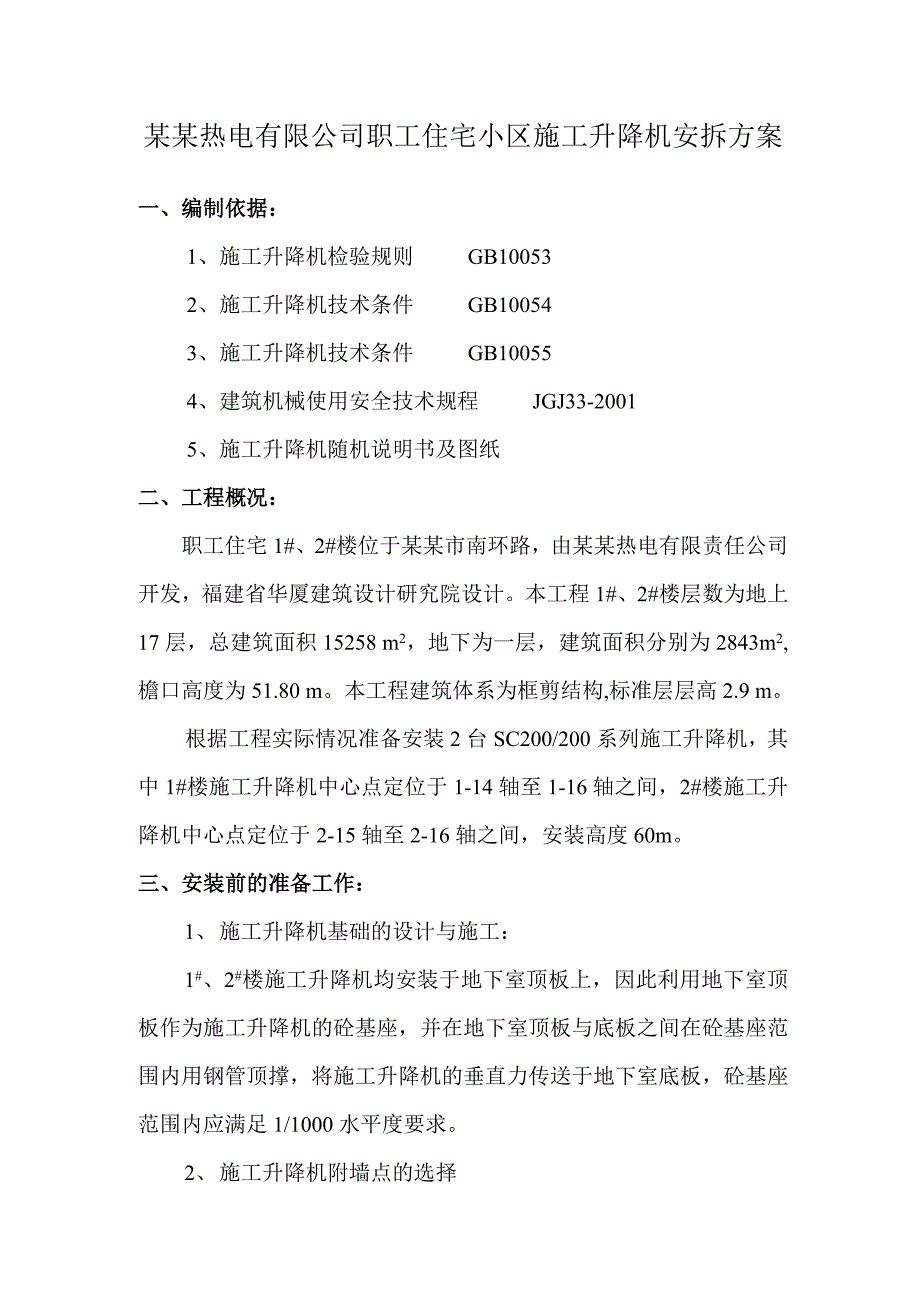

1、某某热电有限公司职工住宅小区施工升降机安拆方案一、编制依据:1、施工升降机检验规则 GB100532、施工升降机技术条件 GB100543、施工升降机技术条件 GB100554、建筑机械使用安全技术规程 JGJ33-20015、施工升降机随机说明书及图纸二、工程概况:职工住宅1#、2#楼位于某某市南环路,由某某热电有限责任公司开发,福建省华厦建筑设计研究院设计。本工程1#、2#楼层数为地上17层,总建筑面积15258 m2,地下为一层,建筑面积分别为2843m2, 檐口高度为51.80 m。本工程建筑体系为框剪结构,标准层层高2.9 m。根据工程实际情况准备安装2台SC200/200系列施工升

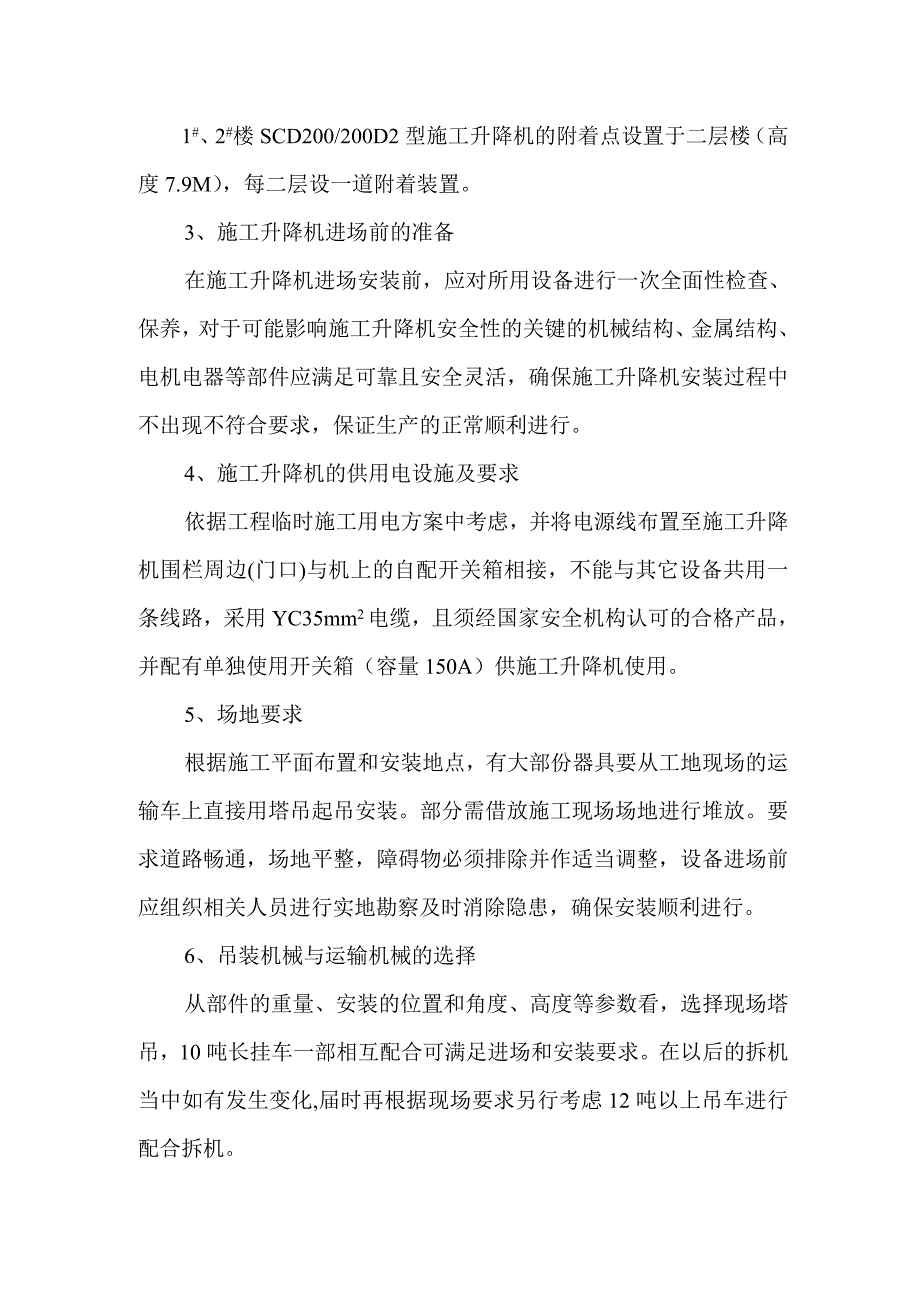

2、降机,其中1#楼施工升降机中心点定位于1-14轴至1-16轴之间,2#楼施工升降机中心点定位于2-15轴至2-16轴之间,安装高度60m。三、安装前的准备工作:1、 施工升降机基础的设计与施工:1#、2#楼施工升降机均安装于地下室顶板上,因此利用地下室顶板作为施工升降机的砼基座,并在地下室顶板与底板之间在砼基座范围内用钢管顶撑,将施工升降机的垂直力传送于地下室底板,砼基座范围内应满足1/1000水平度要求。2、 施工升降机附墙点的选择1#、2#楼SCD200/200D2型施工升降机的附着点设置于二层楼(高度7.9M),每二层设一道附着装置。3、施工升降机进场前的准备在施工升降机进场安装前,应对
3、所用设备进行一次全面性检查、保养,对于可能影响施工升降机安全性的关键的机械结构、金属结构、电机电器等部件应满足可靠且安全灵活,确保施工升降机安装过程中不出现不符合要求,保证生产的正常顺利进行。4、施工升降机的供用电设施及要求依据工程临时施工用电方案中考虑,并将电源线布置至施工升降机围栏周边(门口)与机上的自配开关箱相接,不能与其它设备共用一条线路,采用YC35mm2电缆,且须经国家安全机构认可的合格产品,并配有单独使用开关箱(容量150A)供施工升降机使用。5、场地要求根据施工平面布置和安装地点,有大部份器具要从工地现场的运输车上直接用塔吊起吊安装。部分需借放施工现场场地进行堆放。要求道路畅通

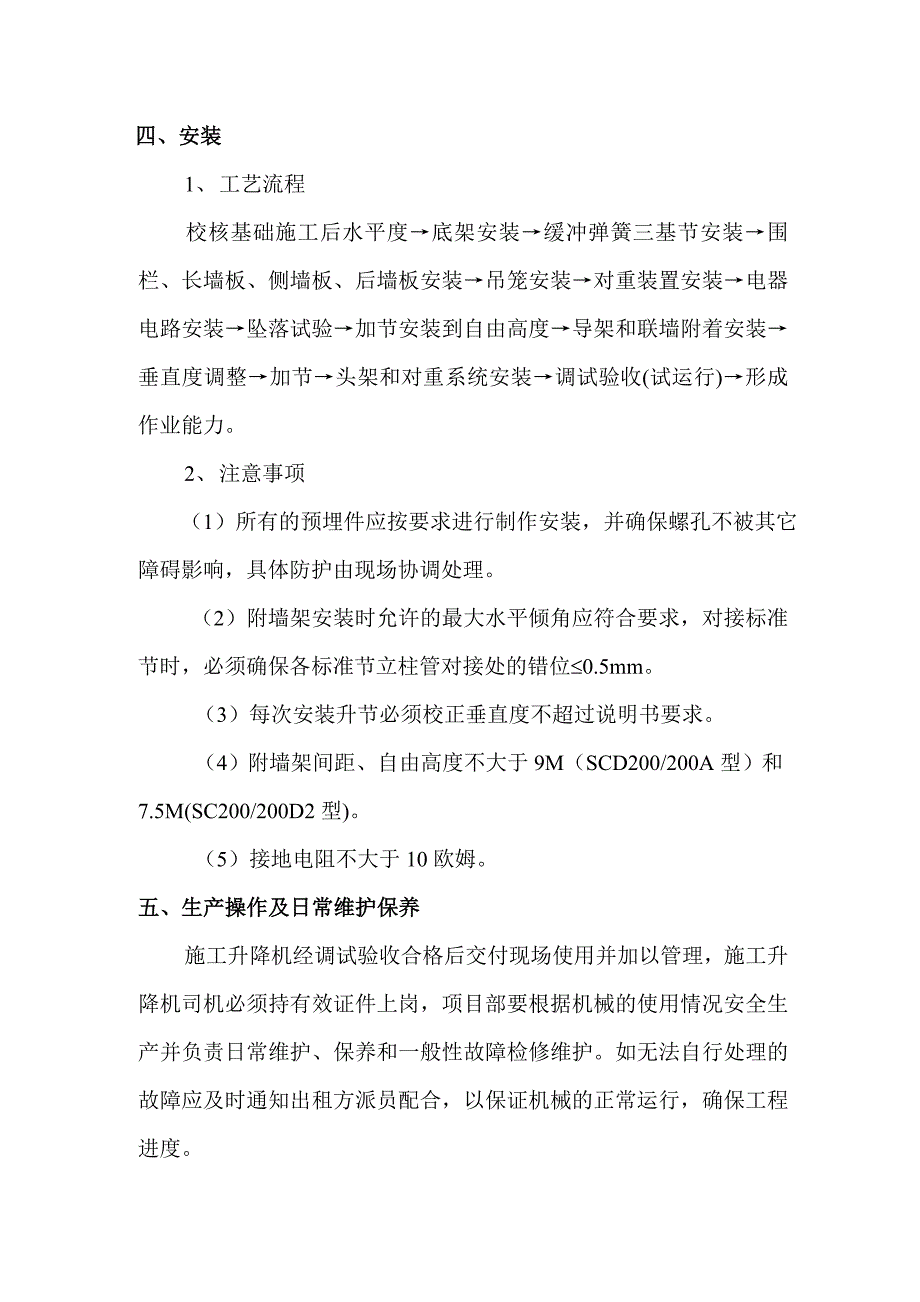

4、,场地平整,障碍物必须排除并作适当调整,设备进场前应组织相关人员进行实地勘察及时消除隐患,确保安装顺利进行。6、吊装机械与运输机械的选择从部件的重量、安装的位置和角度、高度等参数看,选择现场塔吊,10吨长挂车一部相互配合可满足进场和安装要求。在以后的拆机当中如有发生变化,届时再根据现场要求另行考虑12吨以上吊车进行配合拆机。四、安装1、 工艺流程校核基础施工后水平度底架安装缓冲弹簧三基节安装围栏、长墙板、侧墙板、后墙板安装吊笼安装对重装置安装电器电路安装坠落试验加节安装到自由高度导架和联墙附着安装垂直度调整加节头架和对重系统安装调试验收(试运行)形成作业能力。2、 注意事项 (1)所有的预埋件
5、应按要求进行制作安装,并确保螺孔不被其它障碍影响,具体防护由现场协调处理。(2)附墙架安装时允许的最大水平倾角应符合要求,对接标准节时,必须确保各标准节立柱管对接处的错位0.5mm。(3)每次安装升节必须校正垂直度不超过说明书要求。(4)附墙架间距、自由高度不大于9M(SCD200/200A型)和7.5M(SC200/200D2型)。(5)接地电阻不大于10欧姆。五、生产操作及日常维护保养施工升降机经调试验收合格后交付现场使用并加以管理,施工升降机司机必须持有效证件上岗,项目部要根据机械的使用情况安全生产并负责日常维护、保养和一般性故障检修维护。如无法自行处理的故障应及时通知出租方派员配合,以
6、保证机械的正常运行,确保工程进度。六、拆除及退场施工升降机的拆卸程序同安装时相反,即先装后拆,后装先拆,从上到下逐步拆除,与安装时所不同的是现场经施工后已改变现状,要由机上的自拆系统独立工作。现场必须做好让吊车的停放位置并与有关人员进行协调处理,确保通道的畅通和设备的安全拆移。七、安全技术措施1、 装拆机的安全要求和措施(1) 所有参加装拆施工升降机的安装队伍及全体工作人员应具有相应的资质,作业人员必须自觉遵守施工现场的安全规章制度,进入工地必须带好安全帽,高处作业须配戴安全带,应遵守施工升降机的安全装拆规程。(2) 在安装或拆卸施工升降机时,专职和兼职安全员要到位,并设置警戒区,警戒区必须有
7、人值守,起到安全指挥和监督作用。(3) 施工升降机装拆过程是个整体性很强的工作,要求所有参加施工升降机人员应服从施工升降机现场装拆指挥人员的统一指挥调度,做到每个岗位安全措施都有专人负责实施与监督,发现安全隐患应及时给予指正和协作处理,确保装拆工作能安全有效地顺利进行。(4) 施工升降机在运输时,部件应合理放置,绑扎可靠牢固,超高超宽运输部件(吊笼)时应有人专人随车护送,起到安全监督和采取必要的安全措施的目的。(5) 高空作业时,所使用的工具的物件应收放妥当,严禁从高空抛掷材料或工具,上下传递必须采用工具袋或绑绳,谨防落物伤人,严禁一切非作业人员进入作业区内。2、 生产操作的安全要求和措施(1
8、) 施工升降机司机应持证上岗,严格遵守施工升降机安全操作规程和保养规程,并根据施工升降机性能、特点和操作要求进行操作。遵守施工现场的安全规章制度,服从有关人员的正确指挥。在施工升降机进行技术和安全性能的调试和验收后,方可进行生产操作。(2) 施工升降机司机在生产操作和维护中发现安全隐患时,应及时进行整改,未能自行处理时应立即上报处置,由专业人员进行检修,严禁带病运转,确保施工升降机正常安全运转。(3) 施工升降机应按说明书要求定期维护保养、定期检查各种安全装置、定期加注润滑油脂,并严格遵守限载规定。(4) 卸料平台应严格遵守限载规定,制作安装定型安全门,安全门的网格宽度不大于5CM ,安全门必须由梯笼的人员开关,以确保安全门处于常闭状态。(5) 施工升降机应设置上下联络信号(电铃)和照明,以利使用。(6) 司机人员操作时应集中注意力,随时观察机况,注意电缆收放状况,防止电缆脱出导轨,拉断电缆。(7) 在梯笼外检修施工升降机时应将两个梯笼同时停机检修,严禁一笼检修一笼运行。 3、本方案未清楚部分详见随机说明书。
