公寓屋面施工技术交底.doc

上传人:p** 文档编号:955341 上传时间:2024-05-29 格式:DOC 页数:9 大小:67KB
下载 相关 举报
公寓屋面施工技术交底.doc_第1页
第1页 / 共9页
公寓屋面施工技术交底.doc_第2页
第2页 / 共9页
公寓屋面施工技术交底.doc_第3页
第3页 / 共9页
公寓屋面施工技术交底.doc_第4页
第4页 / 共9页
公寓屋面施工技术交底.doc_第5页
第5页 / 共9页
公寓屋面施工技术交底.doc_第6页
第6页 / 共9页
公寓屋面施工技术交底.doc_第7页
第7页 / 共9页
公寓屋面施工技术交底.doc_第8页
第8页 / 共9页
公寓屋面施工技术交底.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《公寓屋面施工技术交底.doc》由会员分享,可在线阅读,更多相关《公寓屋面施工技术交底.doc(9页珍藏版)》请在第壹文秘上搜索。

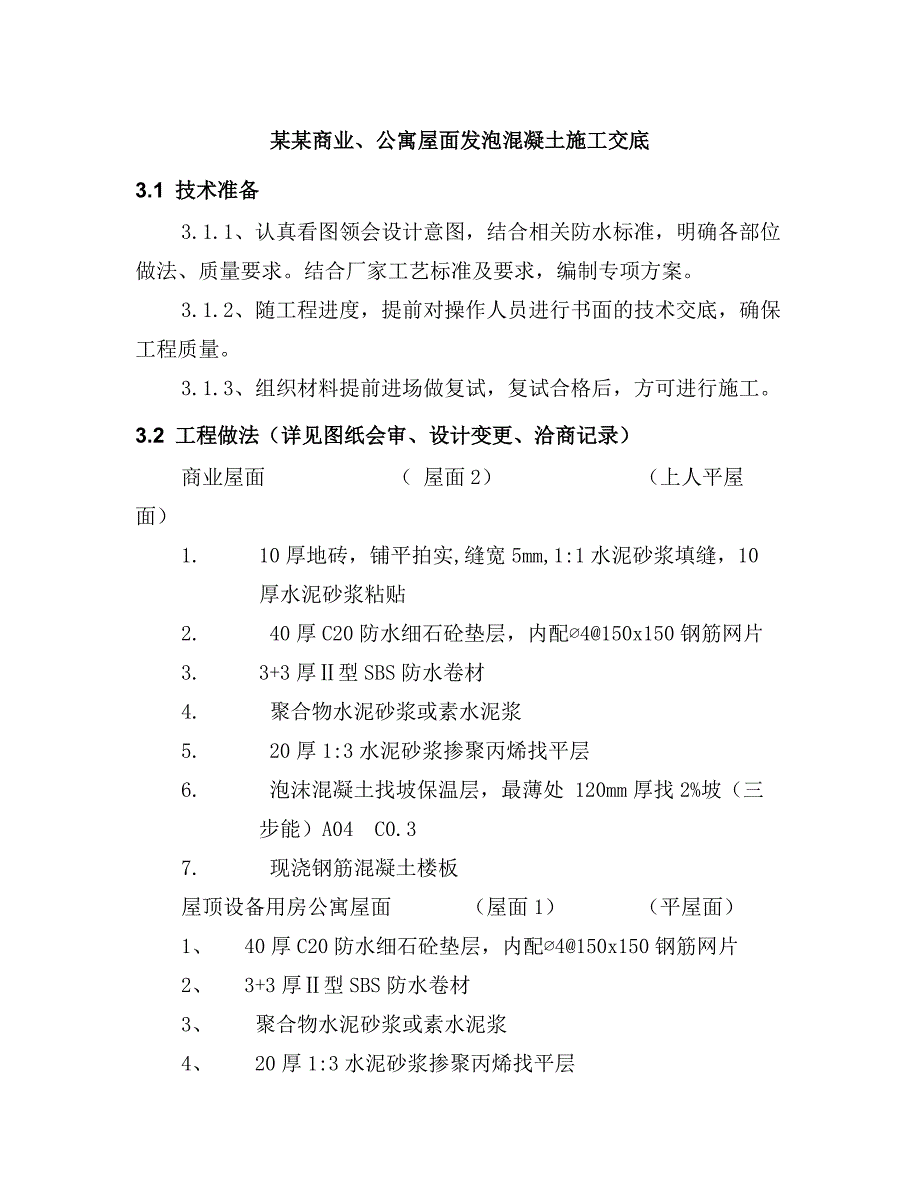

1、某某商业、公寓屋面发泡混凝土施工交底3.1 技术准备3.1.1、认真看图领会设计意图,结合相关防水标准,明确各部位做法、质量要求。结合厂家工艺标准及要求,编制专项方案。3.1.2、随工程进度,提前对操作人员进行书面的技术交底,确保工程质量。3.1.3、组织材料提前进场做复试,复试合格后,方可进行施工。3.2 工程做法(详见图纸会审、设计变更、洽商记录)商业屋面 ( 屋面2) (上人平屋面)1. 10厚地砖,铺平拍实,缝宽5mm,1:1水泥砂浆填缝,10厚水泥砂浆粘贴2. 40厚C20防水细石砼垫层,内配4150x150钢筋网片3. 3+3厚型SBS防水卷材4. 聚合物水泥砂浆或素水泥浆5. 2

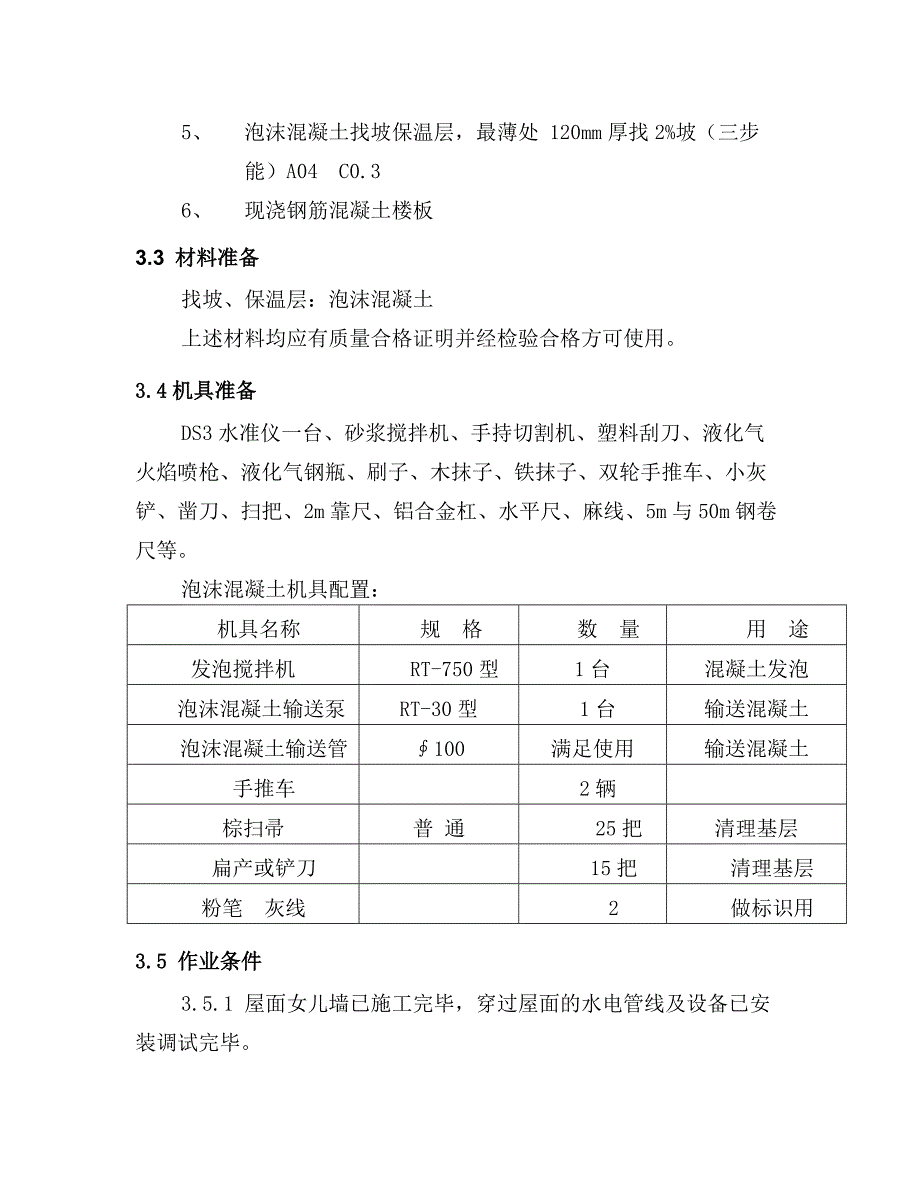

2、0厚1:3水泥砂浆掺聚丙烯找平层6. 泡沫混凝土找坡保温层,最薄处 120mm厚找2%坡(三步能)A04 C0.37. 现浇钢筋混凝土楼板屋顶设备用房公寓屋面 (屋面1) (平屋面)1、 40厚C20防水细石砼垫层,内配4150x150钢筋网片2、 3+3厚型SBS防水卷材3、 聚合物水泥砂浆或素水泥浆4、 20厚1:3水泥砂浆掺聚丙烯找平层5、 泡沫混凝土找坡保温层,最薄处 120mm厚找2%坡(三步能)A04 C0.36、 现浇钢筋混凝土楼板3.3 材料准备找坡、保温层:泡沫混凝土上述材料均应有质量合格证明并经检验合格方可使用。3.4机具准备DS3水准仪一台、砂浆搅拌机、手持切割机、塑料刮

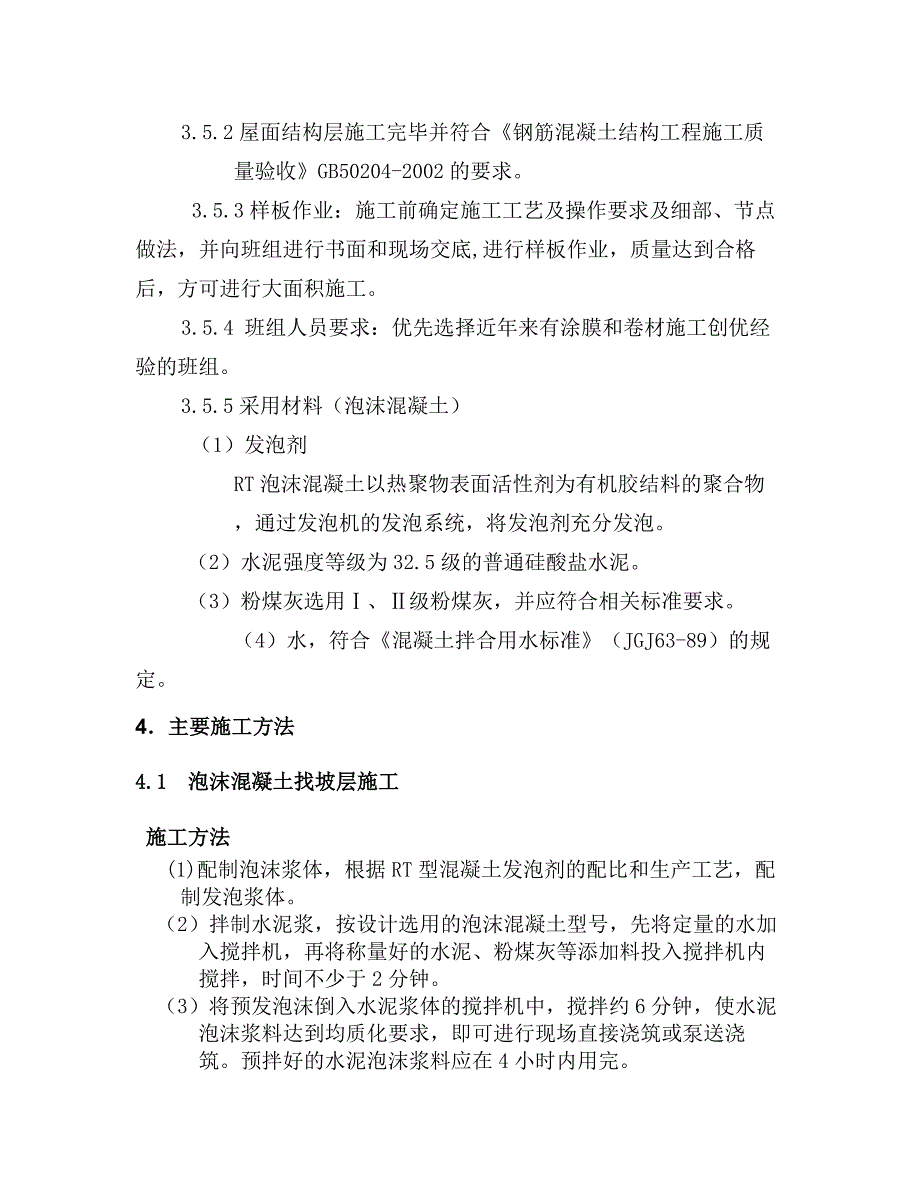

3、刀、液化气火焰喷枪、液化气钢瓶、刷子、木抹子、铁抹子、双轮手推车、小灰铲、凿刀、扫把、2m靠尺、铝合金杠、水平尺、麻线、5m与50m钢卷尺等。泡沫混凝土机具配置:机具名称规 格数 量用 途发泡搅拌机RT-750型1台混凝土发泡泡沫混凝土输送泵RT-30型1台输送混凝土泡沫混凝土输送管100满足使用输送混凝土手推车2辆棕扫帚普 通25把清理基层扁产或铲刀15把清理基层粉笔 灰线2做标识用3.5 作业条件3.5.1 屋面女儿墙已施工完毕,穿过屋面的水电管线及设备已安装调试完毕。3.5.2屋面结构层施工完毕并符合钢筋混凝土结构工程施工质量验收GB50204-2002的要求。 3.5.3样板作业:施工

4、前确定施工工艺及操作要求及细部、节点做法,并向班组进行书面和现场交底,进行样板作业,质量达到合格后,方可进行大面积施工。3.5.4 班组人员要求:优先选择近年来有涂膜和卷材施工创优经验的班组。3.5.5采用材料(泡沫混凝土) (1)发泡剂RT泡沫混凝土以热聚物表面活性剂为有机胶结料的聚合物,通过发泡机的发泡系统,将发泡剂充分发泡。 (2)水泥强度等级为32.5级的普通硅酸盐水泥。 (3)粉煤灰选用、级粉煤灰,并应符合相关标准要求。 (4)水,符合混凝土拌合用水标准(JGJ63-89)的规定。4主要施工方法4.1 泡沫混凝土找坡层施工 施工方法 (1)配制泡沫浆体,根据RT型混凝土发泡剂的配比和

5、生产工艺,配制发泡浆体。 (2)拌制水泥浆,按设计选用的泡沫混凝土型号,先将定量的水加入搅拌机,再将称量好的水泥、粉煤灰等添加料投入搅拌机内搅拌,时间不少于2分钟。 (3)将预发泡沫倒入水泥浆体的搅拌机中,搅拌约6分钟,使水泥泡沫浆料达到均质化要求,即可进行现场直接浇筑或泵送浇筑。预拌好的水泥泡沫浆料应在4小时内用完。4.2操作工艺 弹线、做灰饼:用DS3水准仪在女儿墙周围测量出屋面+50mm水平控制线一道,弹线标识。根据图纸设计排水方向、坡度及节点做法先做灰饼,女儿墙四周用钢卷尺从水平控制线量尺控制灰饼高度,两端拉小白线量尺计算中间点灰饼标高,地漏周围250mm范围加大找坡找坡为10%。用1

6、:1水泥砂浆做灰饼,灰饼的间距不大于22m。先预留出排气管的位置,根据屋面找平层的纵横向分格缝分格缝宽度为20mm,用手持切割机对线切割,分格缝宽窄一致,切割后,及时清理缝内粉尘,并用防水胶嵌填密实。(纵距均不得大于6米,距边缘不得大于3米,且尽量设在板下墙体所在的位置),商业屋面排气管拟采用40的UPVC塑料管,在缝交接的部位插入32的UPVC塑料管,贯通整个屋面面层,屋面女儿墙图纸设计为砖砌体,考虑到砖砌体与泡沫混凝土之间存在收缩,拟采用20mm厚挤塑聚苯板避免因收缩引起屋面空鼓现象。(具体做法见附图)(2) 铺设保温层;保温层泡沫混凝土施工前基层钢筋混凝土板面必须清扫干净,无松动、空鼓、

7、起砂掉灰现象。应提前12天对砼基底浇水润湿。浇筑泡沫混凝土,浇筑面应做到平整,如大面积平面浇筑时,可采用分区逐片浇筑的方法,用脚手板将施工面分割成若干个小片,逐片施工;也可采用全面分层,分段分层浇筑方法,等11.5小时后,浆体初凝后有一定承重能力后,方可继续浇筑。浇筑达到标定高度后略高出灰饼的用铝合金尺杆刮平。1214小时后进行保湿养护,养护时间不小于72小时。女儿墙、烟道、排气道根部应做成半径为50mm的圆弧。找平层表面,找平收光后应达到表面光滑平整、不起砂、脱皮、无铁板印。(3)泡沫混凝土在一般情况下出于保温隔热的要求可以进行整体浇筑施工,而在抗震结构设计中应依据需要设置分格缝。(4)分格

8、缝设置:分格缝应平行或垂直屋脊方向分格尺寸不大于66m进行调整,拉尺分格弹线。分格缝的设置应结合建筑物特征,并贯穿屋面各构造层,同时在女儿墙等竖向构件上作标识,以利于各构造层施工时参照。分格缝宽度为4050mm便于放置排气管,(按附图设置分割缝)(4)水落口周围直径500mm范围内坡度不应小于5%,水落口与基层接触处留宽20mm、深20mm凹槽,嵌填密封油膏。 (5) 找平层养护:找平层施工完毕后,应进行浇水养护不少于。砂浆表面不得堆放重物和污物,严禁冲撞,振动表面。(6) 屋面女儿墙、设备机房、楼梯间图纸设计为砖砌体,设备基础、小院基础为砼,考虑到砖砌体、砼与泡沫混凝土之间存在收缩,拟采用2

9、0mm厚挤塑聚苯板粘贴避免因收缩引起屋面空鼓现象。高度同保温层加找坡层高度。(7) 公寓屋面排气管拟采用40的UPVC塑料管,在缝交接的部位插入32UPVC管帽,纵横贯通整个屋面面层将热量排出。(详见屋面排气管布置图)公寓屋面排气管在98m处利用厨卫通风道将热量排出。(8) 内配4150x150钢筋网片,在分格缝处不得贯通铺设。4.3质量要求(1) 主控项目:找平层的材料质量及配合比必须符合设计要求。屋面(含天沟、檐沟)找平层的排水坡度,必须符和设计要求。搅拌RT泡沫混凝土时,应先加水后加干料,待浆料拌料成稠湖状,加泡沫搅拌均匀后,经施工集料箱或泵送至施工面。对作业面进行分格,设置施工缝,以一

10、个作业班施工量确定,根据施工厚度分层浇筑,一次浇筑厚度不宜大于400mm。(2)一般项目:基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平顺。泡沫混凝土浇筑时应压实收光平整,不得有酥松、起砂、脱皮现象。找平层分格缝的位置和间距应符合设计要求。找平层平整度用2m靠尺检查,缝隙不应超过5mm。施工完毕,36h内不宜上人(包括手推车)施工温度低时,时间延长。4.5技术质量保证措施 发泡剂、水泥、粉煤灰有关证书 发泡剂、水泥、粉煤灰须有出厂质量证明书、厂家材料检验报告和使用说明书。泡沫混凝土性能指标要求见下表: 型号级别项目指标A03A04A05A06A07A08A09干容重Kg/m

11、50300400500600700800900抗压强度MPa平均值0.30.81.01.62.22.63.8最小值0.250.50.81.22.02.53.5m.k数W/(m.k)0.080.100.120.140.180.210.24干燥收缩率(%) 0.7548h吸水率(%) 23m.k数W/(m.k) 0.98燃烧性能 不燃烧根据本工程设计要求,屋面保温找坡层可采用A04 C0.3级泡沫混凝土,Z最薄处厚度为200mm,找2坡。4.6 储运保管 材料贮存在-1515的库房中。材料按不同品种、标号、规格和等级分别堆放,贮存和运输中应注意勿使包装破损,放置于通风、干燥处、避免阳光直射,禁止与

12、酸、碱、油类及有机溶剂等接触。堆放时应垫木板,离地面20cm。发泡剂用密封桶包装,储存在阴凉通风的仓库内,严禁接近火源和热源。4.7质量检查、验收 泡沫混凝土屋面保温、隔热层施工质量应符合屋面工程技术规范50345-2004和屋面工程质量验收规范GB50207-2002的有关规定。泡沫混凝土品种、规格应符合相关设计和相关标准的规定。现场发泡的泡沫混凝土,其配合比应计量准确、搅拌均匀,分层连续施工,并对其导热系数、密度、抗压强度,随机见证取样送检。屋面天沟、檐沟、檐口、水落口、泛水、变形缝和出屋面的防水构造必须符合设计和规范要求。对于各项隐蔽工程应按GB50411-2007规定进行隐蔽工程验收。

13、4.8应注意质量问题 泡沫混凝土的施工环境宜在5度以上,并应避免在雨天,烈日高温条件下施工。泡沫混凝土的流动性较大,当屋面的坡度大于5%,用泡沫混凝土进行找坡时必须采用模板辅助。泡沫混凝土的施工必须有专业知识的技术人员指导下进行,对每道工序严格把关,确保施工质量,应按GB50411-2007规定留出试块进行性能检测。4.9成品保护(1) 施工完成12h 后应立即洒水养护。(2)找平层砂浆未凝结前,表面不得堆放重物和污物,严禁冲撞,振动表面。4.10安全、文明施工注意事项及保证措施4.10.1坚持“安全第一,预防为主”的原则,班组人员进场必须进行安全教育和技术安全交底。4.10.2要求操作人员施工前必须戴好安全帽,禁止往基槽乱扔杂物。严禁在施工现场吸烟。4.10.3屋面施工严禁从屋面向外墙脚手架上抛杂物或堆放材料、机具等。4.10.4使用带电机具必须到指定配电箱接线,严禁私拉乱接电源,严禁使用破皮、老化的电缆线和花线代替。4.10.5 严格遵守各项规章制度,认真作到“工完料净场清”,及时清理现场,保持施工工地整洁。 1-1 排气孔出屋面详图12.附图:屋面分隔缝示意图13.附图:屋面排气管示意图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
