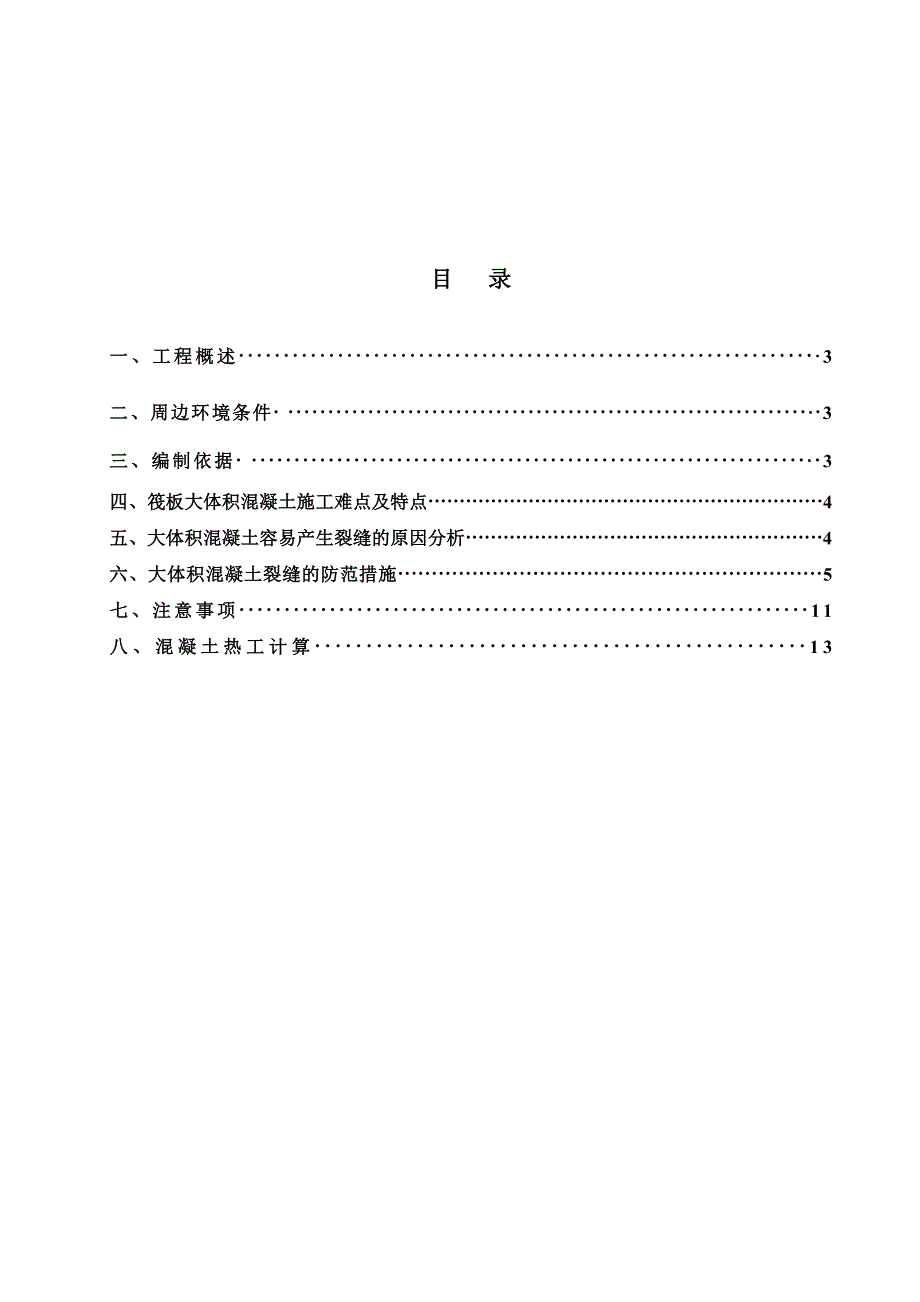

《公寓大体积混凝土施工方案.doc》由会员分享,可在线阅读,更多相关《公寓大体积混凝土施工方案.doc(17页珍藏版)》请在第壹文秘上搜索。

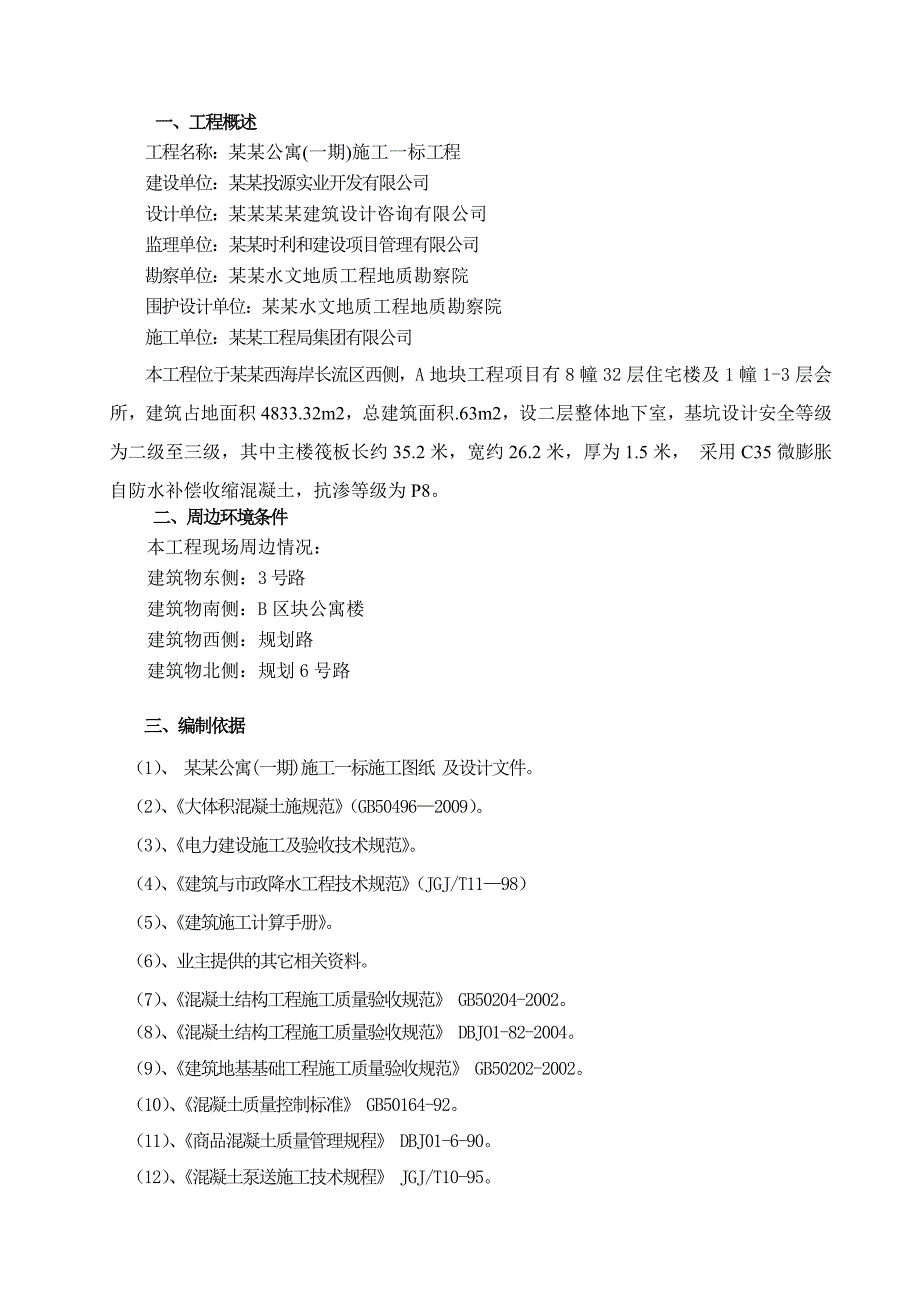

1、目 录一、工程概述3二、周边环境条件 3三、编制依据 3四、筏板大体积混凝土施工难点及特点4五、大体积混凝土容易产生裂缝的原因分析4六、大体积混凝土裂缝的防范措施5七、注意事项11八、混凝土热工计算13一、工程概述工程名称:某某公寓(一期)施工一标工程建设单位:某某投源实业开发有限公司设计单位:某某某某建筑设计咨询有限公司监理单位:某某时利和建设项目管理有限公司勘察单位:某某水文地质工程地质勘察院围护设计单位:某某水文地质工程地质勘察院施工单位:某某工程局集团有限公司本工程位于某某西海岸长流区西侧,A地块工程项目有8幢32层住宅楼及1幢1-3层会所,建筑占地面积4833.32m2,总建筑面积.
2、63m2,设二层整体地下室,基坑设计安全等级为二级至三级,其中主楼筏板长约35.2米,宽约26.2米,厚为1.5米, 采用C35微膨胀自防水补偿收缩混凝土,抗渗等级为P8。二、周边环境条件本工程现场周边情况:建筑物东侧:3号路建筑物南侧:B区块公寓楼建筑物西侧:规划路建筑物北侧:规划6号路三、编制依据(1)、 某某公寓(一期)施工一标施工图纸 及设计文件。(2)、大体积混凝土施规范(GB504962009)。(3)、电力建设施工及验收技术规范。(4)、建筑与市政降水工程技术规范(JGJ/T1198)(5)、建筑施工计算手册。(6)、业主提供的其它相关资料。(7)、混凝土结构工程施工质量验收规范

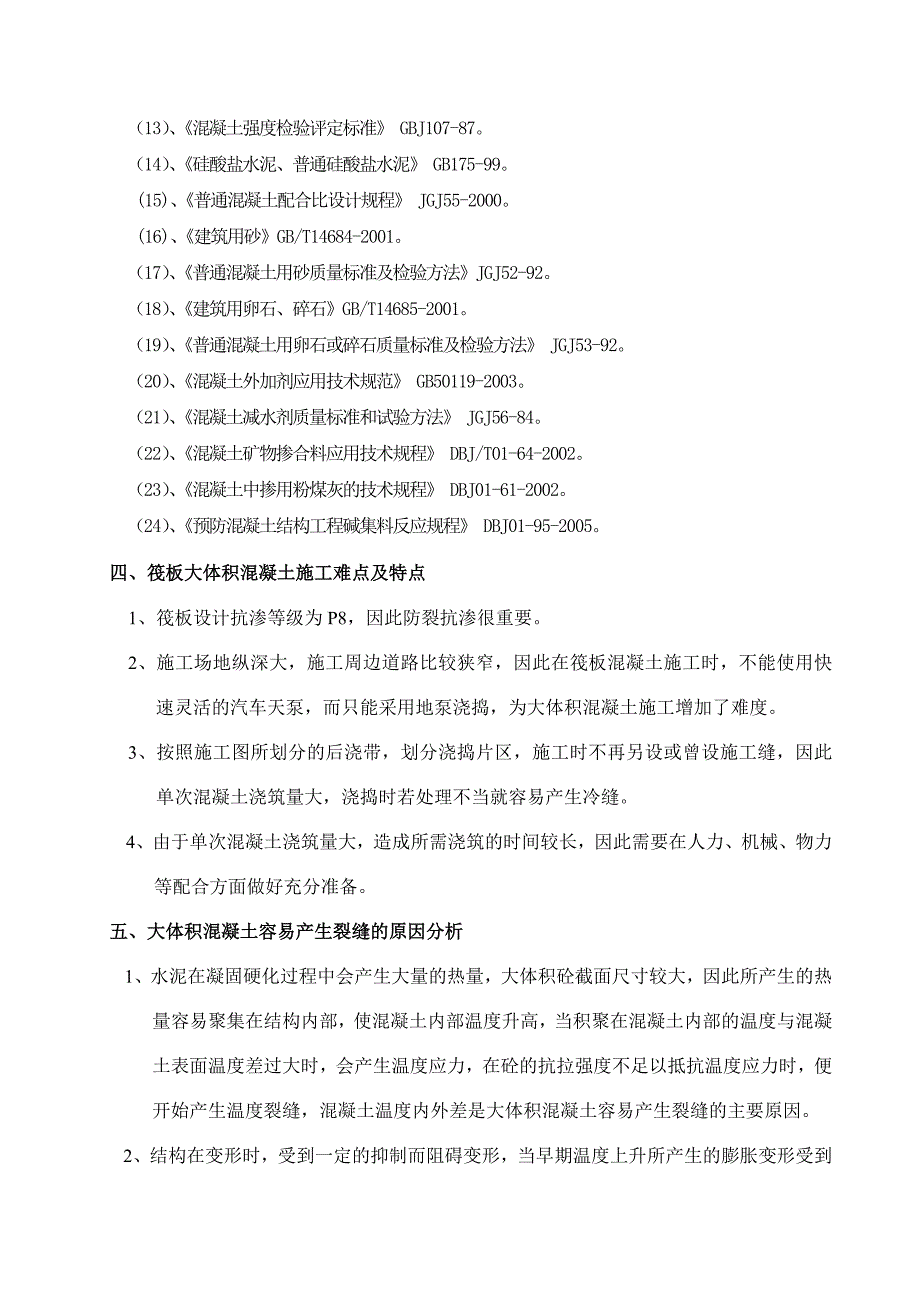

3、 GB50204-2002。(8)、混凝土结构工程施工质量验收规范 DBJO1-82-2004。(9)、建筑地基基础工程施工质量验收规范 GB50202-2002。(10)、混凝土质量控制标准 GB50164-92。(11)、商品混凝土质量管理规程 DBJ01-6-90。(12)、混凝土泵送施工技术规程 JGJ/T10-95。(13)、混凝土强度检验评定标准 GBJ107-87。(14)、硅酸盐水泥、普通硅酸盐水泥 GB175-99。(15)、普通混凝土配合比设计规程 JGJ55-2000。(16)、建筑用砂GB/T14684-2001。(17)、普通混凝土用砂质量标准及检验方法JGJ52-9
4、2。(18)、建筑用卵石、碎石GB/T14685-2001。(19)、普通混凝土用卵石或碎石质量标准及检验方法 JGJ53-92。(20)、混凝土外加剂应用技术规范 GB50119-2003。(21)、混凝土减水剂质量标准和试验方法 JGJ56-84。(22)、混凝土矿物掺合料应用技术规程 DBJ/T01-64-2002。(23)、混凝土中掺用粉煤灰的技术规程 DBJ01-61-2002。(24)、预防混凝土结构工程碱集料反应规程 DBJ01-95-2005。四、筏板大体积混凝土施工难点及特点 1、筏板设计抗渗等级为P8,因此防裂抗渗很重要。2、施工场地纵深大,施工周边道路比较狭窄,因此在筏板
5、混凝土施工时,不能使用快速灵活的汽车天泵,而只能采用地泵浇捣,为大体积混凝土施工增加了难度。3、按照施工图所划分的后浇带,划分浇捣片区,施工时不再另设或曾设施工缝,因此单次混凝土浇筑量大,浇捣时若处理不当就容易产生冷缝。4、由于单次混凝土浇筑量大,造成所需浇筑的时间较长,因此需要在人力、机械、物力等配合方面做好充分准备。五、大体积混凝土容易产生裂缝的原因分析1、水泥在凝固硬化过程中会产生大量的热量,大体积砼截面尺寸较大,因此所产生的热量容易聚集在结构内部,使混凝土内部温度升高,当积聚在混凝土内部的温度与混凝土表面温度差过大时,会产生温度应力,在砼的抗拉强度不足以抵抗温度应力时,便开始产生温度裂
6、缝,混凝土温度内外差是大体积混凝土容易产生裂缝的主要原因。2、结构在变形时,受到一定的抑制而阻碍变形,当早期温度上升所产生的膨胀变形受到下部地基的不均匀约束从而部分区位会形成拉应力,由于浇筑不久的混凝土弹性模量小,应变和应力松驰度大,若所产生的拉应力超过混凝土抗拉强度,混凝土就会出现垂直裂缝。 3、在大体积混凝土浇筑时,由于混凝土量大,所需浇筑的时间较长,若在混凝土浇捣过程中,浇捣的顺序不合理或处理不当,就容易产生冷缝,因而引起了裂缝的产生。4、混凝土在浇筑后,会产生早期收缩,最主要是由化学收缩和干燥收缩共同产生的结果,若施工缝或后浇带留置不当,将会使混凝土部分区位由于混凝土的收缩而产生拉应力
7、造成混凝土开裂。5、混凝土在浇筑后,若不及时养护或养护不够,会使混凝土强度降低,碳化深度加大,因而产生裂缝。六、大体积混凝土裂缝的防范措施一、施工技术准备:1、在混凝土浇筑前熟读图纸及规范,严格按照图纸和规范要求施工。2、对班组长及生产工人进行技术教育交底,在混凝土浇筑时跟踪班组对技术交底的落实情况,对于不按交底要求施工的班组或个人及时进行处理。3、拟定好管理措施,使用质量动态控制的方法进行质量控制。二、施工机械准备1、由于单次混凝土浇筑量大,为了避免长时间浇筑给质量带来不利因素,决定在浇筑时拟采用两台地泵同时进行浇捣,所需的机械、机具设备如下:2、主要机具及材料名称型号数量备注地泵70S2台
8、布料机2台砼地泵泵管125根据现场地形确定塑料布0.12000m2振捣器插入式12根铁铲、筢子-若干对讲机2对铝合金刮尺4m4根铝合金大杠3m4根平板振动器-2台移动三级箱三级箱2个水泵-3台测温仪-一套麻袋-2000 m2太阳灯1000W10支养护水管-100米3、其它工具:手推车、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管、等若干。三、人员配备职位人数(个)工长1施工员及测量员2试验员1工人指挥长1电工1混凝土调度1地泵机械操作2工人26四、施工图纸设计要求1、混凝土防水等为二级,强度等级为C35,抗渗等级为P8,设计限制膨胀率(水中)7d0.025,21d(空气中),0.01;加强带7d
9、(水中)0.035%。 2、混凝土施工必须执行国家补偿收缩混凝土技术规程JGJ/T1782009,地下工程防水技术规程GB501082008,地下防水工程质量验收规范GB502082002,以及钢筋混凝土各相关规范。 3、大体积选用商品混凝土时,要求其各项指标应达到以下标准:1)、水泥的品种应采用水化热较低的硅酸盐水泥,普通硅酸盐水泥,在满足强度要求的前提下尽量采用低标号,低细度、少用量水泥,其强度等级不应低于32.5Mpa; 2)、不同品种或强度等级的水泥不得混合使用。 3)、不得使用过期或受潮结块的水泥; 4)、碎石应采用质地坚硬的粒径540mm的级配良好的洁净碎石,应满足普通混凝土用碎石
10、或卵石质量标准及检验方法JGJ5392要求; 5)、碎石吸水率不应大于1.5%,含泥量不得大于1.0%,含泥量不得大于0.5%,针片颗粒含量应小于5%; 6)、不得使用含碱骨料。 7)、应采用级配良好的中砂,含泥量不得大于2.0%,泥块含量不得大于1.0%; 8)、应满足普通混凝土用砂质量标准及检验方法JGJ5292要求; 9)、粉煤灰品质应符合国家现行标准用于水泥和混凝土中的粉煤灰GB1596的有关规定,级别不应低于二级,烧失量不应大于5%,用量宜为胶泥材料总量(含粉煤灰)的2030%。 10)、拌制混凝土的水,其质量应符合混凝土拌合用水标准JGJ89要求,并严格控制水中氯离子的含量。 11
11、)、混凝土外加剂必须是高效,低渗量,具备膨胀功能及硅质防水功能的复合型外加剂,采用JX111型抗裂硅质防水剂。 12)、外加剂必须符合混凝土膨胀剂GB234392009,及砂浆混凝土防水剂JC4742008规范要求。 限制膨胀率:水中7d0.025,空气中21d0.01% 抗压强度比:3d100%,7d110,28d100% 泌水率比:30% 渗透高度比:30% 48h吸水比65% 13)、大体积混凝土配合比要满足设计需要的强度、膨胀性能、抗渗性、耐久性,等技术指标和施工工作性要求,配合比试验的限制膨胀率要比设计值提高0.005%,抗渗比设计要求高0.2Mpa,每立方混凝土胶凝材料用量不少于3
12、50kg,水泥用量不少于280kg,水胶比不宜大于0.5,混凝土塌落度控制在120左右。五、大体积混凝土浇筑施工段划分及工程量: 1、为了确保工程施工质量,施工时根据设构施工图的后浇带,可将本工程分为14个施工段(详:附图),其中涉及到大体积混凝土施工的区段有:二区段、三区段、四区段、六区段、九区段、十一区段、十三区段、十四区段。除此一十四区段外,本工程混凝土施工时不再另外增设临时施工缝。 2、在涉及大体积混凝土的区段中,由于混凝土施工时不再另外增设临时施工缝,故每个区段内的混凝土必须单次连续浇筑完毕,其中:二区段混凝土量约:1600m,三区段混凝土量约为:1600m,四区段混凝土量约为:1800m,六区段混凝土量约为:1700 m,九区段混凝土量约为:1800m,十一区段混凝土量约为:1750 m,十三区段混凝土量约为:1550 m,十四区段混凝土量约为:1750 m。3、为从施工质量方面考虑,并结合现场实际场地情况,涉及大体积混凝土浇筑时采用两台地泵同时连续浇筑,直至混凝土浇筑完毕。六、浇筑施工方法选择 1、采用分层连续浇筑施工如附图:2、大体积混凝土施工设置水平施工缝时,除应符合设计要求外,尚应根据混凝土浇筑过程中温度裂缝控制的要求、混凝土的供应能力、钢筋工程的施工、预埋管件安装等因素确定其间隙时间。 3、大体积混凝土应选择合理的天气施工。七、大体积混凝土施工1、浇筑时
