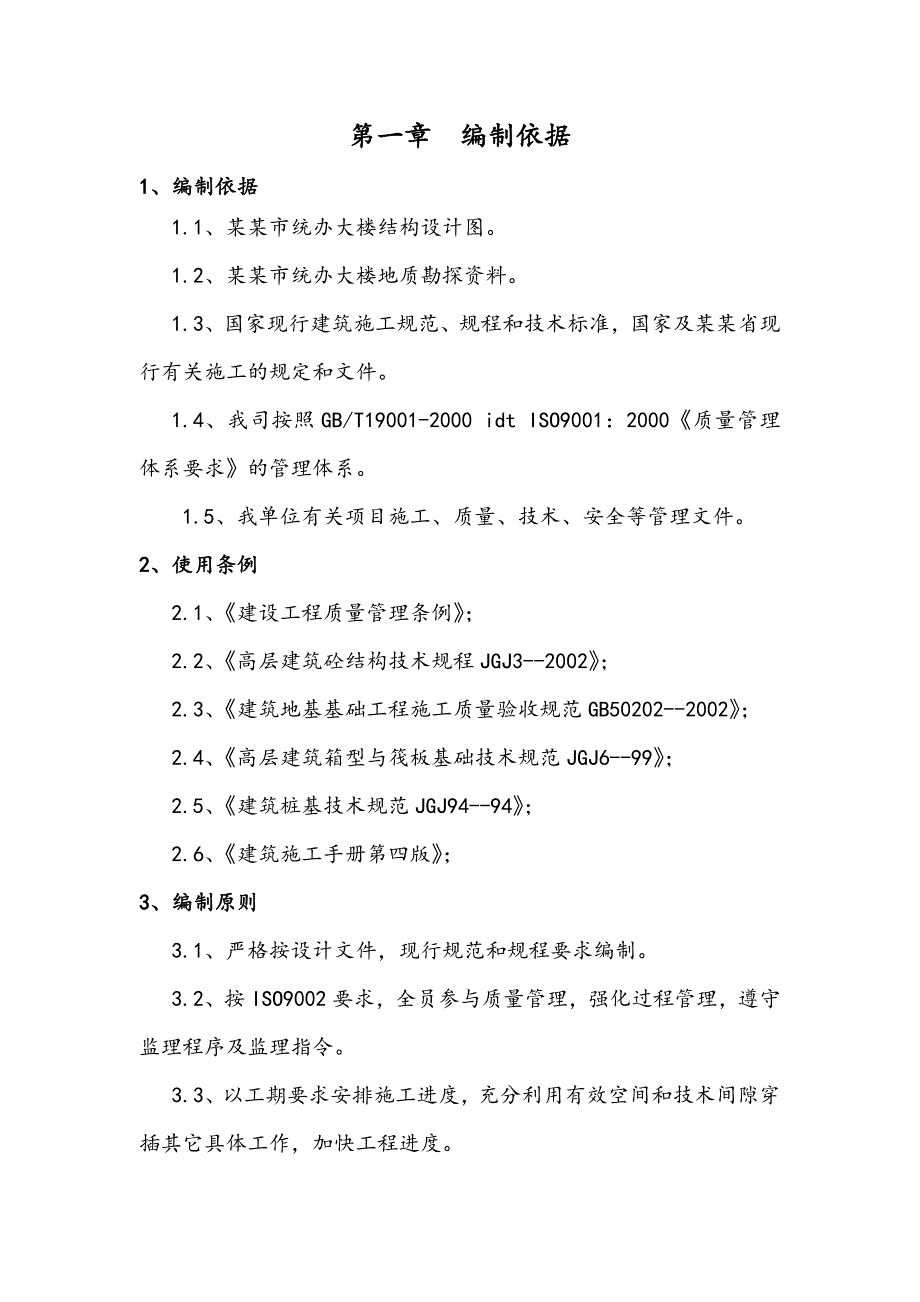

1、某某市统办大楼地基与基础分部专项施工方案某某 省 某某 建 筑 工 程 公 司某某-10-08某某市统办大楼地基与基础专项施工方案审查表建设单位某某市统办大楼代建办设计单位某某省建筑设计研究院监理单位某某交大工程咨询有限责任公司施工单位某某省第八建筑工程公司项目经理李 斌技术负责人王 楠建设单位盖章监理单位盖章总工程师盖章编制审查编制审核编制第一章 编制依据1、编制依据1.1、某某市统办大楼结构设计图。1.2、某某市统办大楼地质勘探资料。1.3、国家现行建筑施工规范、规程和技术标准,国家及某某省现行有关施工的规定和文件。 1.4、我司按照GB/T19001-2000 idt ISO9001:2
2、000质量管理体系要求的管理体系。 1.5、我单位有关项目施工、质量、技术、安全等管理文件。2、使用条例2.1、建设工程质量管理条例;2.2、高层建筑砼结构技术规程JGJ3-2002;2.3、建筑地基基础工程施工质量验收规范GB50202-2002;2.4、高层建筑箱型与筏板基础技术规范JGJ6-99;2.5、建筑桩基技术规范JGJ94-94;2.6、建筑施工手册第四版;3、编制原则3.1、严格按设计文件,现行规范和规程要求编制。3.2、按ISO9002要求,全员参与质量管理,强化过程管理,遵守监理程序及监理指令。3.3、以工期要求安排施工进度,充分利用有效空间和技术间隙穿插其它具体工作,加快
3、工程进度。4、编制说明 季节性施工方案另行编制。第二章 工程概况2.1、建设地基基础概况:本工程为某某市统办大楼,位于某某市东江新区,G212#路南侧,环境优美,场地宽阔。工程由左右楼、中楼、后楼三部分构成一单体综合楼房,总用地面积为14000,总建筑面积45904,主体结构为框剪结构。由某某省建筑设计研究院承担设计任务;由某某交大工程咨询有限责任公司承担监理工作;由某某省第八建筑工程公司承担施工任务。该工程地基与基础为混合基础,主楼部分采用桩筏联合基础,裙楼及地下室外扩部分采用桩承台基础,后楼采用柱下独立承台基础,桩的成孔均采用旋挖机械成孔,桩端持力层为卵石层,桩为摩擦端承桩。主楼、裙楼及地
4、下室外扩部分地基与基础甲级,桩为甲级,后楼地基与基础及桩基均为丙级。本工程筏基(1300厚)、承台(10001400厚)、及地下防水底板(400厚)以下均设100厚C15砼垫层,外扩100,砼标号为均为C35,其中桩基为P8抗渗砼,应严格控制普通硅酸盐水泥中铝酸三钙含量不大于8%,在砼中掺加钢筋阻锈迹。基础采用钢筋砼机械成孔灌注桩,水下浇筑砼,桩径1000,桩长约为612m。柱下筏板、独立承台,桩基持力层为卵石层,桩端进入卵石层不小于1500。 钢筋采用,HPB235,HRB335,,RRB400,其中桩基钢筋连接采用焊接,筏板连接采用直螺纹机械连接,其中16钢筋均采用直螺纹机械连接,质量等级
5、1级,其余钢筋采用焊接,搭接形式同一截面钢筋的接头数不应大于50%。2.2地质概况:依据某某省建筑设计研究院提供某某市灾后重建市行政中心岩土勘察报告本施工场地地层岩土性进行详实叙述。第三章施工部置3、组织机构:3.1施工组织机构:资料员:王亚玲测量员:邵亚东试验员:李咏武材料员:张小明安全员:逯国强质量员:马振明项目经理:李 斌项目技术负责人:王楠施工员:邵亚东核算员:王佩娟3.2、施工总体目标3.2.1、质量目标确保 “飞天奖”争创“鲁班奖”。质量控制中,地基与基础施工过程中,主控项目合格率100%,一般项目合格率达到100%以上,检验批合格率100%,分部合格率85%;质量通病消除率达85
6、%以上,无重大质量事故。3.2.2、工期目标确保在150天(日历天数)内完成本工程0.000以下施工任务,即某某年10月1日开工,2012年3月31日。坚持按“大循环,小流水,立体交叉”作业施工,严格划分流水段,坚决按总体网络进度计划进行施工,严格工序搭接及安排。3.2.3、安全目标坚决贯彻“安全第一,预防为主”的方针,创造“以人为本,生命至上”的和谐环境。确保无重大工伤事故,杜绝死亡事故,安全事故频率降低在2以内。3.2.4、文明施工目标争创省级文明工地,按某某省发甘建施(1999)331号文某某省建设工程文明施工管理暂行规定和全国文明工地的标准进行施工现场管理。3.3、施工程序及部署 3.
7、3.1、施工综述a、遵守“先地下后地上”的原则。b、根据该工程的特点,因场地标高高于设计标高1.52m,首先进行放线及开挖尺寸的确认,进行基础以下工程的施工.c、根据工程设计特点,以土建工程为主导,贯穿整个施工过程,其它专业适时插入,密切配合土建工程进行施工。在基础施工过程时,以左楼、右楼、中楼、后楼划分为四个专业小区,按四个专业区划分为四个流水大段,实行不等拍流水作业。c、现场大宗材料及库房设施详见基础平面布置图,砼采用商品砼供应,两台KQT630塔吊作为基础阶段垂直运输工具。因本工程质量要求高,钢筋接头采用直螺纹接头;地下室墙、柱采用50100木框面罩、18厚胶合板模板,梁板采用碗扣式脚手
8、架、15厚胶合板面模板体系。d、本工程以土建工程先行,要求安装工程项目部熟悉整个工程情况,了解各专业对土建的要求,在安装预留,预埋施工中,应结合本工程标准高的特点,配合好土建的基础施工。统筹安排,协调配合,避免返工或碰、漏、凿情况发生。 3.3.2、流水段划分左楼为一个流水段(段),右楼为一个流水段(段),中楼为一个流水段(段),后楼为一个流水段(段),共分四个段流水施工。(见附图)。3.3.3施工进度计划:见附图。3.3.4施工平面布置见附图3.4.1基础施工平面布置a、基础施工平面布置详见附图。b、施工用电配置见附图。整个施工现场按一个大施工作业区分配。1200KVA分为两个TN-S系统的
9、总配电箱,设置在西南侧一级配电箱。按需要设置二级配电箱六处,其他按三级配电要求设置施工用电。外带一路220v照明电路;电缆用ZR-YJV-1KV五芯铜电缆敷设应在场地回填土方工程距回填土表面标高0.8m左右埋设。横穿施工道路的电缆应套钢管加以保护。c、施工用水布置见附图.根据总用水管道设置及给水检查井在某某市统办大楼的附近设置情况,分支供水管道。采用一台加压设备的70m扬程的水泵,由100主干管在现场分解出32支管,在立管就近装置2只25的施工用水龙头,同时设置二只铁皮蓄水池,由现场进水管送水。设置一个消防箱。d、施工机械布置:见平面布置图某某统办大楼建筑物长140m,宽度为100m,现场基础
10、施工阶段设置2台TQ630塔吊,回转半径均为52m。布置在西北角、东南角两处。两个钢筋加工区,两个木料加工区,其他小部件加工区的机械按平面布置在施工现场合理位置。e、施工临时排水:(a)、本工程建设场地原为车教练区,自然地势较低,建设场地南侧有一自然排水沟。因此,做场平布置时应考虑现场临时排水问题。(b)、施工道路排水:在临时施工道路两侧修建排水沟,排水沟依西高东低地势,将积水由西向东、北向南临时排出场外。(c)、办公区、生活区、食堂污水、水冲式厕所污水等就近开挖化粪池,排入沉井内。第四章施工准备工作计划4.1、技术准备4.1.1、测量定位放线由专业测量员测量、项目工程师复测,项目技术负责人协
11、同监理单位工程师及专业测量员复核,使用DTM-530全站仪一台进行定位放线。弹线与标高控制由测量员使用电子经纬仪、D3 水准仪测量。4.1.2、各区做好基础图纸会审。会审由建设单位主持,有关单位参加。4.1.3、施工技术交底、工程重要部位由公司总工程师、施工组织设计的主编给项目部进行交底,项目经理给项目部、主要施工人员进行工程的全面交底,施工员就工程的施工组织设计和施工工艺向班组进行分部分项的交底。各专业施工队可结合本工程的特点,组织技术交流相互学习。技术交底的内容为:图纸交底、施工组织设计交底、设计变更和洽商交底、分项工程施工工艺技术交底。4.1.4、根据建筑红线和建筑物平面布置图绘制施工现
12、场总平面布置图。4.1.5、项目施工员提供设备材料用料计划,根据模板施工方法绘制柱、梁板配模详图。土建绘制留洞施工图,项目造价工程师及时编制施工预算书并协助项目经理提供工程主要材料用料计划。4.1.6、根据工程施工特点,项目经理根据施工方案组织设计提供施工机具计划,提前准备好施工机械和专用工具。4.1.7、技术员、专职质量安全员提前编制各类技术、质量控制计划,安全预控计划。4.2、现场准备4.2.1、室内准备:在熟悉图纸的基础上,做好沉降观测点预埋件加工准备工作。施工图纸做好施工图纸的翻样工作,满足施工各阶段的要求、技术准备和加工定货需要,落实内外加工定货、各类材料周转设施、施工机械设备等工作
13、。做到有计划、有步骤。早落实、按需进场,提前提交砼级配申请报告,以便保证有足够的试验时间。4.2.2、室外准备:根据施工用水、用电临时施工组织设计,某某市统办大楼施工用水引至指定接通地点,供水干管管径不小于4。施工用电需配备1200KVA变压器可满足施工要求,按临时用电方案进行配置。电缆配置或采用“三相五线制”制配线,保护零线每隔30m做重复接地,场内严禁用裸线,所有机械、电器设备、开头箱外壳全部用保护零线连接。4.2.3、现场准备材料场地,提出材料计划,报送材料采购人员采购。4.2.4、按本工程所用材料计划,选定合格供货商,签订供货合同,应满足质量、工期要求。4.2.5、根据现场地势低洼及总
14、施工方案进行场地大型土方回填施工。具体详专项施工方案,建筑东南面设置临时便道,接通现场施工道路,保证施工道路畅通。4.2.6、劳动力组织由项目管理部协调调配解决,基础施工阶段成立两个混合作业队,每个作业队包括:木工、钢筋工、砼工三大专业工种。凡参加本工程施工生产人员,分别对其进行生产安全,质量意识教育,按企业规章制度严格管理。4.3、施工道路处理 4.3.1、按照施工总平面布置原则,施工道路利用设计规划厂区正式道路位置。在对建设场地进行回填处理的同时,对路基一次性施工到位。4.4、施工用电量计算4.4.1、施工用电量计算公式P=1.05(K11P1/COSQ+K2P2+K3P3+K4P4) 式中:P供电设备总需要容量(KVA) P1电动机额定功率(KW)P2电焊机额定容量(KVA)P3室内照明容量(KW)P4室外照明容量(KW) COSQ电动机平均功率因数,一般为0.75K1、K2、K3、K4需要系数4.4.2、动力用电总功率(高峰期用电量)详见施工机械设备计划表,P1=613.2KW4.4.3、焊接用电详见施工机械设备计划表,P2=145.5KVA4.4.4、室内室外现场照明用电室内外照明用电按占动力用电量的10%
