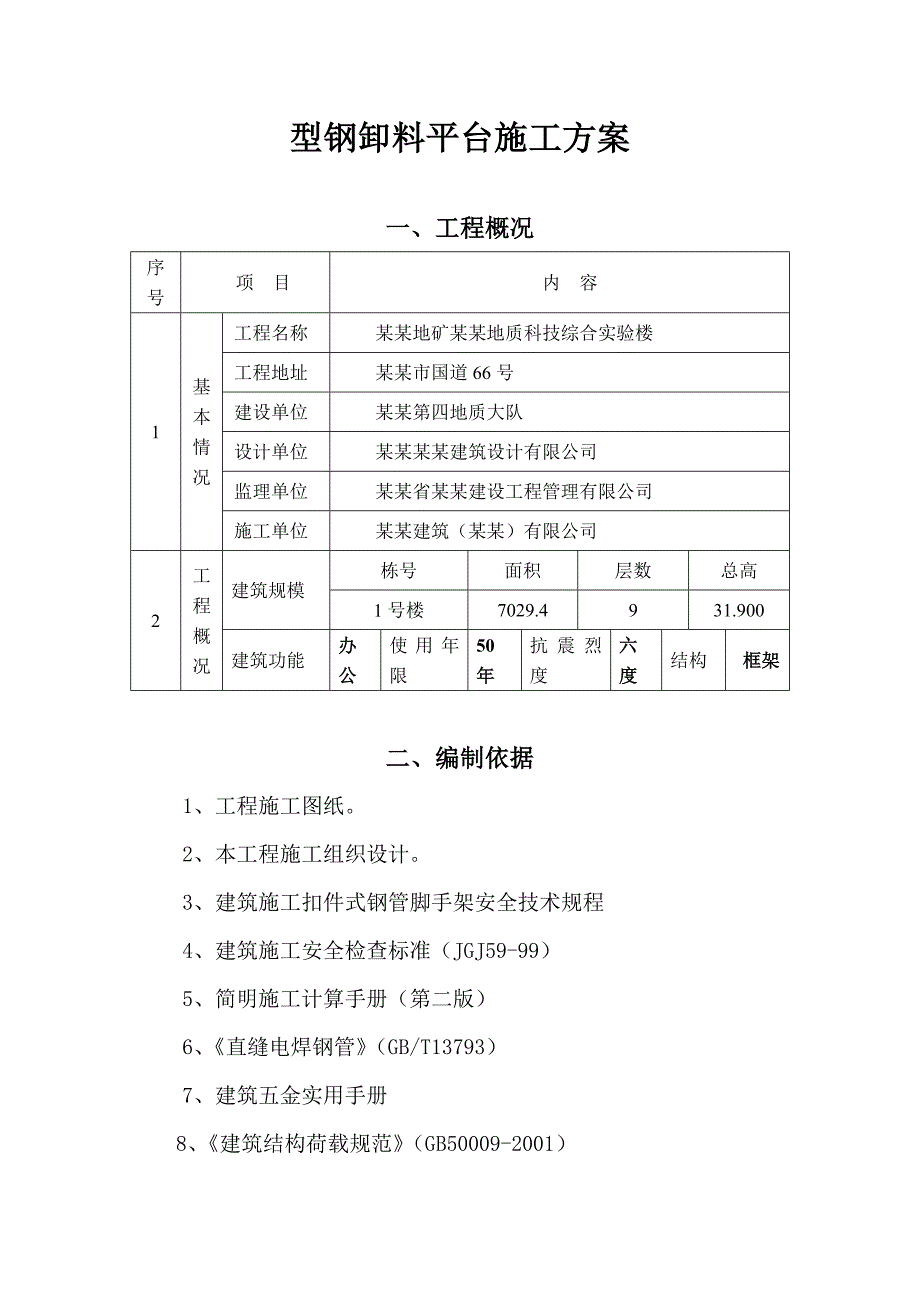

1、型钢卸料平台施工方案一、工程概况序号项 目内 容1基本情况工程名称某某地矿某某地质科技综合实验楼工程地址某某市国道66号建设单位某某第四地质大队设计单位某某某某建筑设计有限公司监理单位某某省某某建设工程管理有限公司施工单位某某建筑(某某)有限公司2工程概况建筑规模栋号面积层数总高1号楼7029.4931.900建筑功能办公使用年限50年抗震烈度六度结构框架二、编制依据1、工程施工图纸。2、本工程施工组织设计。3、建筑施工扣件式钢管脚手架安全技术规程4、建筑施工安全检查标准(JGJ59-99)5、简明施工计算手册(第二版)6、直缝电焊钢管(GB/T13793)7、建筑五金实用手册8、建筑结构荷载

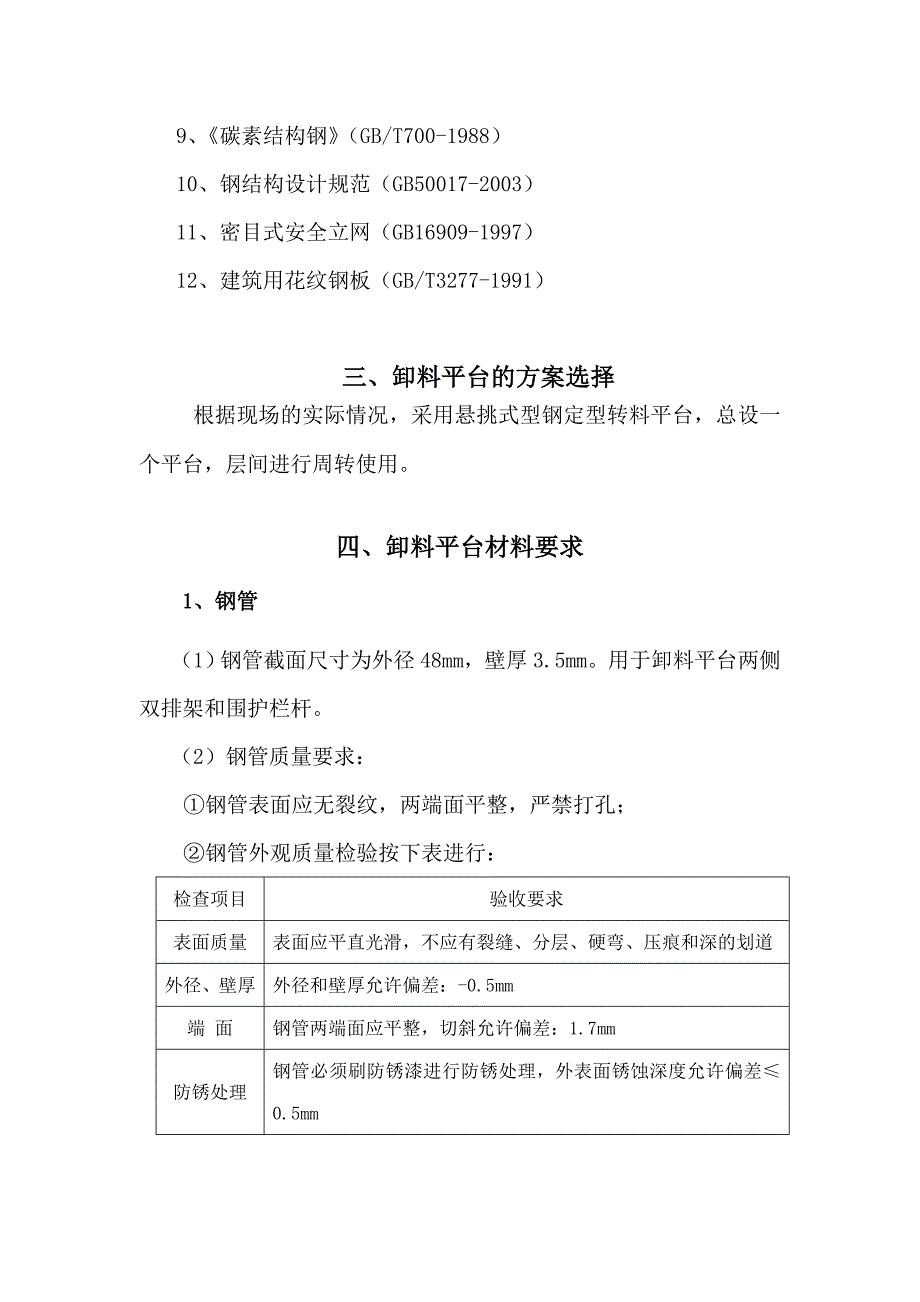

2、规范(GB50009-2001)9、碳素结构钢(GB/T700-1988)10、钢结构设计规范(GB50017-2003)11、密目式安全立网(GB16909-1997)12、建筑用花纹钢板(GB/T3277-1991)三、卸料平台的方案选择根据现场的实际情况,采用悬挑式型钢定型转料平台,总设一个平台,层间进行周转使用。四、卸料平台材料要求1、钢管(1)钢管截面尺寸为外径48mm,壁厚3.5mm。用于卸料平台两侧双排架和围护栏杆。(2)钢管质量要求:钢管表面应无裂纹,两端面平整,严禁打孔;钢管外观质量检验按下表进行:检查项目验收要求表面质量表面应平直光滑,不应有裂缝、分层、硬弯、压痕和深的划道

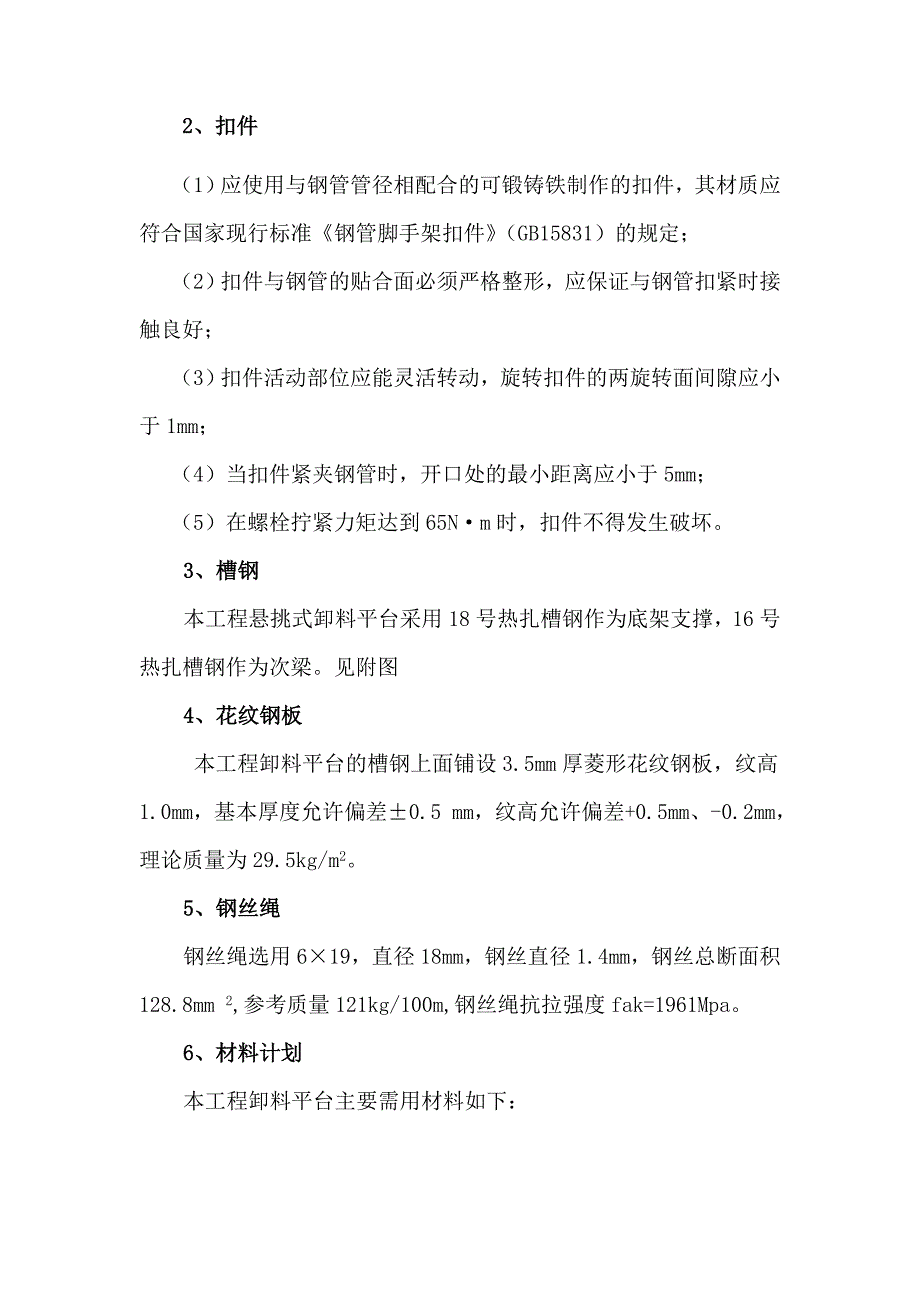

3、外径、壁厚外径和壁厚允许偏差:-0.5mm端 面钢管两端面应平整,切斜允许偏差:1.7mm防锈处理钢管必须刷防锈漆进行防锈处理,外表面锈蚀深度允许偏差0.5mm2、扣件(1)应使用与钢管管径相配合的可锻铸铁制作的扣件,其材质应符合国家现行标准钢管脚手架扣件(GB15831)的规定;(2)扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好;(3)扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm;(4)当扣件紧夹钢管时,开口处的最小距离应小于5mm;(5)在螺栓拧紧力矩达到65Nm时,扣件不得发生破坏。3、槽钢本工程悬挑式卸料平台采用18号热扎槽钢作为底架支撑,16号热扎槽钢作

4、为次梁。见附图4、花纹钢板 本工程卸料平台的槽钢上面铺设3.5mm厚菱形花纹钢板,纹高1.0mm,基本厚度允许偏差0.5 mm,纹高允许偏差+0.5mm、-0.2mm,理论质量为29.5kg/m2。5、钢丝绳钢丝绳选用619,直径18mm,钢丝直径1.4mm,钢丝总断面积128.8mm 2,参考质量121kg/100m,钢丝绳抗拉强度fak=1961Mpa。6、材料计划本工程卸料平台主要需用材料如下:序号名称规格单位数量备注1钢管483.2t0.52扣件直角颗603安全网立网m23604槽钢18am506钢丝绳619m1007花篮螺丝个308菱形花纹钢板3.5mmm 289活动门1.5*1.2

5、个8五、卸料平台的构造1、槽钢构造要求卸料平台由两根主梁18号热扎槽钢和7根次梁16a号热扎槽钢组成,16a热扎槽钢应满焊连接,槽钢纵横方向焊接,形成十字梁受力,上铺3.5厚菱形花纹钢板,便于钢板的铺设。18号热扎槽钢长6m,每根槽钢各满焊接三个8厚钢板耳板,耳板上开22的孔,以便于槽钢的吊装和钢丝绳的拉接。详见卸料平台平面示意图、大样图。2、钢丝绳构造要求详见卸料平台构造示意图。(1)定型槽钢卸料平台搁置在需要转料的楼板上,内搁置长度2.5m,外挑长度3.5m,每个定型槽钢卸料平台用4根6*19的钢丝绳拉接在上层楼板预埋的拉环上,外侧的两根钢丝绳承受拉力,内侧的两根钢丝绳作为备用的安全钢丝绳

6、,不考虑受力。(2)钢丝绳下端穿过18号槽钢上的开孔用花篮螺丝紧固,上端饶过上层梁中事先预埋的拉环后用花篮螺丝拧紧。3、其他构造要求(1)卸料平台在楼层边缘处设置内开活动门,平时不用时可以关闭。详见卸料平台正面活动门示意图。(2)卸料平台两侧设置围护栏杆,栏杆高度1.2m,在0.8m高度增设一道护身栏杆,整个平台两侧用密目式安全网封闭,栏杆下侧设置18cm高的挡脚板,用22#铁丝固定在钢管上,上刷黄黑相间的油漆。(3)搁置在楼板上的18号槽钢用两道18钢筋固定在本层楼板上,槽钢和钢筋之间用木楔顶紧,固定方式如下图。详见卸料平台平面示意图、大样图。(4)卸料平台严禁与外架连接在一起,本工程卸料平

7、台限重为2t。六、卸料平台的搭设、验收和使用规定1、卸料平台的搭设(1)在搭设之前,必须对进场的杆配件进行严格的检查,禁止使用规格和质量不合格的杆配件。(2)卸料平台的搭设作业,必须在统一指挥下,严格按照以下规定程序进行按施工设计定位预埋梁上拉环;按施工设计放线、设置卸料平台位置;定性卸料平台采用塔吊整体吊装;按设计方案进行钢丝绳的拉接,紧固花篮螺丝设置防护栏杆,槽钢与预埋钢筋用木楔打紧(3)卸料平台在建筑物的垂直方向应错开设置,以免妨碍吊运物品。(4)装设钢丝绳时,应注意掌握撑拉的松紧程度,避免引起杆件的显著变形。(5)工人在架上进行搭设作业时,工人必须戴安全帽和佩挂安全带。不得单人进行装设

8、较重杆配件和其它易发生失衡、脱手、碰撞、滑跌等不安全的作业。(6)在搭设中不得随意改变构架设计、减少杆配件设置和对立杆纵距放大。确有实际情况,需要对构架作调整和改变时,应提交技术主管人员解决。2、卸料平台的验收和检查规定根据现行国家标准建筑施工安全检查标准(JGJ59-99)、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001,2002年版)、专项方案对卸料平台进行检查、验收。(1)结构符合前述的规定和设计要求,个别部位的尺寸变化应在允许的调整范围之内;(2)钢丝绳连接可靠;(3)槽钢的弯腰扰度不得大于0.15d,(4)钢丝绳的直径在允许偏差范围内;(5)卸料平台铺花纹钢板板、安全防

9、护措施应符合上述要求。(6)卸料平台下列阶段进行检查和验收,检查合格后,方允许投入使用或持续使用:施加荷载前后;在遭受暴风、大雨、大雪、地震等强力因素作用之后在使用过程中,发现槽钢和钢丝绳有显著的变形以及安全隐患的情况时。3、卸料平台的使用规定卸料平台的使用应遵守以下规定:(1)卸料平台上料时,须轻放堆载物,并应使堆载物匀置在平台上,以保证其受力均衡。(2)卸料平台允许堆载为2t,不得随意超负荷使用。(3)卸料平台搭设好后,进行全封闭使用,下挂密目安全兜网一道,外侧立面满挂密目安全立网。(4)卸料平台在使用过程中,要经常检查,确保安全可靠。六级及六级以上大风和雨、雪天应停止卸料平台作业,雨、雪

10、之后作业时,应把平台上的积雪、积水清除掉,仔细检查确认安全后,方可上人操作。(5)施工人员应严格执行建筑安装工人安全技术操作规程。(6)卸料平台使用期间,严禁拆除钢丝绳的紧固件、槽钢与预埋钢筋的木楔、周围的防护栏杆。(7)工人在平台上作业中,应注意自我安全保护和他人的安全,避免发生碰撞、闪失和落物。严禁在平台上戏闹和坐在栏杆上等不安全处休息。(8)每班工人上平台作业时,应先行检查有无影响安全作业的问题存在,在排除和解决后方许开始作业。在作业中发现有不安全的情况和迹象时,应立即停止作业进行检查,解决以后才能恢复正常作业。4.卸料平台吊装,需要横梁支撑点电焊固定,接好钢丝绳,经过检验后才能松卸起重

11、吊钩;5.卸料平台使用时,应有专人负责检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复;6.操作平台上应显著标明容许荷载,人员和物料总重量严禁超过设计容许荷载,配专人监督。九、环境、职业健康安全控制措施1、相关环境因素和危险源(1)高处坠落A、搭设及拆除和转运未系安全带 B、高处作业人员安全意识和能力差C、高处作业人员身体情况不适应 D、转运材料时未关活动门(2)卸料平台跨塌A、卸料平台超载 B、钢丝绳磨损严重(3)噪声A、卸料平台安装和拆除的噪声 B、转运材料的噪声2、目标指标环境目标:噪声排放无环保局认定超标现象。职业健康安全目标:杜绝重大伤亡事故。杜绝卸料平台使用过程中造成的工伤

12、事故。3、卸料平台施工管理1)、转料平台工程责任部门及责任人责任人生产经理外架工长负责与外架、材料转运工程有关的环境因素、危险源的宣传、教育、施工过程中材料转运管理方案的执行,并及时了解施工现场施工过程中管理方案的实效性,收集改进意见,随时提出整改意见,以便随时修订管理方案。协助人技术负责安全员负责材料转运施工环境、职业健康安全管理方案并监督其执行,及时了解施工现场施工过程中管理方案的实效性,收集改进意见,随时修订管理办法。2)、管理措施为了使施工现场卸料平台指标达到预期的目标,努力降低噪音,控制各种危险源带来的危害,达到安全第一,预防为主的目的。在材料转运施工中,特制定本方案如下:A、环境因

13、素控制办法针对噪音排放产生的原因, 施工现场提倡宣传文明施工,尽量减少不必要的人为的大声喧哗。在施工前,由劳资员组织对全体作业人员进行入场教育,增强全体人员防噪声扰民的自觉意识。由施工班组长胡家宝严格控制作业时间,早晨作业不早于6:00时,午休时间尽量不施工,晚间作业不超过23:00时。施工时,由班组长及工长进行监督,钢管、扳手等轻拿轻放,禁止随手乱抛乱扔,以免造成钢管相互碰撞引起噪声。拆除后运至地面的构配件,材料员督促班组人员及时进行检查、整修与保养,并按品种、规格堆码整齐,以免影响现场环境。B、危险源控制办法卸料平台在材料转运施工过程中,会有很多危险因素,针对危险源的产生原因及可能产生后果

14、,项目技术负责根据工程结构规模、特点编制相应的施工方案,并由其对管理人员进行技术交底,各管理人员根据交底进一步对班组作业人员详细的交底并严格按照方案监督执行,项目技术负责人在工序施工的过程中还应联合项目经理(副经理)、安全监督员进行检查其执行情况,发现不符合,由安全监督员下达书面的整改意见书,限期整改。如不整改者,将按项目规章制度进行相应的处罚。C、高空坠落、物体打击控制办法搭设卸料平台前工长对操作人员进行安全技术交底,严格按照设计方案进行搭设,卸料平台在使用过程,工长旁站监督,防止超载,拆除时,生产经理组织人员进行拆除安全技术交底,增强操作人员安全意识。患有心脏病、高血压等病人不得在卸料平台上施工操作。搭操作时必须配戴安全帽、安全带,穿防滑鞋。在作业面满铺花纹钢板,不留空隙和探头板,脚手板与墙面之间的距离小于20cm。卸料平台外侧设置防护栏杆挂安全网,并在外立杆中部增设拦腰杆。设180mm高的挡脚板D、塌垮控制办法进场的槽钢、钢丝绳、花纹钢板和钢管、扣件必须由材料人员会同安全人员共同进行检查,查验生产厂家的检验合格证,检查槽钢、钢丝绳、钢管直径、壁厚,如有严重锈蚀,压扁或裂纹的,禁止使用。钢丝绳连接应扣牢,使用过程中班组长及操作人员要随时检查各部位连接情况。使用过程中,对钢管、扣件、

展开阅读全文
