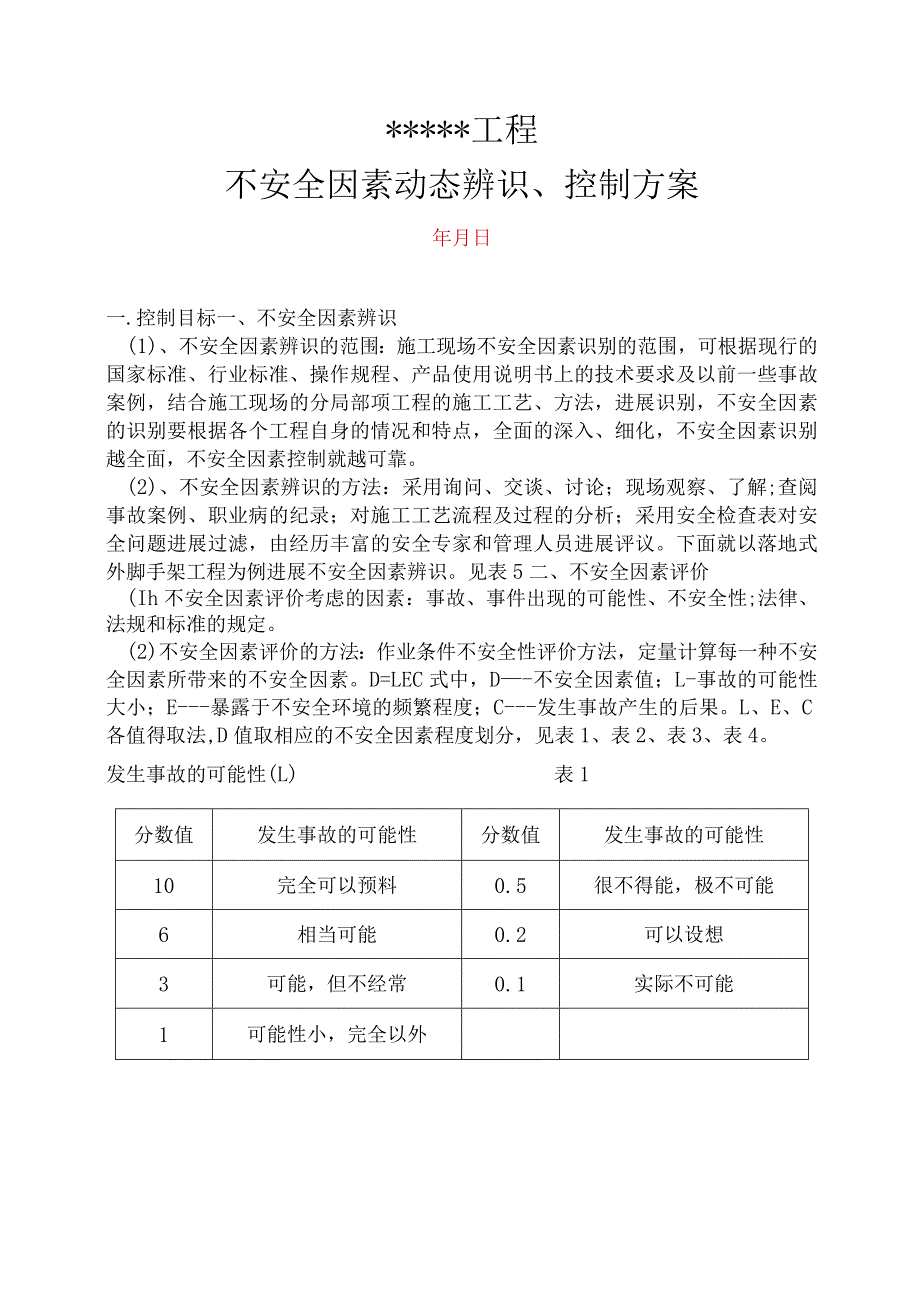

1、*工程不安全因素动态辨识、控制方案年月日一.控制目标一、不安全因素辨识(1)、不安全因素辨识的范围:施工现场不安全因素识别的范围,可根据现行的国家标准、行业标准、操作规程、产品使用说明书上的技术要求及以前一些事故案例,结合施工现场的分局部项工程的施工工艺、方法,进展识别,不安全因素的识别要根据各个工程自身的情况和特点,全面的深入、细化,不安全因素识别越全面,不安全因素控制就越可靠。(2)、不安全因素辨识的方法:采用询问、交谈、讨论;现场观察、了解;查阅事故案例、职业病的纪录;对施工工艺流程及过程的分析;采用安全检查表对安全问题进展过滤,由经历丰富的安全专家和管理人员进展评议。下面就以落地式外脚

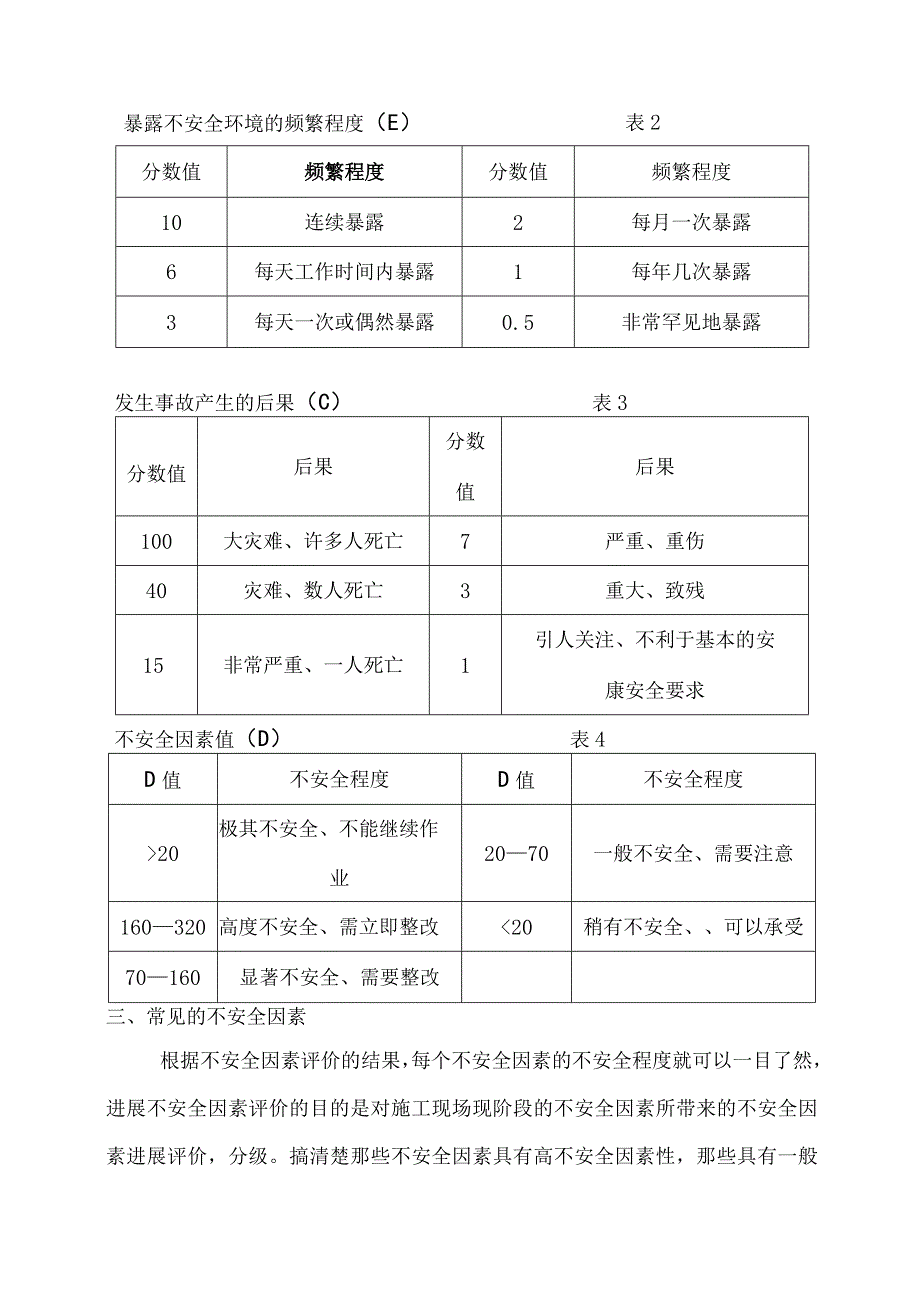

2、手架工程为例进展不安全因素辨识。见表5二、不安全因素评价(Ih不安全因素评价考虑的因素:事故、事件出现的可能性、不安全性;法律、法规和标准的规定。(2)不安全因素评价的方法:作业条件不安全性评价方法,定量计算每一种不安全因素所带来的不安全因素。D=LEC式中,D-不安全因素值;L-事故的可能性大小;E-暴露于不安全环境的频繁程度;C-发生事故产生的后果。L、E、C各值得取法,D值取相应的不安全因素程度划分,见表1、表2、表3、表4。发生事故的可能性(L)表1分数值发生事故的可能性分数值发生事故的可能性10完全可以预料0.5很不得能,极不可能6相当可能0.2可以设想3可能,但不经常0.1实际不可
3、能1可能性小,完全以外分数值频繁程度分数值频繁程度10连续暴露2每月一次暴露6每天工作时间内暴露1每年几次暴露3每天一次或偶然暴露0.5非常罕见地暴露暴露不安全环境的频繁程度(E)表2发生事故产生的后果(C)表3分数值后果分数值后果100大灾难、许多人死亡7严重、重伤40灾难、数人死亡3重大、致残15非常严重、一人死亡1引人关注、不利于基本的安康安全要求不安全因素值(D)表4D值不安全程度D值不安全程度20极其不安全、不能继续作业2070一般不安全、需要注意160320高度不安全、需立即整改20稍有不安全、可以承受70160显著不安全、需要整改三、常见的不安全因素根据不安全因素评价的结果,每个

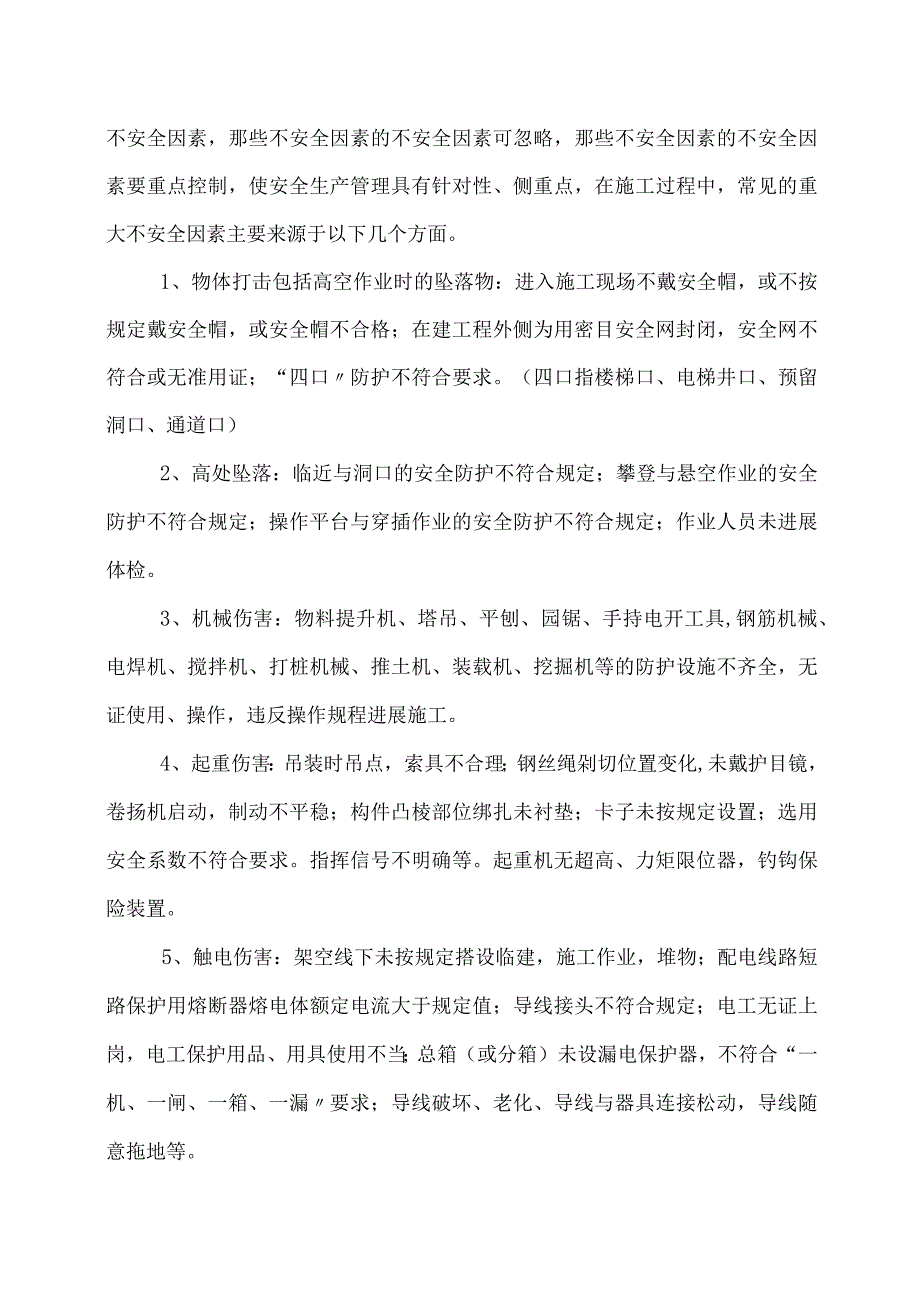

4、不安全因素的不安全程度就可以一目了然,进展不安全因素评价的目的是对施工现场现阶段的不安全因素所带来的不安全因素进展评价,分级。搞清楚那些不安全因素具有高不安全因素性,那些具有一般不安全因素,那些不安全因素的不安全因素可忽略,那些不安全因素的不安全因素要重点控制,使安全生产管理具有针对性、侧重点,在施工过程中,常见的重大不安全因素主要来源于以下几个方面。1、物体打击包括高空作业时的坠落物:进入施工现场不戴安全帽,或不按规定戴安全帽,或安全帽不合格;在建工程外侧为用密目安全网封闭,安全网不符合或无准用证;“四口防护不符合要求。(四口指楼梯口、电梯井口、预留洞口、通道口)2、高处坠落:临近与洞口的安
5、全防护不符合规定;攀登与悬空作业的安全防护不符合规定;操作平台与穿插作业的安全防护不符合规定;作业人员未进展体检。3、机械伤害:物料提升机、塔吊、平刨、园锯、手持电开工具,钢筋机械、电焊机、搅拌机、打桩机械、推土机、装载机、挖掘机等的防护设施不齐全,无证使用、操作,违反操作规程进展施工。4、起重伤害:吊装时吊点,索具不合理;钢丝绳剁切位置变化,未戴护目镜,卷扬机启动,制动不平稳;构件凸棱部位绑扎未衬垫;卡子未按规定设置;选用安全系数不符合要求。指挥信号不明确等。起重机无超高、力矩限位器,钓钩保险装置。5、触电伤害:架空线下未按规定搭设临建,施工作业,堆物;配电线路短路保护用熔断器熔电体额定电流
6、大于规定值;导线接头不符合规定;电工无证上岗,电工保护用品、用具使用不当;总箱(或分箱)未设漏电保护器,不符合“一机、一闸、一箱、一漏要求;导线破坏、老化、导线与器具连接松动,导线随意拖地等。6、进入施工现场人员及作业人员在施工现场不能正确使用“三宝及安全防护用具、用品也是发生人身伤害事故的原因。7、作业人员入场没有按规定进展三级教育,特种作业人员未经培训,无证上岗,对所从事的作业规程似是而非,似懂非懂,容易想当然做事而发生安全事故。8、易燃、易爆及不安全品不安严格的规章制度存放,搬运、使用和保管时易发生安全事故。以上八个方面的重大不安全因素是施工企业最常见的,也是重大事故隐患最突出的环节。在
7、施工生产过程中如果不加以认真识别并采取行之有效的防护措施,进展严格的监视管理,就有可能发生重大安全事故。三.控制方案(一)、安全管理1、目标、指标:层层落实安全责任制、制度落实2、主要措施1)、工程部各层次贯彻执行?安全生产法?第二章第十七条有关规定,建设健全安全生产责任制并落实到人。2)、工程部各层次执行安全生产管理制度并逐层次严格管理。3)、工程部各层次执行安全生产考核制度并逐层考核3、启动时间:工程开工时间;完成时间:工程竣工时间4、责任单位和责任人:执行部门:工程部负责人:张羽主管科室:安全科5、费用:依据各工程部的特点分别制定(二)防止倾覆事故的控制K目标、指标:杜绝大型机械拆装、脚
8、手架搭拆发生倾覆事故2、主要措施1)、制定大型机械(塔机、人货电梯)拆装专项安全技术方案,并送施工处技术负责人审批后执行。2)、对机械拆装的全过程进展安全技术交底。3)、大型机械拆装应由有拆装资质的队伍拆装,拆装人员应该经培训,考核合格,持证上岗。4)、拆装全过程应派专人监护。5)、拆装人员应按操作规程说明中拆装工序拆装,严禁违规操作。6)、大型机械组装完毕后,应先进展自检查,试运转后请当地主管部门检测合格后,挂牌运行。7)、根据工程情况和选用脚手架的类型,编制脚手架专项施工方案,并经公司技术负责人批准。8)、各种不同类型的脚手架应按各类脚手架搭设标准进展搭设和验收。9)、在脚手架搭设过程中,
9、应注重架体与建筑构造的拉结,杆件间距与剪力撑的设置,脚手架与防护栏杆,悬挑梁及架体稳定,脚手架荷载,制作组装,安全装置和验收与交底等几个重大环节,保证脚手架安全可靠。10)、各类脚手架搭设完成后,工程部应组织技术、安全部门验收。11)、暴风雨,防汛期间,应组织对脚手架的专项检查,发现隐患,应及时整改,做好排水工作。4、起动时间:每次装拆前及装拆过程;完成时间:撤除完成5、责任单位和责任人:执行部门:工程部负责人:张羽主管科室:安全科5、费用:依据各工程部的特点分别制定(三)、防止物体打击事故的控制1、目标、指标:杜绝物体打击事故的发生2、主要措施1)、严格执行高处作业安全技术规程。2)、高处作
10、业时制止向下方抛物。3)、室内清理的固体废物应袋装吊下,严禁抛洒。4)、凡吊装物体(钢材、砖、钢模、钢管等)应捆绑结实,并有专人司索、指挥。5)、大型机械拆装作业的配件、工具等应装入工具袋防止落物。6)、凡撤除的脚手架钢管、井架角钢等应递送至地面,脚手架、模板上的工具、机具、材料应放置稳妥,防止落下。7)、加强施工过程的检查,防止落物伤人。3、起动时间:工程开工时间;完成时间:工程竣工时间4、责任单位和责任人:执行部门:工程部负责人:张羽主管科室:安全科8、费用:依据各工程部的特点分别制定(四)、防止触电事故的控制1、目标、指标:杜绝发生重大触电伤亡事故2、主要措施1)、工程工程必须编制施工用
11、电组织设计,实行TN-S系统,三相五线制,三级配电,三级保护,一机一闸。使用标准配电箱,动力箱与照明分开设置。2)、线路架空或埋地铺设,不准把支线架在钢管脚手架上和其他导电体上,现场照明不准使用护套线。3)、碎振动器的电源线,严禁在钢筋网上拖拉,以免钢筋丝穿进电源线,造成传电在钢筋上,发生重大触电事故。4)、未经专业安全技术培训,不准操作电工作业,电工必须持证上岗。5)、地下室和潮湿的作业场所的照明,必须使用安全电压。6)、现场电源接头用绝缘胶布包扎良好,接头不能放在潮湿地上和水中,不得使用破皮、老化电缆线。在车辆进出的过道处和易受机械损伤的部位要加套管保护。7)、配电箱内的破损电器要及时更换
12、,接线不能搭设或采用线头直插,不准把出线直接接在漏电保护器上。8)、做好各类电动机械和手持电开工具的接地或接零保护,防止发生漏电。9)、在施工工程外侧与边缘有外高压电线,安全距离小于最小规定要求的,要加屏障遮护,用围栏或防护网进展防护,防止塔吊、脚手架以及长钢筋等触及高压线发生事故。3、起动时间:工程开工时间;完成时间:工程竣工时间4、责任单位和责任人:执行部门:工程部负责人:张羽主管科室:安全科5、费用:依据各工程部的特点分别制定(五)、防止高处坠落的控制1、目标、指标:确保不发生高处作业坠落事故2、主要措施1)、按施工现场安全防护规定对脚手架搭拆、四口五临边、卸料平台,各类大型机械拆装和运
13、行中的环节进展防护,并对防护情况进展检查和验收。2)、搭设外脚手架、吊蓝架、挑架等前,必须编制专项安全方案,经技术负责人批准后,详细向参加作业人员进展安全技术交底。架子搭设完成以后必须有公司安全管理部参加验收或分段验收合格方准使用。3)、不准任意撤除和改变各类防护网,栏杆,安全门和隔板等防护设施。4)、高处作业必须经专业安全技术培训,持证上岗,不准攀爬架子上下,不准酒后作业。5)、施工外脚手架作业层外侧必须设双层防护栏,架子外侧用密目安全网全封闭,接口封严。脚手板必须按规定要求铺设,不得漏铺,不得有探头板,架子离墙间距不大于20CMo6)、吊篮作业人员必须系挂安全带,上下吊篮不准从窗口攀爬。升
14、降吊篮时,要把安全带系在保险绳上,其他人员撤离吊篮,升降吊篮必须同步进展。7)、对吊篮的钢梁和钢丝绳的受剪部位要有保护,预埋吊环,要经常检查,发现有裂纹,有及时采取补救措施,吊环严禁使用螺纹钢。3、起动时间:工程开工时间;完成时间:工程竣工时间4、责任单位和责任人:执行部门:工程部负责人:张羽主管科室:安全科5、费用:依据各部门、工程部的特点分别制定。(六)、防止火灾事故的控制1、目标、指标:杜绝发生重大火灾事故2、主要措施1)、实行动火批准制度,经批准后动火。2)、指派专人进展监护,适时督查。3)、在施焊时,将楼层气焊点周边洞口堵塞防止焊渣掉落。4)、作业完毕后,有专人清扫焊渣,消除火灾隐患
15、。5)、制定消防责任制、管理制度,划分消防责任区,落实到人。6)、对食堂、宿舍、办公场所、电焊气割作业、涂漆、喷漆、木工操作间、配电间、不安全品库、库房、使用喷灯卫生间防水作业,高层施工区楼层内以及可能发生火灾的不安全场所,按规定配备满足防火要求的消防器材并落实到人。7)、高层办公区、高层施工区设置灭火专用的高压水泵,每个楼层设置满足防火要求的消火栓和水龙带。8)、针对季节性特点,制定季节性特别是冬季施工的防火措施。3、施工现场:起动时间:工程开工时间;完成时间:工程竣工时间4、责任单位和责任人:执行部门:工程部负责人:张羽主管科室:安全科5、费用:依据各部门、工程部的特点分别制定。(七)、防止职业病危害的控制1、目标、指标:杜绝因接触粉尘、放射性物质和其他有毒有害物质等因素而引起的疾病。2、主要措施1)、严格控制可能产生严重职业危害的工艺、设
