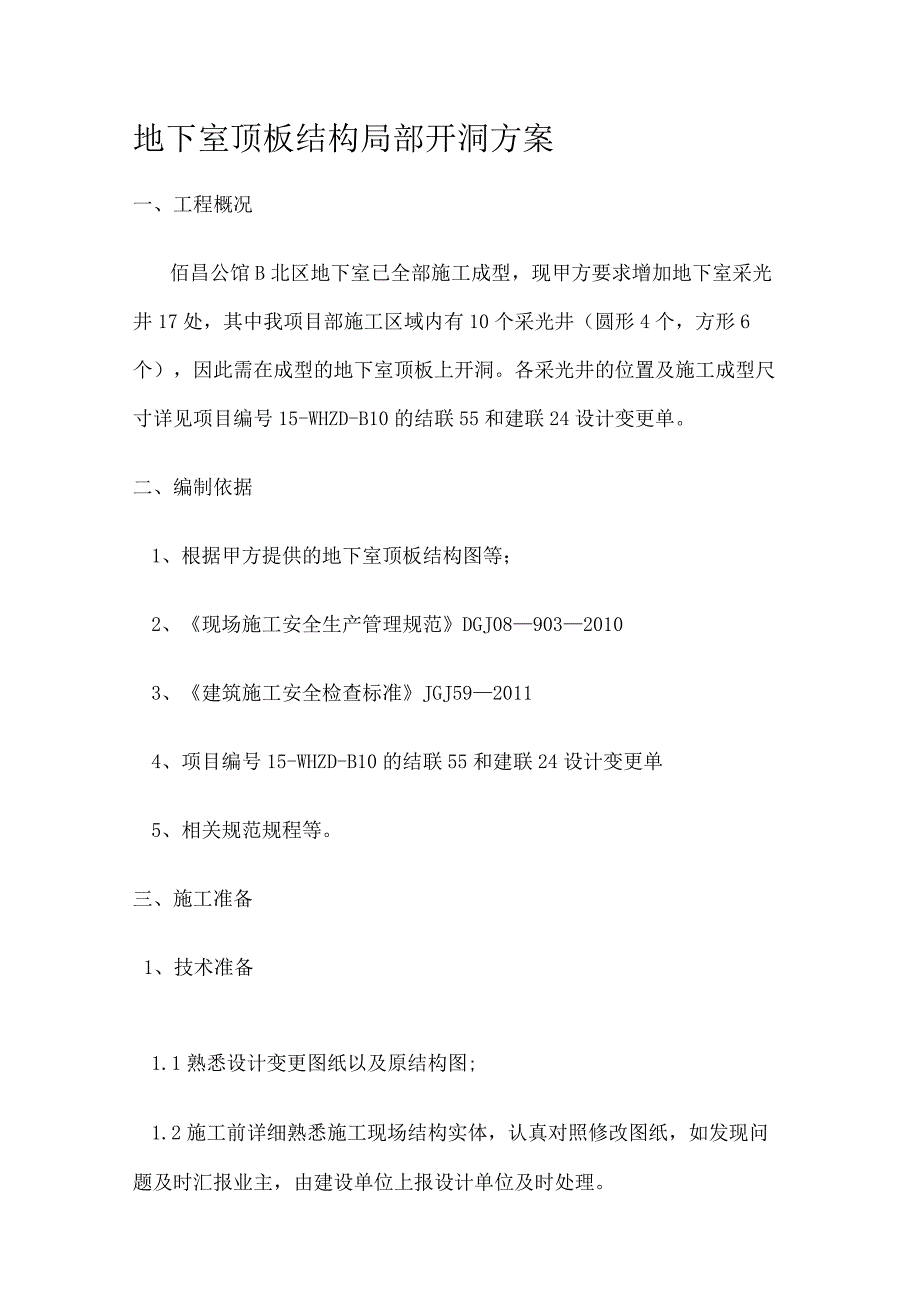

1、地下室顶板结构局部开洞方案一、工程概况佰昌公馆B北区地下室已全部施工成型,现甲方要求增加地下室采光井17处,其中我项目部施工区域内有10个采光井(圆形4个,方形6个),因此需在成型的地下室顶板上开洞。各采光井的位置及施工成型尺寸详见项目编号15-WHZD-B10的结联55和建联24设计变更单。二、编制依据1、根据甲方提供的地下室顶板结构图等;2、现场施工安全生产管理规范DGJ0890320103、建筑施工安全检查标准JGJ5920114、项目编号15-WHZD-B10的结联55和建联24设计变更单5、相关规范规程等。三、施工准备1、技术准备1.1熟悉设计变更图纸以及原结构图;1.2施工前详细熟

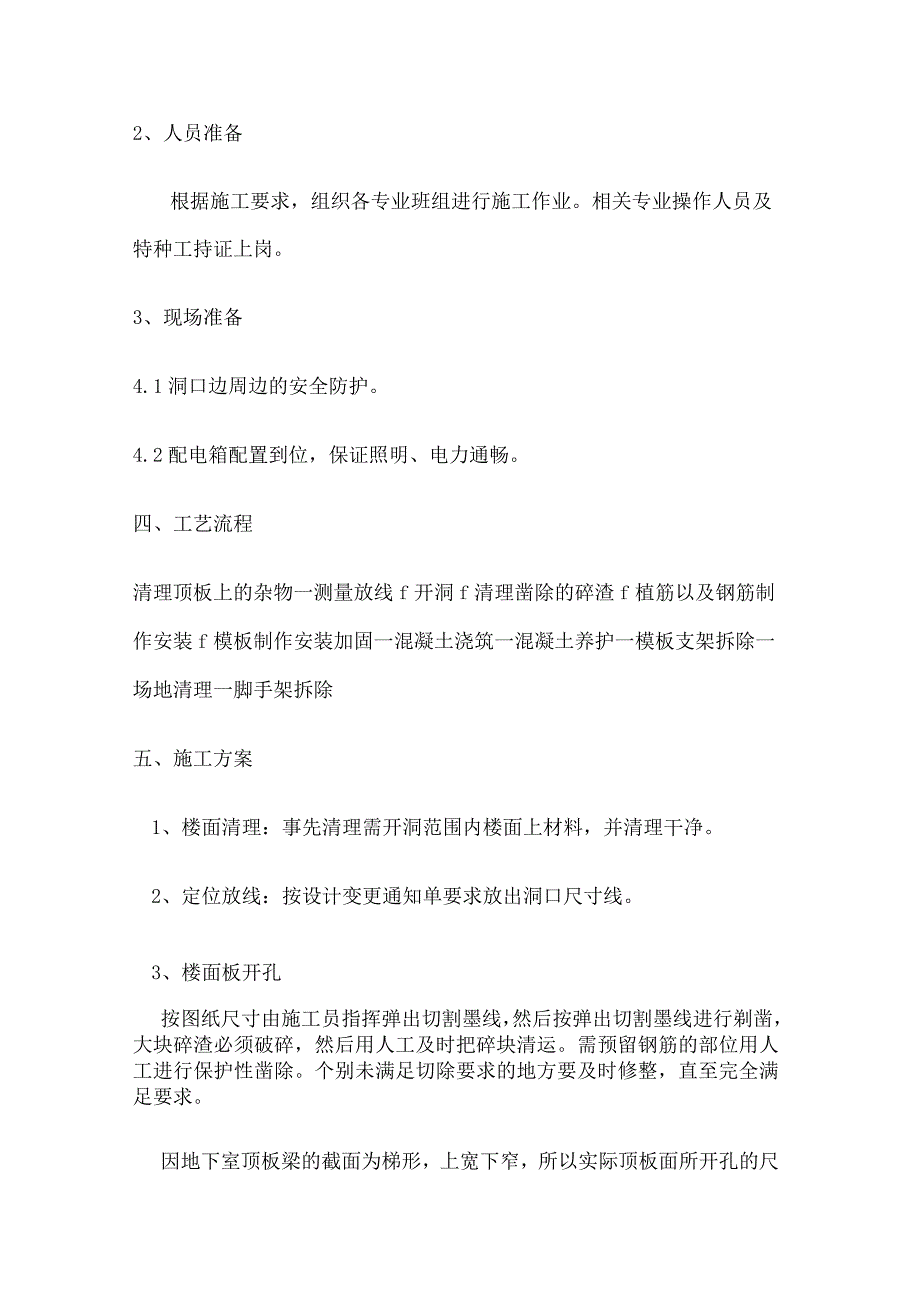

2、悉施工现场结构实体,认真对照修改图纸,如发现问题及时汇报业主,由建设单位上报设计单位及时处理。2、人员准备根据施工要求,组织各专业班组进行施工作业。相关专业操作人员及特种工持证上岗。3、现场准备4.1洞口边周边的安全防护。4.2配电箱配置到位,保证照明、电力通畅。四、工艺流程清理顶板上的杂物一测量放线f开洞f清理凿除的碎渣f植筋以及钢筋制作安装f模板制作安装加固一混凝土浇筑一混凝土养护一模板支架拆除一场地清理一脚手架拆除五、施工方案1、楼面清理:事先清理需开洞范围内楼面上材料,并清理干净。2、定位放线:按设计变更通知单要求放出洞口尺寸线。3、楼面板开孔按图纸尺寸由施工员指挥弹出切割墨线,然后按

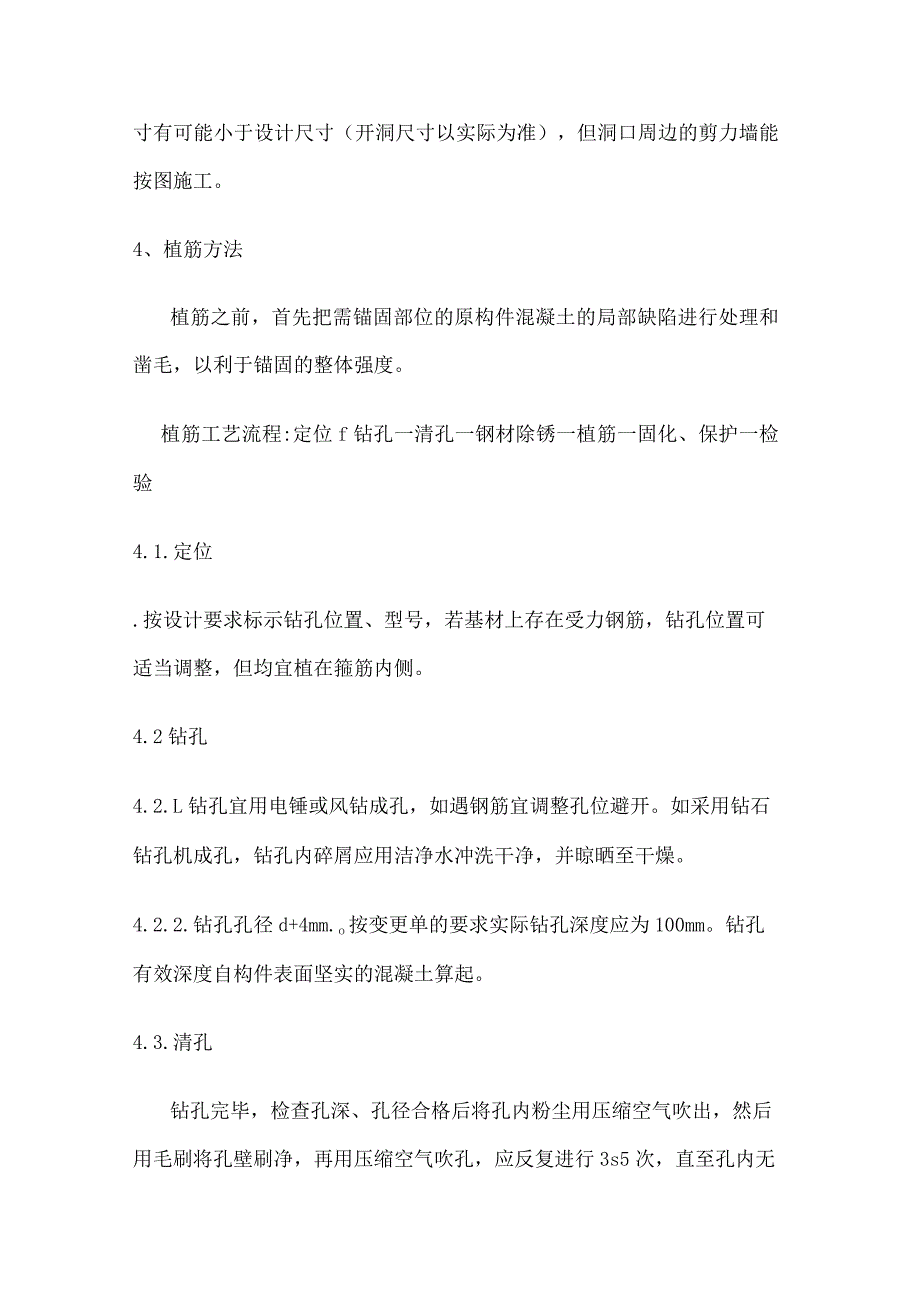

3、弹出切割墨线进行剃凿,大块碎渣必须破碎,然后用人工及时把碎块清运。需预留钢筋的部位用人工进行保护性凿除。个别未满足切除要求的地方要及时修整,直至完全满足要求。因地下室顶板梁的截面为梯形,上宽下窄,所以实际顶板面所开孔的尺寸有可能小于设计尺寸(开洞尺寸以实际为准),但洞口周边的剪力墙能按图施工。4、植筋方法植筋之前,首先把需锚固部位的原构件混凝土的局部缺陷进行处理和凿毛,以利于锚固的整体强度。植筋工艺流程:定位f钻孔一清孔一钢材除锈一植筋一固化、保护一检验4.1.定位.按设计要求标示钻孔位置、型号,若基材上存在受力钢筋,钻孔位置可适当调整,但均宜植在箍筋内侧。4.2钻孔4.2.L钻孔宜用电锤或风

4、钻成孔,如遇钢筋宜调整孔位避开。如采用钻石钻孔机成孔,钻孔内碎屑应用洁净水冲洗干净,并晾晒至干燥。4.2.2.钻孔孔径d+4mm.o按变更单的要求实际钻孔深度应为100mm。钻孔有效深度自构件表面坚实的混凝土算起。4.3.清孔钻孔完毕,检查孔深、孔径合格后将孔内粉尘用压缩空气吹出,然后用毛刷将孔壁刷净,再用压缩空气吹孔,应反复进行3s5次,直至孔内无灰尘碎屑。若有废孔,清净后用植筋胶填实。4.4.钢材除锈钢材锚固长度范围如有铁锈、油污应清除干净。4.5.植筋根据设计规范使用A级植筋胶。一般液体状胶可用手持式自动压力灌浆器进行注胶操作。拉动拉杆,将配好的植筋胶拌合物吸入内囊,注胶时要注意排除钻孔

5、内的空气,将注胶咀伸入钻好的植筋孔中约8cm左右,推动拉杆使胶料注入孔内,边推拉杆边向孔外拔灌浆器,直至灌浆器注胶咀抽出至离孔口1/3孔深(约3cm左右)时方可停止注胶,以植入拉结筋后胶液略有被挤出为度。将处理好的钢筋垂直插入孔内,由于结构胶有一定的浓度,一般一次并不能插到底,采用反复拉出、插入或旋转方法直到钢筋到孔底。4.6固化检查验收按植筋胶说明书介绍的产品凝胶时间和固化时间,一般为15min和Ih,植筋到位后,凝胶前要派专人现场看护施工完的拉结筋,严防碰撞;胶体完全固化后方可进行钢筋绑扎。植筋过程完成后,专业工长要对所有拉结筋进行检查,检查合格填写钢筋隐蔽验收记录表和检验批验收记录表,然

6、后报请现场监理工程师进行验收,通过验收后方可进行下道工序。5、模板制作安装加固模板制作加工前,弹出安装墨线,画出下平线。按施工规范规定,模板及其支架必须有足够的刚度、强度和稳定性,支架的支撑部分必须有足够的支撑面积和支撑强度。控制剪力墙模板的截面尺寸、长宽几何尺寸、方正和圆顺。6、钢筋制作加工1.1 钢筋的各项指标和性能必须符合设计要求。必须有出厂合格证明和试验报告,钢筋制作集中加工,现场配备小型加工设备作修改补充用,钢筋出厂必须严把质量关,不合格的钢材决不用在工程上。技术资料的检验由试验员和资料员共同负责。钢筋工安装过程中,质检员就应开始检查钢筋的规格、数量和绑扎质量。完成后通过班组自检、钢

7、筋工队检、现场质检员检,合格后再通知业主和监理办理隐蔽验收。1.2 配料时,认真核对图纸钢筋型号、数量。1.3 钢筋制作的质量要求:、钢筋弯钩方向正确,平面上没有翘曲不平现象;、钢筋末端弯钩的净空直径不小于钢筋直径的2.5倍;、钢筋弯曲处不得有裂缝。6. 4钢筋绑扎钢筋绑扎由钢筋班长认真熟悉施工图纸,并编制绑孔先后顺序,复杂部位的钢筋绑扎,应由专业技术人员协助制定绑扎顺序,尽量做到方便、快捷、省力。、梁钢筋绑扎梁和楼板钢筋交接处,梁钢筋要放在柱钢筋内侧,锚入柱内长度符合设计要求,梁钢筋搭接位置相互错开,梁钢筋绑扎完后,应加垫水泥砂浆垫块(或直径为25的钢筋垫块)。7、混凝土浇筑6.1 在浇筑混

8、凝土前,混凝土施工缝表面应凿毛,清除水泥薄膜和松动石子,并用水冲洗干净。排除积水后,先浇一层水泥浆然后继续浇筑混凝土。混凝土强度等级及抗渗要求与原地下室外墙碎一样。7. 2采光井四周剪力墙混凝土的浇注应沿剪力墙循环分层进行,并加强碎的振捣,不得漏振,注意振捣时要避免触动钢筋。9、混凝土养护以及模板拆除9.1浇筑完12小时内对校正侧面进行覆盖,并每天喷水两次养护7天,以保持碎湿润而有利水化作用为准。9.2气温在25C时,8小时内不得在碎面上踩踏。9. 3碎初凝后采用塑料布养护时要覆盖严密。养护过程要跟踪检查。9 .4洞口周边剪力墙模板的拆除宜在碎终凝后三天进行。10 5支架拆除以及场地清理:做到

9、工完场清。六、质量要求1、所有本工程所用材料必须符合设计以及相关规范要求,并有相关证明。2、所有分部分项验收均需符合混凝土结构工程施工质量验收规范(GB50204-2002).混凝土结构加固规范及相关规程的要求。3、所有隐蔽工程均在我部“三检”之后,报请监理以及甲方进行验收,在验收合格后方可进入下一道工序。七、安全文明施工1、施工人员戴好安全帽,高空作业系好安全带。2、电器设备由专人管理维护并安装保护器。3、配制粘结剂用的原料应密封储存,远离火源,保持良好通风,避免阳光直接照射。4、所有材料及工具应放在安全地方。5、夜间施工要有足够照明。6、在高空作业时一切工具要放稳,以防掉下伤人。7、施工操

10、作必须严格按照操作规程进行,手持冲击钻时必须穿绝缘鞋,戴绝缘手套。8、高空作业时,应搭设脚手架,并设置操作平台,做好安全防护工作。9、清孔操作人员要戴风镜和多层口罩,防止吹出的粉尘眯眼和进入口鼻。10、注胶、植筋时,要戴手套进行操作,防止胶体粘染手和皮肤表面,如不慎“触胶”,可立即用丙酮溶液进行清洗。Ik管理人员要跟班作业,经常进行施工质量过程检查和安全提醒、教育。12、废弃的灌浆器注胶咀和皮囊要按固体废弃物分类回收办法进行回收处理,不可在现场随处乱扔。13、清孔时吹出的浮尘要及时清扫,保持施工现场干净整齐。14、施工时要求做到工完场清,下班前要检查和清理施工场地,保持现场整洁美观,做到文明施工。完工后,把所有的建筑垃圾清运到指定地点。15、禁止高空抛物,在拆除过程中,避免施工临时荷载堆放到结构上,尽量卸除自重以外的一切荷载。对于凿除下来的碎块,应及时清运,严禁就地堆放在楼面上。16、在拆除结构的周边和楼层周边分别设置坑口防护和楼层周边防护架,满挂安全密目网,并设安全警示牌,禁止行人通过。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
