尾矿设施工程质量检验及验收.docx

上传人:p** 文档编号:959068 上传时间:2024-06-05 格式:DOCX 页数:10 大小:39.56KB
下载 相关 举报
尾矿设施工程质量检验及验收.docx_第1页
第1页 / 共10页
尾矿设施工程质量检验及验收.docx_第2页
第2页 / 共10页
尾矿设施工程质量检验及验收.docx_第3页
第3页 / 共10页
尾矿设施工程质量检验及验收.docx_第4页
第4页 / 共10页
尾矿设施工程质量检验及验收.docx_第5页
第5页 / 共10页
尾矿设施工程质量检验及验收.docx_第6页
第6页 / 共10页
尾矿设施工程质量检验及验收.docx_第7页
第7页 / 共10页
尾矿设施工程质量检验及验收.docx_第8页
第8页 / 共10页
尾矿设施工程质量检验及验收.docx_第9页
第9页 / 共10页
尾矿设施工程质量检验及验收.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《尾矿设施工程质量检验及验收.docx》由会员分享,可在线阅读,更多相关《尾矿设施工程质量检验及验收.docx(10页珍藏版)》请在第壹文秘上搜索。

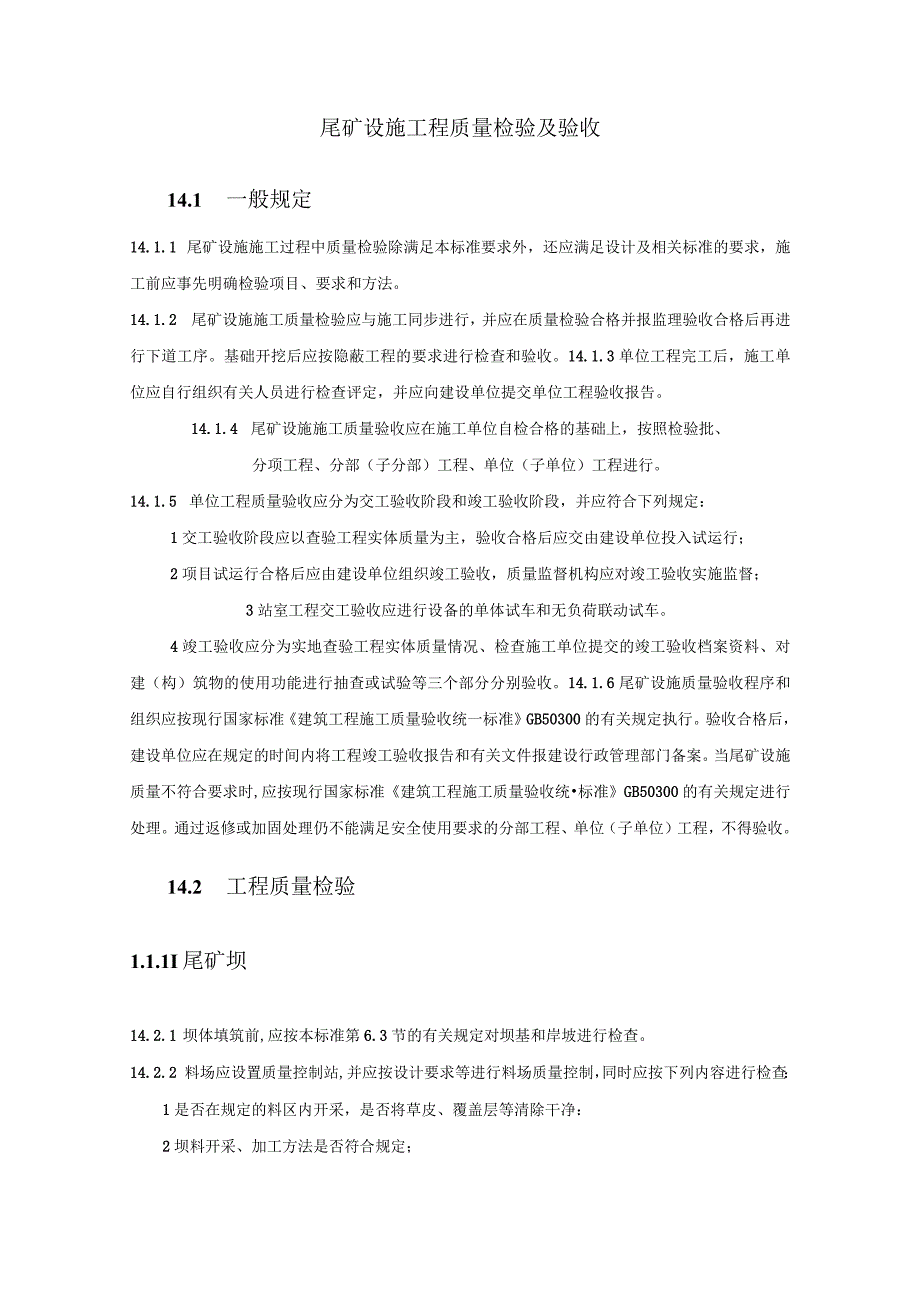

1、尾矿设施工程质量检验及验收14.1 一般规定14.1.1 尾矿设施施工过程中质量检验除满足本标准要求外,还应满足设计及相关标准的要求,施工前应事先明确检验项目、要求和方法。14.1.2 尾矿设施施工质量检验应与施工同步进行,并应在质量检验合格并报监理验收合格后再进行下道工序。基础开挖后应按隐蔽工程的要求进行检查和验收。14.1.3单位工程完工后,施工单位应自行组织有关人员进行检查评定,并应向建设单位提交单位工程验收报告。14.1.4 尾矿设施施工质量验收应在施工单位自检合格的基础上,按照检验批、分项工程、分部(子分部)工程、单位(子单位)工程进行。14.1.5 单位工程质量验收应分为交工验收阶

2、段和竣工验收阶段,并应符合下列规定:1交工验收阶段应以查验工程实体质量为主,验收合格后应交由建设单位投入试运行;2项目试运行合格后应由建设单位组织竣工验收,质量监督机构应对竣工验收实施监督;3站室工程交工验收应进行设备的单体试车和无负荷联动试车。4竣工验收应分为实地查验工程实体质量情况、检查施工单位提交的竣工验收档案资料、对建(构)筑物的使用功能进行抽查或试验等三个部分分别验收。14.1.6尾矿设施质量验收程序和组织应按现行国家标准建筑工程施工质量验收统一标准GB50300的有关规定执行。验收合格后,建设单位应在规定的时间内将工程竣工验收报告和有关文件报建设行政管理部门备案。当尾矿设施质量不符

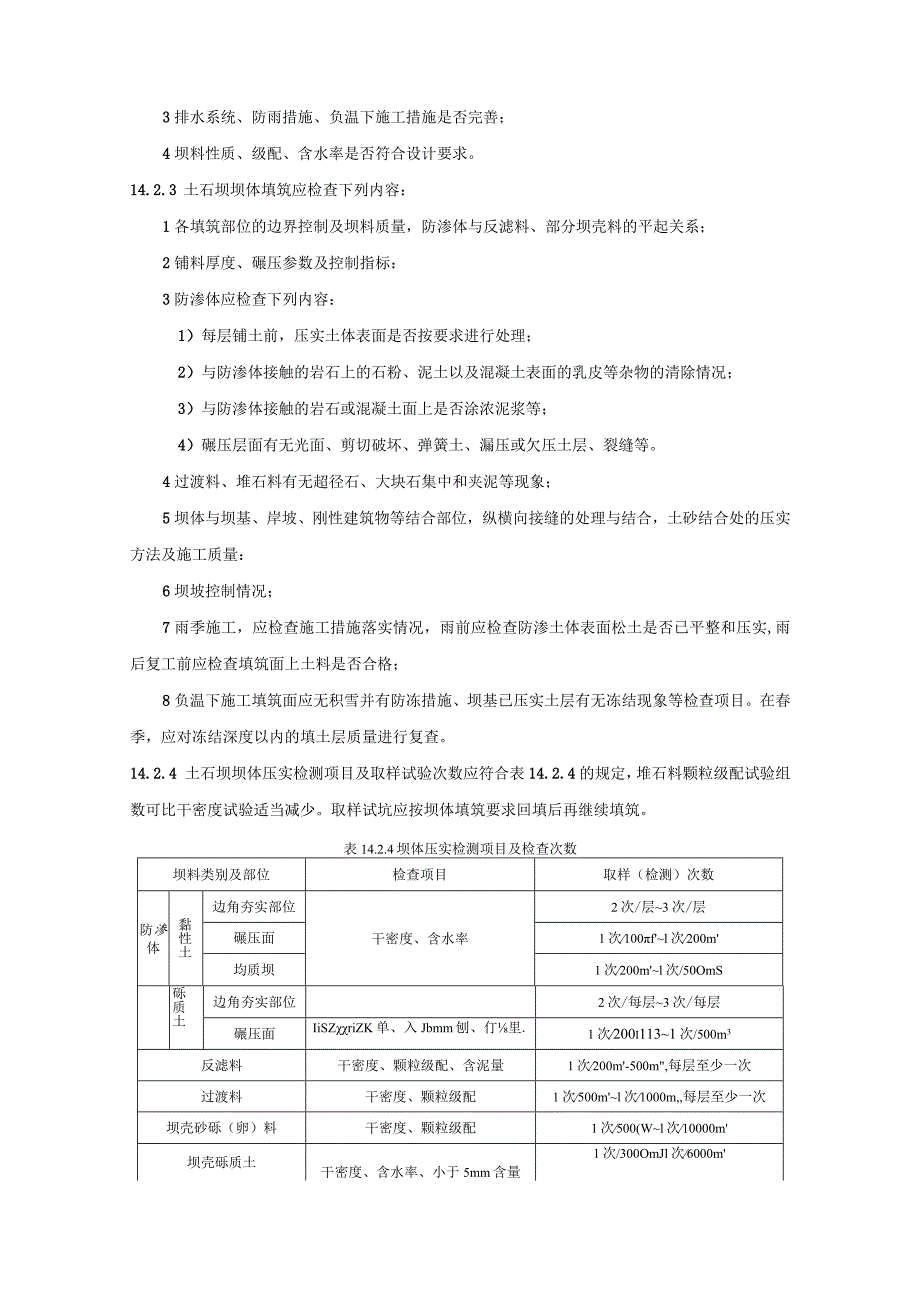

3、合要求时,应按现行国家标准建筑工程施工质量验收统标准GB50300的有关规定进行处理。通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,不得验收。14.2 工程质量检验1.1.1I尾矿坝14.2.1 坝体填筑前,应按本标准第6.3节的有关规定对坝基和岸坡进行检查。14.2.2 料场应设置质量控制站,并应按设计要求等进行料场质量控制,同时应按下列内容进行检查:1是否在规定的料区内开采,是否将草皮、覆盖层等清除干净:2坝料开采、加工方法是否符合规定;3排水系统、防雨措施、负温下施工措施是否完善;4坝料性质、级配、含水率是否符合设计要求。14.2.3 土石坝坝体填筑应检查下列内

4、容:1各填筑部位的边界控制及坝料质量,防渗体与反滤料、部分坝壳料的平起关系;2铺料厚度、碾压参数及控制指标:3防渗体应检查下列内容:1)每层铺土前,压实土体表面是否按要求进行处理;2)与防渗体接触的岩石上的石粉、泥土以及混凝土表面的乳皮等杂物的清除情况;3)与防渗体接触的岩石或混凝土面上是否涂浓泥浆等;4)碾压层面有无光面、剪切破坏、弹簧土、漏压或欠压土层、裂缝等。4过渡料、堆石料有无超径石、大块石集中和夹泥等现象;5坝体与坝基、岸坡、刚性建筑物等结合部位,纵横向接缝的处理与结合,土砂结合处的压实方法及施工质量:6坝坡控制情况;7雨季施工,应检查施工措施落实情况,雨前应检查防渗土体表面松土是否

5、已平整和压实,雨后复工前应检查填筑面上土料是否合格;8负温下施工填筑面应无积雪并有防冻措施、坝基已压实土层有无冻结现象等检查项目。在春季,应对冻结深度以内的填土层质量进行复查。14.2.4 土石坝坝体压实检测项目及取样试验次数应符合表14.2.4的规定,堆石料颗粒级配试验组数可比干密度试验适当减少。取样试坑应按坝体填筑要求回填后再继续填筑。表14.2.4坝体压实检测项目及检查次数坝料类别及部位检查项目取样(检测)次数防渗体黏性土边角夯实部位干密度、含水率2次/层3次/层碾压面1次100fl次200m均质坝1次200ml次/50OmS砾质土边角夯实部位2次/每层3次/每层碾压面IiSZriZK单

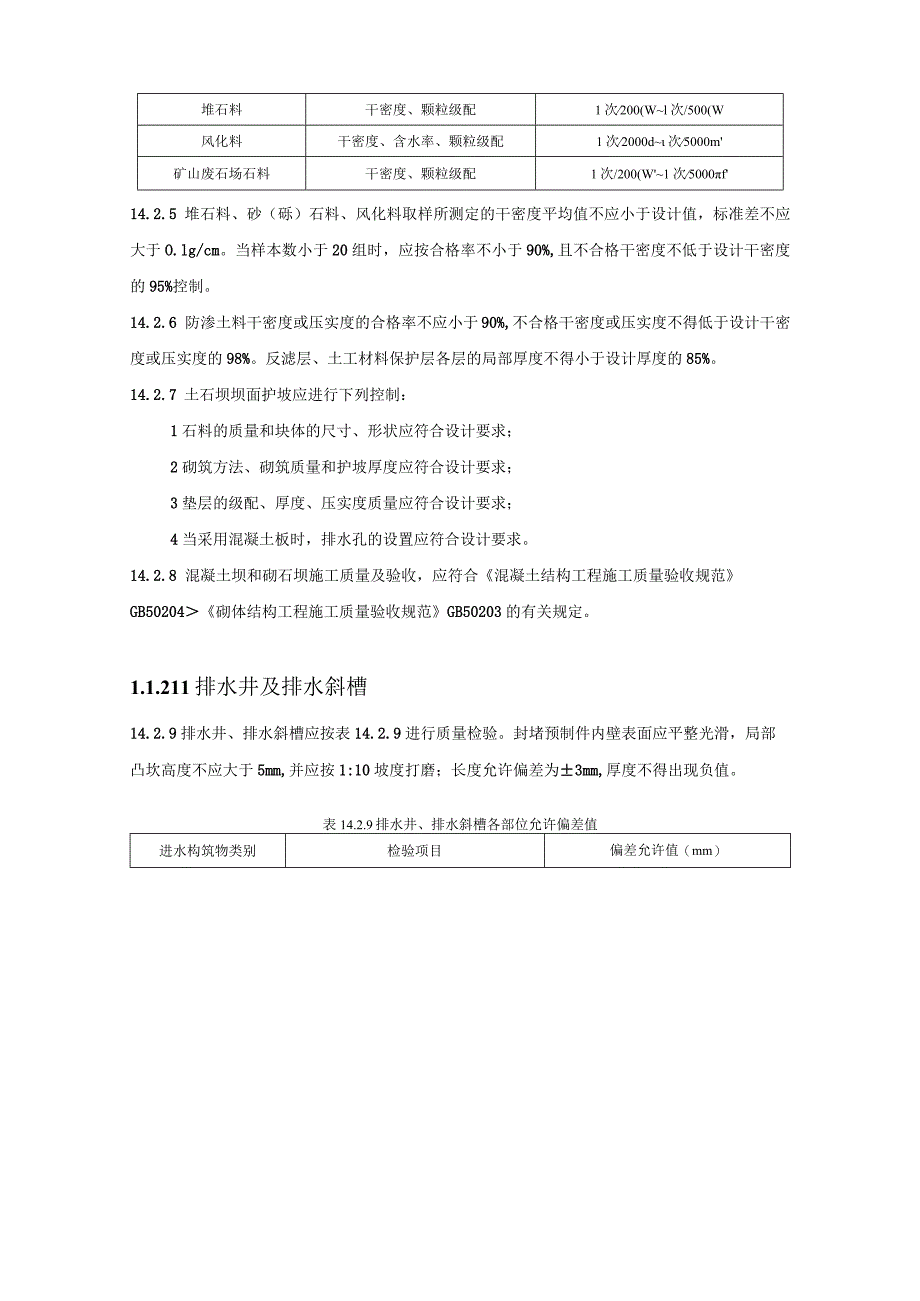

6、、入Jbmm刨、仃里.1次200i1131次/500m3反滤料干密度、颗粒级配、含泥量1次200m-500m,每层至少一次过渡料干密度、颗粒级配1次500ml次1000m,每层至少一次坝壳砂砾(卵)料干密度、颗粒级配1次500(Wl次10000m坝壳砾质土干密度、含水率、小于5mm含量1次/300OmJl次6000m堆石料干密度、颗粒级配1次200(Wl次/500(W风化料干密度、含水率、颗粒级配1次2000d次5000m矿山废石场石料干密度、颗粒级配1次/200(W1次5000f14.2.5 堆石料、砂(砾)石料、风化料取样所测定的干密度平均值不应小于设计值,标准差不应大于O.lg/cm。当

7、样本数小于20组时,应按合格率不小于90%,且不合格干密度不低于设计干密度的95%控制。14.2.6 防渗土料干密度或压实度的合格率不应小于90%,不合格干密度或压实度不得低于设计干密度或压实度的98%。反滤层、土工材料保护层各层的局部厚度不得小于设计厚度的85%。14.2.7 土石坝坝面护坡应进行下列控制:1石料的质量和块体的尺寸、形状应符合设计要求;2砌筑方法、砌筑质量和护坡厚度应符合设计要求;3垫层的级配、厚度、压实度质量应符合设计要求;4当采用混凝土板时,排水孔的设置应符合设计要求。14.2.8 混凝土坝和砌石坝施工质量及验收,应符合混凝土结构工程施工质量验收规范GB50204砌体结构

8、工程施工质量验收规范GB50203的有关规定。1.1.211排水井及排水斜槽14.2.9排水井、排水斜槽应按表14.2.9进行质量检验。封堵预制件内壁表面应平整光滑,局部凸坎高度不应大于5mm,并应按1:10坡度打磨;长度允许偏差为3mm,厚度不得出现负值。表14.2.9排水井、排水斜槽各部位允许偏差值进水构筑物类别检验项目偏差允许值(mm)排水井井筒中心线10井座、井顶高程10井内径20框架式排水井各层圈梁高程10立柱20、井高的1/1000立柱间距离10固定井壁板用预埋螺栓间距2窗口式排水井窗口直径3层间间距10排水斜槽中心线10起始高程10净空尺寸设计净空的1%敷设坡度设计坡度的10%x

9、.i.3m排水管14.2.10 管壁厚度不得出现负值;内壁表面应平整光滑,局部凸坎高度不应大于5mm,并应按1:10坡度打磨;孔径或断面尺寸允许偏差为1%。14.2.11 敷设坡度的允许偏差为设计坡度的土10%。14.2.12 IV排水隧洞14.2.12 排水隧洞开挖与支护的质量检查应包括施工单位自检、监理单位抽检和重要隐蔽工程联合检查,施工单位的检查结果应经监理单位核定。14.2.13 检验批的验收应在施工单位自检合格的基础上报请监理单位检查验收。重要隐蔽工程的验收应由监理单位组织,建设单位、施工单位、设计单位共同完成,检查结果作为工程验收的重要资料。14.2.14 排水隧洞开挖应按表142

10、14进行质量检查。开挖质量检查应在每个开挖循环完成后,临时支护施工前进行;临时支护的质量检查应在每个循环施工的工序完成后进行。表14214洞身开挖质量检查标准检查项目允许偏差检查方法和频率平洞超挖250mm沿开挖半径的平均径向超挖值,斜井或竖井超挖250u水准仪或断面仪,4处14.2.15 隧洞掘进完工后,在进行衬砌前应进行中间验收。中间验收应对洞室轴线、高程、断面尺寸及临时支护质量进行检查,并提供开挖竣工图、工程地质素描图和临时支护竣工图。14.2.16 隧洞衬砌应按表14.2.16-1、表14.2.16-2和表14.2.16-3进行质量检查,并应做好隐蔽工程验收记录。表14.2.16-1模

11、板安装质量检查标准检查项目规定值或允许偏差检查方法和频率拱顶标高010mm水准仪,每桶起拱线处净宽不小于设计值尺量,每根断面厚度不小于设计值尺量,每根3点预埋及预留符合设计尺量,全数检查平:格咬5mm2m靠尺和塞尺,每3m查5点接缝高低差IOmm尺量,全数表14.2.16-2混凝土衬砌质量检查标准检查项目规定值或允许偏差检查方法和频率混凝土强度合格试验报告断面尺寸士IOmm尺量,每IOm查3点预埋及预留符合设计尺量,全数检查平整度IOnun2m靠尺和塞尺,每3m查5点表14.2.16-3衬砌钢筋质量检查标准检查项目规定值或允许偏差检查方法和频率主筋间距IOmm尺量,连续3处以上两层钢筋间距5m

12、m尺量,两端、中间各1处以上箍筋间距IOnun尺量,连续3处以上绑扎搭接长度受拉HPB30d尺量,每IOrn查3个接头HRB35d受压HPB20dIIRB25d钢筋加工长度Toinm+5mm尺量,每Iom查2根保护层厚度-5mm+l0mm尺量,两端、中间各1处14.2.17 对基槽开挖质量应进行检查并验收。岩面起伏差应小于150mm,围岩不应有明显可见的爆破裂隙。14.2.18 溢洪道及截水沟的质量检验应符合下列要求:1断面尺寸允许偏差为3%,纵向坡度允许偏差为设计坡度的土10%,顶标高允许偏差为-IOmm;2有砌护的溢洪道及截水沟,其表面应平整光滑,纵坡坡度大于10%的泄水道混凝土衬砌的局部

13、凸坎高度不应大于5mm,并应按1:10坡度打磨;3砌护厚度不应出现负值;4浆砌块石护面不得有薄片片石铺于表面,缝间砂浆应饱满;5混凝土护面应振捣密实,应无蜂窝麻面,表面应无裂缝。1.1.6VI库区环保设施14.2.19 高密度聚乙烯(HDPE)土工膜应进行防渗层完整性检测。14.2.20 库区环保设施应进行观感检验和抽样检验。14.2.21 观感检验应符合下列要求:1基础层、土保护层、锚固平台及回填材料应平整、密实,应无裂缝、无松土,应无明显凹凸不平、无石头砖块,无树根、杂草淤泥、腐殖土,库底、边坡及锚固平台之间转角处过渡应平缓;2土工合成材料应铺设平顺,连接应良好,搭接宽度应符合本标准表92

14、4的要求;3高密度聚乙烯土工膜边坡上的接缝与坡面的坡向平行,库底水平接缝距坡脚应大于1.5m。焊接、检测和修补记录应明显清楚,焊缝表面应整齐、美观,不得有裂纹、气孔、漏焊和虚焊现象。高密度聚乙烯土工膜应无明显损伤、悬空现象;4士工布、钠基膨润土垫、土工复合排水网等材料边坡上的接缝与坡面的坡向应平行,库底水平接缝距坡脚应大于L5m。14.2.22抽样检验应符合下列要求:1高密度聚乙烯土工膜焊接质量检测的合格率应为100%,并应符合下列要求:1)热熔焊接的每条焊缝应进行气压检测;2)挤压焊接的每条焊缝应进行电火花检测;3)焊缝强度检测应按每IOoom焊缝取一个IooOmmx35Ornm的样品进行测试;4)气压、电火花测试方法和强度检测应符合本标准附录K的规定。2土工布应按200m接缝取一个样品检测搭接效果,合格率应为90%;3钠基膨润土垫铺设质量检测应符合下列要求:1)铺设完成后,应对施工质量进行检验;2)钠基膨润土垫及其搭接部位应与基础层贴实,且无褶皱和悬空;3)不得因遇水发生前期水化。1.1.7V11站室工程14.2.23 设备检验及验收应符合现行国家标准机械设备安装工程施工及验收通用规范GB50231、矿山机电设备工程安装及验收标准GB/T50377和风机、压缩机、泵安装

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
