水利项目混凝土施工三级技术交底.docx

上传人:p** 文档编号:960085 上传时间:2024-06-05 格式:DOCX 页数:2 大小:15.55KB
下载 相关 举报
水利项目混凝土施工三级技术交底.docx_第1页
第1页 / 共2页
水利项目混凝土施工三级技术交底.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《水利项目混凝土施工三级技术交底.docx》由会员分享,可在线阅读,更多相关《水利项目混凝土施工三级技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

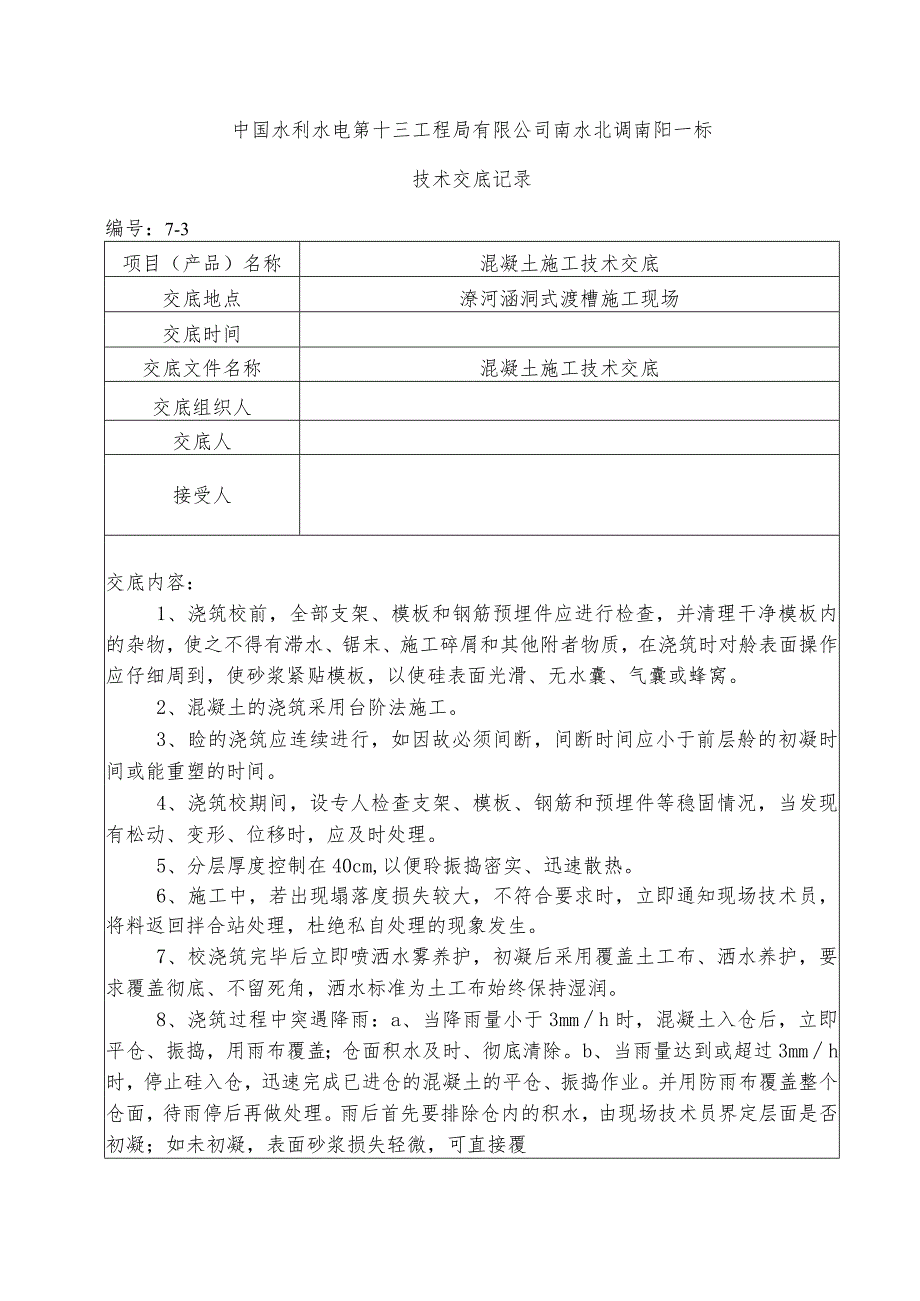

1、中国水利水电第十三工程局有限公司南水北调南阳一标技术交底记录编号:7-3项目(产品)名称混凝土施工技术交底交底地点潦河涵洞式渡槽施工现场交底时间交底文件名称混凝土施工技术交底交底组织人交底人接受人交底内容:1、浇筑校前,全部支架、模板和钢筋预埋件应进行检查,并清理干净模板内的杂物,使之不得有滞水、锯末、施工碎屑和其他附者物质,在浇筑时对舲表面操作应仔细周到,使砂浆紧贴模板,以使硅表面光滑、无水囊、气囊或蜂窝。2、混凝土的浇筑采用台阶法施工。3、睑的浇筑应连续进行,如因故必须间断,间断时间应小于前层舲的初凝时间或能重塑的时间。4、浇筑校期间,设专人检查支架、模板、钢筋和预埋件等稳固情况,当发现有

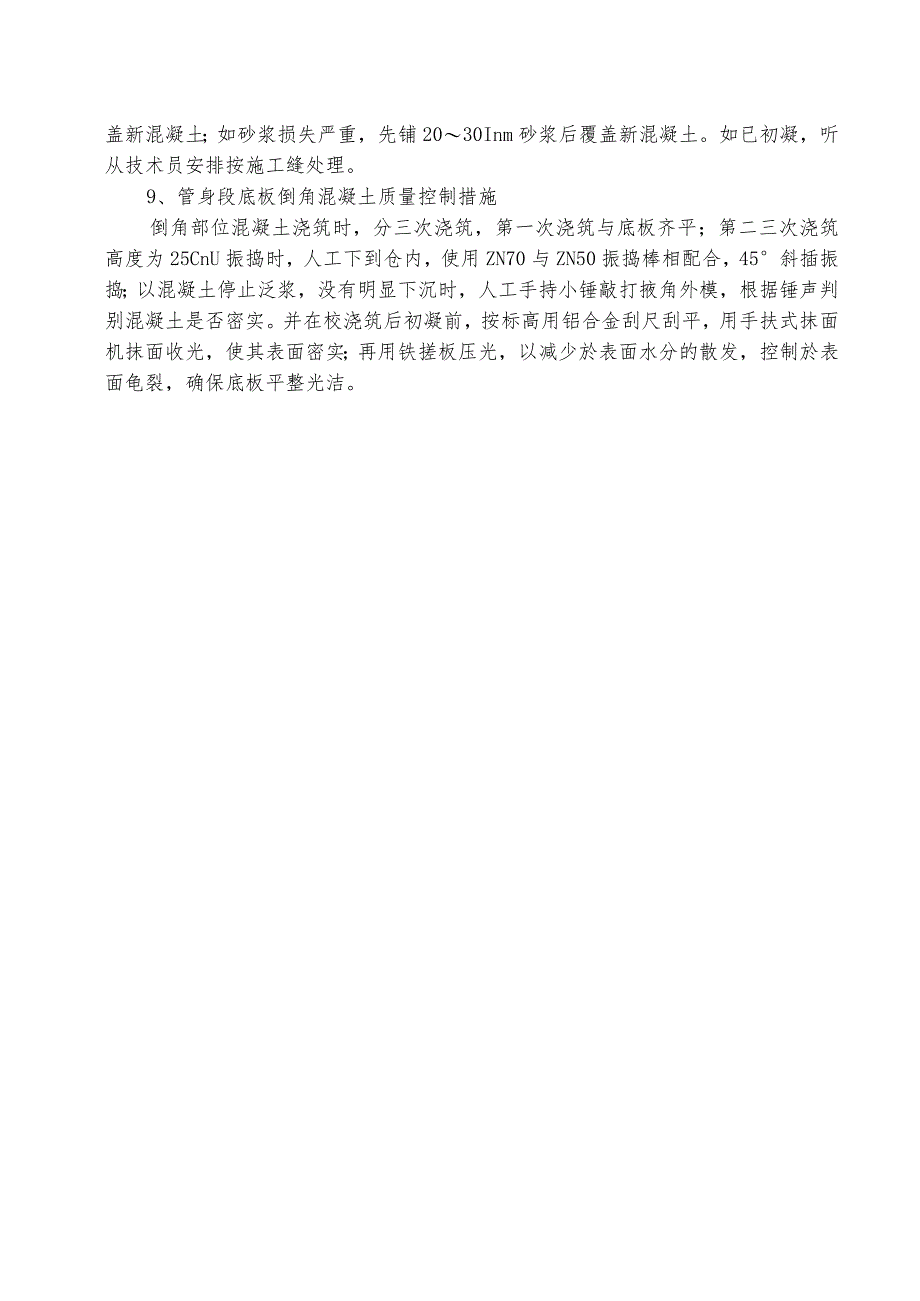

2、松动、变形、位移时,应及时处理。5、分层厚度控制在40cm,以便聆振捣密实、迅速散热。6、施工中,若出现塌落度损失较大,不符合要求时,立即通知现场技术员,将料返回拌合站处理,杜绝私自处理的现象发生。7、校浇筑完毕后立即喷洒水雾养护,初凝后采用覆盖土工布、洒水养护,要求覆盖彻底、不留死角,洒水标准为土工布始终保持湿润。8、浇筑过程中突遇降雨:a、当降雨量小于3mmh时,混凝土入仓后,立即平仓、振捣,用雨布覆盖;仓面积水及时、彻底清除。b、当雨量达到或超过3mmh时,停止硅入仓,迅速完成已进仓的混凝土的平仓、振捣作业。并用防雨布覆盖整个仓面,待雨停后再做处理。雨后首先要排除仓内的积水,由现场技术员界定层面是否初凝;如未初凝,表面砂浆损失轻微,可直接覆盖新混凝土;如砂浆损失严重,先铺2030Inm砂浆后覆盖新混凝土。如已初凝,听从技术员安排按施工缝处理。9、管身段底板倒角混凝土质量控制措施倒角部位混凝土浇筑时,分三次浇筑,第一次浇筑与底板齐平;第二三次浇筑高度为25CnU振捣时,人工下到仓内,使用ZN70与ZN50振捣棒相配合,45斜插振捣;以混凝土停止泛浆,没有明显下沉时,人工手持小锤敲打掖角外模,根据锤声判别混凝土是否密实。并在校浇筑后初凝前,按标高用铝合金刮尺刮平,用手扶式抹面机抹面收光,使其表面密实;再用铁搓板压光,以减少於表面水分的散发,控制於表面龟裂,确保底板平整光洁。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
