《水利项目潦河涵洞式渡槽底板混凝土仓前第三级技术交底.docx》由会员分享,可在线阅读,更多相关《水利项目潦河涵洞式渡槽底板混凝土仓前第三级技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

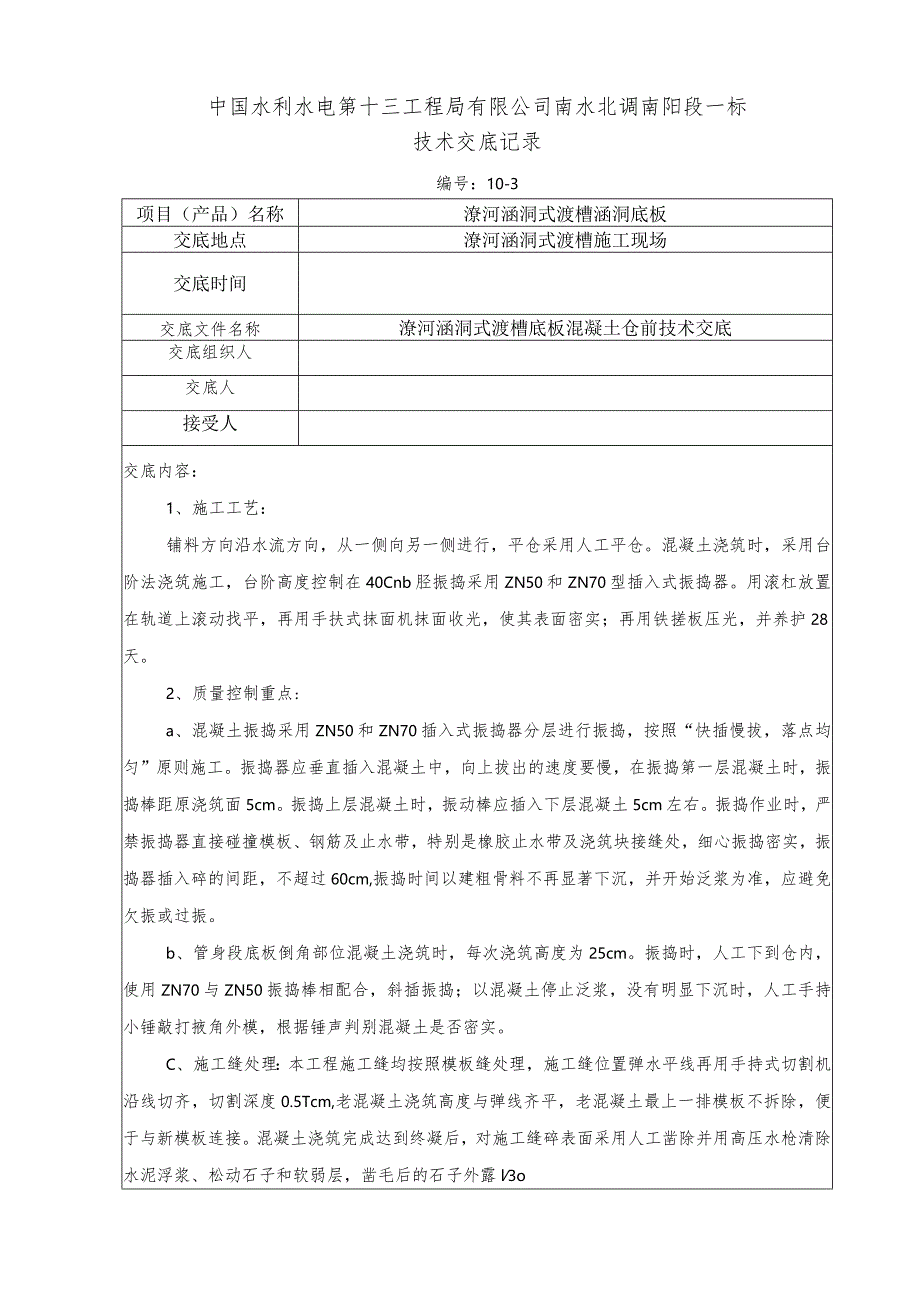

1、中国水利水电第十三工程局有限公司南水北调南阳段一标技术交底记录编号:10-3项目(产品)名称潦河涵洞式渡槽涵洞底板交底地点潦河涵洞式渡槽施工现场交底时间交底文件名称潦河涵洞式渡槽底板混凝土仓前技术交底交底组织人交底人接受人交底内容:1、施工工艺:铺料方向沿水流方向,从一侧向另一侧进行,平仓采用人工平仓。混凝土浇筑时,采用台阶法浇筑施工,台阶高度控制在40Cnb胫振捣采用ZN50和ZN70型插入式振捣器。用滚杠放置在轨道上滚动找平,再用手扶式抹面机抹面收光,使其表面密实;再用铁搓板压光,并养护28天。2、质量控制重点:a、混凝土振捣采用ZN50和ZN70插入式振捣器分层进行振捣,按照“快插慢拔,
2、落点均匀”原则施工。振捣器应垂直插入混凝土中,向上拔出的速度要慢,在振捣第一层混凝土时,振捣棒距原浇筑面5cm。振捣上层混凝土时,振动棒应插入下层混凝土5cm左右。振捣作业时,严禁振捣器直接碰撞模板、钢筋及止水带,特别是橡胶止水带及浇筑块接缝处,细心振捣密实,振捣器插入碎的间距,不超过60cm,振捣时间以建粗骨料不再显著下沉,并开始泛浆为准,应避免欠振或过振。b、管身段底板倒角部位混凝土浇筑时,每次浇筑高度为25cm。振捣时,人工下到仓内,使用ZN70与ZN50振捣棒相配合,斜插振捣;以混凝土停止泛浆,没有明显下沉时,人工手持小锤敲打掖角外模,根据锤声判别混凝土是否密实。C、施工缝处理:本工程

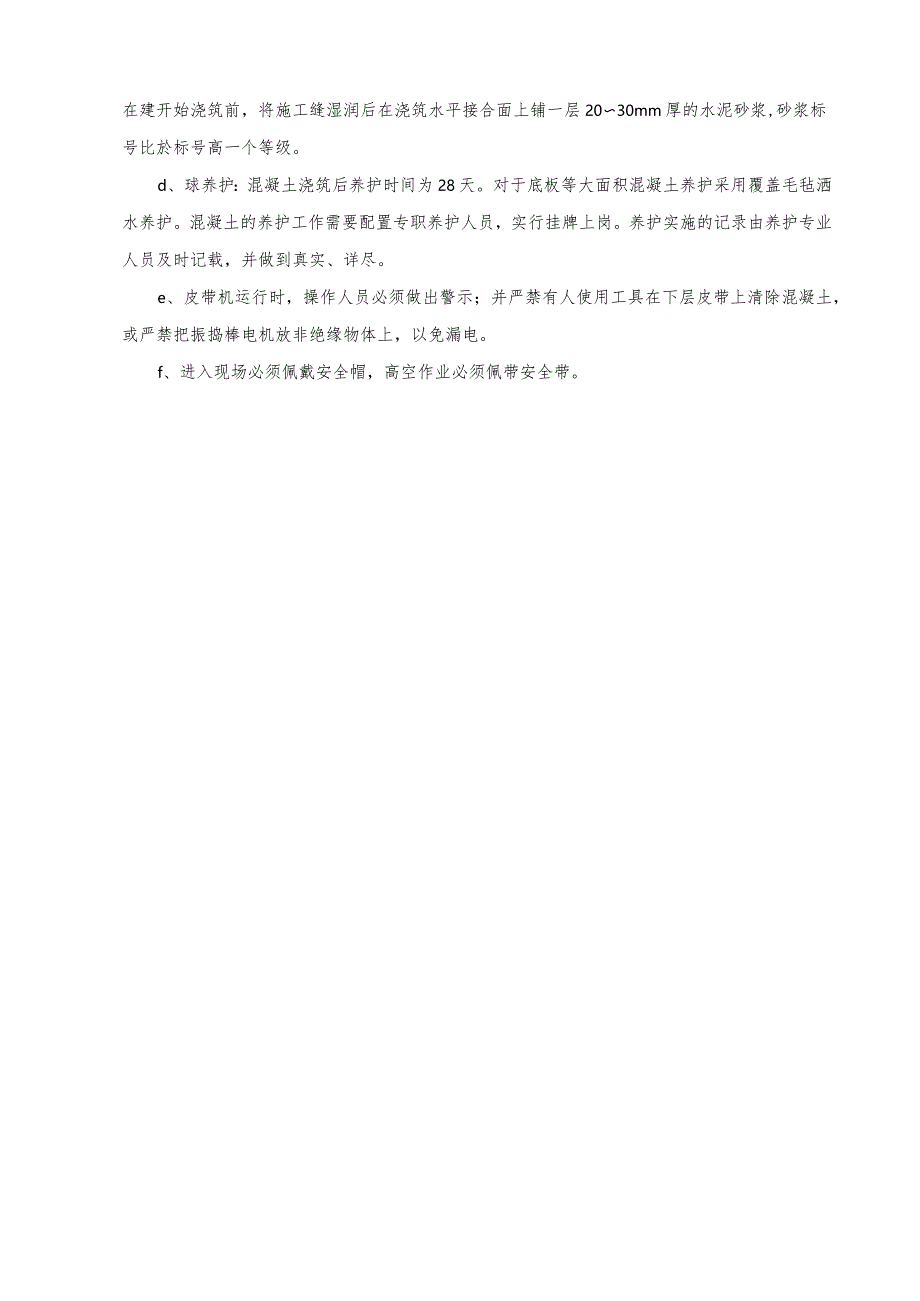

3、施工缝均按照模板缝处理,施工缝位置弹水平线再用手持式切割机沿线切齐,切割深度0.5Tcm,老混凝土浇筑高度与弹线齐平,老混凝土最上一排模板不拆除,便于与新模板连接。混凝土浇筑完成达到终凝后,对施工缝碎表面采用人工凿除并用高压水枪清除水泥浮浆、松动石子和软弱层,凿毛后的石子外露l3o在建开始浇筑前,将施工缝湿润后在浇筑水平接合面上铺一层2030mm厚的水泥砂浆,砂浆标号比於标号高一个等级。d、球养护:混凝土浇筑后养护时间为28天。对于底板等大面积混凝土养护采用覆盖毛毡洒水养护。混凝土的养护工作需要配置专职养护人员,实行挂牌上岗。养护实施的记录由养护专业人员及时记载,并做到真实、详尽。e、皮带机运行时,操作人员必须做出警示;并严禁有人使用工具在下层皮带上清除混凝土,或严禁把振捣棒电机放非绝缘物体上,以免漏电。f、进入现场必须佩戴安全帽,高空作业必须佩带安全带。
