.约定不明引起的造价争议案例分析0

上传人:p** 文档编号:962711 上传时间:2024-06-06 格式:DOCX 页数:5 大小:12.51KB
下载 相关 举报
.约定不明引起的造价争议案例分析0_第1页
第1页 / 共5页
.约定不明引起的造价争议案例分析0_第2页
第2页 / 共5页
.约定不明引起的造价争议案例分析0_第3页
第3页 / 共5页
.约定不明引起的造价争议案例分析0_第4页
第4页 / 共5页
.约定不明引起的造价争议案例分析0_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《.约定不明引起的造价争议案例分析0》由会员分享,可在线阅读,更多相关《.约定不明引起的造价争议案例分析0(5页珍藏版)》请在第壹文秘上搜索。

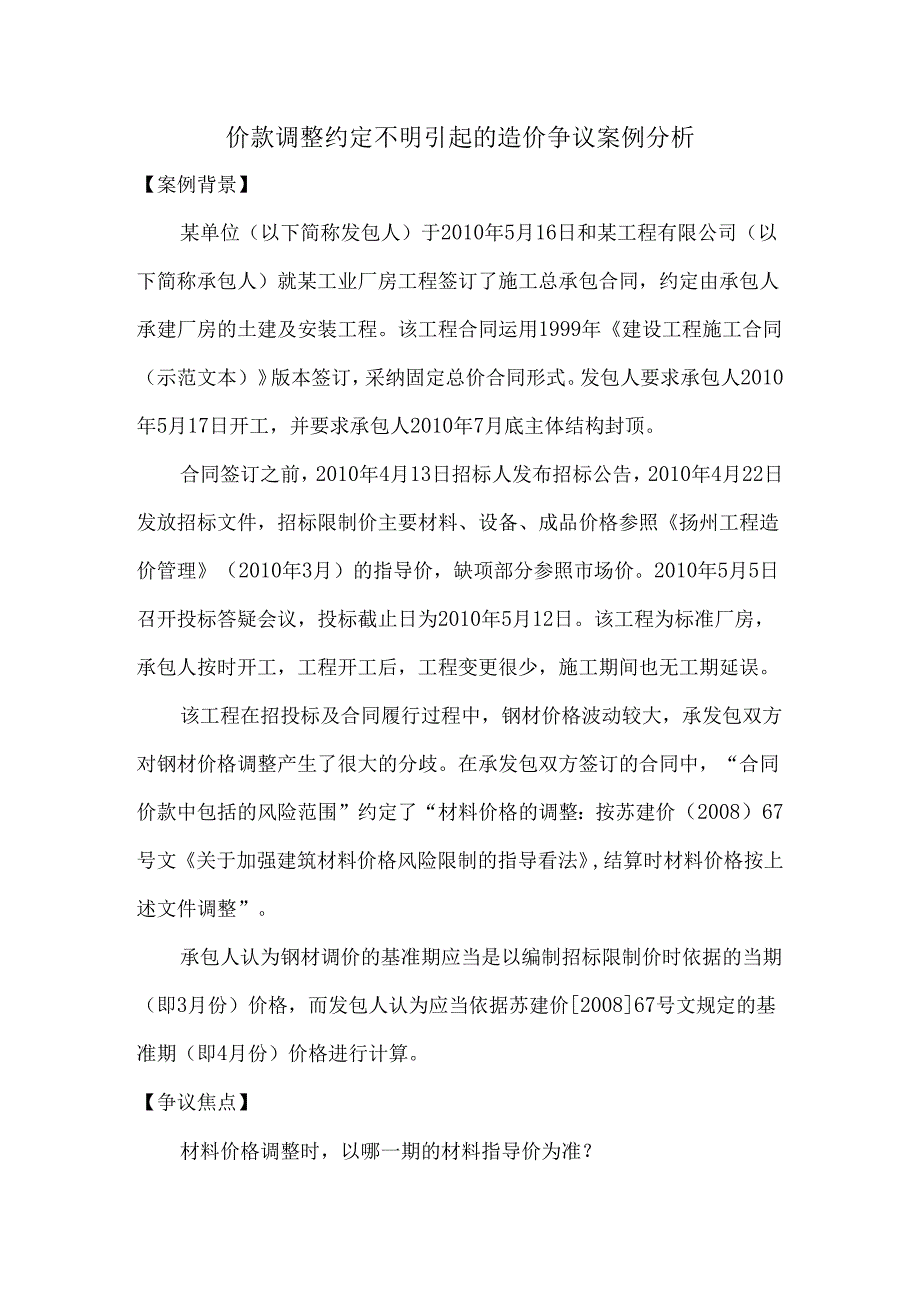

1、价款调整约定不明引起的造价争议案例分析【案例背景】某单位(以下简称发包人)于2010年5月16日和某工程有限公司(以下简称承包人)就某工业厂房工程签订了施工总承包合同,约定由承包人承建厂房的土建及安装工程。该工程合同运用1999年建设工程施工合同(示范文本)版本签订,采纳固定总价合同形式。发包人要求承包人2010年5月17日开工,并要求承包人2010年7月底主体结构封顶。合同签订之前,2010年4月13日招标人发布招标公告,2010年4月22日发放招标文件,招标限制价主要材料、设备、成品价格参照扬州工程造价管理(2010年3月)的指导价,缺项部分参照市场价。2010年5月5日召开投标答疑会议,

2、投标截止日为2010年5月12日。该工程为标准厂房,承包人按时开工,工程开工后,工程变更很少,施工期间也无工期延误。该工程在招投标及合同履行过程中,钢材价格波动较大,承发包双方对钢材价格调整产生了很大的分歧。在承发包双方签订的合同中,“合同价款中包括的风险范围”约定了“材料价格的调整:按苏建价(2008)67号文关于加强建筑材料价格风险限制的指导看法,结算时材料价格按上述文件调整”。承包人认为钢材调价的基准期应当是以编制招标限制价时依据的当期(即3月份)价格,而发包人认为应当依据苏建价200867号文规定的基准期(即4月份)价格进行计算。【争议焦点】材料价格调整时,以哪一期的材料指导价为准?【

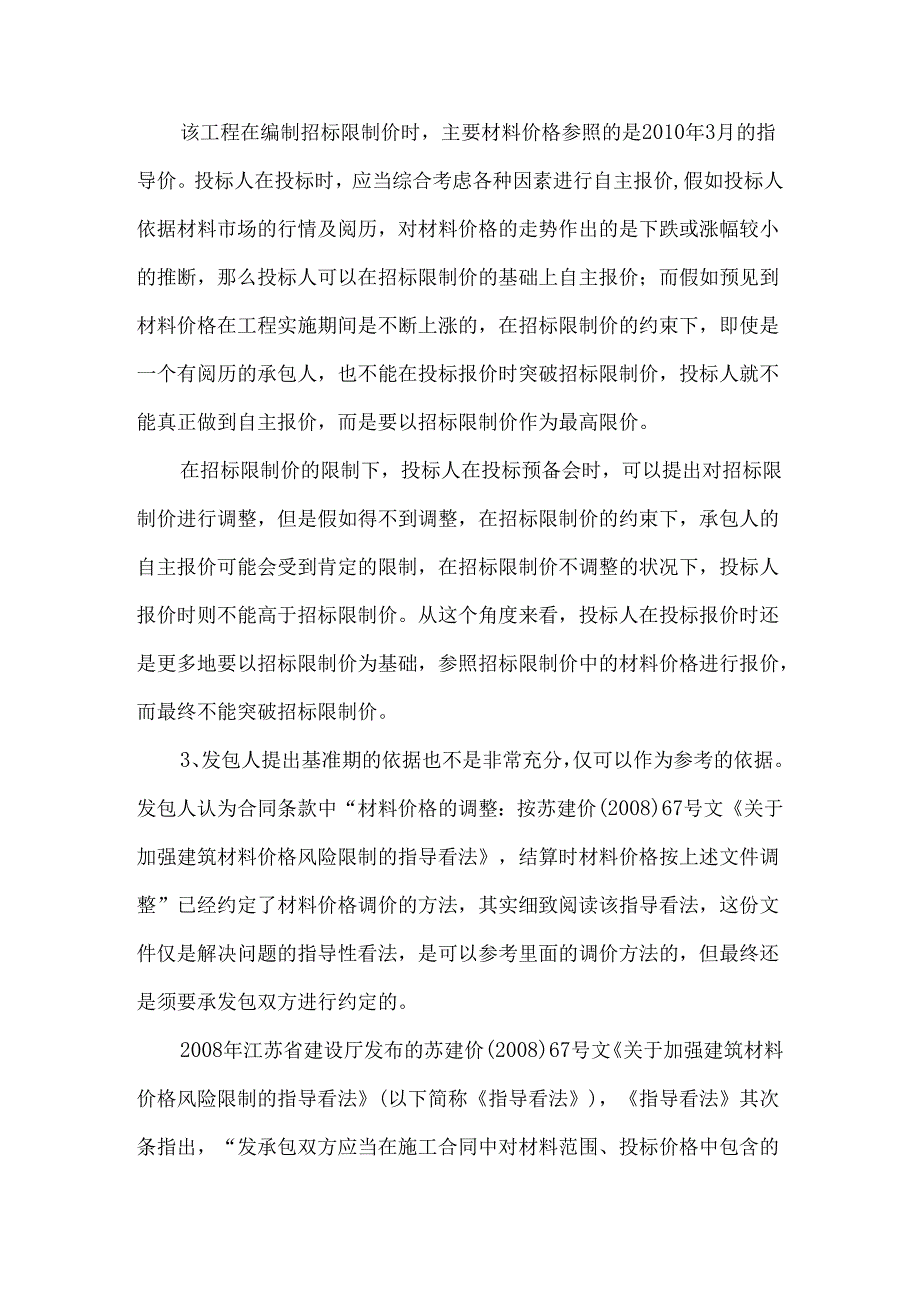

3、问题分析】1、争议焦点的两种结果分析。经过计算,施工期间钢材(I11级)的加权平均指导价为4418.9元/吨,20加年3月至8月钢材(In级)价格及施工期间每月运用量占总用量的比例如表1所示。表12010年3月至8月钢材(In级)价格及施工期间每月运用量占总用量的比例单位:元/吨月份3月4月5月6月7月8月钢材(11I级)价格456949904767445943064497每月运用量占总用量的比例-5%40%40%15%(1)第一种状况:假如以3月份作为调价的基准期,钢材下降幅度为329%;(2)其次种状况:假如将4月份作为调价的基准期,钢材下降幅度为11.45%O假如依据苏建价(2008)6

4、7号文第三条对主要建筑材料的划分,该工程钢材材料费约占单位工程费的27%,属于其次类主要建筑材料,“当工程施工期间其次类主要建筑材料价格上涨或下降幅度在5%以内的,其差价由承包人担当或受益,超过5%的部分由发包人担当或受益J在第一种状况下,5%以内的部分全部由承包人受益;在其次种状况下,5%以内的部分由承包人受益,承包人须要将5%以外的受益退还给发包人。2、招标限制价是限制工程造价的一种手段,在某种程度上,起到了限制造价的作用。在目前清单计价方式下,国有资金项目实行了招标限制价的规定。建设工程工程量清单计价规范(GB50500-2008)第款“招标限制价是招标人依据国家或省级、行业建设主管部门

5、颁发的有关计价依据和方法,按设计施工图纸计算的,对招标工程限定的最高工程造价。”第4.2.1款“国有资金投资的工程建设项目应实行工程量清单招标,并应编制招标限制价,。投标人的投标报价高于招标限制价的,其投标应予以拒绝。”但是在一些特别的状况下,招标限制价也限制了投标人的自主报价。该工程在编制招标限制价时,主要材料价格参照的是2010年3月的指导价。投标人在投标时,应当综合考虑各种因素进行自主报价,假如投标人依据材料市场的行情及阅历,对材料价格的走势作出的是下跌或涨幅较小的推断,那么投标人可以在招标限制价的基础上自主报价;而假如预见到材料价格在工程实施期间是不断上涨的,在招标限制价的约束下,即使

6、是一个有阅历的承包人,也不能在投标报价时突破招标限制价,投标人就不能真正做到自主报价,而是要以招标限制价作为最高限价。在招标限制价的限制下,投标人在投标预备会时,可以提出对招标限制价进行调整,但是假如得不到调整,在招标限制价的约束下,承包人的自主报价可能会受到肯定的限制,在招标限制价不调整的状况下,投标人报价时则不能高于招标限制价。从这个角度来看,投标人在投标报价时还是更多地要以招标限制价为基础,参照招标限制价中的材料价格进行报价,而最终不能突破招标限制价。3、发包人提出基准期的依据也不是非常充分,仅可以作为参考的依据。发包人认为合同条款中“材料价格的调整:按苏建价(2008)67号文关于加强

7、建筑材料价格风险限制的指导看法,结算时材料价格按上述文件调整”已经约定了材料价格调价的方法,其实细致阅读该指导看法,这份文件仅是解决问题的指导性看法,是可以参考里面的调价方法的,但最终还是须要承发包双方进行约定的。2008年江苏省建设厅发布的苏建价(2008)67号文关于加强建筑材料价格风险限制的指导看法(以下简称指导看法),指导看法其次条指出,“发承包双方应当在施工合同中对材料范围、投标价格中包含的材料价格风险的幅度、材料价格调整方法进行约定J这条看法主要是指导工程施工发承包双方在招投标和施工合同签订过程中,应增加风险防范意识,签订合理的材料价格风险限制条款,明确各方担当风险影响的原则。而指

8、导看法第三条对于材料价格调整的处理原则是针对“本看法发布前已经签订固定价格施工合同,尚未完成工程竣工结算的招投标工程,假如合同中未约定材料价格风险限制条款的”工程项目。该工程是2010年签订的合同,是在指导看法发布之后签订的,实质上该合同还是未对风险范围和调整价款的方法进行明确的约定。4、其他相关文件对材料价格调价方法的指导性规定。在2008清单规范实施之前,一些指导性文件中是以开标时的材料价格作为基准调整的,如江苏省建设厅2005年发布的苏建价(2005)593号文关于工程量清单计价施工合同价款确定与调整的指导看法,调整的方法为“在按合同约定支付工程款时,若工程所在地造价管理部门发布的材料指

9、导价上涨超过开标时材料指导价的10%,10%以内部分由承包人担当,”5、依据以上的分析,该工程的合同条款并未对材料调价方法作出明确的约定,因此,为了解决双方的冲突,还须要承发包双方签订补充协议对调价方法进行约定。【结语】1、风险是客观存在的,在工程施工阶段,发承包双方都面临着许多的风险,在合同签订过程中,应对合同价款的风险范围进行具体的约定,对调整价款的方法进行具体的约定。在对价款的调整方法进行约定时,应当依据招标状况的充分性、设计图纸的完整性等状况,结合工程实际状况,对价款调整方法进行有针对性的约定。2、在以后签订的合同中,可以在调整价款的方法中具体地将指导看法第三条中有关价款调整方法的内容列入合同条款中,但在合同条款中仅约定材料价格调整参照指导看法进行调整是不相宜的。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
