回填土技术交底()() .docx

上传人:p** 文档编号:970880 上传时间:2024-06-06 格式:DOCX 页数:3 大小:15.28KB
下载 相关 举报
回填土技术交底()() .docx_第1页
第1页 / 共3页
回填土技术交底()() .docx_第2页
第2页 / 共3页
回填土技术交底()() .docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《回填土技术交底()() .docx》由会员分享,可在线阅读,更多相关《回填土技术交底()() .docx(3页珍藏版)》请在第壹文秘上搜索。

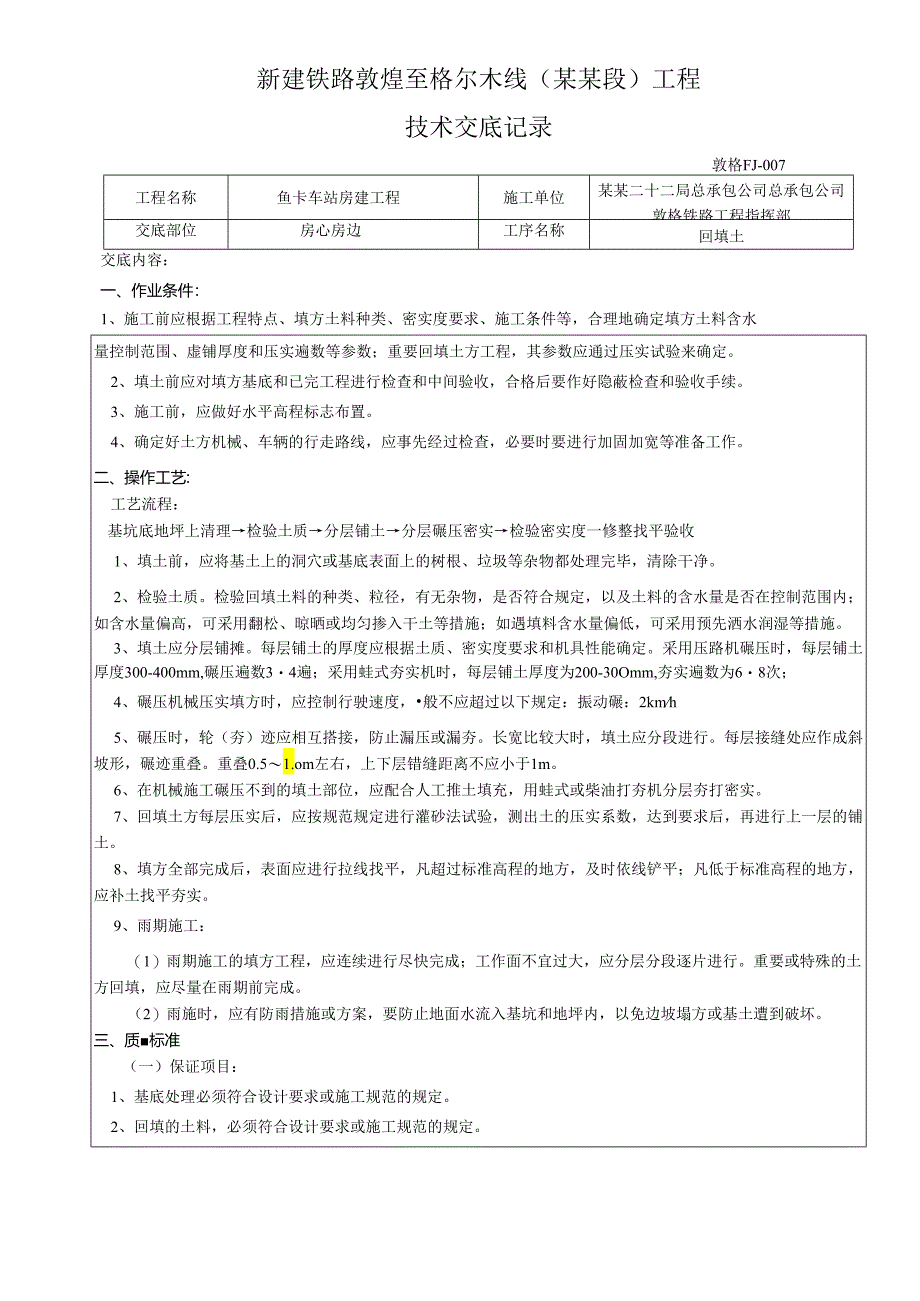

1、新建铁路敦煌至格尔木线(某某段)工程技术交底记录敦格FJ-007工程名称鱼卡车站房建工程施工单位某某二十二局总承包公司总承包公司敦格铁路工程指挥部交底部位房心房边工序名称回填土交底内容:一、作业条件:1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。2、填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续。3、施工前,应做好水平高程标志布置。4、确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。二、操作工艺:工艺流程:基

2、坑底地坪上清理检验土质分层铺土分层碾压密实检验密实度一修整找平验收1、填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。2、检验土质。检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。3、填土应分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。采用压路机碾压时,每层铺土厚度300-400mm,碾压遍数34遍;采用蛙式夯实机时,每层铺土厚度为200-30Omm,夯实遍数为68次;4、碾压机械压实填方时,应控制行驶速度,般不应超过

3、以下规定:振动碾:2kmh5、碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。长宽比较大时,填土应分段进行。每层接缝处应作成斜坡形,碾迹重叠。重叠0.51.om左右,上下层错缝距离不应小于1m。6、在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。7、回填土方每层压实后,应按规范规定进行灌砂法试验,测出土的压实系数,达到要求后,再进行上一层的铺土。8、填方全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实。9、雨期施工:(1)雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。重要或特殊

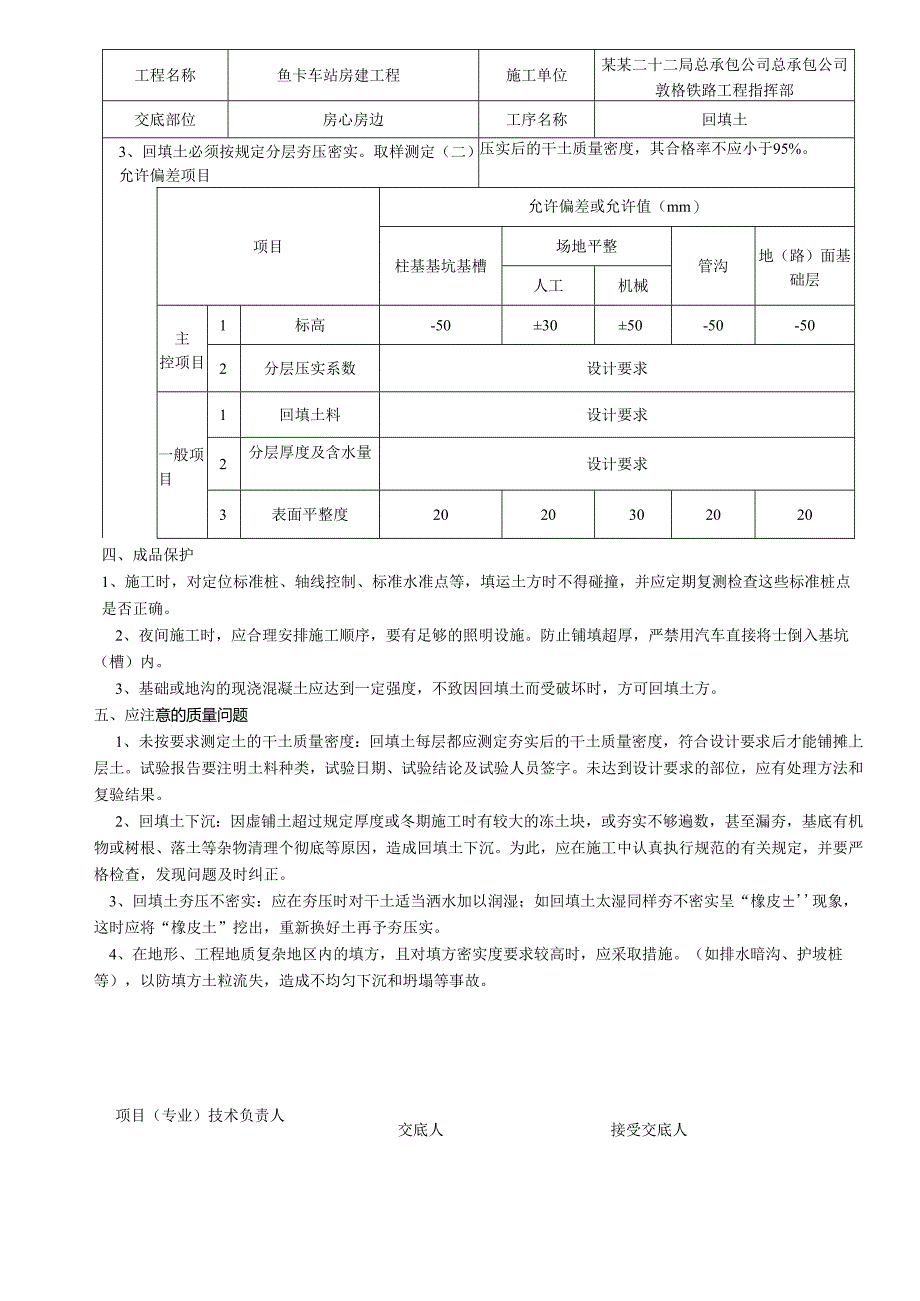

4、的土方回填,应尽量在雨期前完成。(2)雨施时,应有防雨措施或方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏。三、质标准(一)保证项目:1、基底处理必须符合设计要求或施工规范的规定。2、回填的土料,必须符合设计要求或施工规范的规定。工程名称鱼卡车站房建工程施工单位某某二十二局总承包公司总承包公司敦格铁路工程指挥部交底部位房心房边工序名称回填土3、回填土必须按规定分层夯压密实。取样测定(二)允许偏差项目压实后的干土质量密度,其合格率不应小于95%。项目允许偏差或允许值(mm)柱基基坑基槽场地平整管沟地(路)面基础层人工机械主控项目1标高-503050-50-502分层压实系数设计要

5、求一般项目1回填土料设计要求2分层厚度及含水量设计要求3表面平整度2020302020四、成品保护1、施工时,对定位标准桩、轴线控制、标准水准点等,填运土方时不得碰撞,并应定期复测检查这些标准桩点是否正确。2、夜间施工时,应合理安排施工顺序,要有足够的照明设施。防止铺填超厚,严禁用汽车直接将士倒入基坑(槽)内。3、基础或地沟的现浇混凝土应达到一定强度,不致因回填土而受破坏时,方可回填土方。五、应注意的质量问题1、未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类,试验日期、试验结论及试验人员签字。未达到设计要求的部位,应有

6、处理方法和复验结果。2、回填土下沉:因虚铺土超过规定厚度或冬期施工时有较大的冻土块,或夯实不够遍数,甚至漏夯,基底有机物或树根、落土等杂物清理个彻底等原因,造成回填土下沉。为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。3、回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮现象,这时应将“橡皮土”挖出,重新换好土再予夯压实。4、在地形、工程地质复杂地区内的填方,且对填方密实度要求较高时,应采取措施。(如排水暗沟、护坡桩等),以防填方土粒流失,造成不均匀下沉和坍塌等事故。交底人接受交底人项目(专业)技术负责人施工现场安全施工注意事项:1、

7、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业

8、,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
