《旋转楼梯专项施工方案.docx》由会员分享,可在线阅读,更多相关《旋转楼梯专项施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

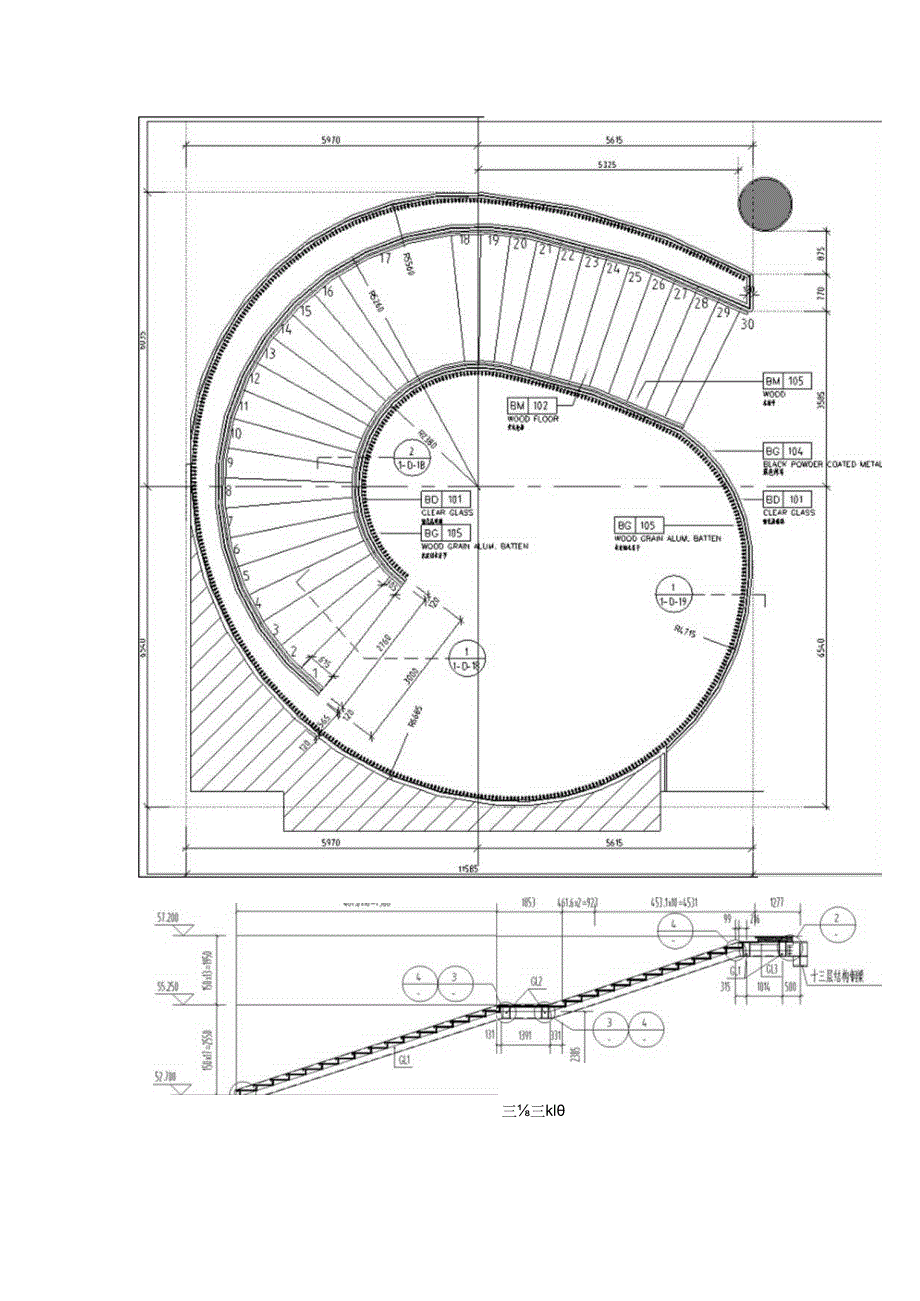

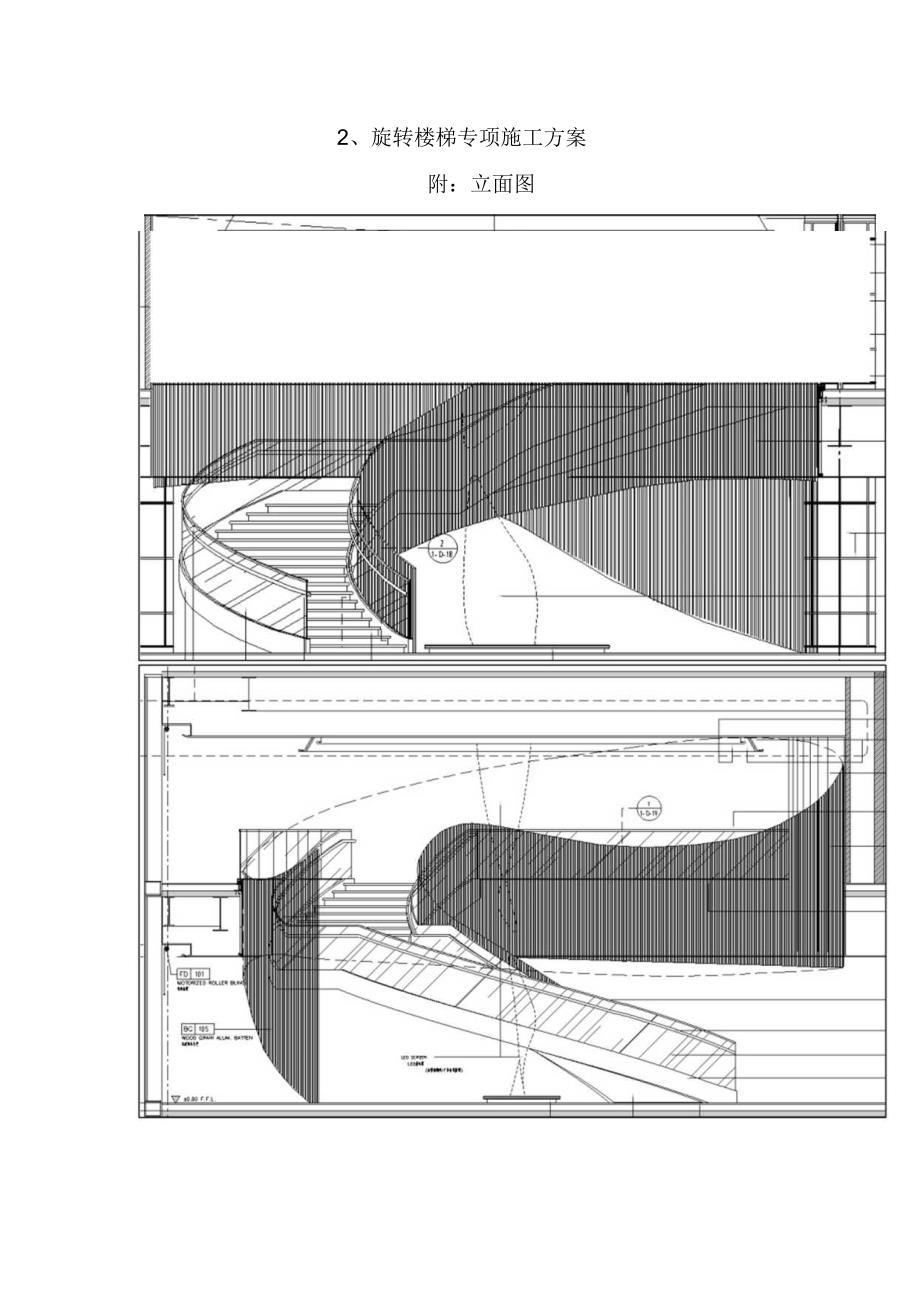

1、2、旋转楼梯专项施工方案附:立面图附:施工大样图三三kl附:楼梯杆件材料表t梯杆件材料表栩*编号名称截面尺寸敲宽X腹板X翼缘材质G1.1钢梁400x200x10x12Q355BG1.2钢梁3242001012Q355BG1.B钢梁1.80x5角钢Q235B新增C1.l钢梁H6002001220Q355B新增C1.Z钢梁HA002008x13Q355B附:旋转楼梯施工方案一、施工工艺流程二、施工要点1、深化设计与结构设计本工程的钢结构楼梯由资深专业结构工程师进行结构设计,以及对结构受力情况复核,并负责全程跟进。饰面的深化则由装饰深化设计小组负责,专业结构工程师提供详细的结构参数,双方紧密配合。2

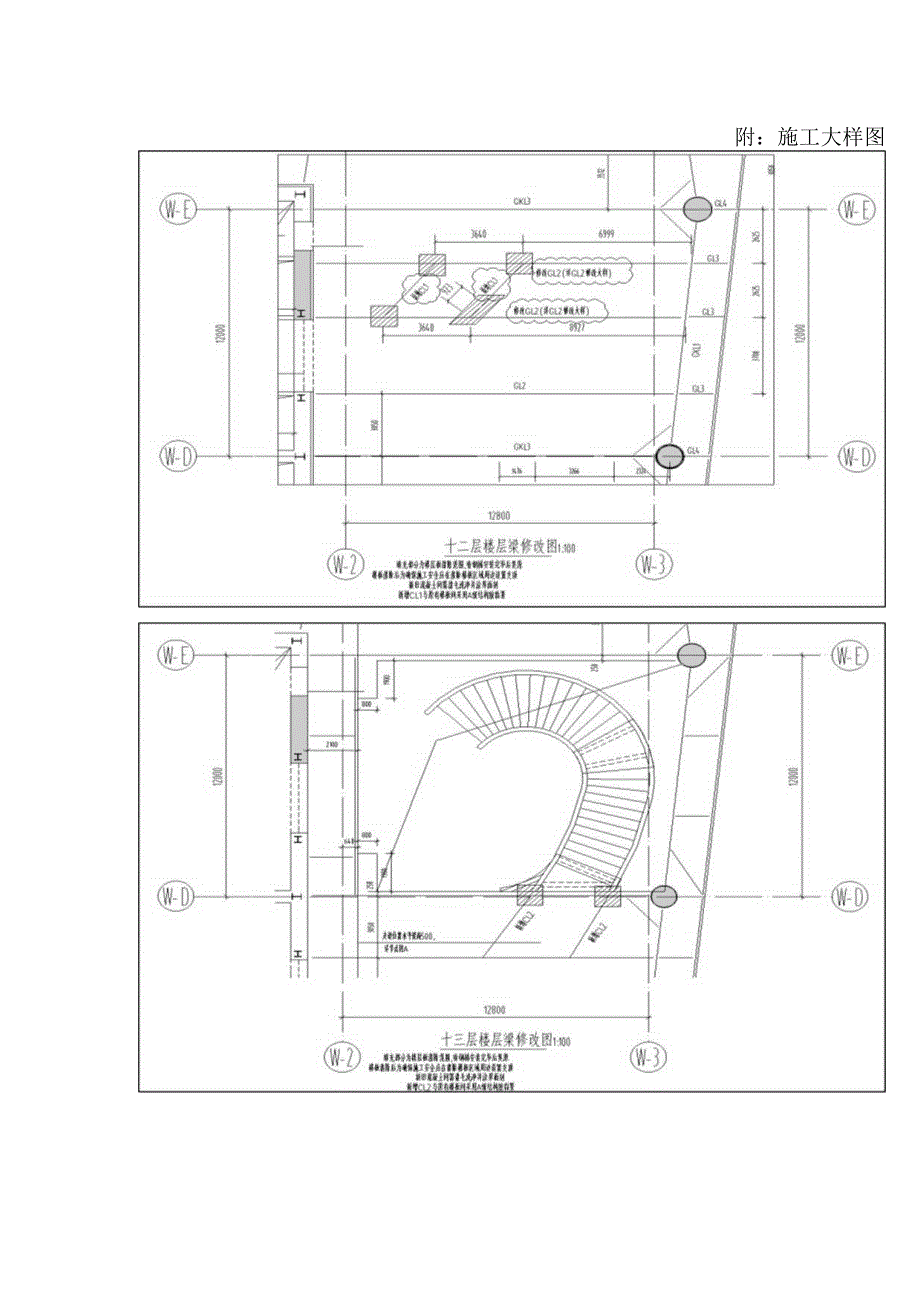

2、、测量放线钢结构安装队根据审核通过的深化设计图纸对现场进行测量,然后在地面放出结构完成线。将测量的数据交给结构工程师,由结构工程师将根据现场尺寸调整的加工图纸发给钢结构工厂,进行构件生产加工。在安装阶段,则可根据现场放线位置来进行组装、拼接,最终成为完整的楼梯。3、绘制下单图及工厂构件生产结构工程师将根据现场尺寸调整的加工图纸发给钢结构工厂,厂方根据安装工艺要求及设计方案,对楼梯进行拆解,分成若干个构件进行生产。考虑到运输问题,所有构件均做成零散件,到现场后分段焊接好,然后再进行吊装拼接施工,最后连成整体。4、脚手架搭设有采用钢管脚手架,如右图(局部)。脚手架必须编制专项方案,并且经过计算必须
3、能承受施工荷载,充当构件拼接平台。5、支座预埋板安装支座预埋板应按设计要求加工,并且应请原建筑设计院验算支座位置结构受力情况。预埋板与结构接触面应进行打磨,平整度达到能使预埋板与结构紧密接触。预埋板的锚固方式应根据设计要求。并且进行拉拔试验,试验结构应满足设计要求。6、现场分段组装本工程在高层建筑内,因为运输条件所限,钢结构采用工厂加工零散件、现场分段组装、构件吊装的工艺。在现场将工厂加工好的零散件,按组装图纸,组装成成段的可供吊装的构件。本工程成段构件包括下层肋梁、上层肋梁、上层平台悬挑梁、休息平台。7、上层平台悬挑梁安装现场采用电动胡芦将上层平台悬挑梁吊至安装工作台上,先用装配螺栓将梁与支
4、座预埋板紧密连接,调整好位置和标高,误差控制在允许范围内,然后由专业电焊工按设计要求进行焊接,焊缝必须达到设计及规范要求。8、休息平台就位将组装好的休息平台用电动葫芦吊至工作台上,调整好位置及标高,并采取临时固定措施进行固定。9、安装上、下层肋梁分别将上、下层肋梁吊装到位,然后用装配螺栓进行连接固定,复核构件位置、标高、安装误差合格后,由专业电焊工按设计要求进行焊接,焊缝必须达到设计及规范要求。10、安装梯级横梁安装前应先将梯级梁安装位置在肋梁上标好。然后将梯形钢板焊于肋梁上,最后将梯级梁焊在钢板上。应注意梯级梁的水平度。11、结构载荷试验楼梯安装完毕后,拆除脚手架支撑,先验收焊缝质量和整体安
5、装质量。验收合格后,进行载荷试验。使用质量为25kg的碎标准件作为荷载,使楼梯所受荷载达到设计标准。加荷过程中用水准仪分六次观察楼梯位移情况,分别是荷载达到0%,25%,50%,75%,100%,120机加荷完毕后隔4小时观察一次,持续观察48小时。焊缝无断裂,且位移在设计范围内,方为合格。12、装饰基层施工楼梯载荷试验合格后即可进入饰面施工。基层采用镀锌方管、镀锌角钢、阻燃夹板及硅酸钙板等材料。施工时根据装饰完成线位置确定基层完成位置,基层必须牢固。13、钢结构防火防锈处理根据规范要求,建筑钢结构必须进行防火及防锈处理。本工程钢结构完成防锈处理后,先喷涂防锈漆两道,然后喷涂薄型防火涂料。16、不锈钢栏杆安装不锈钢栏杆根据深化设计图纸由专业加工厂进行定制现场预留安装连接点。
