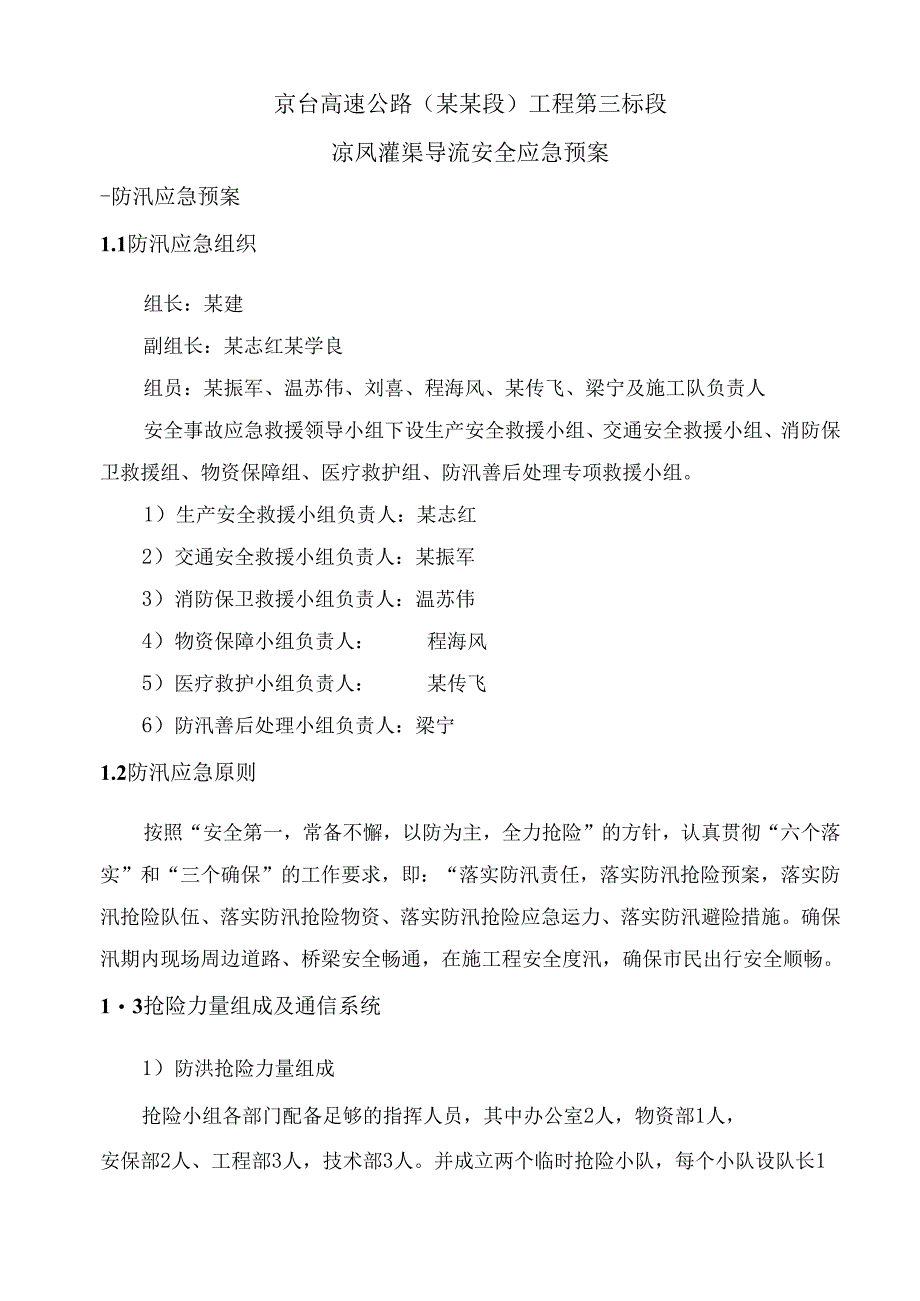

1、京台高速公路(某某段)第三标段凉凤灌渠导流安全应急预案北京市政路新smr9三B某某市政建设总承包公司总承包公司京台高速公路(某某段)第三标段项目经理部202*年9月京台高速公路(某某段)工程第三标段凉凤灌渠导流安全应急预案-防汛应急预案1.1防汛应急组织组长:某建副组长:某志红某学良组员:某振军、温苏伟、刘喜、程海风、某传飞、梁宁及施工队负责人安全事故应急救援领导小组下设生产安全救援小组、交通安全救援小组、消防保卫救援组、物资保障组、医疗救护组、防汛善后处理专项救援小组。1)生产安全救援小组负责人:某志红2)交通安全救援小组负责人:某振军3)消防保卫救援小组负责人:温苏伟4)物资保障小组负责人

2、:程海风5)医疗救护小组负责人:某传飞6)防汛善后处理小组负责人:梁宁1.2防汛应急原则按照“安全第一,常备不懈,以防为主,全力抢险”的方针,认真贯彻“六个落实”和“三个确保”的工作要求,即:“落实防汛责任,落实防汛抢险预案,落实防汛抢险队伍、落实防汛抢险物资、落实防汛抢险应急运力、落实防汛避险措施。确保汛期内现场周边道路、桥梁安全畅通,在施工程安全度汛,确保市民出行安全顺畅。13抢险力量组成及通信系统1)防洪抢险力量组成抢险小组各部门配备足够的指挥人员,其中办公室2人,物资部1人,安保部2人、工程部3人,技术部3人。并成立两个临时抢险小队,每个小队设队长1名,副队长1名、队员20人,抢险小队

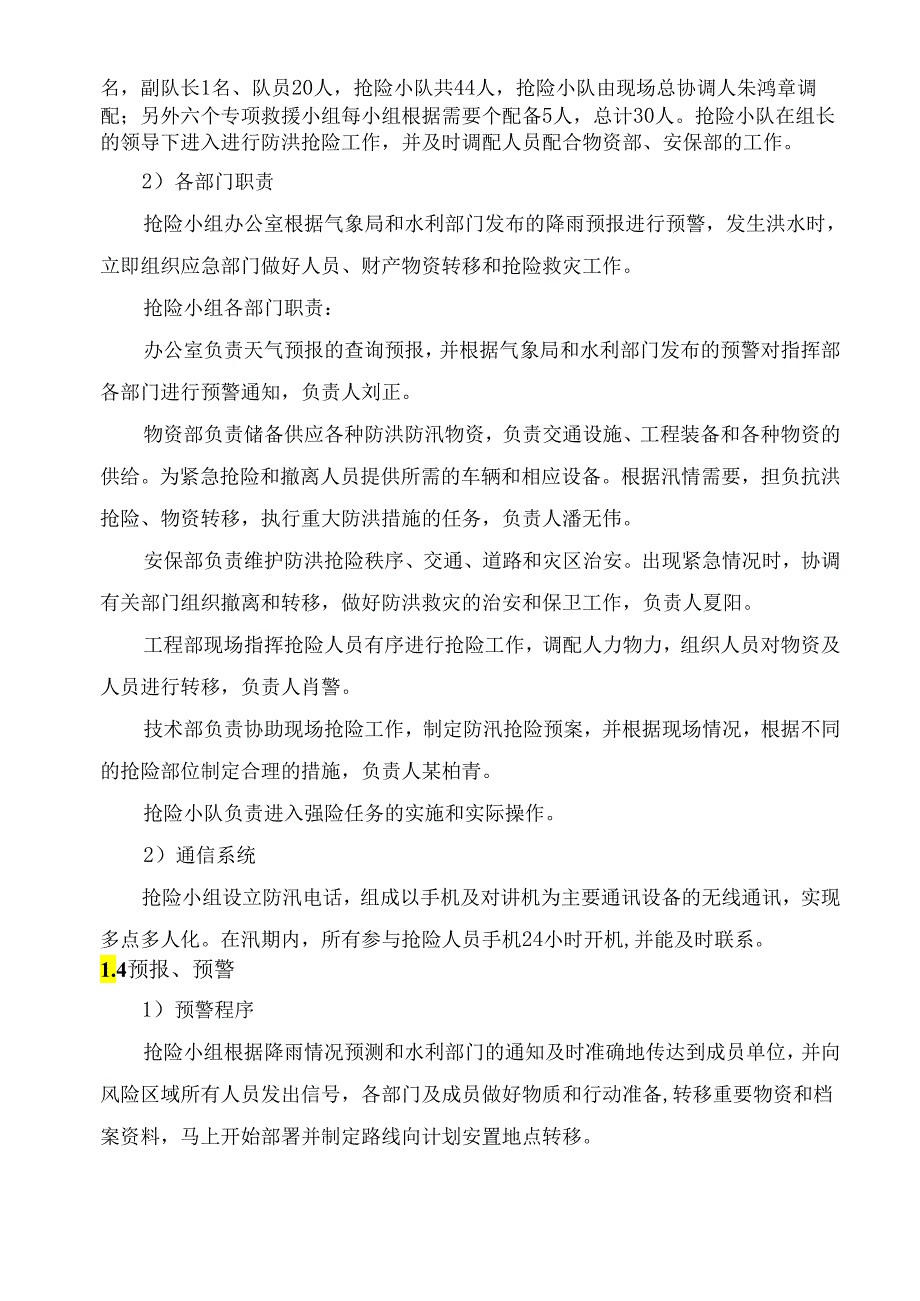

3、共44人,抢险小队由现场总协调人朱鸿章调配;另外六个专项救援小组每小组根据需要个配备5人,总计30人。抢险小队在组长的领导下进入进行防洪抢险工作,并及时调配人员配合物资部、安保部的工作。2)各部门职责抢险小组办公室根据气象局和水利部门发布的降雨预报进行预警,发生洪水时,立即组织应急部门做好人员、财产物资转移和抢险救灾工作。抢险小组各部门职责:办公室负责天气预报的查询预报,并根据气象局和水利部门发布的预警对指挥部各部门进行预警通知,负责人刘正。物资部负责储备供应各种防洪防汛物资,负责交通设施、工程装备和各种物资的供给。为紧急抢险和撤离人员提供所需的车辆和相应设备。根据汛情需要,担负抗洪抢险、物资

4、转移,执行重大防洪措施的任务,负责人潘无伟。安保部负责维护防洪抢险秩序、交通、道路和灾区治安。出现紧急情况时,协调有关部门组织撤离和转移,做好防洪救灾的治安和保卫工作,负责人夏阳。工程部现场指挥抢险人员有序进行抢险工作,调配人力物力,组织人员对物资及人员进行转移,负责人肖警。技术部负责协助现场抢险工作,制定防汛抢险预案,并根据现场情况,根据不同的抢险部位制定合理的措施,负责人某柏青。抢险小队负责进入强险任务的实施和实际操作。2)通信系统抢险小组设立防汛电话,组成以手机及对讲机为主要通讯设备的无线通讯,实现多点多人化。在汛期内,所有参与抢险人员手机24小时开机,并能及时联系。1.4预报、预警1)

5、预警程序抢险小组根据降雨情况预测和水利部门的通知及时准确地传达到成员单位,并向风险区域所有人员发出信号,各部门及成员做好物质和行动准备,转移重要物资和档案资料,马上开始部署并制定路线向计划安置地点转移。根据暴雨预警信号等级蓝色预警、黄色预警、橙色预警、红色预警要求抢险小组各部门人员做好相应的预防准备工作,发生以上四级预警情形时,抢险人员必须就岗。2)预警信号预警通过办公室无线通讯络直接传达到相关部门和成员单位进行部署。根据事先安排的编组和行动计划进行抢险行动,听从指挥员指挥,有序地进行安全转移。1.5事故处置方案1)当土坝发生集中渗漏情况,首先在土坝迎水侧找出渗流进水口,及时堵塞,截断漏水来源

6、。同时,在背水侧渗流出口采用反滤料压填,降低水流流速,降低延缓土坝土料的流失,防止险情扩大。采用盖堵法对土坝渗漏部位进行抢护,可就地取材用蓬布盖堵,再用土袋压脚,直到完全断流为止。2)当土坝发生管涌时,在土坝背水面进行抢护,采用反滤导渗,控制涌水,留出渗水通道。在管涌出口处用编织袋或麻袋装土填筑围井,井内铺填反滤料,从而制止涌水带走砂土,以防止险情进一步扩大。发生管涌时,对管涌部位采用反滤层压盖,降低涌水流速,制止地基泥沙流失,稳定险情。3)土坝出现局部塌方时,采用自卸车及时对塌方范围抛填袋装土或块石进行修补完善,恢复土坝断面尺寸,防止土坝断面减小、险情扩大。4)当上游水流增大时,可利用新建水

7、闸开闸泄水;增设大功率水泵调水;也可用挖掘机扩大导流渠断面,如仍不能满足流水要求,则掘开土坝放流。5)如有人溺水,应指派水性好的人携带救生物品,有条不紊将坠落溺水者从水中救起。对不能自主呼吸、出血或休克的伤者先进行急救,如在将溺水吸入的水空出后及时进行人工呼吸同时进行止血包轧等。在急救同时拨打120,及时将伤者送医。1.6运输车辆和抢险物资安排1)运输车辆抢险车辆的调用由物资部负责,并按照预先编制的防洪抢险调车计划下达各单位,车辆的单位在接到警报前应实时做好车辆准备,接到警报后车辆按照指挥部的调度命令,立即开赴抢险现场,负责人员和物资的转移任务。2)抢险物资京台高速公路(某某段)工程第三标段防

8、汛物资储备清单序号物资名称型号存储地点数量备注1挖掘机EX300-3C施工现场1台2装载机Z1.50C施工现场1台3运输车5t施工现场1辆4吊车25t施工现场1台5发电机小型工地仓库4台6水泵4寸工地仓库4台7铁锹工地仓库50把8编织袋工地仓库300个9苫布工地仓库300m210雨衣工地仓库50件11雨鞋工地仓库50件12指挥车C型车项目部停车场5辆13运输车福特全顺项目部停车场1辆14药箱项目部仓库1个15担架项目部仓库1副1.7防汛应急措施发生不同频率的洪水和汛情时,抢险小组及时组织指挥有关部门做好抗洪防汛救灾的各项工作:1)在日常工作中做好防汛应急演练,每半年进行一次定期的防汛应急演练,

9、并在汛期不定期组织防汛应急演练,做到真实有效。2)与水利部门南红门水务所和京台高速项目处及时做好水情雨情预报联系工作,并邀请相关人员对防汛抢险进行技术指导,保持与河道管理部门的联系,听从河道管理部门的总体指挥。3)抢险小组落实好防洪汛工作领导责任制,防汛抢险物资储备充足,在接到预警信号后一小时内,拆除有可能影响泄洪的简易建筑,跟中车辆设备五分钟内到达防汛现场,有序安全地做好人员、财产及物资的转移工作。值班组全力做好汛情、险情等有关信息的收集与传递,充分发挥信息中心的作用。4)每日进行土坝安全检查与应急处理,降雨期间,实施昼夜巡查,分析土坝在泄洪过程中的稳定性,必要时进行加固处理。二安全保证措施

10、2.1 成立安全保证小组,制定安全保证措施,项目经理部、施工班组分级管理,负责检查、监督各项安全工作的落实,设专人负责安全宣传及管理,加强对施工人员的教育与管理。2.2 土坝及导流渠完成后,沿土坝及导流渠两侧顶设立1.2m高钢管围栏,禁止无关人等在土坝区域内出入。土坝形成后,设专人日夜看守,发现水流加大或在大雨等天气下,及时加固土坝并调动水泵等设备应急。在应急措施无效的情况下,停止施工,拆除土坝,恢复河道通水,以保河道及周边地面安全。2.3 沿水闸顶设置人行通道以便于人员通过提闸作业,人行通道采用钢管脚手架及大板搭设,要求宽度大于1m,坚固牢靠,并设置警示标志,禁止无关人员进入。2.4 严格落

11、实所有安全技术措施和个人劳动防护用品,未经落实时不得进行施工。作业平台上需备足并正确放置救生设备(救生衣、救生圈、救生绳等)。2.5 高处及水上作业中的安全标志、工具、仪表、电气设施和各种设备,必须在施工前进行检查,确认其完好,方能投入使用。2.6 水上作业人员,必须经过专业技术培训,做到持证上岗,并必须定期进行体格检查。2.7 施工中对水上作业的安全技术设施,发现有缺陷和隐患时,必须及时解决;危及人身安全时,必须停止作业。2.8 遇有六级以上大风、大雨、浓雾等恶劣气候,不得进行水上作业。大风大雨后,应对水上作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。三文明施

12、工及环境保护措施3.1 成立文明小组,制定环保措施,项目经理部、施工班组分级管理,负责检查、监督各项环保工作的落实,设专人负责文明施工宣传及管理,加强对施工人员的教育与管理。3.2 加强施工教育培训I,增强施工人员河道范围内的施工环保意识。定期对现场施工实施情况进行检查,最大程度减少对河道的污染和破坏。3.3 强化施工现场管理,施工场内的所有物品严格按施工现场平面布置固定存放,同时根据工程进展,适时地对施工现场进行整理和整顿。3.4 尽量减少施工对周围环境的影响,建立文明施工责任区,划分区域,明确管理人,实行挂牌制,做到现场清洁整齐。3.5 施工现场设置废弃物临时堆放点,并定期外运,采取遮盖防

13、漏措施,防止运送途中发生遗漏。3.6 钻孔桩施工过程中,产生的泥浆要自然干燥后装车外弃,严禁将泥浆排入河道。3.7 河道范围内的施工完成后,做到场干地净,并按照河道管理部门要求进行河道恢复。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、

14、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > IT计算机 > 数据结构与算法

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
