防撞护栏安全专项施工方案..docx

上传人:p** 文档编号:977962 上传时间:2024-06-06 格式:DOCX 页数:13 大小:113.13KB
下载 相关 举报
防撞护栏安全专项施工方案..docx_第1页
第1页 / 共13页
防撞护栏安全专项施工方案..docx_第2页
第2页 / 共13页
防撞护栏安全专项施工方案..docx_第3页
第3页 / 共13页
防撞护栏安全专项施工方案..docx_第4页
第4页 / 共13页
防撞护栏安全专项施工方案..docx_第5页
第5页 / 共13页
防撞护栏安全专项施工方案..docx_第6页
第6页 / 共13页
防撞护栏安全专项施工方案..docx_第7页
第7页 / 共13页
防撞护栏安全专项施工方案..docx_第8页
第8页 / 共13页
防撞护栏安全专项施工方案..docx_第9页
第9页 / 共13页
防撞护栏安全专项施工方案..docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《防撞护栏安全专项施工方案..docx》由会员分享,可在线阅读,更多相关《防撞护栏安全专项施工方案..docx(13页珍藏版)》请在第壹文秘上搜索。

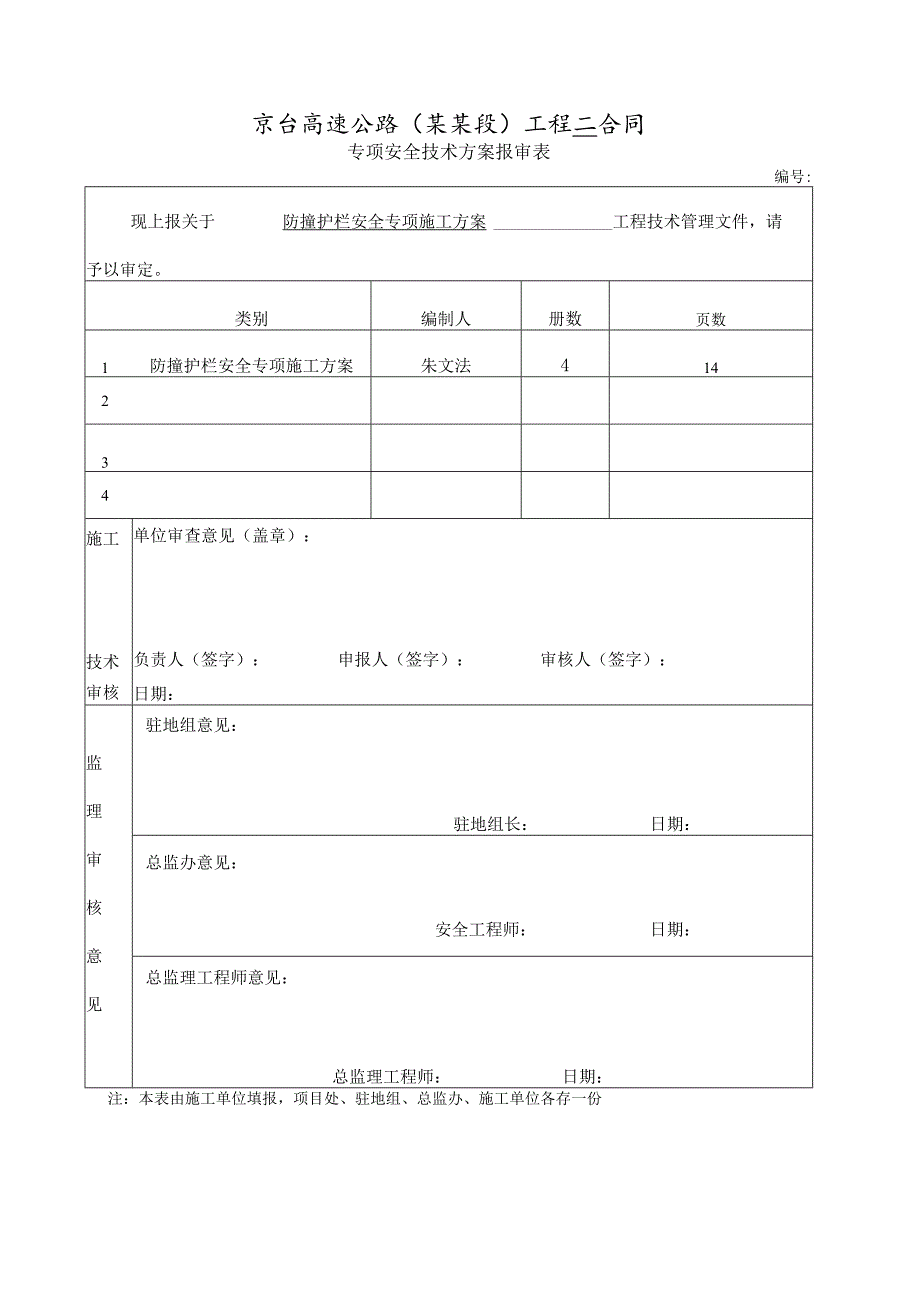

1、京台高速公路(某某段)工程二合同专项安全技术方案报审表编号:现上报关于防撞护栏安全专项施工方案工程技术管理文件,请予以审定。类别编制人册数页数1防撞护栏安全专项施工方案朱文法414234施工技术审核单位审查意见(盖章):负责人(签字):申报人(签字):审核人(签字):日期:监理审核意见驻地组意见:驻地组长:日期:总监办意见:安全工程师:日期:总监理工程师意见:总监理工程师:日期:注:本表由施工单位填报,项目处、驻地组、总监办、施工单位各存一份京台高速公路(某某段)工程第二标段防撞护栏安全专项施工方案BUCGhEUMNGURBANCONSTRUCTORGAOUPCO.1.TD编制:审核:审批:某

2、某成建总承包公司总承包公司京台高速公路(某某段)工程第二项目经理部2016年5月20日目录一、编制说明11.1 编制依据11.2 编制目的11.3 适用范围1二、工程概况1三、安全施工生产领导小组2四、危险源辨识及预防措施24.1 防撞护栏施工工艺流程.24.2 危险源评价24.3 危险源预防措施3五、吊篮制作及使用45.1 吊篮制作45.2 吊篮使用要点6六、应急预案66.1 应急预案组织机构和职责66.2 应急反应预案6附件1.外加工定型吊篮受力计算书京台高速公路(某某段)工程第二标段防撞护栏安全专项施工方案一、编制说明1.1编制依据1、中华人民共和国安全生产法(中华人民共和国主席令70号

3、);2、建筑工程安全生产管理条例(中华人民共和国国务院令第393号);3、生产安全事故信息报告和处置办法;4、建筑施工安全检查标准(JGJ59-99);5、建筑施工高处作业安全技术规范(JGJ80-91);6、公路工程施工安全技术规程(JTJ76-95);7、公路桥涵施工技术规范JTG/TF50-202*;8、路桥施工计算手册2001版;9、建筑结构荷载规范(GB50009-2001);10、施工现场临时用电安全技术规范(JGJ46-202*);11、高速公路施工标准化技术指南第四分册桥梁工程;12、本工程设计图纸及相关资料;1.2 编制目的1、确保无伤亡事故发生;2、有效控制安全隐患;3、人

4、员因施工负伤率小于1.0%。,重伤率和死亡率为零;1.3 适用范围本方案使用于京台高速公路(某某段)工程第二标段防撞护栏工程。二、工程概况京台高速是首都途径某某、某某、某某、某某、某某、浙江、某某,连接台北,沟通华北、华中和东南沿海的主要通道。本标段设计起点K2+998.013,设计终点K6+400,全长3.4km。本标段设计范围内包含两座桥梁,分别为瀛海镇高架桥B段和清源路立交桥,其中清源路立交桥包括一座主线桥和两座匝道桥。本标段全线桥梁结构均采用SA级现浇墙式护栏,混凝土型号采用C40混凝土。三、安全施工生产领导小组为了安全、优质、高效的完成防撞护栏施工,项目经理部按照“集中领导、职责明确

5、、提高效率、有利协调”的原则,成立防撞护栏安全工作领导小组。1、安全工作领导小组组长:余成明(项目经理)任亚林(项目书记)副组长:黄克湖(项目总工)某利军(安全总监)成员:谭正龙崔盟盟黄震雷朱文法彭家福某力某自勇林中华雷宣彪宋旭鹏某迪2、领导小组总体职责1)认真贯彻落实安全生产方针、政策、法规和各项规章制度,结合工程特点及施工全过程的具体情况,制定防撞护栏施工安全生产管理办法。2)加大检查力度,每半月定期组织一次施工现场全方位安全大检查,发现施工生产中不安全问题,立即制定整改措施,及时解决。对上级提出的安全生产管理方面的问题,要定时、定人、定措施予以解决。3)加强安全教育,尤其对外包队民工的安

6、全技术培训,及时组织职工和民工学习安全操作规程和有关法规。做到新入场的民工不培训不准上岗。4)加强安全管理,施工前必须坚持先进行安全交底后组织施工的安全生产原则。四、危险源辨识及预防措施4.1 防撞护栏施工工艺流程施工准备一测量放线一试验段施工一钢筋绑扎一预埋件安装一内、外侧模板拼装一混凝土浇筑一收面一拆模一养生4.2 危险源评价根据防撞护栏的施工特点及施工中容易造成的不安全因素进行危险源评价,详见下表:编号危险因素可能导致的事故作业条件危险性评价危险等级1.ECD1临边绑扎钢筋、支模、浇筑碎高处坠落36354III2桥上掉物、乱抛乱扔杂物物体打击33327II3吊车无人指挥、无证操作机械伤害

7、1339I4乱接电线、振捣未带防护用品触电1339I4.3危险源预防措施1、高处坠落D未绑筋前在防撞护栏外侧用脚手架钢管搭设临时护栏,护栏高1.2米,立柱间距不大于2米,中间设3道横杆,并悬挂密目。2)在支模时,外侧工人在吊篮内进行施工操作,并经检验合格方可投入使用。3)在护栏外侧模板背楞上每10米预埋一道竖向钢筋,钢筋上悬挂钢丝绳,工人放灰时将安全带挂在钢丝绳上,并在护栏内侧搭设砂浇筑平台,振捣工人站立在操作平台上进行振捣,严禁跨立在模板上进行操作。4)遇6级(含)以上风力,高温,大雨等恶劣的天气,停止防撞护栏作业。5)施工现场设置适量安全标语和安全警示标志牌,创造良好的安全氛围,促进安全生

8、产。2、物体打击1)在防撞护栏施工时,在作业段落桥下设置明显的警示标志,提示工人及车辆绕行,并设专人看护指挥。2)加强对员工的安全知识教育,施工现场严禁抛掷作业(其中包括模板支撑拆除及垃圾废料清理)。3)凡现场人员必须正确佩戴符合标准要求的安全帽。4)经常进行安全检查,对于凡有可能造成落物或对人员形成打击威胁的部位,必须进行日巡查,保证其安全可靠。3、机械伤害1)进场施工机械操作人员,必须持证上岗,进场前要进行安全技术培训I。2)对于吊装作业除设指挥人员外,对有危险区域应增设警戒人员,以确保人身安全。3)起重作业人员必须做到持证上岗、同时有一定的操作经验和技能,熟悉操作规程。司索人员应有严格注

9、意被吊物的整体状态,运行区域路线及其危险性。如有可能对作业人员形成威胁,必须通报指挥人员暂停滞作业。4)对施工机械加强保养,定期检修,防止未经年审和带病施工机械进入现场使用。5)作业前安全管理人员及操作手必须对设备进行检查和空载运行,在确定无故障情况时方能进行作业。6)吊车现场吊装作业注意风雨天气,遇6级(含)以上大风和雷雨天气严禁吊装作业,并采取有效的防风、防雷击措施,保障人员和设备安全。4、触电1)严格遵守施工现场临时用电安全操作规程,有专业人员检查现场临电管理。2)现场电工及振捣工人在作业前必须佩带安全防护用品,否则严禁进行现场作业。3)专业电工每天24小时现场值班,及时检查临电安全,发

10、现隐患及时整改。4)对施工人员进行安全用电教育,使用电动机械设备要配齐必要的安全防护用品。非电工不得私自检修拆装任何电器设备。5)对临电设施采取有效的防雨、防雷措施,防止发生漏电及人员伤亡事故。五、外加工定型吊篮制作及使用5.1 定型吊篮制作1、定型吊篮设计吊篮采用20号工字钢焊接成2.2m*2.0m的框架,在底部安装四只单向滑轮,上部立柱采用16号工字钢,并用槽钢斜拉固定,外侧吊篮采用10号工字钢,固定在16号工字钢立柱上,并在操作平台四周预留圆管接头,施工前用钢管将接头连接,并悬挂密目,以保证工人安全。后附吊篮受力计算书2、定型吊篮安装1)吊篮安装由厂家专人人员进行,三人配合操作,严格按安

11、装程序作业,2)安装过程中有测量人员现场检查安装尺寸及垂直度。3)吊篮安装完成后使用之前由项目部进行检验:金属结构有无开焊和明显变形;架体各节点处焊接焊缝饱满,无开裂现象;架体的安装精度是否符合要求;安全防护装置是否符合要求;配重是否满足要求;5.2 定型吊篮使用要点1)吊篮组装完成以后,应空载试运行,进行1.2倍施工荷载试验,并经项目部技术、质量、安全部门验收合格后,方准投入使用。2)使用前应对工人进行安全使用教育,避免操作不当,而造成隐患。3)每天吊篮在使用前,必须由专人对吊篮进行全面检查,并设专人监督,发现隐患及时处理。4)吊篮操作人员必须身体健康,无高血压等疾病,注意力一定要高度重视,

12、严禁酒后登吊篮作业,严禁在吊篮中嬉戏打闹。5)吊篮内作业人员最多为2人,要根据作业人数增加配重,每次施工前现场管理人员应进行配重检查,确认无问题方可施工。6)当吊篮停置于空中作业时,应将底部滚轮采用木楔固定。7)在桥面上的人员不能抛掷工具给平台上的人,应手送保证人员的安全。8)遇有雨、雪天气或风力超过四级以上时,应停止施工作业。9)每天作业后应注意将吊篮内的杂物清扫干净,将吊篮锁定并固定在结构物上。六、应急预案6.1应急预案组织机构和职责组长:余成明O副组长:黄克湖O、某利军O组员:项目部专职安全员及施工队队长职责:(1)领导各单位应急小组的培训和演习工作,提高应变能力。(2)当发生突发事故时

13、,负责救援人员、机械、车辆的组织协调。(3)负责准备所需的应急物资和设备。(4)及时到达现场进行指挥,控制事故的扩大,并迅速向上级汇报。6.2应急反应预案1、事故报告程序事故发生后应逐级上报,首先事故发现人员上报项目部专职安全员,专职安全员上报总监,安全总监上部项目经理。发生重大事故时,应立即向上级部门报告,并在24小时之内向上级主管部门作出书面报告。2、现场事故应急处理1)触电事故应急处理(1)现场人员应立即切断电源,并用绝缘物品脱离电源,当电线或者带电体搭落在触电者身上或者被压在身下时,可用干燥的衣服、手套、绳索、木板、木棍等绝缘物品作为救护工具,打开电线或者触电者使之脱离电源,也可抓住触

14、电者干燥的不贴身的衣服将其拖开,切忌避免碰到金属物体和触电者裸露的身体。(2)将伤员立即脱离危险地方,组织人员进行抢救,同时拨打120寻求紧急救援。(3)若发现触电者呼吸或心跳停止,将伤员仰卧在平地上立即进行人工呼吸和体外心脏按压。(4)维护好现场秩序,疏散围观人员,等待120救护车的救援。(5)医院急救电话:120供电抢修电话:955982)高空坠落事故应急处理(1)将伤员抬到安全的地带。(2)立即拨打.120寻求紧急救援。(3)若发现伤者呼吸或心跳停止,将伤员仰卧在平地上立即进行人工呼吸和体外心脏按压。(4)对伤者进行止血,包扎伤口。(5)伤者若发生骨折,应立即用夹板对其受伤部位进行固定。(6)维持好现场秩序,疏散围观人员,等待120救护车的救援。3)物体打击应急措施(1)发现人员应立即向现场负责人或专职安全员报告,现场负责人或专职安全员应第一时间赶到事故现场,并向项目应急救援领导小组报告,同时拨打120急救电话。(2)现场人员应尽快帮助伤者快速脱离危险环境,察看事故现场周围有无其它危险源存在。如人员身上有盖压重物,应仔细观察,结合现场情况,搬离重物或将伤者救出,避免造成二次伤害。(3)在急救人员未到达现场之前,应对受伤人员按附件受伤人员现场急救措施有针对性的进行急救。如确认人员已死

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
