《高速公路凤良灌渠导流方案北段.docx》由会员分享,可在线阅读,更多相关《高速公路凤良灌渠导流方案北段.docx(13页珍藏版)》请在第壹文秘上搜索。

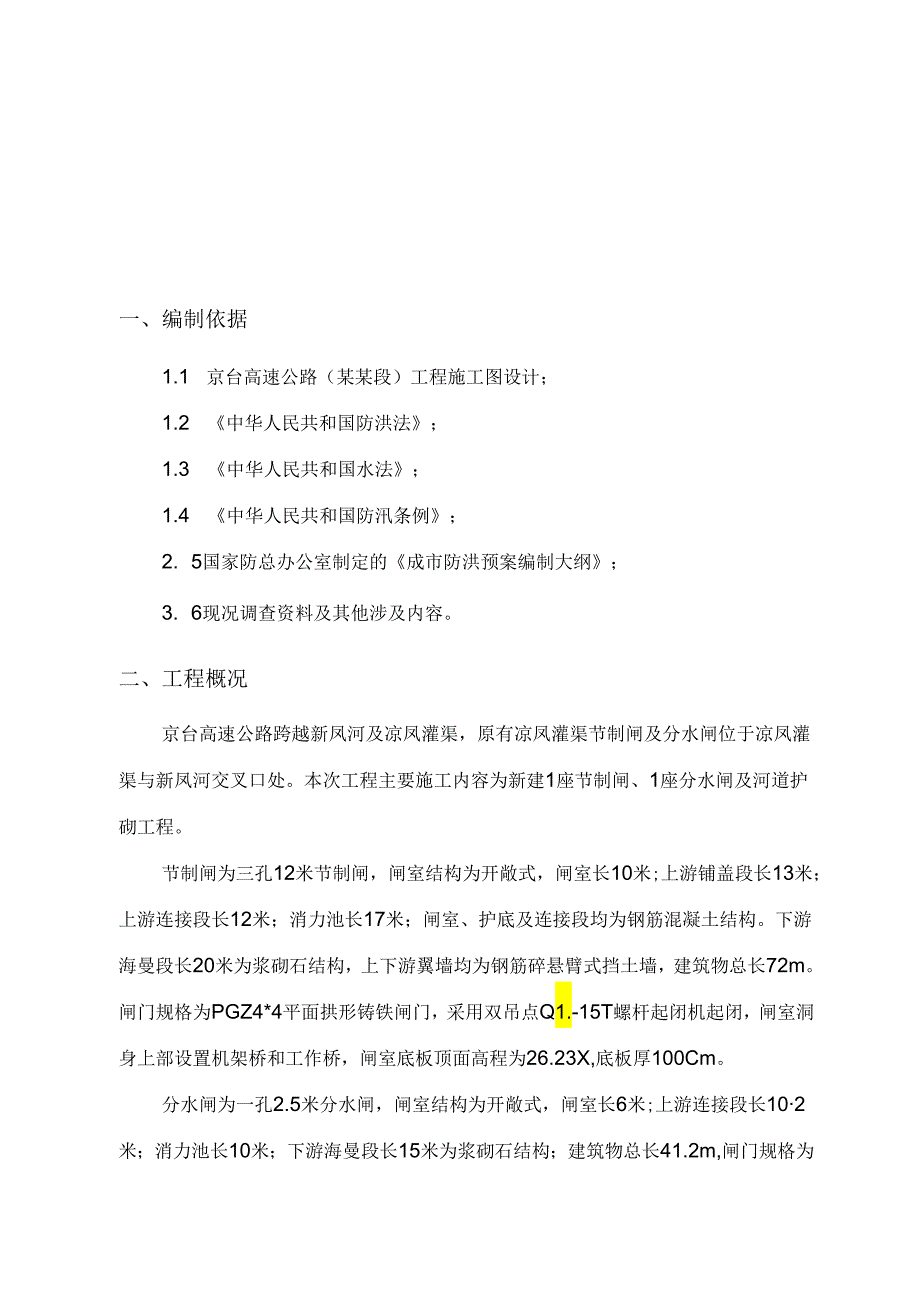

1、一、编制依据1二、工程概况1三、导流方案2四、人员组织3五、安全应急措施45.1组织机构45.2应急措施55.3应急物资配备6六、安全生产保证措施8七、文明施工及坏境保护措施9八、附图108.1 附图一施工进度计划横道图118.2 附图二项目经理部组织机构图128.3 3附图三施工导流平面布置示意图13一、编制依据1.1 京台高速公路(某某段)工程施工图设计;1.2 中华人民共和国防洪法;1.3 中华人民共和国水法;1.4 中华人民共和国防汛条例;2. 5国家防总办公室制定的成市防洪预案编制大纲;3. 6现况调查资料及其他涉及内容。二、工程概况京台高速公路跨越新凤河及凉凤灌渠,原有凉凤灌渠节制
2、闸及分水闸位于凉凤灌渠与新凤河交叉口处。本次工程主要施工内容为新建1座节制闸、1座分水闸及河道护砌工程。节制闸为三孔12米节制闸,闸室结构为开敞式,闸室长10米;上游铺盖段长13米;上游连接段长12米;消力池长17米;闸室、护底及连接段均为钢筋混凝土结构。下游海曼段长20米为浆砌石结构,上下游翼墙均为钢筋碎悬臂式挡土墙,建筑物总长72m。闸门规格为PGZ4*4平面拱形铸铁闸门,采用双吊点Q1.-15T螺杆起闭机起闭,闸室洞身上部设置机架桥和工作桥,闸室底板顶面高程为26.23X,底板厚100Cm。分水闸为一孔2.5米分水闸,闸室结构为开敞式,闸室长6米;上游连接段长102米;消力池长10米;下

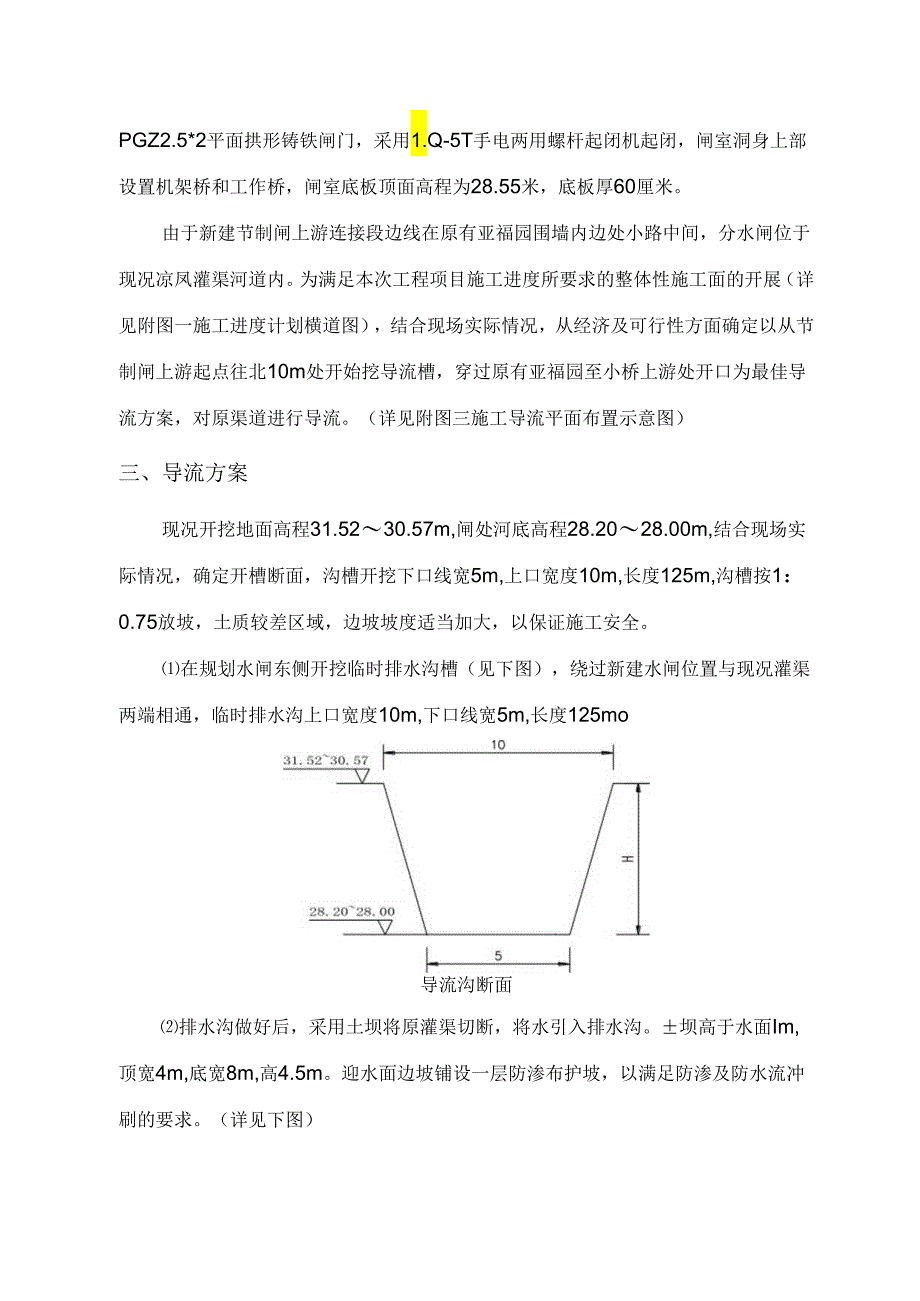

3、游海曼段长15米为浆砌石结构;建筑物总长41.2m,闸门规格为PGZ2.5*2平面拱形铸铁闸门,采用1.Q-5T手电两用螺杆起闭机起闭,闸室洞身上部设置机架桥和工作桥,闸室底板顶面高程为28.55米,底板厚60厘米。由于新建节制闸上游连接段边线在原有亚福园围墙内边处小路中间,分水闸位于现况凉凤灌渠河道内。为满足本次工程项目施工进度所要求的整体性施工面的开展(详见附图一施工进度计划横道图),结合现场实际情况,从经济及可行性方面确定以从节制闸上游起点往北10m处开始挖导流槽,穿过原有亚福园至小桥上游处开口为最佳导流方案,对原渠道进行导流。(详见附图三施工导流平面布置示意图)三、导流方案现况开挖地面

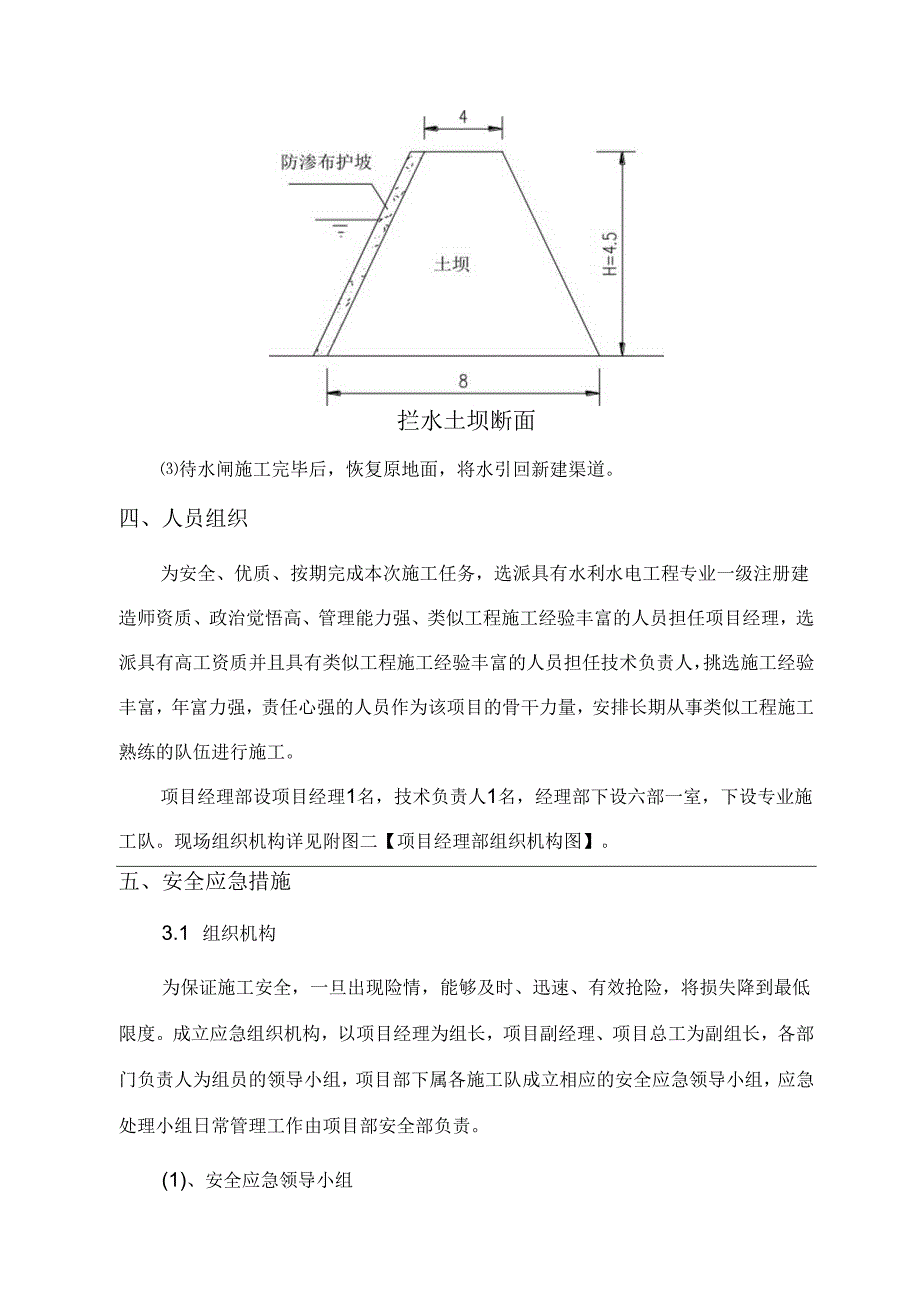

4、高程31.5230.57m,闸处河底高程28.2028.00m,结合现场实际情况,确定开槽断面,沟槽开挖下口线宽5m,上口宽度10m,长度125m,沟槽按1:0.75放坡,土质较差区域,边坡坡度适当加大,以保证施工安全。在规划水闸东侧开挖临时排水沟槽(见下图),绕过新建水闸位置与现况灌渠两端相通,临时排水沟上口宽度10m,下口线宽5m,长度125mo导流沟断面排水沟做好后,采用土坝将原灌渠切断,将水引入排水沟。坝高于水面Im,顶宽4m,底宽8m,高4.5m。迎水面边坡铺设一层防渗布护坡,以满足防渗及防水流冲刷的要求。(详见下图)拦水土坝断面待水闸施工完毕后,恢复原地面,将水引回新建渠道。四、人
5、员组织为安全、优质、按期完成本次施工任务,选派具有水利水电工程专业一级注册建造师资质、政治觉悟高、管理能力强、类似工程施工经验丰富的人员担任项目经理,选派具有高工资质并且具有类似工程施工经验丰富的人员担任技术负责人,挑选施工经验丰富,年富力强,责任心强的人员作为该项目的骨干力量,安排长期从事类似工程施工熟练的队伍进行施工。项目经理部设项目经理1名,技术负责人1名,经理部下设六部一室,下设专业施工队。现场组织机构详见附图二【项目经理部组织机构图】。五、安全应急措施3.1 组织机构为保证施工安全,一旦出现险情,能够及时、迅速、有效抢险,将损失降到最低限度。成立应急组织机构,以项目经理为组长,项目副
6、经理、项目总工为副组长,各部门负责人为组员的领导小组,项目部下属各施工队成立相应的安全应急领导小组,应急处理小组日常管理工作由项目部安全部负责。(1)、安全应急领导小组组长:某建副组长:某志红某学良组员:某振军、温苏伟、刘喜、程海风、某传飞、梁宁及施工队负责人设立指挥机构在发生事故的现场要成立现场指挥部,由紧急救援组长担任总指挥,副组长任副总指挥,负责应急救援工作的指挥和协调,指挥各组员负责救援的具体指挥和协调工作。主要职能:由组长发出应急救援命令、信号;及时向有关单位通报事故情况;立即组织力量成立救援队伍,指挥实施救援行动,按需要向有关单位调度人员、救援设备和器材,接到紧急救援的单位要服从指
7、挥,及时赶赴现场。具体组织现场保护,负责伤员抢救和事故善后处置工作。3.2 应急措施当围堰发生集中渗漏情况,首先在围堰迎水侧找出渗流进水口,及时堵塞,截断漏水来源。同时,在背水侧渗流出口采用反滤料压填,降低水流流速,降低延缓围堰土料的流失,防止险情扩大。采用盖堵法对围堰渗漏部位进行抢护,可就地取材用蓬布盖堵,再用土袋压脚,直到完全断流为止。当围堰发生管涌时,在围堰背水面进行抢护,采用反滤导渗,控制涌水,留出渗水通道。在管涌出口处用编织袋或麻袋装土填筑围井,井内铺填反滤料,从而制止涌水带走砂土,以防止险情进一步扩大。发生围堰管涌时,对管涌部位采用反滤层压盖,降低涌水流速,制止地基泥沙流失,稳定险
8、情。围堰出现局部塌方时,采用自卸车及时对塌方范围抛填袋装土或块石进行修补完善,恢复围堰断面尺寸,防止围堰断面减小、险情扩大。如有人溺水,应指派水性好的人携带救生物品,有条不紊将坠落溺水者从水中救起。对不能自主呼吸、出血或休克的伤者先进行急救,如在将溺水吸入的水空出后及时进行人工呼吸同时进行止血包轧等。在急救同时拨打120,及时将伤者送医。注意对沟槽周边电杆、水管等管线的加固保护工作,以防因土方坍塌引起电杆倒下,管线下沉断裂。有此情况的出现,必须用围栏把现场封闭起来,以免出现新的情况并及时进行修复。坍塌事故事故发生后立即报告应急抢险指挥部。挖掘被埋伤员及时脱离危险区。清除伤员口、鼻内的泥块、凝血
9、块、呕吐物等,将昏迷伤员舌头拉出,以防窒息。进行简易包扎、止血或简易骨折固定。对呼吸、心跳停止的伤员予以心脏复苏。尽快与120急救中心联系,详细说明事故地点、严重程度,并派人到路口接应。组织人员尽快解除重物压迫,减少伤员挤压综合症的发生,并将其转移到安全地方。施工中电缆损坏去管线单位办理监护卡,作业时请监护扩人员到场,对地下电力管线要了解清楚。(走向、深度、规格)用机械作业挖坏电缆,造成触电,机械人员必须冷静处理,如机械上有电操作人员应采取双脚跳的方式离开电区。立即与电缆公司联系抢修电话:或110救援。加强现场维护,以防行人闯入。如果架空电缆断裂,立即采取人员维持现场,尽快用围栏围好并注意两个
10、断头的位置以离触及人群,造成事态扩大。在采取应急抢救的同时,务必于30分钟内向公司汇报。3.3 应急物资配备运输车辆抢险车辆的调用由物资部负责,并按照预先编制的安全应急调车计划下达各单位,车辆的单位在接到警报前应实时做好车辆准备,接到警报后车辆按照指挥部的调度命令,立即开赴抢险现场,负责人员和物资的转移任务。应急抢险物资常备药品:消炎药、治疗冠心病及降血压药、止咳平喘药、解痉止痛及止吐、助消化药、解热止痛药、抢救药。常用物品体温计、血压计、听诊器、冰袋、各种消毒液及物品、一次性注射器及输液装置。消毒用品75%酒精、2%碘酒、3%过氧化氢(双氧水)、0.1%新洁尔灭、0.9%盐水、1%龙胆紫液、
11、红汞。灭菌棉球、棉签、持物钳。急救物品急救包(内含无菌敷料、绷带);缝合包(内含持针器、缝合针、线,止血钳、镶子、剪刀、手术刀、敷料等);气管切开包(内含气管套管、手术刀、止血钳、剪刀、镶子、持针器、缝合针、线、敷料等);各种常用小夹板或石膏绷带,担架;止血带、氧气袋、灭火器。在开展救治过程中,应组织协调好各类救援力量,落实各项安全保护措施,防止在救援过程中发生其它意外事故。应急救援设备京台高速公路(某某段)工程第三标段防汛物资4E备清单序号物资名称型号存储地点数量备注1挖掘机DH3001.C-7施工现场1台2装载机施工现场1台3运输车5t施工现场1辆4吊车25t施工现场I台5发电机小型工地仓
12、库4台6水泵4寸工地仓库4台7铁锹工地仓库50把8编织袋工地仓库300个9苫布工地仓库300m210雨衣工地仓库50件11雨鞋工地仓库50件12运输车卡车项目部停车场1辆六、安全生产保证措施6.1 成立安全保证小组,制定安全保证措施,项目经理部、施工班组分级管理,负责检查、监督各项安全工作的落实,设专人负责安全宣传及管理,加强对施工人员的教育与管理。6.2 围堰完成后,沿围堰顶设立施工区域围栏,禁止无关人等在围堰区域内出入。围堰形成后,设专人日夜看守,发现水流加大或在大雨等天气下,及时加固围堰并调动水泵等设备应急。6.3 严格落实所有安全技术措施和个人劳动防护用品,未经落实时不得进行施工。作业
13、平台上需备足并正确放置救生设备(救生衣、救生圈、救生绳等)。6.4 高处及水上作业中的安全标志、工具、仪表、电气设施和各种设备,必须在施工前进行检查,确认其完好,方能投入使用。6.5 水上作业人员,必须经过专业技术培训,做到持证上岗,并必须定期进行体格检查。6.6 施工中对水上作业的安全技术设施,发现有缺陷和隐患时,必须及时解决;危及人身安全时,必须停止作业。6.7 遇有六级以上大风、大雨、浓雾等恶劣气候,不得进行水上作业。大风大雨后,应对水上作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。七、文明施工及坏境保护措施7.1 成立文明小组,制定环保措施,项目经理部、
14、施工班组分级管理,负责检查、监督各项环保工作的落实,设专人负责文明施工宣传及管理,加强对施工人员的教育与管理。7.2 加强施工教育培训,增强施工人员河道范围内的施工环保意识。定期对现场施工实施情况进行检查,最大程度减少对河道的污染和破坏。7.3 强化施工现场管理,施工场内的所有物品严格按施工现场平面布置固定存放,同时根据工程进展,适时地对施工现场进行整理和整顿。7.4 尽量减少施工对周围环境的影响,建立文明施工责任区,划分区域,明确管理人,实行挂牌制,做到现场清洁整齐。7.5 施工现场设置废弃物临时堆放点,并定期外运,采取遮盖防漏措施,防止运送途中发生遗漏。7.6 河道范围内的施工完成后,做到场地干净,并按照河道管理部门要求进行河道恢复。八、附图8.1附图一施工进度计划横道图京台高速公路(北京段)跨河桥护砌工程节制闸及分水闸施工进度计划横道图保识号任务名称开始时间完成时间工期2016年g月2016年10月2016年11月6I91121151821242730,3|6|912115118(21242730|2|5811111411720|1爸工导流2016年9月8日2016年9月9日2016年IO月31日2工作日52工作日一2节制同施工2016年9月IO日3土方开挖2016年g月10日2016年9月15日6工作日1.XJ
