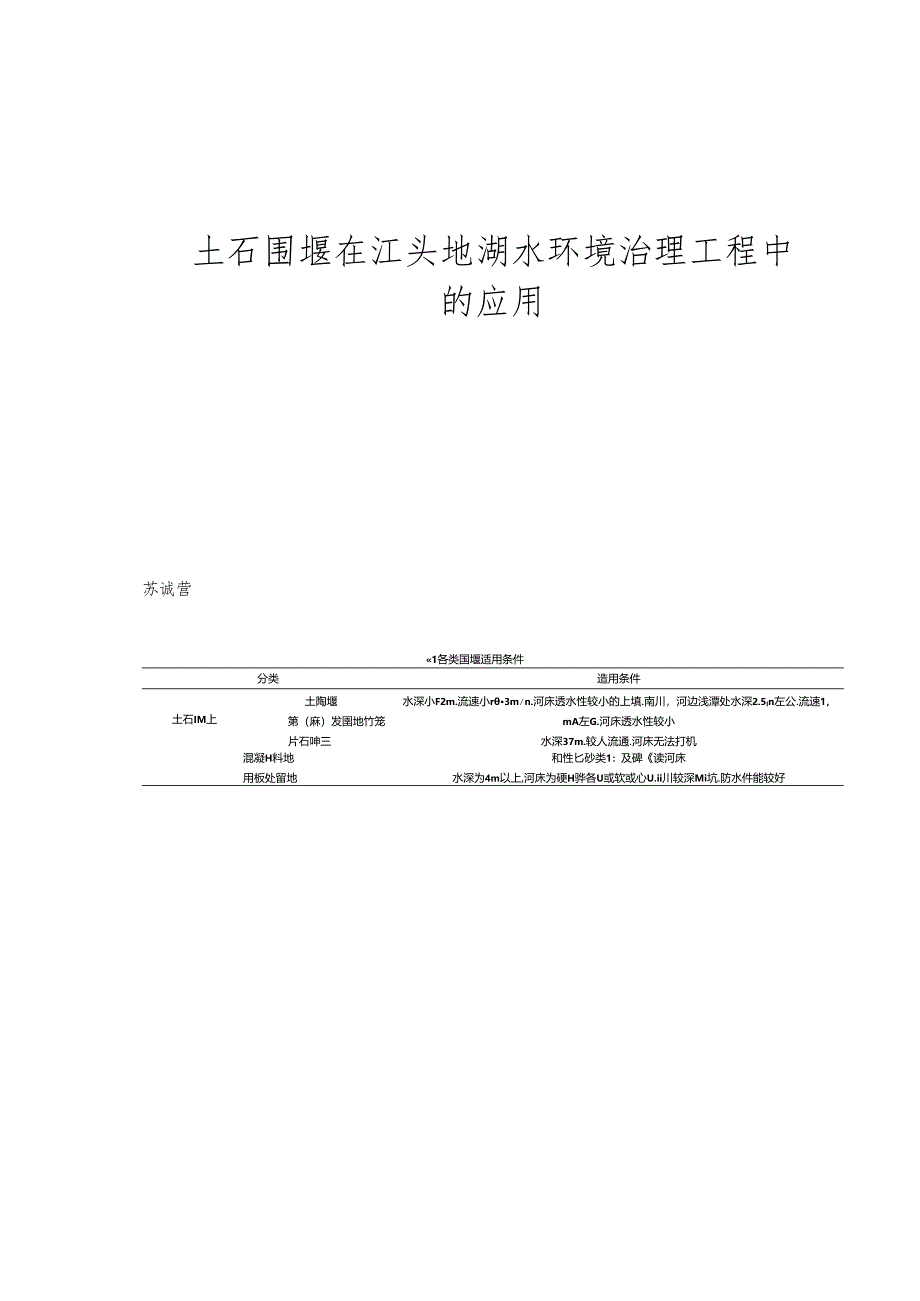

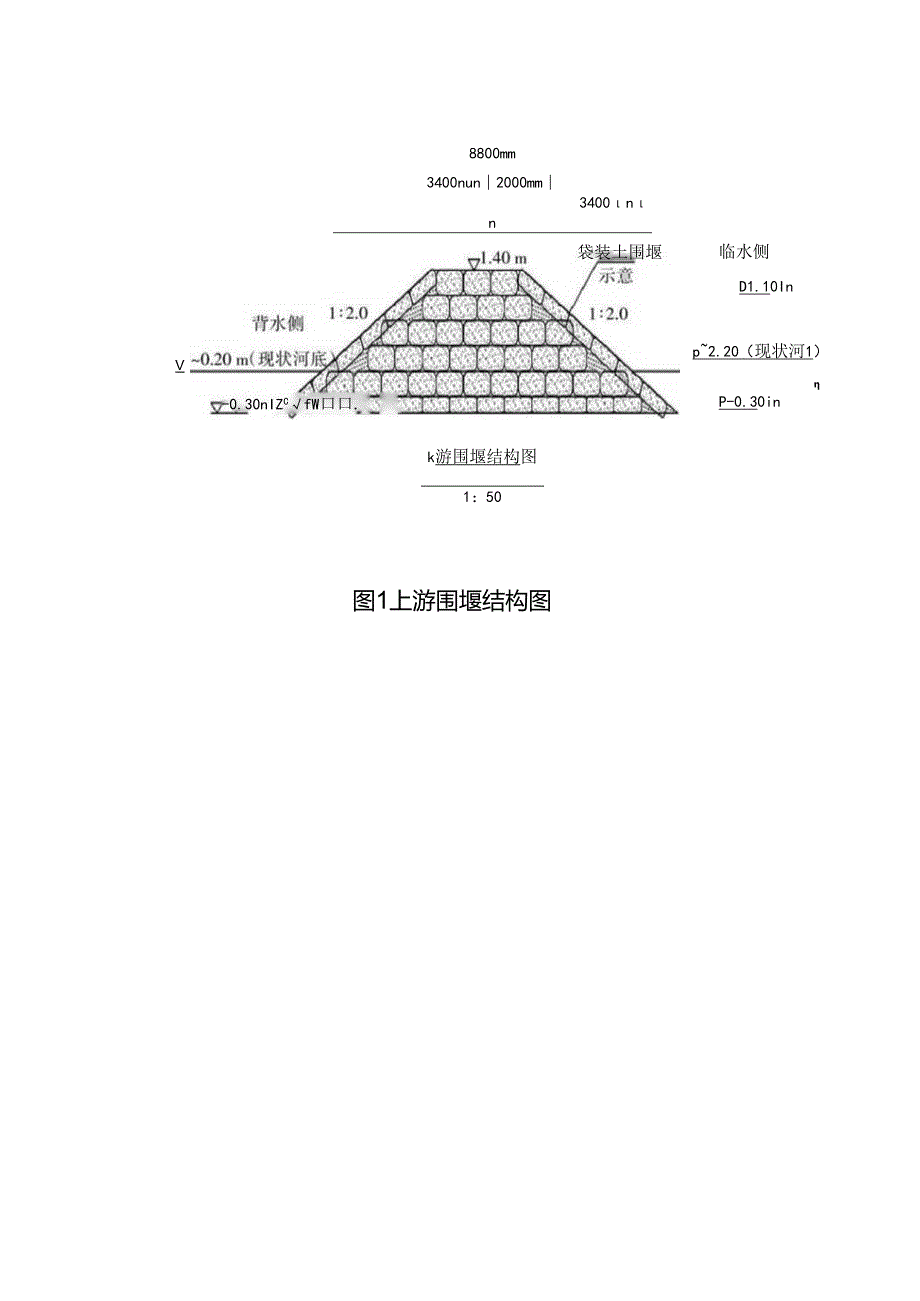

1、土石围堰在江头地湖水环境治理工程中的应用苏诚营1各类国堰适用条件分类造用条件土石IM上土陶堰第(麻)发圉地竹笼片石呻三水深小F2m.流速小r3mn.河床透水性较小的上填.南川,河边浅潭处水深2.5In左公.流速1,mA左G.河床透水性较小水深37m.较人流通.河床无法打机混凝H料地和性匕砂类1:及碑读河床用板处留地水深为4m以上,河床为硬H骅各U或软或心U.ii川较深Mi坑.防水件能较好V8800mm3400nun2000mm3400nn袋装土围堰-0.30nIZCfW口口.k游围堰结构图1:50图1上游围堰结构图临水侧D1.10Inp2.20(现状河1)P-0.30in13600nun580

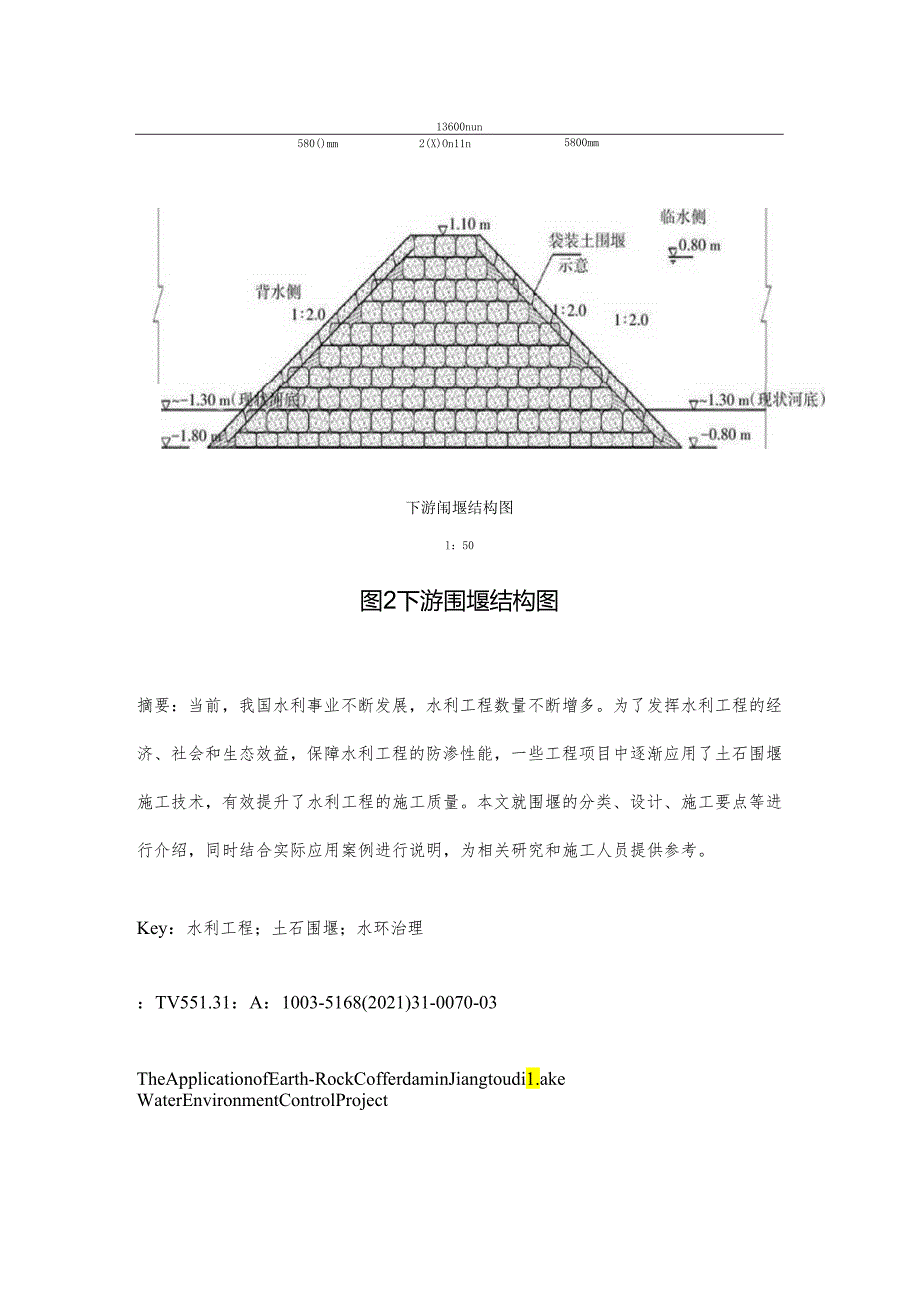

2、()mm2(X)On11n5800mm下游闱堰结构图l:50图2下游围堰结构图摘要:当前,我国水利事业不断发展,水利工程数量不断增多。为了发挥水利工程的经济、社会和生态效益,保障水利工程的防渗性能,一些工程项目中逐渐应用了土石围堰施工技术,有效提升了水利工程的施工质量。本文就围堰的分类、设计、施工要点等进行介绍,同时结合实际应用案例进行说明,为相关研究和施工人员提供参考。Key:水利工程;土石围堰;水环治理:TV551.31:A:1003-5168(2021)31-0070-03TheApplicationofEarth-RockCofferdaminJiangtoudi1.akeWaterE
3、nvironmentControlProjectSUChengying(Xiamen1.intaoMunicipalGardenConstructionCo.,1.td.,XiamenFujian361100)Abstract:Atpresent,China,Swaterconservancyindustryisconstantlydeveloping,andthenumberofhydraulicengineeringisalsoincreasing,inordertogivefullplaytotheeconomic,socialandecologicalbenefitsofthehydr
4、aulicengineeringandtoensuretheanti-seepageperformanceofthehydraulicengineering,theconstructiontechnologyofearth-rockcofferdamhasbeengraduallyappliedinsomeengineeringprojects,thuseffectivelyimprovingtheconstructionqualityofthehydraulicengineering.Thispaperintroducestheclassification,designandconstruc
5、tionofcofferdam,andillustratesthepracticalapplicationcases.Fortherelevantresearch,constructionpersonneltoprovidereference.Keywords:hydraulicengineering;earthrockcofferdam;Waterenvironmenttreatment随着我国水利工程建设经验的积累,相关施工水平有了很大提升,许多技术、工艺、方案都已较为成熟。大部分水利工程存在涉水施工,而围堰方案能够更好地保证工程建设不受水的影响,因此围堰技术是水利施工中的常见技术。1围堰
6、的基本介绍和要求1.1 围堰的类别围堰作为应对水流的一种临时挡水建筑物,在水利工程建设中得到了广泛应用,为永久水利工程建设提供了保障。根据围堰使用材质的差别,它主要分为以下几大类。第一,土石围堰。土石围堰的类型较多,包括土袋围堰、木桩竹条土围堰、竹篱土围堰及堆石土围堰等。考虑到工程综合质量和结构可靠性,还需要控制不同围堰的基础施工条件。土袋围堰:流速W1.5ms,水深W3.0m,河床渗水性较小,淤泥较浅。木桩竹条土围堰:流速W2.Oms,水深1.57.Om,河床渗水性较小,适合应用在盛产竹木地区,能打桩。竹篱土围堰:流速W2.0ms,水深1.57.0m,河床渗水性较小,适合应用在盛产竹木地区,
7、能打桩。堆石土围堰:流速W3.0ms,河床渗水性极小,以石块为施工材料,取材便捷。对于围堰高度较低、基础透水性弱以及施工期较短的情况,经常也使用土工膜防渗。第二,混凝土围堰。当前,大部分钢筋混凝土板桩中所应用的均是空心板桩,呈圆形,芯模为钢管,板桩棒圆形效果最佳,桩尖斜度为1:2.51:1.5。制作过程对模板刚度(大)有较高要求,需提前检测,满足制作要求,并控制样口接缝密合性。板t断面设计需考虑板柱柩尖角度,影响因素是土质坚硬度。如果是在沉入砂砾层条件下施工,必须增设加劲钢筋或钢板,保证结构的可靠性。第三,钢板桩围堰。从钢板桩围堰施工质量控制方面探究,必要条件包括钢板桩机械性能、尺寸标准、材料
8、质量等。打桩前必须精准测量围堰上下游、两岸的具体数据,观测点设置是否合理关系到打桩位置及工程质量。一边施工一边检查桩的具体位置,可结合现场作业情况适当进行调整,保证桩身垂直。下沉时可采用锤击、振动、射水等方法,最大限度地满足工程项目施工要求,也使其用途更加广泛2。各类围堰的适用条件如表1所示。1.2 设计原则1.2.1 因地制宜设计原则。该原则主要是指充分利用当地材料,突出其较强的适应性,提高防汛抢险成效。1.2.2 标准化设计原则。如果当地材料为土料,还需考虑沙壤土、风化料、砾质土等施工作业条件是否能满足土石围堰施工要求,依据防渗要求选择防渗土料。1.2.3 规范性设计原则。纵向围堰坡脚流速
9、严格控制为5ms,实施防冲结构措施,考虑围堰坡脚流速超过5m/s的情况3。1.3 注意事项1.3.1 防冲。考虑坡脚水流速度对围堰冲刷程度的影响,建议在坡脚迎水面抛投石块,起到减缓、阻碍等作用。1.3.2 接头。选择嵌入岸坡与扩大接触面的方法,改善防渗体塑性,改变接触渗径,保证结构稳定。1.3.3 拆除。前期准备阶段要考虑到拆除工作的各项要求。水下拆除部分,在运行条件下不用大块石、钢筋笼、混凝土块体等;根据水位下降情况,把背水坡、水上部分逐层拆除;最后是枯水期的拆除工作4。1.1 土石围堰在江头地湖水环境治理工程中的应用1.2 1项目概况江头地湖水环境治理工程内容包括河道治理长度262m、原护
10、岸塑石修缮500m2、新建格埃423m、新建跌坎5座、新建汀步2座、新建衔接踏步2座、新建衔接步道27m、改建现状老旧沉砂池1座、新建楼梯1座、新建污水管道2处以及新增地湖养护配电系统1套等。1.3 围堰结构设计本工程在江头地湖上下游各设置一道全断面围堰,上游围堰长度为25m,下游围堰长度为65m,围堰上游至下游设置一道DN800波纹管导流,使边滩和主槽的土工管袋干地施工。因本治理工程的水深在2m以下,流速小于0.3ms,属于河床透水性较小的土壤,所以采用土石围堰方案。具体设计,上下游围堰结构均采用袋装土围堰,其中上游围堰顶高程为1400m,围堰底宽度为8800mm,顶宽度为2000mm,临水
11、侧与背水侧1:2.0放坡,临水侧设置防渗土工膜;下游围堰顶高程为IlOOmm,围堰底宽度为13600mm,顶宽度为2000mm,临水侧与背水侧1:2.0放坡,临水侧设置防渗土工膜。围堰土料为外购,围堰高度及尺寸及时根据现场施工进行调整。具体围堰结构如图1和图2所示。根据工程等级,本项目为5等工程,围堰高度高出施工时可能出现的设计水位为5070cm,经防冲及抗稳计算满足规范要求。1.4 导流管的布置形式一期导流管首先安装在边滩一侧(假设在左侧),使右侧边滩及主槽位置的土工管袋先按设计要求施工,待右侧边滩及主槽位置的土工管袋施工完成后,要等待固结时间约20d,利用这20d进行地湖下游沉砂池的改建。
12、右侧边滩及主槽的土工管袋固结强度达到设计强度的80%后,把导流管重新布置安装在右侧边滩进行导流,左侧部分边滩进行土工管袋的施工,同时可以对主槽两侧格埃及水泥稳定碎石层、条石护面进行施工。待主槽及左侧边滩全部施工完成后拆除导流管,通过调整上下游围堰方向,将水流引至左侧边滩进行导流,再进行左侧边滩部分土工管袋的施工5。1.5 施工操作工艺2.4.1施工工艺流程。测量放样一围堰袋装土叠放一铺设防渗土工膜一基坑排水一围堰拆除。2.4.2施工步骤。施工操作方法具体施工步骤如下。先分析业主需求,结合各项信息数据在实测环节进行精准对比与管控,并以书面形式报告监理工程师;再按照设计施工图纸的坐标对中心线进行放
13、样,用皮尺对围堰边线测量并放样,可设置标志性竹竿使放样点更醒目,各标志物间距建议控制在35m;施工人员加密内外边线标志至0.51.0m,准确控制围堰边线位置。袋装土要水平分层、对称堆放,每层堆放厚度为20cm,由中间向两边堆放。底层堆放宽度达到要求后,两边按1:2坡比逐层堆放至设计高度。防渗土工膜要根据施工围堰要求的宽长进行铺设,重叠部分不小于500mmo围堰按要求筑成后,利用抽水泵将围堰内的积水排往外侧,24h不间断抽水,控制围堰内的水位,保证施工不受影响。围堰拆除时应由下游开始,由堰顶至堰底、由背水面至迎水面逐步拆除6。2.5应用效益分析根据江头地湖水环境治理工程项目实际情况,采用土石围堰
14、施工,对本工程应用效益分析如下。2.5.1缩短工期。在土石围堰施工中,就地取材,缓解了资源浪费情况。很多施工环节都可以进行机械化作业,配合采用新的工艺,围堰施工进度快,节省前期准备时间,从而有效保障施工的整体效率。2.5.2减少工程造价。与传统的混凝土坝相比,土石围堰下的水利工程基础施工工程量相对较小,土石围堰的单价可降至更低。土石围堰施工过程中,随着挖填平衡,废渣废料的再利用,施工人员可以就近利用工程现场的材料,大幅节约材料的采购和运输成本。2.5.3施工便利。土石围堰在低温严寒、高温多雨的季节都可以进行施工,较混凝土围堰更能适应不同气候。土石围堰坝施工具有便捷性与灵活性,能够适应各种地形地
15、质条件,即使是不良地基,也可以采用土石围堰。3结语土石围堰因具有对各种地基适应性较强、便于就地取材、施工速度快以及造价低等优点,是水利工程项目中最常见的施工技术。在实际施工过程中需要严格遵守相应的施工要求,保障土石围堰施工质量,为主体工程建设提供有利条件。Reference:1陈利.水利水电施工中施工导流和围堰技术的运用J.科技资讯,2020(20):66-68.2杨栋.施工导流和围堰技术在水利水电施工中的应用研究C中国智慧工程研究会智能学习与创新研究工作委员会.2020万知科学发展论坛论文集(智慧工程二).西安:中国智慧工程研究会智能学习与创新研究工作委员会,2020.3曹际妹,乔鹏.水利工程施工导流及围堰技术的应用分析J.冶金管理,2020(11):73-75.4王小泽.水利施工围堰技术应用与施工J.中国科技信息,2021(12):45-46.5胥细望.水利工程施工中的围堰技术J.河南水利奥南水北调,2021(5):44-45.6唐双双.水利施工中围堰技术的运用与施工技术要点J.四川水泥,2021(2):200-201.
