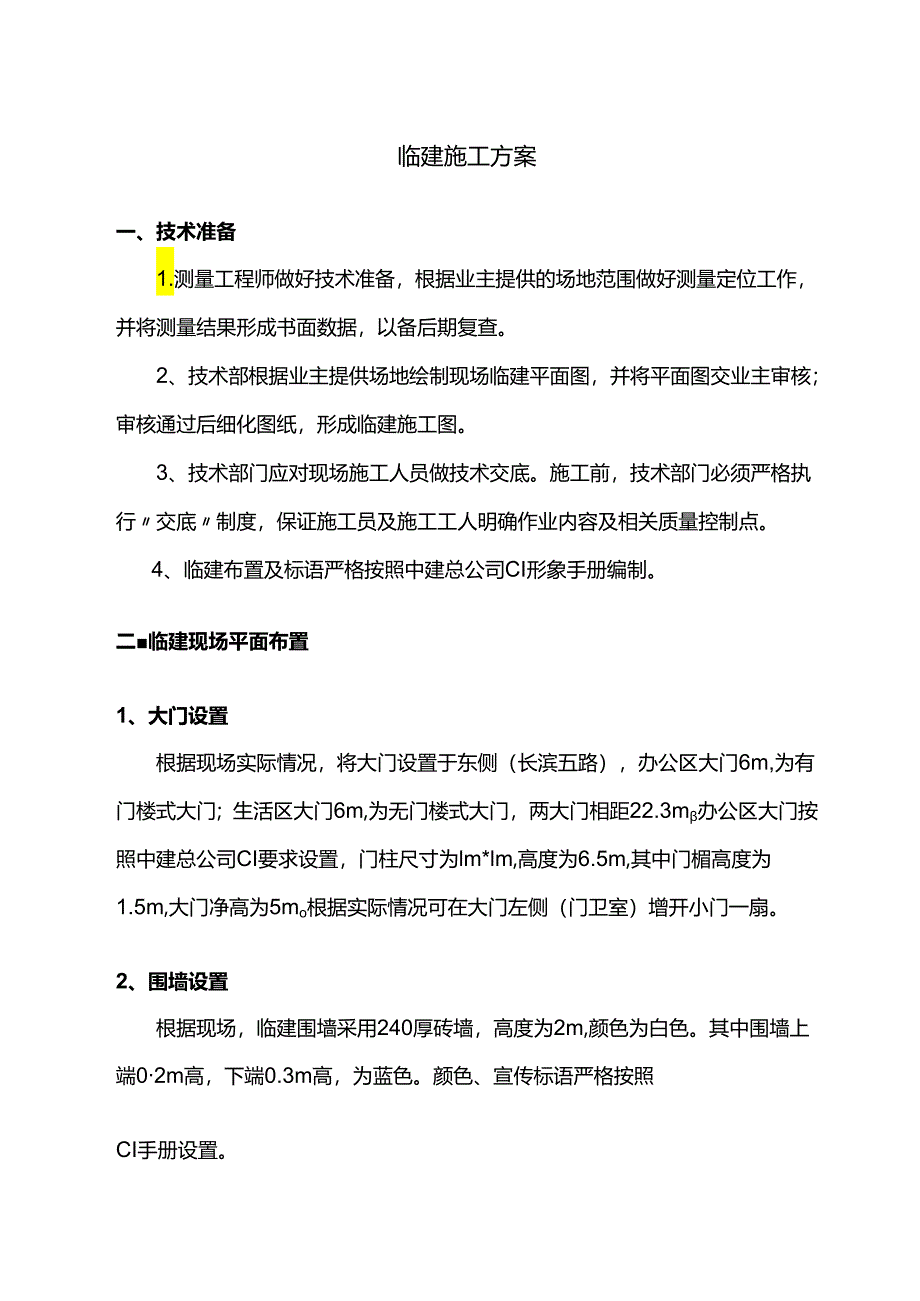

1、临建施工方案一、技术准备1.测量工程师做好技术准备,根据业主提供的场地范围做好测量定位工作,并将测量结果形成书面数据,以备后期复查。2、技术部根据业主提供场地绘制现场临建平面图,并将平面图交业主审核;审核通过后细化图纸,形成临建施工图。3、技术部门应对现场施工人员做技术交底。施工前,技术部门必须严格执行交底制度,保证施工员及施工工人明确作业内容及相关质量控制点。4、临建布置及标语严格按照中建总公司CI形象手册编制。二临建现场平面布置1、大门设置根据现场实际情况,将大门设置于东侧(长滨五路),办公区大门6m,为有门楼式大门;生活区大门6m,为无门楼式大门,两大门相距22.3m办公区大门按照中建总

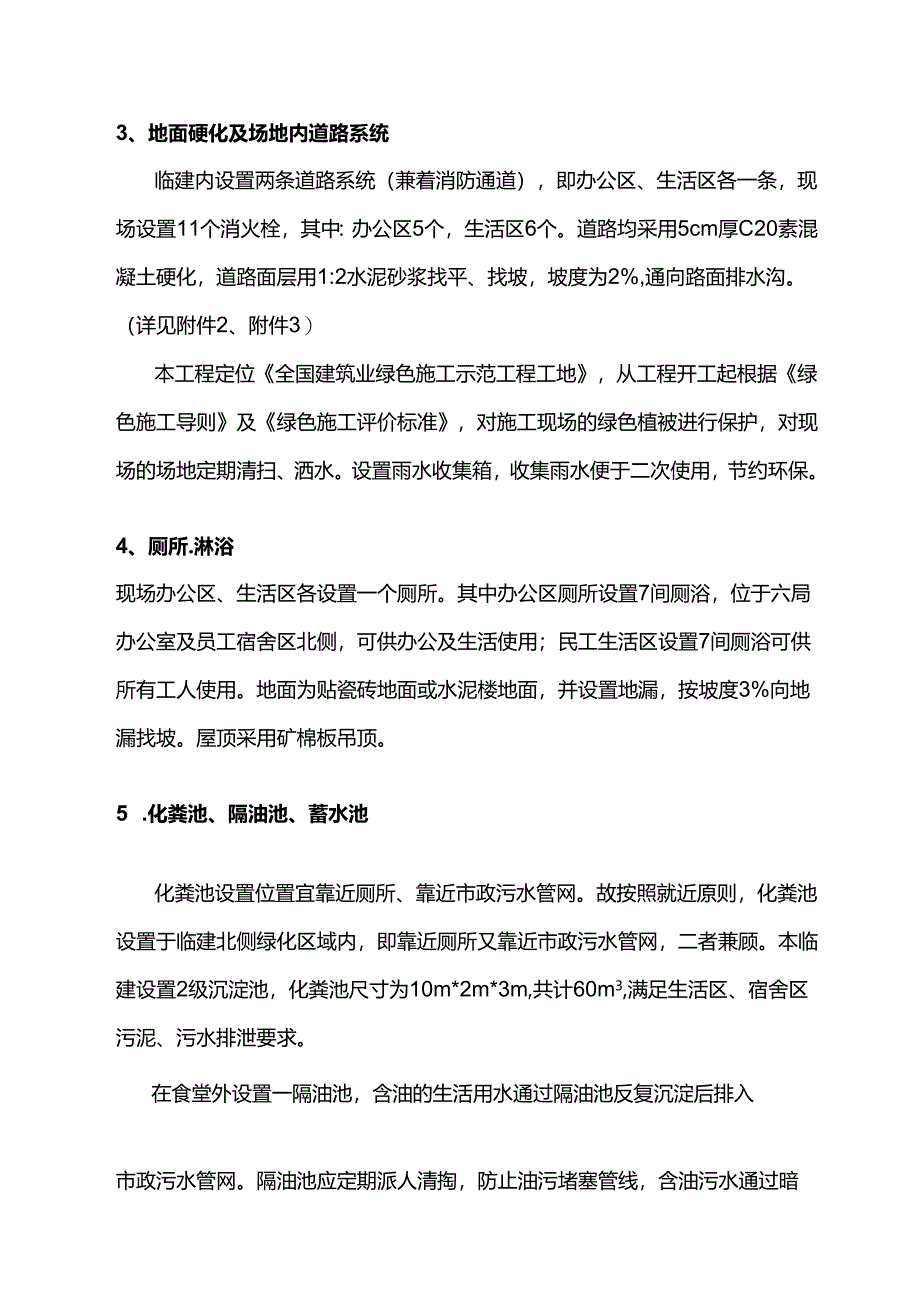

2、公司CI要求设置,门柱尺寸为lm*lm,高度为6.5m,其中门楣高度为1.5m,大门净高为5mo根据实际情况可在大门左侧(门卫室)增开小门一扇。2、围墙设置根据现场,临建围墙采用240厚砖墙,高度为2m,颜色为白色。其中围墙上端02m高,下端0.3m高,为蓝色。颜色、宣传标语严格按照CI手册设置。3、地面硬化及场地内道路系统临建内设置两条道路系统(兼着消防通道),即办公区、生活区各一条,现场设置11个消火栓,其中:办公区5个,生活区6个。道路均采用5cm厚C20素混凝土硬化,道路面层用1:2水泥砂浆找平、找坡,坡度为2%,通向路面排水沟。(详见附件2、附件3)本工程定位全国建筑业绿色施工示范工

3、程工地,从工程开工起根据绿色施工导则及绿色施工评价标准,对施工现场的绿色植被进行保护,对现场的场地定期清扫、洒水。设置雨水收集箱,收集雨水便于二次使用,节约环保。4、厕所.淋浴现场办公区、生活区各设置一个厕所。其中办公区厕所设置7间厕浴,位于六局办公室及员工宿舍区北侧,可供办公及生活使用;民工生活区设置7间厕浴可供所有工人使用。地面为贴瓷砖地面或水泥楼地面,并设置地漏,按坡度3%向地漏找坡。屋顶采用矿棉板吊顶。5 .化粪池、隔油池、蓄水池化粪池设置位置宜靠近厕所、靠近市政污水管网。故按照就近原则,化粪池设置于临建北侧绿化区域内,即靠近厕所又靠近市政污水管网,二者兼顾。本临建设置2级沉淀池,化粪

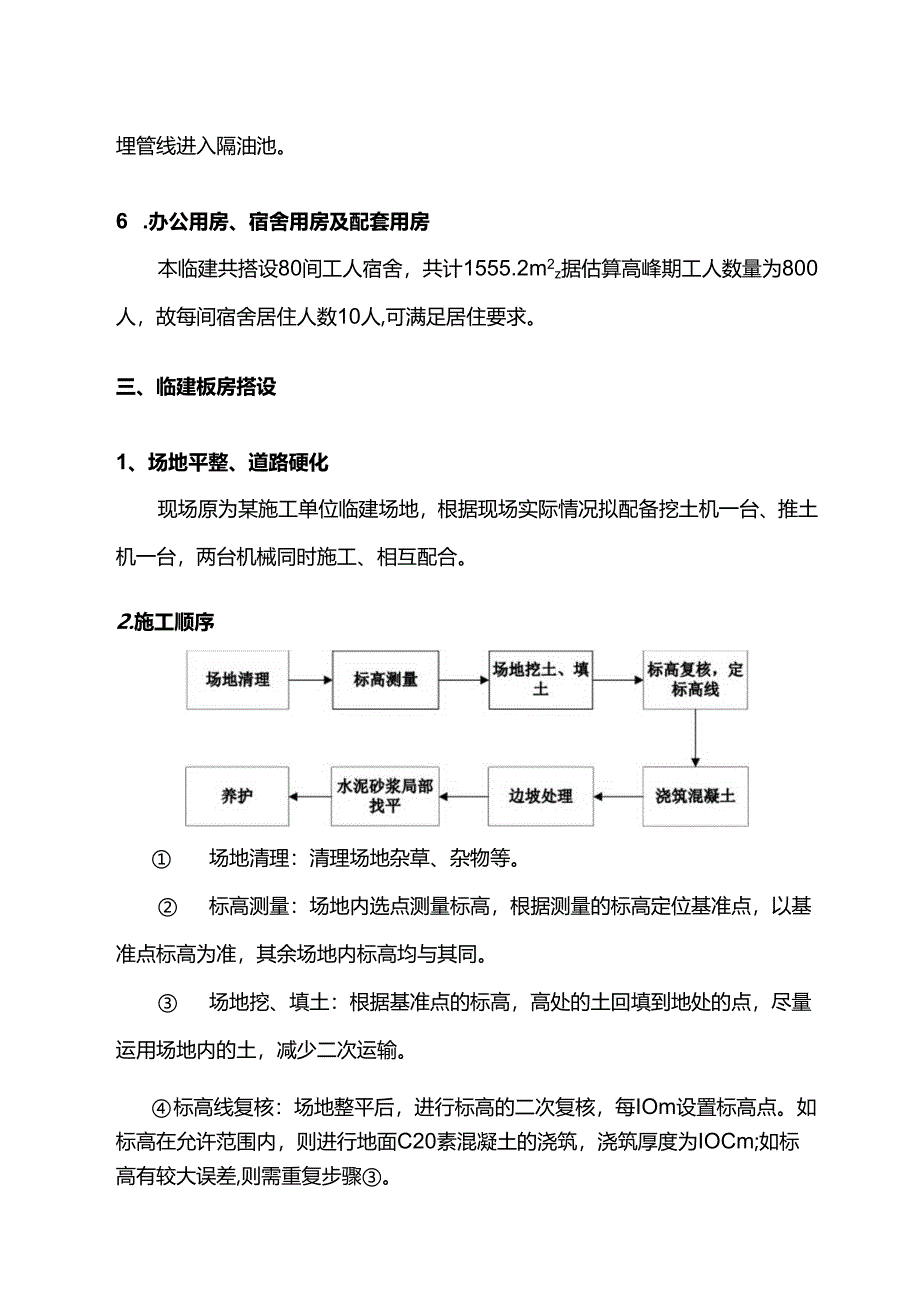

4、池尺寸为10m*2m*3m,共计60m3,满足生活区、宿舍区污泥、污水排泄要求。在食堂外设置一隔油池,含油的生活用水通过隔油池反复沉淀后排入市政污水管网。隔油池应定期派人清掏,防止油污堵塞管线,含油污水通过暗埋管线进入隔油池。6 .办公用房、宿舍用房及配套用房本临建共搭设80间工人宿舍,共计1555.2m2z据估算高峰期工人数量为800人,故每间宿舍居住人数10人,可满足居住要求。三、临建板房搭设1、场地平整、道路硬化现场原为某施工单位临建场地,根据现场实际情况拟配备挖土机一台、推土机一台,两台机械同时施工、相互配合。2.施工顺序 场地清理:清理场地杂草、杂物等。 标高测量:场地内选点测量标高

5、,根据测量的标高定位基准点,以基准点标高为准,其余场地内标高均与其同。 场地挖、填土:根据基准点的标高,高处的土回填到地处的点,尽量运用场地内的土,减少二次运输。 标高线复核:场地整平后,进行标高的二次复核,每IOm设置标高点。如标高在允许范围内,则进行地面C20素混凝土的浇筑,浇筑厚度为IOCm;如标高有较大误差,则需重复步骤。 浇筑混凝土:当浇筑面过大时,应分段浇注混凝土,强度为C20素混凝土,随浇筑随抹平。 边坡处理:由于场地内标高较道路标高低80cm,场地与道路交叉处为防止水土流失,需做护坡,护坡投影长度为1m。 水泥砂浆局部找平:待混凝土初凝后,对于局部凹陷不平整处采用1:2水泥砂浆

6、修补。 养护:浇筑混凝土后及时浇水养护,可采取覆盖的方式。初凝前禁止任何人踩踏路面。四.围墙砌筑1、施工工艺测量定位:以给定基点为准,根据基准点放出基础位置线。标高控制采用皮数杆,测出+0.5Om标高控制线。垫层施工:采用商混C20素混凝土,厚度为10cm。控制混凝土的塌落度,禁止直接在混凝土中加水。砖放脚:基础采用砖砌大放脚基础,基础宽度为370mm,厚度为一皮砖。围墙砌筑:1.砌筑高度为2m,砖墙的转角处和交接处应同时砌筑。不能同时砌筑处,应砌成斜槎,余斗槎长度不应小于高度的2/3o不得在半砖墙和砖柱等部位中留设脚手眼。围墙砌砖每天高度不超过Im。临时间断处必须砌成斜槎。2、每隔5m设置砖

7、柱,砖柱应选用整砖砌筑,砖柱砌筑应保证砖柱外表面上下皮垂直灰缝相互错开1/4砖长,砖柱内部少通缝,为错缝需要加砌配砖,不得采用包心砌法。检查验收:砌筑完后后,质量员检查验收,合格后方可进行下一步工作。2、质量控制点(一)材料砖:品种、强度等级必须符合设计要求,砖应色泽均匀,边角整齐。砖应提前12天浇水湿润,含水率宜为1015%o水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用32.5号硅酸复合盐水泥。砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。3、质量检查标准拌制砂浆掺加防冻剂,随拌随用。墙体砌筑前,应

8、进行排砖。根据设计于面图和施工放线位置,按照排砖方法,试排满第一皮砖并确认妥当无误后,方可开始砌筑。砌体应内外搭砌、上下错缝。砌筑采用三一一灌缝砌砖法,即一铲灰、一块砖、一揉压,再增加一灌缝的动作,以保证竖向灰缝饱满度。灰缝应横平竖直,宽度一般为IOmm,不应小于8mm或大于12mm;砂浆应饱满,水平灰缝的砂浆饱满度不应小于8mmo砌体施工应设置皮数杆。根据砖和灰缝的厚度,在皮数杆上标明皮数及竖向构造的变化部位,以控制坚向高程。五、安全文明施工1.在施工中必须贯彻安全第一,预防为主的方针,严格贯彻执行各项安全组织措施和技术措施,切实做到管生产的同时管安全,保障职工的安全和施工机械设备不受损害,

9、全面有效地实行安全生产。2、参加施工的各工种人员,进入施工现场必须戴好安全帽及安全保护用品,施工前进行安全技术教育,强化职工安全意识,熟练掌握本工种的安全技术操作规程。在操作中要坚守岗位,严禁酒后操作。3、施工现场设机械交通管理员维护交通安全。4、面上作明显标志,管线周围2m范围内严禁机械作业。5、电工、焊工、各种机动车司机,必须经过专门训练,持证上岗。6、正确使用个人防护用品和落实安全保护措施,进入现场要戴好安全帽,服装整洁。7、施工现场的防护设施,安全标志和警告牌,不得擅自拆动。8、夜间施工作业地,必须有足够的照明条件。9、施工现场严禁焚烧垃圾,严禁明火作业,电气焊等作业区域内,不得有易燃

10、易爆物品,电气线路的敷设要符合有关规定。10、建立施工工地文明施工责任保证体系,由项目技术负责人负责文明施工和环境保护具体实施管理工作,遵照市文明施工标准及管理规定的,制定切实可行的具体措施。六、板房搭设1.彩板房由有资质的专业单位分包施工。平整场地,浇筑C20混凝土硬化,场内设置环形排水沟。彩钢板房设置200mm200mm地圈梁,屋内地坪铺设600mm600mm地砖,天花采用600mm600mm石膏板吊顶,采用铝合金门和塑钢窗,窗户按照中国建筑Q标准统一悬挂窗帘。工艺流程:定位放线一拼装板房安装一水电灯具安装T办公区吊顶。依据临时设施平面布置图定位放线、抄平,安装拼装板房预埋件,进行拼装板房

11、安装。拼装板房安装时,先将板房承重钢柱焊接在预埋钢板上,焊缝厚度不小于6mm,在拼装主龙骨架、负龙骨、斜拉筋安装,全部骨架组装完成,再拼装彩钢板和门窗安装。2、厕所及洗浴间管理人员和工人厕所及洗浴间分开布置。管理人员厕所及洗浴间设置在管理人员办公和生活区,地面铺贴600mm600mm防滑地砖,向地漏找坡。男厕所设置6个小便池,8个蹲位,女厕所设置6个蹲位。男洗浴间设置8个淋浴喷头和1台洗衣机,女淋浴间设置4个淋浴喷头。3、道路及排水沟其他所有临时道路采用100mm厚C20混凝土硬化。现场设置环形排水沟宽30cm,深30cm,排水沟上设置算子。4、化粪池本临建设置2级沉淀池,化粪池尺寸为10m*

12、2m*3m,共计60m3,满足生活区、宿舍区污泥、污水排泄要求。位置为临建场地北侧绿化区内,该位置临近市政污水管网,排污方便,详细图纸见附件:化粪池平面图及剖面图。5、临水、临电临建现场由建设单位提供DNlOO市政接水口,可满足现场内生活用水。接驳点为临建场地南侧。由建设单位提供125KVA变压器一台,满足现场用电需求。七、安全生产和文明施工1、安全生产(1严禁酒后作业、严禁带病作业;(2X施工现场严禁吸烟,杜绝火灾隐患;(3特殊工种人员(焊工、电工、架子工等)必须持证上岗,需要动电施工时,必须由专业电工接拆电线,由专业人员操作。(4现场施工用电必须配合我方机电部门定期对现场设备用电情况进行检查,保证零电接地、漏电保护器、开关齐备、有效。(5X高空作业必须佩带安全带等防护用品。2.文明施工(1Y场内按各阶段施工情况,在进出口和危险区挂宣传画,色标、标牌及标语,各种防护部位防护到位,各种标牌挂齐,并挂在醒目位置处。(2严禁穿拖鞋、背心、光膀子进入施工现场,严禁在施工现场内吸烟,严禁在施工现场随地大小便。(3X现场施工要做到工完场清,每天下班后要清理施工现场的建筑垃圾和生活垃圾,所有材料、工器具按要求摆放整齐。(4X夜间施工要做好照明工作,晚上10点以后,禁止高噪音生产施工,防止发生扰民事件。(5夏季高温施工,要注意避开高温段错时施工,备足饮用水,防止发生中暑晕厥现象。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
