冬施施工方案.docx

上传人:p** 文档编号:985234 上传时间:2024-06-06 格式:DOCX 页数:7 大小:15.06KB
下载 相关 举报
冬施施工方案.docx_第1页
第1页 / 共7页
冬施施工方案.docx_第2页
第2页 / 共7页
冬施施工方案.docx_第3页
第3页 / 共7页
冬施施工方案.docx_第4页
第4页 / 共7页
冬施施工方案.docx_第5页
第5页 / 共7页
冬施施工方案.docx_第6页
第6页 / 共7页
冬施施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬施施工方案.docx》由会员分享,可在线阅读,更多相关《冬施施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

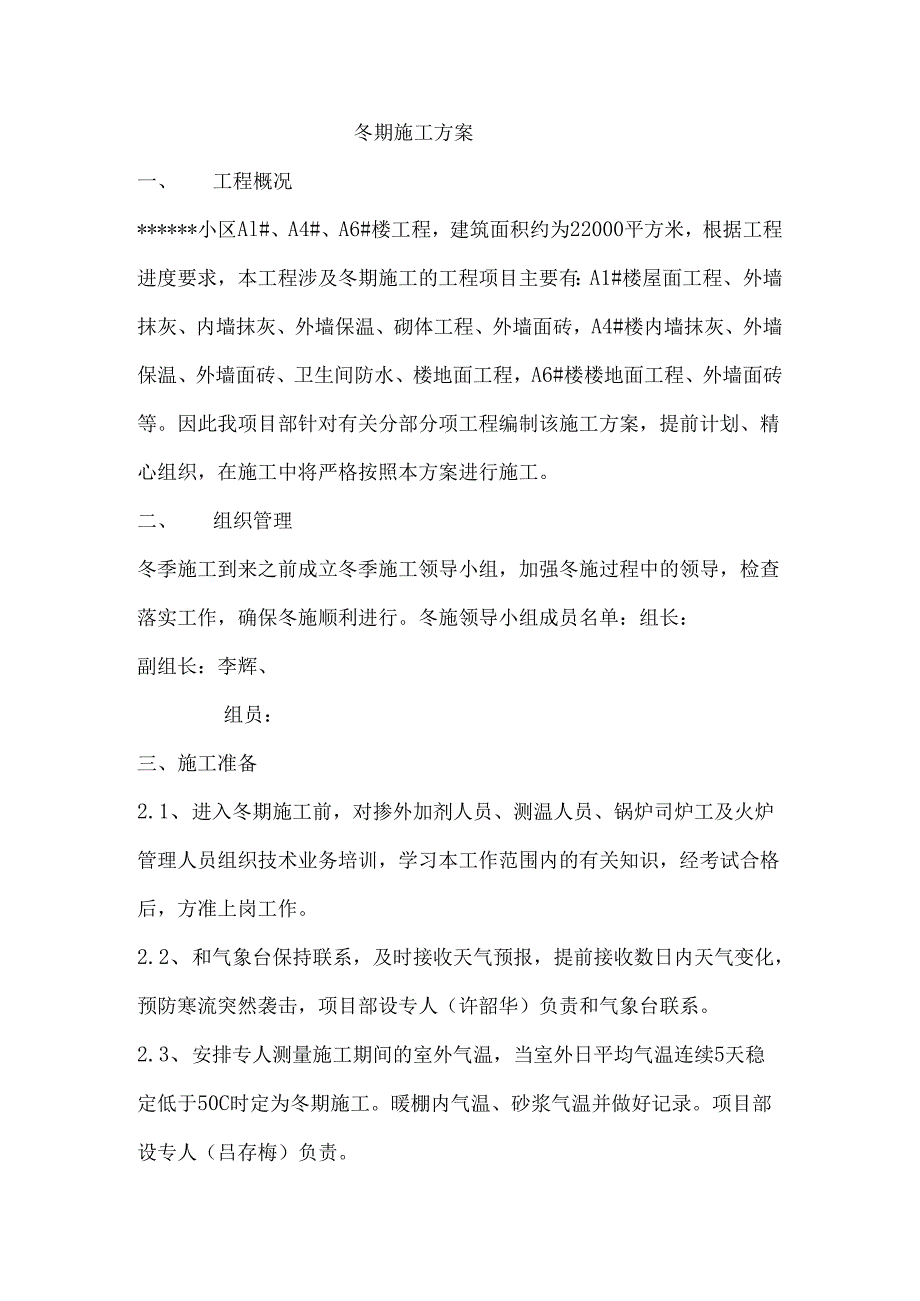

1、冬期施工方案一、 工程概况*小区Al#、A4#、A6#楼工程,建筑面积约为22000平方米,根据工程进度要求,本工程涉及冬期施工的工程项目主要有:A1#楼屋面工程、外墙抹灰、内墙抹灰、外墙保温、砌体工程、外墙面砖,A4#楼内墙抹灰、外墙保温、外墙面砖、卫生间防水、楼地面工程,A6#楼楼地面工程、外墙面砖等。因此我项目部针对有关分部分项工程编制该施工方案,提前计划、精心组织,在施工中将严格按照本方案进行施工。二、 组织管理冬季施工到来之前成立冬季施工领导小组,加强冬施过程中的领导,检查落实工作,确保冬施顺利进行。冬施领导小组成员名单:组长:副组长:李辉、组员:三、施工准备2.1、 进入冬期施工前

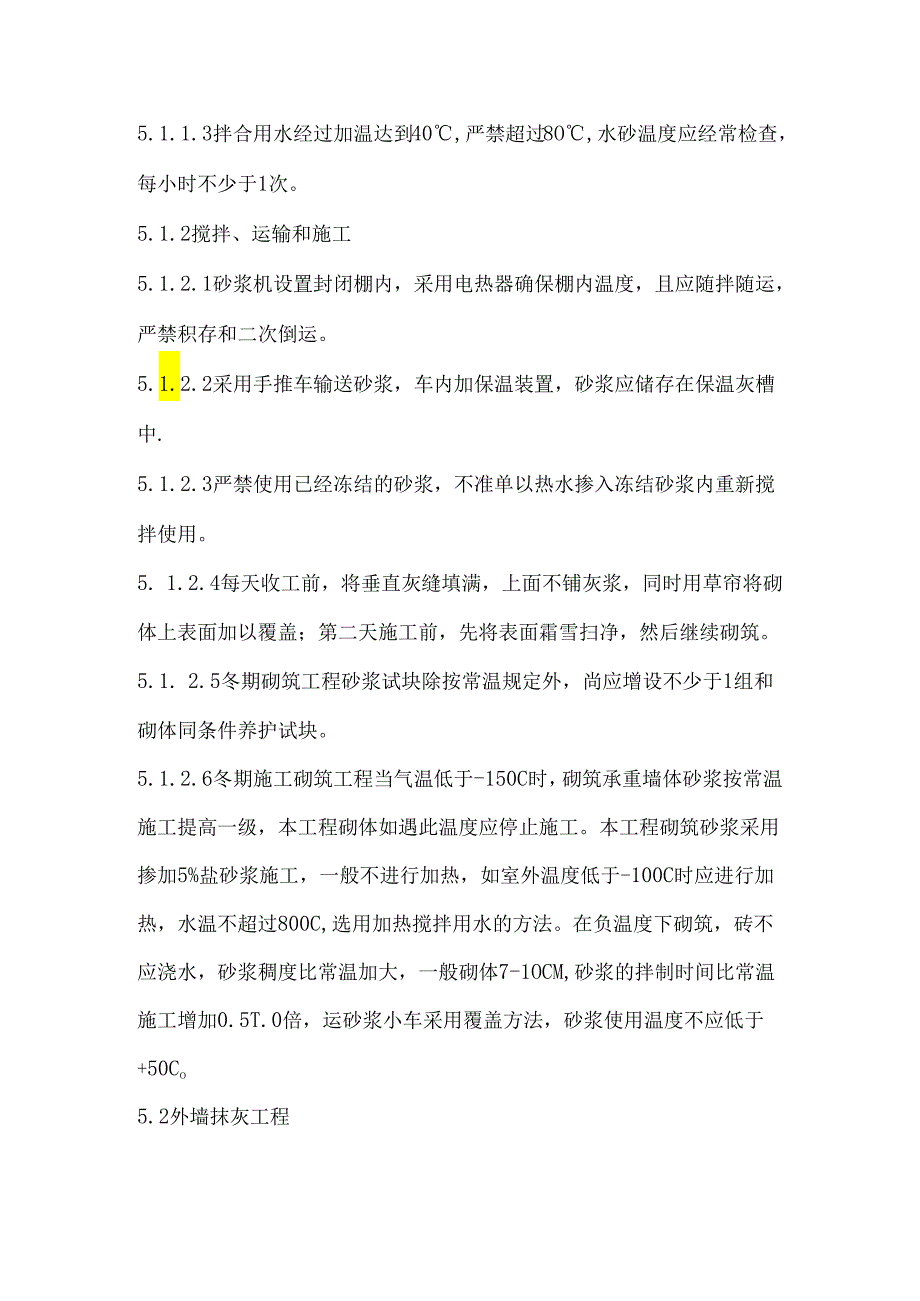

2、,对掺外加剂人员、测温人员、锅炉司炉工及火炉管理人员组织技术业务培训,学习本工作范围内的有关知识,经考试合格后,方准上岗工作。2.2、 和气象台保持联系,及时接收天气预报,提前接收数日内天气变化,预防寒流突然袭击,项目部设专人(许韶华)负责和气象台联系。2.3、 安排专人测量施工期间的室外气温,当室外日平均气温连续5天稳定低于50C时定为冬期施工。暖棚内气温、砂浆气温并做好记录。项目部设专人(吕存梅)负责。3.4所有供水管道用草包围护,管外用砂填实。3.5现场准备好温度计,做好测温工作并记录。3.6校试配:试验室出具配合比通知,并提出施工配合比。3.7现场准备好足够的覆盖物及围护物。3.8准备

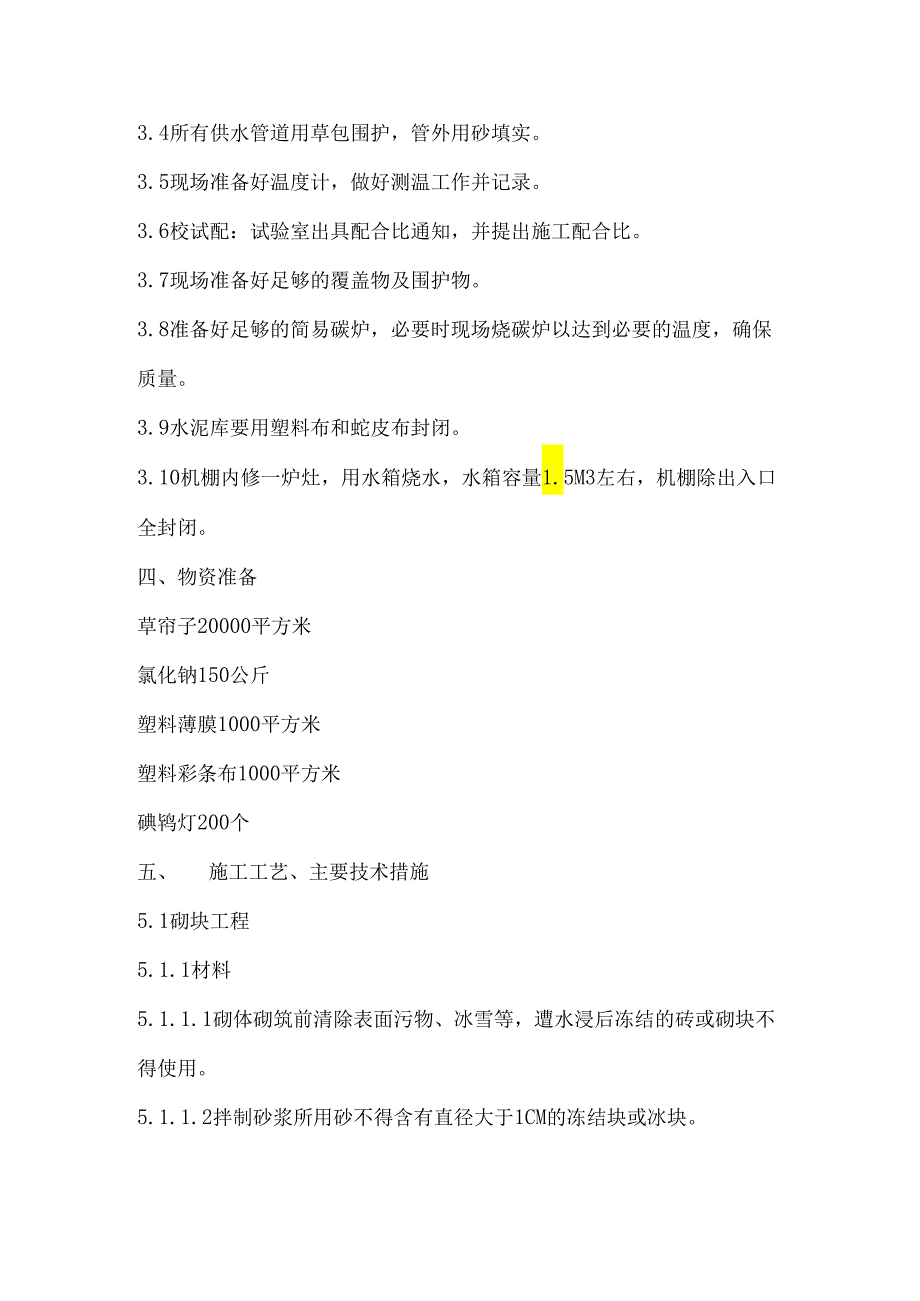

3、好足够的简易碳炉,必要时现场烧碳炉以达到必要的温度,确保质量。3.9水泥库要用塑料布和蛇皮布封闭。3.10机棚内修一炉灶,用水箱烧水,水箱容量1.5M3左右,机棚除出入口全封闭。四、物资准备草帘子20000平方米氯化钠150公斤塑料薄膜1000平方米塑料彩条布1000平方米碘鸨灯200个五、施工工艺、主要技术措施5.1砌块工程5.1.1材料5.1.1.1砌体砌筑前清除表面污物、冰雪等,遭水浸后冻结的砖或砌块不得使用。5.1.1.2拌制砂浆所用砂不得含有直径大于1CM的冻结块或冰块。5.1.1.3拌合用水经过加温达到40,严禁超过8O,水砂温度应经常检查,每小时不少于1次。5.1.2搅拌、运输和

4、施工5.1.2.1砂浆机设置封闭棚内,采用电热器确保棚内温度,且应随拌随运,严禁积存和二次倒运。5.1.2.2采用手推车输送砂浆,车内加保温装置,砂浆应储存在保温灰槽中.5.1.2.3严禁使用已经冻结的砂浆,不准单以热水掺入冻结砂浆内重新搅拌使用。5. 1.2.4每天收工前,将垂直灰缝填满,上面不铺灰浆,同时用草帘将砌体上表面加以覆盖;第二天施工前,先将表面霜雪扫净,然后继续砌筑。5.1. 2.5冬期砌筑工程砂浆试块除按常温规定外,尚应增设不少于1组和砌体同条件养护试块。5.1.2.6冬期施工砌筑工程当气温低于-150C时,砌筑承重墙体砂浆按常温施工提高一级,本工程砌体如遇此温度应停止施工。本

5、工程砌筑砂浆采用掺加5%盐砂浆施工,一般不进行加热,如室外温度低于-100C时应进行加热,水温不超过800C,选用加热搅拌用水的方法。在负温度下砌筑,砖不应浇水,砂浆稠度比常温加大,一般砌体7-1OCM,砂浆的拌制时间比常温施工增加0.5T.0倍,运砂浆小车采用覆盖方法,砂浆使用温度不应低于+50Co5.2外墙抹灰工程5.2.1材料要求同5.1.1条。(外墙抹灰砂浆内掺5%的防冻剂)5.2.2搅拌、运输要求同5.1.2条。5.2.3施工要求外墙抹灰分项工程到时结合当地的气象预告,如温度低于50C时应采取拌和砂浆中加入5%的氯盐进行抹灰。墙面如有冰层应采用热水内掺5%的防冻剂冲洗墙面,操作层脚手

6、架四周采用塑料彩条布封闭施工,底层灰不应受冻,待面层抹完后采用双层草帘子覆盖保温处理,并养护7天。5.3外墙涂料施工顺序为先阴面后阳面。选择天气较暖、气温较高的时候施工。室外温度低于5OC时不进行外墙涂刷施工。5.4外墙面砖本工程外墙面砖镶贴采用胶或聚合物砂浆,故在室外温度低于50C时不能进行施工,应选择天气较暖、气温较高的时候施工。5.5卫生间防水卫生间防水作业为室内作业可采用室内门窗洞口全封闭,操作间内采用碘鸨灯取暖方式进行施工。5.6外墙保温板外墙保温板镶贴采用聚合物砂浆镶贴,故在室外温度低于50C时不能进行施工,应选择天气较暖、气温较高的时候施工。5. 7内墙抹灰工程内墙抹灰工程施工时

7、应将室内门窗洞口全封闭处理,取暖方式可采用碘鸨灯或简易火炉取暖,用量每房间为2个,大房间为3个。搅拌砂浆用水采用加热法施工,水温不超过800C,砂浆内掺5%的氯化钠。5.8屋面工程冬期进行屋面防水施工应选择无风、晴朗天气进行。在迎风面宜设置活动的挡风装置。防水施工采用热溶法施工,施工温度不应底于-100C;卷材使用前应移入室内高于150C的地方存放,时间不少于48小时,以保证开卷温度在100C以上,在室内按需下料,并反卷成卷,保温到现场,随用随取,以防低温脆硬折裂。屋面保温采用35厚聚苯乙烯保温板,干铺法施工,其保温材料应满足设计要求,板块应在基层表面铺平垫稳雪天或5级及以上的天气不得施工。6

8、. 9楼地面工程楼地面工程,AKA4#楼楼梯间为水泥砂浆面层,走廊、侯梯厅为大理石,其他为40厚保温层20厚水泥砂浆面层,A6#楼楼梯间为大理石面层,其他为40厚保温层20厚水泥砂浆面层。砂浆采用热水搅拌,并加5%的氯化纳。施工完毕厚用双层草袋子覆盖保温7天。7. 10内墙腻子内墙腻子施工时门窗洞口应封闭,取暖方式采用碘鸨灯取暖。六、安全和防火6.1 冬期施工时,人行安全通道,脚手板等要采取防滑措施;6.2 大雪后必须将架子上的积雪清干净,并检查平台、马道,如有松动下沉现象,务必及时处理;6.3外架子及其它安全防护在冬施前及停工又复工时,必须经过全面检查整理,合格后方可使用;6.4高空作业人员

9、不得穿硬底鞋、带钉的鞋,所有高空作业人员必须系安全带;6.5 电、气焊人员不得使用明火烘烤受冻设备;6.6 电源开关,控制箱等设施要加锁,并设专人管理,防止漏电、触电;6.7 现场火源要加强管理:使用天然气、煤气时要防止爆炸;使用焦炭炉、煤炉或天然气、煤气时要注意通风换气,防止煤气中毒;6.8 易燃物品应专门堆放,堆放距离应符合消防规定,场内设置足够的消防器材,并保证处于完好状态;6.9消火栓应设明显标志,附近不得堆放物品,要做好消火栓的保温工作,保证消防用水水源;6.10严格用火制度,设专人看火,工完时不得留有火苗;6.11其它事宜执行国家有关规定。七、附热工计算砌筑砂浆组成材料的加热计算:

10、考虑室外温度为TOOC为例,现场搅拌棚为全封闭并采取火炉取暖措施进行砂浆搅拌,砂浆从搅拌到现场水平、垂直和一次周转,砂子露天堆放,水泥放在室内。求水需要加热的温度(OC)o解:考虑现场砂子温度为-50C,含水率为2%,水泥温度为OoC,砌筑时砂浆温度需100C,温度损失预计不超过100C,因此要求砂浆出罐温度为200C。经查表得砂浆温度为-2.40C,故要求水加热能将砂浆达到22.40C的温度,经查表得砂含水率为2%时,水应加热到57.5OC才能确保砂浆22.4OC的要求。(估算)砂浆搅拌后的温度。水(MW)、水泥(MC玲、石灰膏(M1.)、砂(MSA)的用量分别为:53.7KG、50KG、2

11、8.6KG、344.9KGo水(TW)、水泥(TCE)、石灰膏(T1.)、砂(TSA)的温度分别为:57.50C、OOC、50C、-50Co砂(WSA)的含水率:2%TP=0.9(MCETCE+O.5M1.T1.MSA)+4.2TW(MW-0.5M1.+WSAMSA)4.2(MW+0.5M1.)+0.9(MCE+O.5M1.+MSA)=0.9(50+71.5+344.9)+241.5(53.7-14.3+6.898)4.2(53.7+14.3)+0.9(50+14.3+344.9)=(0.9X466.4+11180.967)(285.6+368.2)=11600.727653.8=17.7440C设搅拌时周围环境温度为50C,搅拌温度为按40OC考虑,热量损失为50C,砂浆运输和砌筑时的热量损失:温差按10度考虑时热量损失1.50C,故17.744-5-1.5=11.2440C满足砂浆上墙温度100C的要求。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
