资源描述

《园林工程冬季施工方案.docx》由会员分享,可在线阅读,更多相关《园林工程冬季施工方案.docx(26页珍藏版)》请在第壹文秘上搜索。

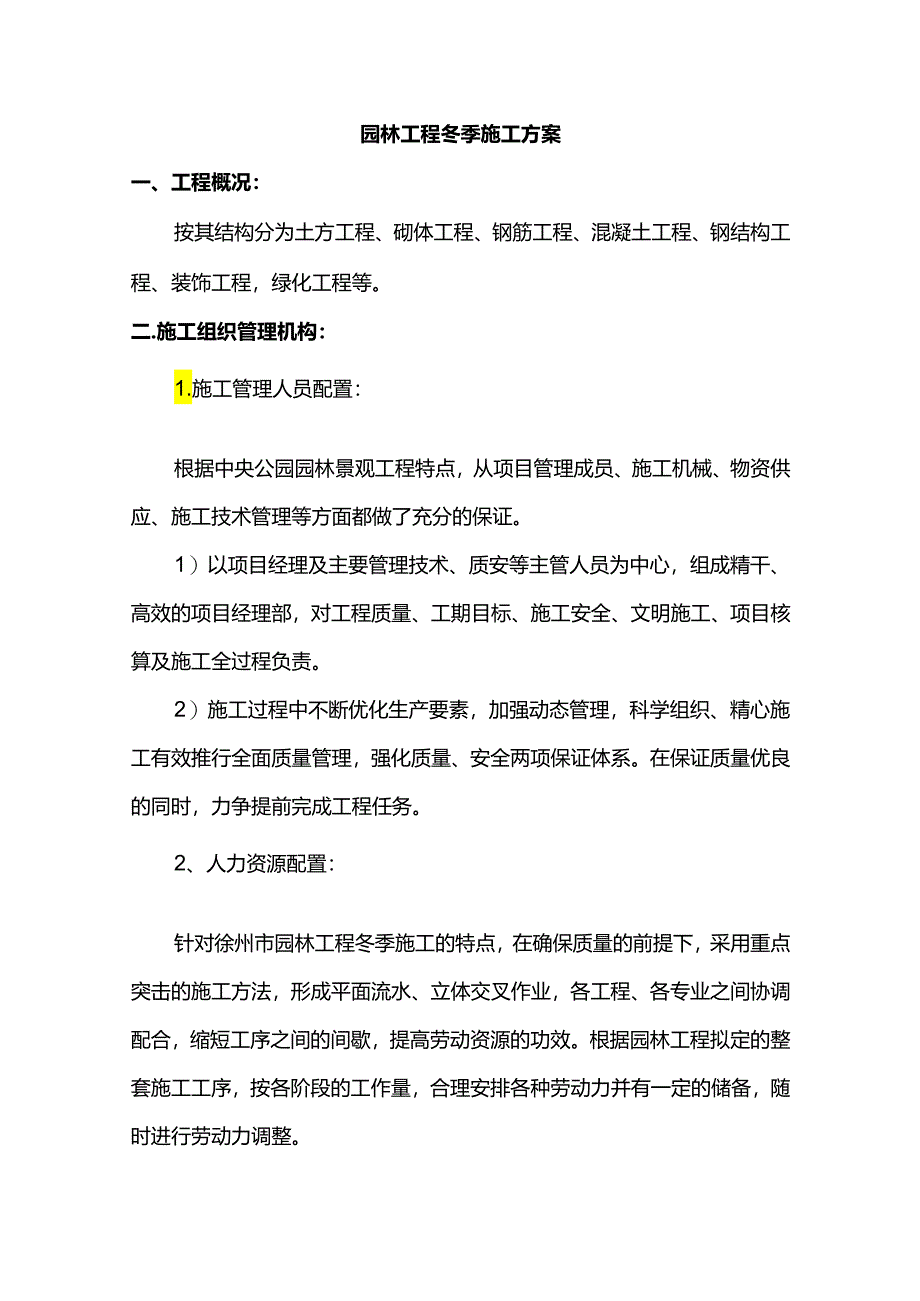

1、园林工程冬季施工方案一、工程概况:按其结构分为土方工程、砌体工程、钢筋工程、混凝土工程、钢结构工程、装饰工程,绿化工程等。二.施工组织管理机构:1.施工管理人员配置:根据中央公园园林景观工程特点,从项目管理成员、施工机械、物资供应、施工技术管理等方面都做了充分的保证。1)以项目经理及主要管理技术、质安等主管人员为中心,组成精干、高效的项目经理部,对工程质量、工期目标、施工安全、文明施工、项目核算及施工全过程负责。2)施工过程中不断优化生产要素,加强动态管理,科学组织、精心施工有效推行全面质量管理,强化质量、安全两项保证体系。在保证质量优良的同时,力争提前完成工程任务。2、人力资源配置:针对徐州

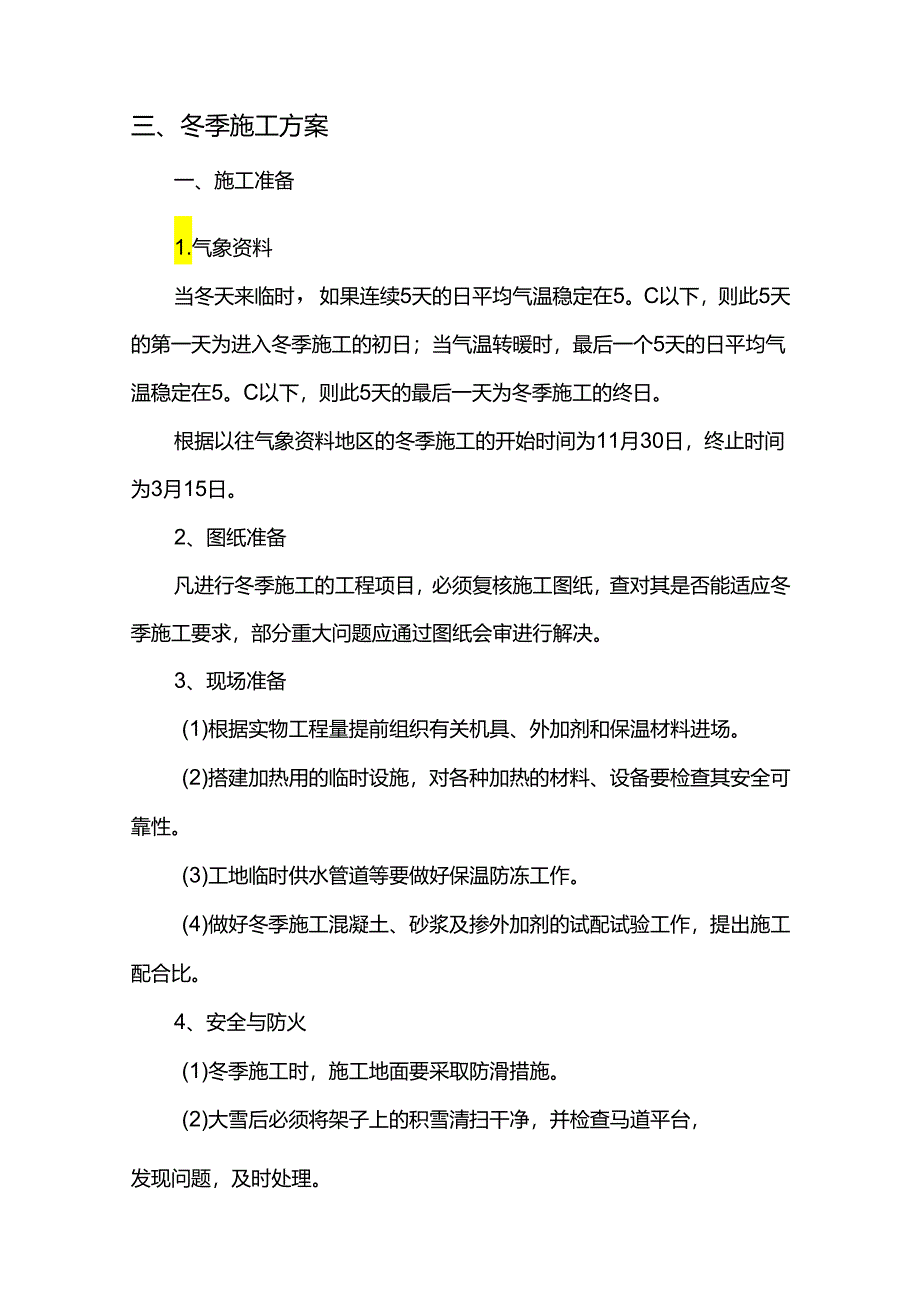

2、市园林工程冬季施工的特点,在确保质量的前提下,采用重点突击的施工方法,形成平面流水、立体交叉作业,各工程、各专业之间协调配合,缩短工序之间的间歇,提高劳动资源的功效。根据园林工程拟定的整套施工工序,按各阶段的工作量,合理安排各种劳动力并有一定的储备,随时进行劳动力调整。三、冬季施工方案一、施工准备1.气象资料当冬天来临时,如果连续5天的日平均气温稳定在5。C以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5。C以下,则此5天的最后一天为冬季施工的终日。根据以往气象资料地区的冬季施工的开始时间为11月30日,终止时间为3月15日。2、图纸准备凡进行冬季施工

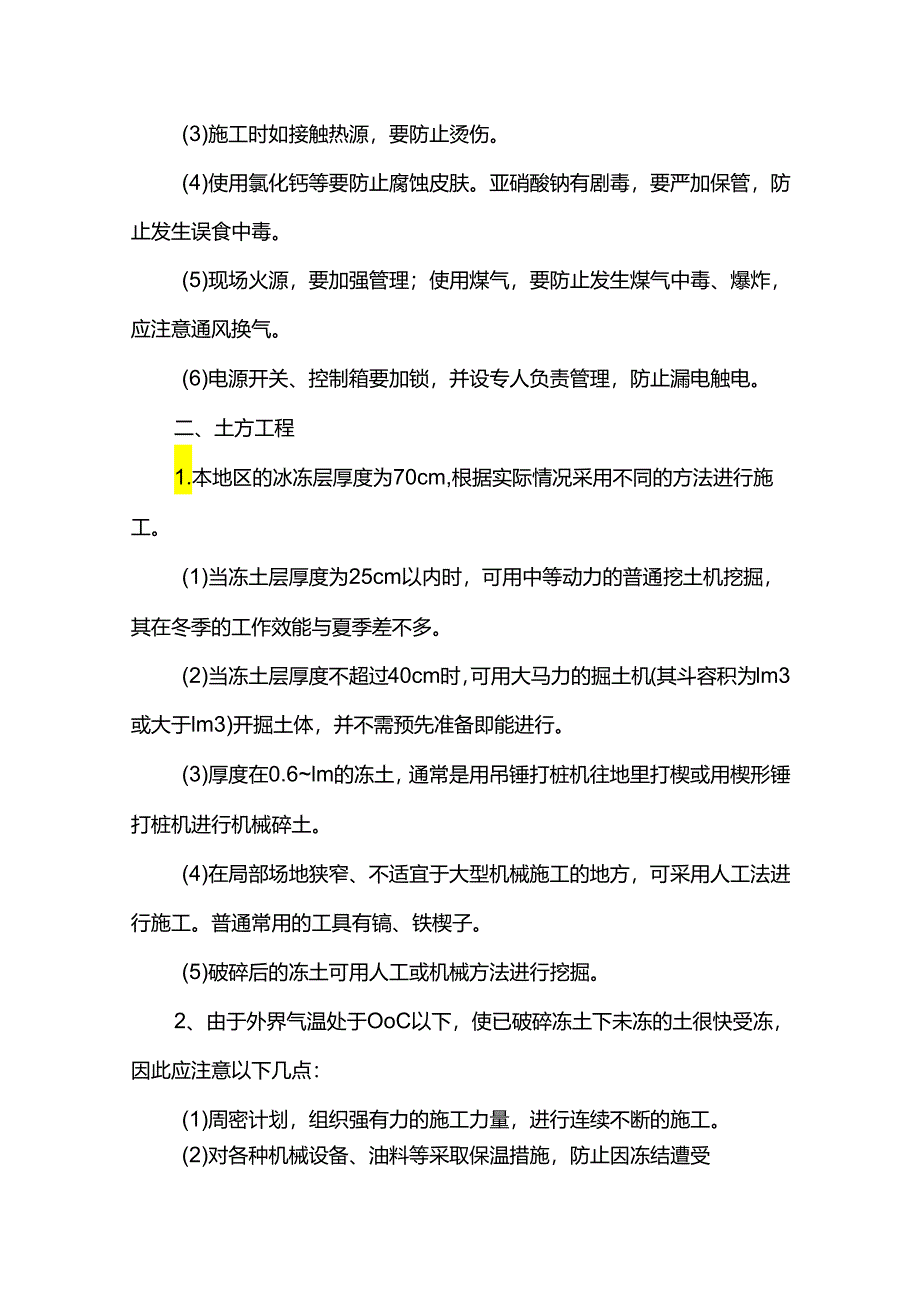

3、的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求,部分重大问题应通过图纸会审进行解决。3、现场准备(1)根据实物工程量提前组织有关机具、外加剂和保温材料进场。(2)搭建加热用的临时设施,对各种加热的材料、设备要检查其安全可靠性。(3)工地临时供水管道等要做好保温防冻工作。(4)做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。4、安全与防火(1)冬季施工时,施工地面要采取防滑措施。(2)大雪后必须将架子上的积雪清扫干净,并检查马道平台,发现问题,及时处理。(3)施工时如接触热源,要防止烫伤。(4)使用氯化钙等要防止腐蚀皮肤。亚硝酸钠有剧毒,要严加保管,防止发生误食中毒

4、。(5)现场火源,要加强管理;使用煤气,要防止发生煤气中毒、爆炸,应注意通风换气。(6)电源开关、控制箱要加锁,并设专人负责管理,防止漏电触电。二、土方工程1.本地区的冰冻层厚度为70cm,根据实际情况采用不同的方法进行施工。(1)当冻土层厚度为25cm以内时,可用中等动力的普通挖土机挖掘,其在冬季的工作效能与夏季差不多。(2)当冻土层厚度不超过40cm时,可用大马力的掘土机(其斗容积为lm3或大于lm3)开掘土体,并不需预先准备即能进行。(3)厚度在0.6lm的冻土,通常是用吊锤打桩机往地里打楔或用楔形锤打桩机进行机械碎土。(4)在局部场地狭窄、不适宜于大型机械施工的地方,可采用人工法进行施

5、工。普通常用的工具有镐、铁楔子。(5)破碎后的冻土可用人工或机械方法进行挖掘。2、由于外界气温处于OoC以下,使已破碎冻土下未冻的土很快受冻,因此应注意以下几点:(1)周密计划,组织强有力的施工力量,进行连续不断的施工。(2)对各种机械设备、油料等采取保温措施,防止因冻结遭受破坏或变质。(3)对运输道路采取防滑措施,如撒上炉渣或砂子等,以保持正常运输和安全。(4)土方开挖完毕后,或完成了一段落必须暂停一段时间的,如在一天以内,可在未冻土上覆盖一层草垫等简单的保温材料,以防已经挖完的基土冻结。如果间歇时间较长,则应在地基上留一层土暂不挖除,并覆以其他保温材料彳寺砌基础或埋设管道之前再将基宛槽)或

6、管沟底部清除干净。3、回填土(1)由于土冻结后即成为坚硬的土块,在回填过程中不能压实,土解冻后会造成大量的下沉,所以施工及验收规范中用冻土作回填土有以下规定:1)室内的基坑(槽)或管沟不得用含有冻土块的土回填。2)室外的基坑(槽)或管沟可用含有冻土块的土回填,但冻土块体积不得超过填土总体积的15%,管沟底至管顶50cm范围内不得用含有冻土块的土回填。3)位于有路面的道路和人行道范围内平整场地的填方,可用含有冻土块的填料填筑,但冻土块的体积不得超过填料体积的30%o冻土块的粒径不得大于15Cm,填铺时应分散开,并逐层压实。(2)在冬季回填土时,应采取以下措施:1)在冬季挖土中,将不冻土堆在一起加

7、以覆盖,防止冻结,留作回填之用。2)平衡土方。用从甲坑挖出来的未冻土,填到乙坑作回填土,并迅速夯实。3)回填前将基底的冰雪和保温材料打扫干净,方可开始回填。4)用人工夯实时,每层铺土厚度不得超过20cm,夯实厚度为1015cmo5)对一些大型工程项目,必要时可用砂土进行回填。6)在冻胀土上的地梁等,其下面有可能被冻土隆起的地方,要垫以炉渣、矿渣等松散材料。三、砌体工程1.砌体工程的冬季施工方法,可采用以外加剂法为主,其他方法为辅。2、对材料的要求:(1)普通砖和石材等在砌筑前,应清除表面污物、冰雪等,遭水浸后的冻结的砖或砌块不得使用。(2)砂浆宜优先采用普通硅酸盐水泥拌制;冬季施工不得使用无水

8、泥拌制的砂浆。(3)拌制砂浆所用的砂,不得含有直径大于Icm的冻结块和冰块。(4)拌合砂浆时,水的温度不得超过80oCz砂的温度不得超过40oCo当水温超过规定时,应将砂、水先行搅拌,再加水泥,以防出现假凝现象。(5)冬季砌筑砂浆的稠度,其比常温施工时适当增加。可通过增加石灰膏或粘土膏的方法来解决。具体要求如下表3、材料的加热:(1)水的加热方法,采用铁桶等烧水;也可采用施工现场的地热水。(2)水、砂的温度应经常检查,每小时不少于一次。温度计停留在砂内的时间不少于3min,水内不应少于Imin。4、冬季搅拌砂浆的时间应适当延长,一般比常温期增加0.51倍。5、采取以下措施减少砂浆在搅拌、运输、

9、存放过程中的热量损失。(1)砂浆的搅拌应在保温棚内进行,环境温度不可低于5;冬季施工砂浆要随拌随运(直接倾入运输车内),不可积存和二次倒运。(2)当用手推车输送砂浆时,车体应加保温装置。(3)冬季砂浆应储存在保温灰槽中。砂浆的储存时间对于普通砂浆和掺盐砂浆分别不应超过15min或20mino(4)保温槽和运输车应及时清理,每日下班后应用热水清洗,以免冻结。6、严禁使用已遭冻结的砂浆,不准单以热水掺入冻结砂浆内重复使用,也不宜在砌筑砂浆时向砂浆内掺水使用。7、砌砖宜采用三一砌砖法,即一铲灰、一块砖、一挤揉。8、每天收工前,将垂直灰缝填满,上面不铺灰浆,同时用草帘等保温材料将砌体上表面加以覆盖。第

10、二天上班时,应将砖石表面的霜雪扫净,然后再继续砌筑。9、砌筑毛石基础时,砌体应紧靠槽壁,或在砌筑过程中,随时用未冻土、炉渣等填塞沟槽的空隙。10、砖砌体的水平和垂直灰缝的平均厚度不可大于IOmm,个别灰缝的厚度也不可大于8mm,施工时要经常检查灰缝的厚度和均匀性。I1.采用外加剂法进行砂浆施工。将砂浆的拌合水预先加热,砂在搅拌前也保持正温。使砂浆经过搅拌、运输,在砌筑时具有5以上正温。在拌合水中掺入氯盐,砂浆在砌筑后可以在负温条件下硬化,因此不必采取防止砌体沉降变形的措施。但由于氯盐对钢材的腐蚀作用,在砌体中埋设的钢筋及钢预埋件,应预先作好防腐处理。(1)盐类的掺法:盐类应先溶解于水,然后投入

11、搅拌。(2)在负温下砌筑砖时,砖可不浇水,但砖表面的灰砂、冰雪必须清除。四、钢筋工程:1.钢筋冷拉温度不宜低于-20。匚预应力钢筋张拉温度不低于-15oCo2、冬季在负温条件下焊接钢筋,应尽量在室内进行。如必须在室外焊接,其环境温度不低于-2(C,风力超过3级时,应有挡风措施。焊接后未冷却的钢筋接头,严禁碰到冰雪。五、混凝土工程:1.混凝土的养护基本要求:(1)混凝土浇捣后,之所以能逐渐凝结硬化,主要是因为水泥水化作用的结果,而水化作用则需要适当的温度和湿度条件,因此为了保证混凝土有适宜的硬化条件,使其强度不断增长,必须对混凝土进行养护。碎(混凝土)的养护目的,一是创造各种条件使水泥充分水化,

12、加速硅硬化:二是防止已成型后暴晒、风吹、寒冷等条件而出现的不正常收缩、裂缝等破损现象。(2)已养护法分为自然养护和加热仰浮两种:现浇碎在正常条件下通常采用自然养护。自然养护基本要求:1.在浇筑完成后,12h以内应进行养护;碎强度未达到C12以前,严禁任何人在上面行走、安装模板支架,更不得作冲击性或上面任何劈打的操作。2、养护工序:覆盖养护是最常用的保温保湿养护方法。应在初凝以后开始覆盖养护,在终凝后开始浇水(12小时后)覆盖物、麦杆、烂草席、竹帘、麻袋片、编制布等片状物。浇水工具可以采用水管、水桶等工具保证硅的湿润度。3、模板和保温层,应在混凝土冷却到5。C后方可拆除。当混凝土与外界环境温差大

13、于20。C时拆模后的混凝土表面,应临时覆盖,使其缓慢冷却。4、未完全冷却的混凝土有较高的脆性,所以结构在冷却前不得遭受冲击荷载或动力荷载的作用。5、施工单位要随时掌握天气预报和寒潮、大风警报,以便及时采取防护措施。6、混凝土的运输和浇筑:(1)冬季施工运输混凝土拌合物,应采取措施,使热量尽量减少。正确选择运输容器的形式、大小和保温材料;尽量减少装卸次数并合理组织装入、运输和卸出混凝土的工作。(2)混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢,装运拌合物的容器应有保温措施。(3)冬季不得在强冻胀性地基土上浇筑混凝土。在弱冻胀性地基上浇筑混凝土时,基土应进行保温,以免遭冻。7、采用综合蓄热法进行

14、养护。(1)混凝土浇筑后,要在裸露的混凝土表面先用塑料薄膜等防水材料进行覆盖,然后铺设草帘等保温材料。对于端部其厚度要增大到面部的23倍。(2)混凝土浇筑后应有一套严格的测温制度,如发现混凝土温度下降过快或遇寒流袭击,应立即采取补加保温层或人工加热措施。六、钢结构工程:1.在负温度下安装钢结构时,要注意温度变化引起的钢结构外形尺寸的偏差。如钢结构在常温下制作在负温下安装时,要采取措施调整偏差。2、选用负温下钢结构焊接用的焊条、焊丝,在满足设计强度要求的前提下,应选用屈服强度较低、冲击韧性较好的低氢型焊条,重要结构可采用高韧性超低型焊条。3、碱性焊条在使用前必须按照产品出厂证明书的规定进行烘焙。

15、烘焙合格后,存放在80100。C烘箱内,使用时取出放在保温筒内,随用随取。负温度下焊条外露超过2小时的应重新烘焙。焊条的烘焙次数不宜超过3次。4、钢结构使用的涂料应符合负温下涂刷的性能要求,禁止使用水基涂料。5、钢结构安装:(1)构件上有积雪、结冰、结露时,安装前应清除干净,但不得损伤涂层。(2)绑扎、起吊钢构件的钢索与构件直接接触时,要加防滑隔垫。七、装饰工程:1.施工所用砂浆,必须在暖棚中制作。砂浆使用时的温度,应在5以上。2、防冻剂应由专人配置和使用,配置时先制成20%浓度的标准溶液,然后根据气温再配置成施工浓度溶液。3、采用氯盐作防冻剂时,砂浆内埋设的铁件均需涂刷防锈漆。4、抹灰基层表面如有冰霜雪时,可用与抹灰砂浆同浓度的防冻剂热水溶液冲刷,将表面杂物清除干净后再行抹灰。八、绿化工程进入冬季施工,针对徐州的黄土种植土,桂花、水杉,广玉兰枇杷等乔木来自四J11成都更是要注意种植区域异性。栽植前按标准挖好树穴,坑底施入适量基肥,并使用生根粉。植树时不能栽得太深,容易积水,且透光透气性差,对其生长不利,所以合理控制高度。回填土要保证质量,以确保新根的生长。树坑的规格的计算方法为:长、宽的尺寸为土球直径加30-40cmo挖坑深度为土球高度增加30-35cm其中坑底回填种植土的厚度至少为20cm

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
