《墩基础专项施工方案.docx》由会员分享,可在线阅读,更多相关《墩基础专项施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

1、一、工程概况工程名称:兴钟林安居房三期工程施工单位:福建省沙澄建立集团监理单位:厦门天恒建业工程管理勘察单位:厦门地质工程勘察院设计单位:厦门华扬建筑工程设计建立单位:厦门市海沧区建立局代建单位:厦门海沧土地开发建立规模:总建筑面积:51300m2,地下:15000m2,地上:36300m2,其中1#楼建筑面积:0?22;地下2层,1#楼地上32层,高度:米,2#楼地上27层,高度:米,出地面楼梯间地上1层,高度:米。1#楼、2#楼建筑性质为高层住宅,出地面楼梯间建筑性质为公建。地下层平常为I类车库、设备间等,战时为甲类核6常6级二等人员掩蔽。二、墩根底设计说明1、本工程所采纳墩根底:DJ-I

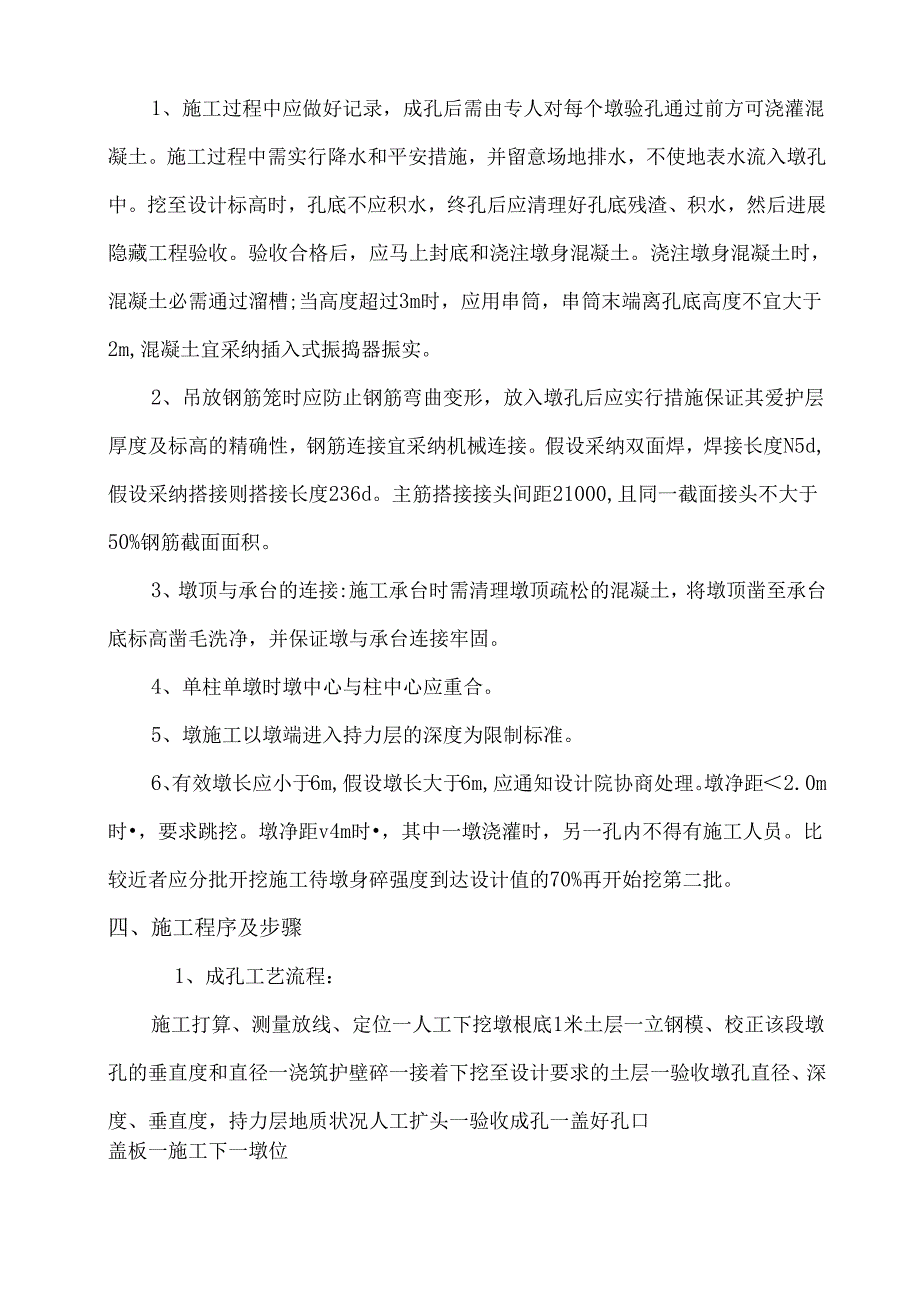

2、为墩根底。2、墩端持力层为中风化花岗岩8,承载力特征值为250OkPa;基底全截面进入持力层不小于0.3m。3、DJ-I单墩抗压承载力特征值为6700KN。4、构造材料:(1)、混凝土:垫层C15,根底梁(承台)及墩身为C30、护壁为C25(有特别注明者除外)。5、爱护层厚度:墩身爱护层为50mm,承台爱护层为40mm。三、墩根底施工要求:1、施工过程中应做好记录,成孔后需由专人对每个墩验孔通过前方可浇灌混凝土。施工过程中需实行降水和平安措施,并留意场地排水,不使地表水流入墩孔中。挖至设计标高时,孔底不应积水,终孔后应清理好孔底残渣、积水,然后进展隐藏工程验收。验收合格后,应马上封底和浇注墩身
3、混凝土。浇注墩身混凝土时,混凝土必需通过溜槽;当高度超过3m时,应用串筒,串筒末端离孔底高度不宜大于2m,混凝土宜采纳插入式振捣器振实。2、吊放钢筋笼时应防止钢筋弯曲变形,放入墩孔后应实行措施保证其爱护层厚度及标高的精确性,钢筋连接宜采纳机械连接。假设采纳双面焊,焊接长度N5d,假设采纳搭接则搭接长度236d。主筋搭接接头间距21000,且同一截面接头不大于50%钢筋截面面积。3、墩顶与承台的连接:施工承台时需清理墩顶疏松的混凝土,将墩顶凿至承台底标高凿毛洗净,并保证墩与承台连接牢固。4、单柱单墩时墩中心与柱中心应重合。5、墩施工以墩端进入持力层的深度为限制标准。6、有效墩长应小于6m,假设墩

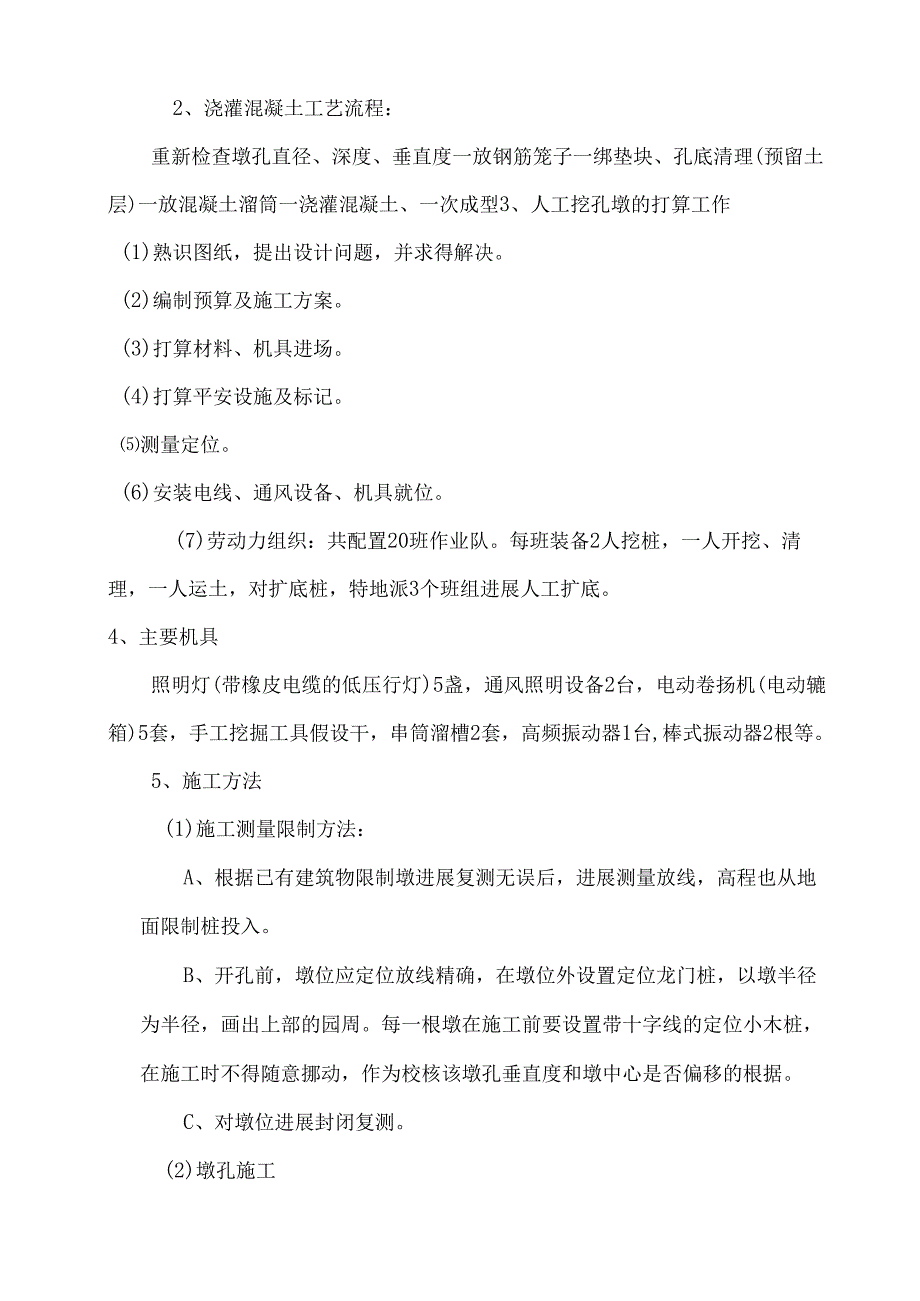

4、长大于6m,应通知设计院协商处理。墩净距2.0m时,要求跳挖。墩净距v4m时,其中一墩浇灌时,另一孔内不得有施工人员。比较近者应分批开挖施工待墩身碎强度到达设计值的70%再开始挖第二批。四、施工程序及步骤1、成孔工艺流程:施工打算、测量放线、定位一人工下挖墩根底1米土层一立钢模、校正该段墩孔的垂直度和直径一浇筑护壁碎一接着下挖至设计要求的土层一验收墩孔直径、深度、垂直度,持力层地质状况人工扩头一验收成孔一盖好孔口盖板一施工下一墩位2、浇灌混凝土工艺流程:重新检查墩孔直径、深度、垂直度一放钢筋笼子一绑垫块、孔底清理(预留土层)一放混凝土溜筒一浇灌混凝土、一次成型3、人工挖孔墩的打算工作(1)熟识
5、图纸,提出设计问题,并求得解决。(2)编制预算及施工方案。(3)打算材料、机具进场。(4)打算平安设施及标记。测量定位。(6)安装电线、通风设备、机具就位。(7)劳动力组织:共配置20班作业队。每班装备2人挖桩,一人开挖、清理,一人运土,对扩底桩,特地派3个班组进展人工扩底。4、主要机具照明灯(带橡皮电缆的低压行灯)5盏,通风照明设备2台,电动卷扬机(电动辘箱)5套,手工挖掘工具假设干,串筒溜槽2套,高频振动器1台,棒式振动器2根等。5、施工方法(1)施工测量限制方法:A、根据已有建筑物限制墩进展复测无误后,进展测量放线,高程也从地面限制桩投入。B、开孔前,墩位应定位放线精确,在墩位外设置定位
6、龙门桩,以墩半径为半径,画出上部的园周。每一根墩在施工前要设置带十字线的定位小木桩,在施工时不得随意挪动,作为校核该墩孔垂直度和墩中心是否偏移的根据。C、对墩位进展封闭复测。(2)墩孔施工A、墩的直筒部分采纳人工铲施工,当挖至设计标高时加强验孔,根据图纸供应的标高确定开始扩孔的标高,直至扩到持力层。当出现砂层时,就从砂层上部开始扩孔,成孔后的腰带增高,形成啤酒瓶状。B、墩开孔后应在侧边打上程度限制桩,以限制桩的深度。C、土要干脆放在架子车上运到指定的位置。D、如在墩孔中间遇流砂及不匀称砂砾层时,墩孔直径挖与扩大头直径一样。砂层较厚处严格进展钢护壁,在确保平安状态下再进展施工。E、两墩墩距V15
7、00时,须采纳跳挖施工。F、扩大头施工:开挖时应严格视察地质土层,在不匀称的砂砾层中不易形成锥孔时,图纸设计要求锥孔可根据现场状况成于砂砾层以上位置,再垂直下挖于设计标高。图纸要求墩端进展持力层300持力层为3层粉质粘土层)。不能少挖,更不能超挖。当挖至深度后,应在墩孔底部中间的位置,向下挖一个直径不大于400,深度500的孔,以此来确定下面是否有(4-1)细砂及(4-2)圆砾层,如有此层,须去除此层,如无此层,可停孔报有关人员验孔。人工孔内施工时必需通风,严禁通纯氧。G、墩孔验收时检查墩位中心轴线偏向,垂直度偏向,孔径、深度逐桩填写检查记录,并绘出验收墩位平面图,标出墩偏向尺寸,墩端挖至设计
8、层时须请设计院、地质勘测部门实地核验。(3)运土方法A、出墩孔的土施工时干脆放在手推车上,拉到指到位置。B、人工挖孔时,首先放在孔口边Inl以外,然后每隔一段时间,由专人搜集再运到指定的位置。C、最终统一支配运到场外。孔口处理A、孔口用机砖砌筑200高,一方面防止杂物掉进孔内,另一方面防止雨水进入孔内。B、施工间歇、或施工完成时用足够强度木板覆盖孔口,以防人员误掉孔内,造成伤亡。钢筋绑扎A、钢筋笼在现场内制作,现场绑扎。B、钢筋笼绑扎完成且绑好垫块后,用塔吊吊起放入孔内,为防止钢筋笼的变形,钢筋笼要设置足够的加强筋(按设计要求布置)。C、如进展主筋焊接,必需在地面上进展,不允许在孔内焊接。D、
9、钢筋笼在搬运和吊装时,应防止变形,安放要对孔位,防止碰撞孔壁,就位后马上固定,并对垫块进展整理,且要二次清孔。E、钢筋笼在扩大头部分应设置防止偏斜措施,以防在下料将钢筋笼挤偏。F、安装好的钢筋经检查验收,合格前方允许进展下道工序。6)墩碎浇注A、墩砂采纳商品碎,标号C30B、当验收合格后,且得到监理碎浇筑令时方可进展碎浇灌。C、浇注前解除孔内杂物。D、碎浇注用碎运输车将碎干脆送到墩孔边。墩孔必需设有串筒。扩大头部分,每下料1米厚用高频振动棒进展振捣一次,如当扩大头较大,高频棒的响半径不够时,要下人用50棒进展振捣。筒身每下料1.5米振捣一次。每次振捣时放低压照明设备进展照明,不见气泡翻出方可渐
10、渐提棒,但是不得过振。每个下料层面插两个棒点。当浇至墩顶时,碎灌注应至墩顶标高以上5-10Cnb30分钟后,初凝以前进展复振,以保证挖除浮浆后墩头碎密实,墩顶标高应符合设计要求。墩面收成以后实行严格保温措施。6、质量平安措施(1)质量管理措施A、进展技术交底,分层次进展,按图交代技术操作内容。B、执行隐藏验收手续。C、严格根据图纸要求施工,如有变更必需经过甲方或设计同意。D、各项厚材料必需执行进场二次检验制度。平安措施A、对操作人员进展平安教化,装备专职检查人员进展检查。全体管理人员在施工前必需理解工程地质及水文资料,查明施工区域内是否有地下电缆或煤气管道等地下障碍物。B、墩施工现场全部设备、
11、设施、平安装置,工具配件以及个人劳保用品必需常常检查,确保完好和运用平安。C、当相距IOm以内的邻墩正在浇注佐时,要考虑对正在挖掘墩的危急影响,要暂停施工,人员不得下孔。D、墩基施工正值冬季,桩内空气不易流通,每天开工前应检测墩孔内是否有有毒有害气体,可采纳先向井下送风的方法,待正常运转10分钟后,然后再下入墩底作业。送风机风量不少于251./S。孔上人员应与孔下人员保持联络,下孔人员必需戴好平安帽,孔内制止吸烟。E、人在孔内时,上部人员要坚守岗位,不得擅自离岗,应与孔内作业人员爱护联络,随时做好孔内人员的撤离打算。F、挖出的土石方应刚好运离孔口,不得堆放在孔口四周Inl范围内,机动车辆的通行
12、不得对井壁的平安造成影响。对特别人员如电工、机械操作工等应有上岗证。G、施工现场的一切电源、电路的安装和撤除必需由持证电工操作;电器必需严格接地,接零和运用漏电爱护器。各孔用电必需分闸,严禁一闸多用。孔上电缆必需架空2.Om以上,严禁拖地和埋压土中,孔内电缆、电线必需有防磨损、防潮、防断等爱护措施。照明应采纳平安矿灯或12V以下的平安灯。并遵守施工现场临时用电平安技术标准JGJ46的规定。H、孔口必需做好维护措施,要用木板将孔口盖好,井口盖物必需有足够的强度,人员不得在上面走动。I、井口处采纳人工放钢筋笼时必需用不小于30mm坚韧的尼龙绳两根,结扣要牢固,有平安制动和吊钩装置。J、井口操作人员必需带平安带。K、孔井内常常检查有没有缺氧状况。1.、常常检查井内塌壁状况。M、井边设栏杆,井上下人员带平安帽。N、停挖时井口用盖板盖,井下作业面上用半个盖板盖。
