《墙面工程墙面抹灰内墙砖及内外墙乳胶漆专项施工方案.docx》由会员分享,可在线阅读,更多相关《墙面工程墙面抹灰内墙砖及内外墙乳胶漆专项施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

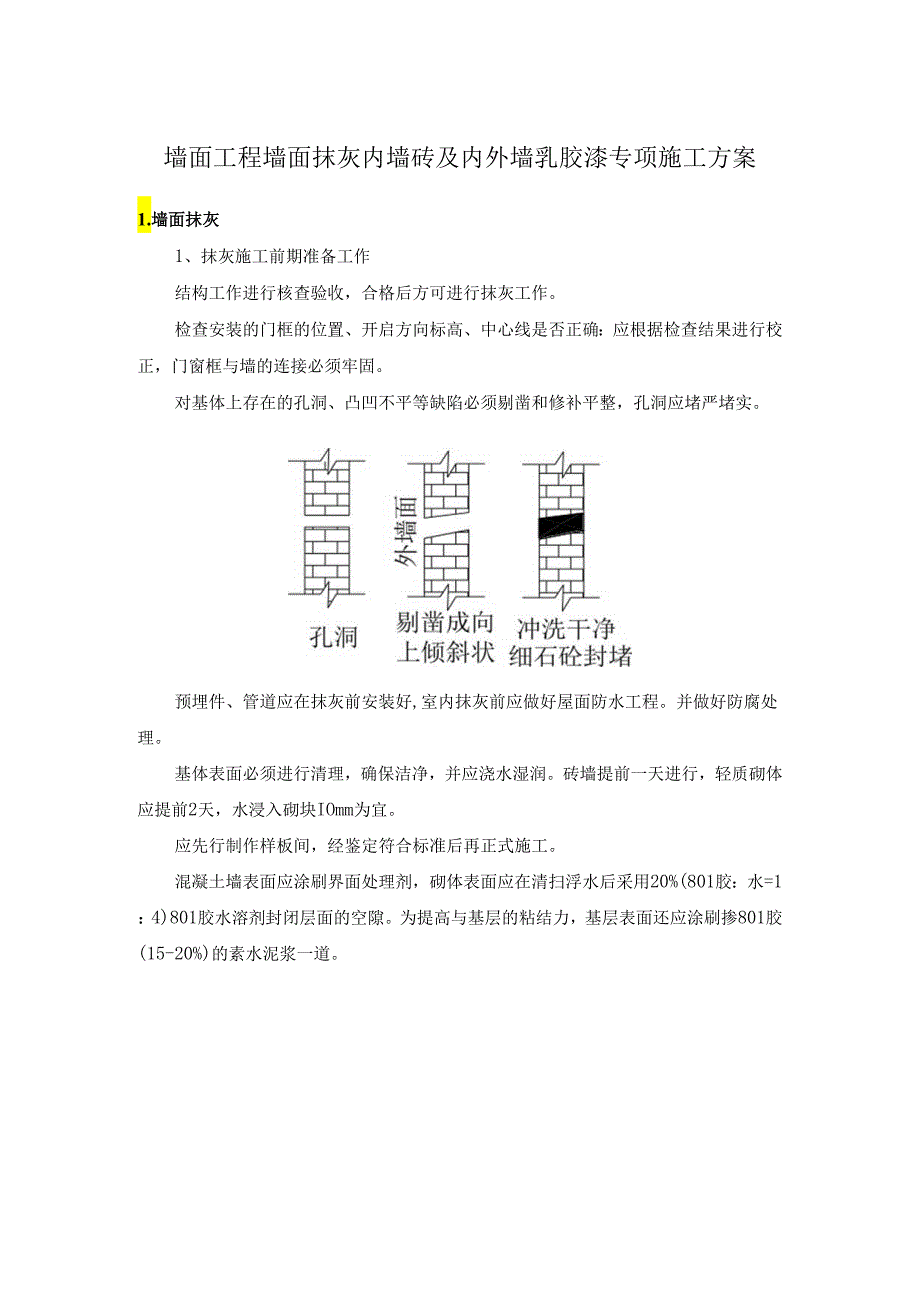

1、墙面工程墙面抹灰内墙砖及内外墙乳胶漆专项施工方案1.墙面抹灰1、抹灰施工前期准备工作结构工作进行核查验收,合格后方可进行抹灰工作。检查安装的门框的位置、开启方向标高、中心线是否正确:应根据检查结果进行校正,门窗框与墙的连接必须牢固。对基体上存在的孔洞、凸凹不平等缺陷必须剔凿和修补平整,孔洞应堵严堵实。预埋件、管道应在抹灰前安装好,室内抹灰前应做好屋面防水工程。并做好防腐处理。基体表面必须进行清理,确保洁净,并应浇水湿润。砖墙提前一天进行,轻质砌体应提前2天,水浸入砌块IOmm为宜。应先行制作样板间,经鉴定符合标准后再正式施工。混凝土墙表面应涂刷界面处理剂,砌体表面应在清扫浮水后采用20%(80
2、1胶:水=1:4)801胶水溶剂封闭层面的空隙。为提高与基层的粘结力,基层表面还应涂刷掺801胶(15-20%)的素水泥浆一道。砌块采用20%801胶水溶剂封闭砖、混凝土、砌块整修处理基体装配管线预埋件安装修整、校正府上圭而I洁净、润湿楼板强度、刚一稳定性一(不同材料不同材质相接处应采用金属网搭接)外墙1.门窗框的安装一楼板缝的浇灌-管道穿越洞口填嵌密实-预埋件安装1.板底勾缝标高、中心线、开启方向连接牢固嵌缝(砂浆中应加入少量麻刀)一阳台栏杆预埋件安装标高、位置、细部处理I室外窗台、窗楣、雨I篷、压顶和突出腰线J厂上面应做流水坡度一I下面应做滴水线滴水槽-室内外抹灰基层处理控制程序2、墙面抹

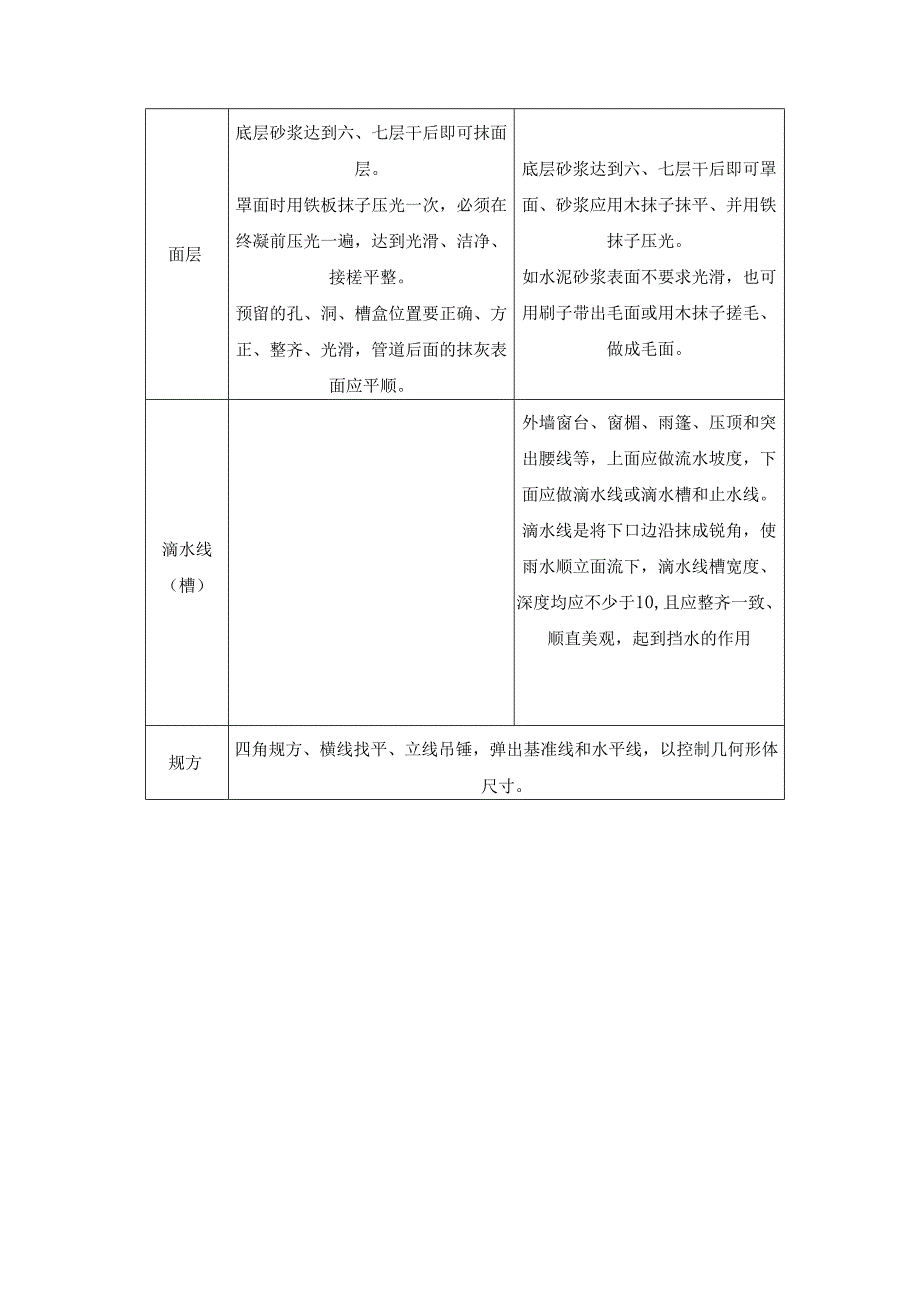

3、灰操作工艺控制要点工序内墙抹灰外墙抹灰基层处理修补平整、洁净、并浇水湿润标筋采用冲筋控制抹灰层的平整度和垂直度底层底层抹灰应分层作业并用杠尺刮平、一遍刮平,最后一启遍压实护角室内门窗口、墙面和柱的阳角处均应做护角,采用1:2水泥砂浆,阳角两侧不少于50,高度不少于2米。护角必须顺直光滑,与大面抹灰接槎平整。面层底层砂浆达到六、七层干后即可抹面层。罩面时用铁板抹子压光一次,必须在终凝前压光一遍,达到光滑、洁净、接槎平整。预留的孔、洞、槽盒位置要正确、方正、整齐、光滑,管道后面的抹灰表面应平顺。底层砂浆达到六、七层干后即可罩面、砂浆应用木抹子抹平、并用铁抹子压光。如水泥砂浆表面不要求光滑,也可用刷
4、子带出毛面或用木抹子搓毛、做成毛面。滴水线(槽)外墙窗台、窗楣、雨篷、压顶和突出腰线等,上面应做流水坡度,下面应做滴水线或滴水槽和止水线。滴水线是将下口边沿抹成锐角,使雨水顺立面流下,滴水线槽宽度、深度均应不少于10,且应整齐一致、顺直美观,起到挡水的作用规方四角规方、横线找平、立线吊锤,弹出基准线和水平线,以控制几何形体尺寸。阴阳角找方首先对墙面的阴阳角规方、设置标筋。房间应在墙面一侧做基准线进行测量放线规方;大房间,以地面上弹出的十字线作为基准线,在离墙角约100左右。采用吊线方法,在墙上弹出立线,按地面上的十字线及墙面平整程度向里反线,弹出基准点(线),并在基准点的上下两端挂通线,做标准
5、灰饼及标筋。阴阳角用方尺规方。阳角抹灰先用靠尺靠在墙角一面用线坠投直,然后在墙角的另一面顺着靠尺抹灰。使阴阳处方正、清晰美观。吊线坠垂线、套方找规矩:按墙上已弹的基准线,分别在门窗口的角、垛、墙面等处吊垂线。套方冲筋和标筋。踢脚板按设计要求弹出上口的水平线,用1:3水泥砂浆或水泥混合砂浆抹底找平,隔一天后用1:2水泥砂浆抹面层,在收水终凝前压光,比墙面的抹灰层凸出或凹进35mm,上口齐、压实抹平。窗台板先将窗台基体清理干净,并将松动部位修整好,深划砖缝,用水冲洗透,然后用细石混凝土铺实,其厚度控制在25mm,24h后用10%的107胶水泥素浆刷匀,接着用1:2.5水泥砂浆抹面层,窗台板下口要求
6、平直,不得有毛刺。待面层脱水,颜色开始变白时,浇水养护3-4d室外窗台板做法与室内相同,但应注意以下几个问题:1、室外窗台板必须低于室内窗台析10mm左右;2、室外窗台板必须有顺水坡,防止倒泛水;3、窗台板的下口要制作滴水线,要求整齐顺直,不得有毛刺;4、及时覆盖和浇水养护、防止日晒失水、干裂。中层灰操作方法与内墙面相同:为提高与其面层的附着力应将其灰面用木抹子搓平后扫毛或用铁抹子顺手划毛。弹分隔线待中层灰收水至六、七层干时,按要求弹出分隔线,必须规整。嵌分隔条分隔条两用粘稠素水泥浆与墙面抹成45度角;分隔条布置应横平竖直。拆除分隔条、勾缝面层灰抹好后即可拆除分隔条,并用素浆把分格缝勾平压实2
7、.内墙砖1、作业条件:墙面基层清理干净,窗台、窗套等事先砌堵好。按面砖的尺寸、颜色进行选砖,并分类存放备用。大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。2、施工顺序:基层处理一吊垂直、套方、找规矩一贴灰饼一抹底层砂浆一弹线分格一排砖一浸砖一镶贴面砖一面砖勾缝与擦缝3、施工工艺:基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表
8、面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺水重20%的107胶,喷或用苕帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。吊垂直、套方、找规矩、贴灰饼:根据面砖的规格尺寸设点、做灰饼。抹底层砂浆:先刷一道掺水重10%的107胶水泥素浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1:3水泥砂浆),每一遍厚度宜为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度约8-12mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍
9、时,其操作方法同第二遍,直到把底层砂浆抹平为止。弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制出墙尺寸及垂直、平整。排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证砖缝隙均匀,符合设计图纸要求,注意大墙面要排整砖以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但也要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。浸砖:釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。镶贴面砖:镶贴应自上而下进行,从最下一层
10、砖下皮的位置线先稳好靠尺,以此托住第一皮面。在面砖外皮上口拉水平通线,作为镶贴的标准。在面砖背面宜采用1:2水泥砂浆镶贴,砂浆厚度为6-1Omm,贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小杠通过标准点调整平面和垂直度。面砖勾缝与擦缝:面砖铺贴拉缝时,用1:1水泥砂浆勾缝,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面2-3mmo若横竖缝为干挤缝,或小于3mm者,应用白水泥配颜料进行擦缝处理。面砖缝子勾完后,用布或绵丝蘸稀盐酸擦洗干净。4、质量标准:饰面砖的品种、规格、颜色、图案必须符合设计要求和符合现行标准的规定。饰面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。表面平整、
11、洁净,颜色一致,无变色、起碱、污痕,无显著的光泽受损处,无空鼓。接缝填嵌密实、平直,宽窄一致,颜色一致,阴阳角处压向正确,非整砖的使用部位适宜。套割:用整砖套割吻合,边缘整齐;墙裙、贴脸等突出墙面的厚度一致。流水坡向正确,滴水线顺直。成品保护:要及时清擦干净残留在门窗框上的砂浆。认真贯彻合理的施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏面砖。油漆粉刷不得将油浆喷滴在已完的饰面砖上,如果面砖上部为外涂料或水刷石墙面,宜先做外涂料或水刷石,然后贴面砖,以免污染墙面。若需先做面砖时完工后必须采取贴纸或塑料薄膜等措施,防止污染。注意不要碰撞墙面。3.内外墙乳胶漆1、材料及工具
12、所选用的乳胶漆必须符合设计要求,本道工序主要材料:乳胶漆、嵌缝埃特、嵌缝腻子等。搅拌机、砂纸机、排刷、小灰桶、铲刀、抹子(刮板)、毛刷等。2、作业条件吊顶、墙面及其设备施工完毕,表面清洁干净。施工的环境温度能保证正常施工(按说明书要求进行)。3、操作工艺(1)基层处理混凝土基层如有坑、洞的需用1:3的水泥砂浆或聚合物水泥砂浆修补,表面有麻面及缝隙的应用腻子填补齐平。清理罩面板缝隙。用防锈漆点刷所有螺钉帽。(2)嵌缝(混凝土、水泥砂浆基层无此项工序):第一道腻子:用嵌缝埃特在板接缝内满填刮平,用穿孔纸带封住接缝用嵌缝埃特轻轻覆盖。第二道腻子:轻抹板面并修边,宽度均为180mm,再次覆盖螺钉部位。
13、第三道腻子抹一层嵌缝埃特腻子其宽度约为270mmO先用潮湿润新抹腻子的边缘,在用抹子修边。表面腻子凝固后,用150#砂纸打磨。(3)满刮腻子、打磨:第一遍满刮腻子、打磨:要求刮薄,刮匀不留野腻子。腻子干燥后,用砂纸磨平磨光。二遍满刮腻子及磨光:收缩裂缝不平处,要复补腻子,腻子干燥后,打磨平整后清扫干净。第三遍满刮腻子及磨光:用2m靠尺先检查,不平整的部位,再用腻子抹平,腻子干燥后,再打磨平整,清扫粉尘。(4)刷乳胶漆:刷第一遍乳胶漆:加入适量的水或稀释剂,搅拌均匀后,用排刷涂刷,要求无漏涮、无明显接槎,同一独立面应用同一批号的乳胶漆。第二遍乳胶漆、磨光:乳胶漆不宜稀释,充分搅拌均匀,操作方法同
14、第一遍。第三遍乳胶漆:第三遍乳胶漆与第二遍操作方法相同。4、质量标准:(1)保证项目:材料品种、颜色应符合设计和选定样品要求,严禁脱皮、漏刷、透底。(2)基本项目:属中级油漆基本项目标准。透底、流坠、皱皮:大面无,小面明显处无。光亮和光滑:光亮和光滑均匀一致。装饰线:分色线平直,偏差不大于Imm(拉5m线检查,不足5m拉通线检查)。颜色刷纹:颜色一致,无明显刷纹。5、成品保护墙面未干前室内不得清刷地面,以免粉尘玷污墙面,漆面干燥后不得挨近墙面泼水,以免泥水玷污。墙面完工后要妥善保护,不得磕碰损坏。涂刷墙面时,不得污染地面、门窗、玻璃等已完工程。6、应注意的质量问题(1)透底:产生原因是漆膜薄,因此刷涂料时除应注意不漏刷外,还应保持涂料乳胶漆的稠度,不可加水过多。(2)接槎明显:涂刷时要上下刷顺,后一排笔紧接前一排笔,若间隔时间稍长,就容易看出明显接头,因此大面积涂刷时,应配足人员,互相衔接。(3)刷纹明显:涂料(乳胶漆)稠度要适中,排笔蘸涂料量要适当,多理多顺,防止刷纹过大。(4)分色线不齐:施工前应认真划好粉线,刷分色线时要靠放直尺,用力均匀,起落要轻,排笔蘸量要适当,从左向右刷。涂刷带颜色的涂料时,配料要合适,保证独立面每遍用同一批涂料,并宜用一次用完,保证颜色一致。
