工程总体施工部署.docx

上传人:p** 文档编号:986670 上传时间:2024-06-06 格式:DOCX 页数:11 大小:460.12KB
下载 相关 举报
工程总体施工部署.docx_第1页
第1页 / 共11页
工程总体施工部署.docx_第2页
第2页 / 共11页
工程总体施工部署.docx_第3页
第3页 / 共11页
工程总体施工部署.docx_第4页
第4页 / 共11页
工程总体施工部署.docx_第5页
第5页 / 共11页
工程总体施工部署.docx_第6页
第6页 / 共11页
工程总体施工部署.docx_第7页
第7页 / 共11页
工程总体施工部署.docx_第8页
第8页 / 共11页
工程总体施工部署.docx_第9页
第9页 / 共11页
工程总体施工部署.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程总体施工部署.docx》由会员分享,可在线阅读,更多相关《工程总体施工部署.docx(11页珍藏版)》请在第壹文秘上搜索。

1、工程总体施工部署1. 2.1施工部署的原则贯彻执行各项建设方针、政策、法规和规程,遵循合理的施工顺序,以准备充分、方案先进可行、资源充足、过程控制严格、组织施工策划,确保按合同要求完成施工任务。1.2. 1.1协同作战的原则在项目经理的领导下进行协同作战施工,施工内容主要包括道路、桥梁、给排水、道路景观、照明通信电力及水利工程等及其配套设施。1.3. 1.2符合工序逻辑及经济、适用、安全的原则全面细致地考虑施工的各个环节,制定各项质量、工期、安全、文明施工、降低成本目标,并进行落实。科学合理地分配“人、机、料、法、环”等生产要素和影响因素,实现工程在良好控制状态下达到合同目标、最佳效果。1.4

2、. 1.3在空间上的部署原则组织工序之间的合理穿插、交叉施工的考虑,为了贯彻“空间平铺、时间连续、均衡节奏施工、为后续施工留余地”的原则,保证工程按总进度计划预期完成,采用抓关键线路施工工序,及时组织穿插非关键线路施工工序。1.2.1.4实施标准化管理的部署原则1、工地建设标准化,分为驻地、钢筋加工场、预制场、便道便桥、标识牌、临时用水用电等;2、工程施工标准化,分为路基、桥梁、路面、水利、绿化等部分;3、工程管理标准化,主要由人员、制度、合同、质量、安全、进度、投资等。1.2.1.5文明施工的部署原则为创造良好的社会环境及周边人文环境,我公司根据企业形象设计、公司标准化管理手册、IS0140

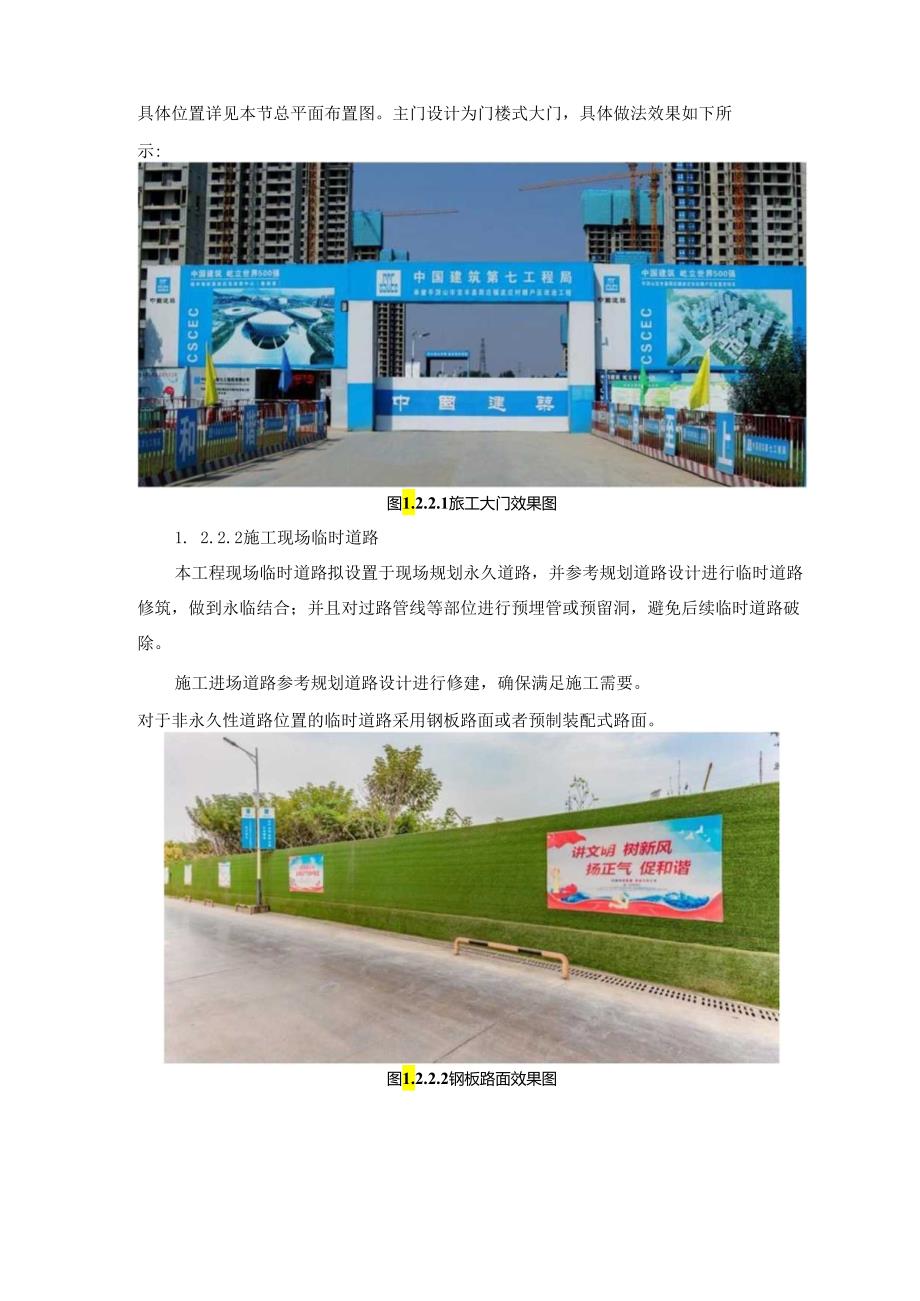

3、01国际环境管理体系和OSHMSI8000国家职业安全管理体系标准进行实施。1.2.2施工总平面布置规划1.2.2.1施工现场大门根据项目勘查,本工程大门计划设置在云溪北路西侧,面向现有的前程路,具体位置详见本节总平面布置图。主门设计为门楼式大门,具体做法效果如下所示:图1.2.2.1旅工大门效果图1. 2.2.2施工现场临时道路本工程现场临时道路拟设置于现场规划永久道路,并参考规划道路设计进行临时道路修筑,做到永临结合;并且对过路管线等部位进行预埋管或预留洞,避免后续临时道路破除。施工进场道路参考规划道路设计进行修建,确保满足施工需要。对于非永久性道路位置的临时道路采用钢板路面或者预制装配式

4、路面。图1.2.2.2钢板路面效果图本工程钢筋采用集中加工配送方式,钢筋集中加工主要供应西科路一桥、二桥、桥、云松路桥、西康路桥及尚清路桥。施工其余材料加工区及堆场以满足施工及文明施工要求为布置依据,具体位置详见下图。1.2. 2.4施工总平面布置图1.2.2.5办公区及生活区布置办公区、生活区拟在施工范围以外选择合适场地,采用活动彩钢板房,管理人员办公区呈一字型布置,周围设置封闭围挡。包含甲方和监理办公室、项目管理人员办公室、接待室、会议室、资料室等。生活区包含管理人员(包含发包人、监理)宿舍、仓库、卫生间、厨房、浴室、洗衣室和廉政餐厅等。图1.22.5-2办公区生活区BIM图图1.2.2.

5、5-3办公区生活区实景图劳务人员生活区也设置在施工范围以外,周围设置封闭围挡,生活区包含劳务人员宿舍、厨房、餐厅、卫生间、浴室、停车场等。根据现场实际,生活区拟布置在场区外绿化区域或者另租赁场地。AAAAaaaaaaaaaaaaaaaaaaaaaaaaa.aaaaAAAAAAAAAAAA囹122.5-4劳务生活区平囿图图1.2.2.5-5劳务生活区效果图1.2.2.6预制梁场规划布置梁场采用封闭式管理,四周设置铁艺栏杆围墙,场区使用混凝土硬化,并设置自动喷淋养生设备。台座使用钢筋混凝土浇筑,台座顶面使用角钢包边,上设钢板铺面,吊装孔处采用插槽式活动抽拉板。图1.2.2.6预制梁场BIM图1.2

6、.2.7样板展示区布置在施工现场设置一处样板展示区,主要体现质量高品质过程精品、样板领路管理。具体做法效果图如下:图1.2.2.7现场样板展示区效果图1.2.2.8安全体验区布置在施工现场设置安全体验区、VR安全教育大厅,主要体现质量高品质过程精品、样板领路管理;全教育培训及安全体验。具体做法效果图如下:图1.2.2.8安全体验区实景图1.2.2.9文化长廊布置施工现场规划设计文化长廊,做好企业文化宣传和爱国教育。图1.2.2.9施工现场文化长廊实景图1.2.2.10进场条件准备总承包方负责进场条件准备工作,包括办理夜间施工许可证、临时占地、施工场地、进场道路、办公及生活设施迁移、提供临时用水

7、、用电等工作。1.3施工区段划分1.3.1施工区划分根据对本标段的总平面设计,结合房建项目统筹安排,将项目分为三个施工区,科西路及科西路一、二桥为第一施工区,云松路、云松路桥、尚清路桥、西康路桥及标段范围内的河道工程为第二施工区,房建项目范围内的西康路、西秀路、尚清路为第三施工区,施工时结合房建项目施工进度,先施工第一、二区段,待房建项目地面以下工程施工结束后,再进行第三区段的施工。具体施工区段划分见下图所示。豆/目经尾T现场加工乍/v4楸k机具包二/召一-一.N力Mr*I田第三标段/I三#1IIl噌区II!N3I三Ipr一飞截面连块箱梁沙/e/In空心吵泽)NrMI/区/h7JW:h1Il上

8、一伊科路桥27+36+27m)II干面连段箱合7高压电线图1.3施工区划分图在施工组织方面,总体安排如下:根据工期、专业要求及路基、路面、桥梁、水利等设计情况,为满足总工期及节点工期要求,全标段拟组织10个施工作业队,负责完成各工区内的所有施工任务。第一施工区拟配备路基施工队一个,主要负责西科路雨污水和给水管道、路基土方工程的施工,桥梁施工队一个,主要负责西科路一桥和二桥钻孔桩、墩台及空心板梁预制架设、现浇箱梁、桥面系施工等工作。第二施工区拟配备路基施工队一个,主要负责云松路雨污水和给水管道、路基土方、河道土方及护砌等工程的施工,桥梁施工队一个,主要负责西康路桥、尚清路桥和云松路桥钻孔桩、墩台

9、、空心板梁预制架设、现浇箱梁及桥面系施工等工作。第三施工区拟配备路基施工队一个,主要负责区域范围内的西秀路、西康路、尚清路雨污水和给水管道工程。第一、二、三施工区共同配备路面、绿化、交安、照明、通信电力施工队各一个,分别负责整改标段范围内所有的路面、绿化、交安、照明及通讯电力工程。1.3.3施工顺序安排根据本标段实际情况,并结合房建项目总体施工进度计划,本项目拟先进行第一、二施工区,待房建项目地面以下工程施工结束后,再进行第三施工区的施Io1.3.3.1道路工程施工阶段在道路施工之前,首先进行场地的地质勘查、测量放线,按照施工条件,合理划分施工流水段,进行工序之间的循环流水作业。路基工程由路基

10、施工作业队采用分路段机械化施工O本工程路基工作内容主要为管道安装、土质路基开挖、填筑及特殊路基处理等。每个施工作业队设23个工作面,每20Onl或两个构造物之间为一个工作面,进行流水作业。施工材料按计划分批进场,保证材料供应;加强机械设备的运行管理、维修保养,确保机械设备良好运行:合理调配劳动力,按照劳动力曲线进行动态管理,确保劳动力充足。1.3.3.2桥梁工程施工阶段桥梁工程施工时,全面平衡人力物力,尽量压缩施工,做到均衡施工,自始至终控制施工节奏。科学地安排施工顺序,做到先地下后地上,先三通一平后施ZEo进行工程排队,突出重点,攻克难关。对工期长、技术复杂、施工难度大的工程应早做安排,如桥

11、梁施工中的公用墩柱或设有纵横预应力的梁施工,均应提前考虑。采用机械化施工方法和提高装配化程度。1.3. 3.3水利工程施工阶段水利工程施工时,临时施工道路主要为沿河段道路,根据场内情况沿河段大部分无可用施工便道供使用,需进行新建或改扩建便道才能满足施工交通要求,拟结合征迁时沿河两岸河道在设计道路范围内修建临时便道进行施工,新建施工便道采用泥结碎石面层,出入口段采用混凝土路面,并设置洗车池、冲洗设备等,以保证进出车辆的清洁,不污染市政道路。根据现场实际,开挖出的土料尽可能用于本标段内河堤、造景及路基填方工程,对不可利用部分,全部采用自卸汽车外运至指定的弃渣场。1. 3.3.4管道工程施工阶段在施

12、工之前,首先进行场地的地质勘查,测量放线,组织深基槽的施工,进行基槽支护作业,同时进行降水作业,在支护和降水施工完成后,开挖基坑,进行有组织排水。保证管道基础混凝土的浇筑质量;保证管线高程和线形尺寸的准确。1.3. 3.5照明工程施工阶段在正式施工时,应该先进行全场性的工作,然后再进行各个项目的施工;现场交叉作业施工,需要考虑各个工种之间的先后顺序:贯彻先进机械、简易机械和改进机械相结合的方针,恰当选择自行装备、租赁机械或机械化分包施工等方式,但也不能片面强调提高机械化程度指标。1. 3.3.6景观绿化工程施工阶段在进场后立刻着手施工准备工作,包括临时电源的引入,通讯系统的安装,办公室、食堂、库房、宿舍等临时设施的建设,并同时进行打井和修建临时道路,以及测量控制点的引测和施工测量放样等工作,以确保工程顺利进行。2. 3.3.7通信电力工程施工阶段在施工之前,首先进行场地的地质勘查,测量放线,进行沟槽开挖、电力排管布管安装,并配合路基施工,完成通信电井砌筑。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
