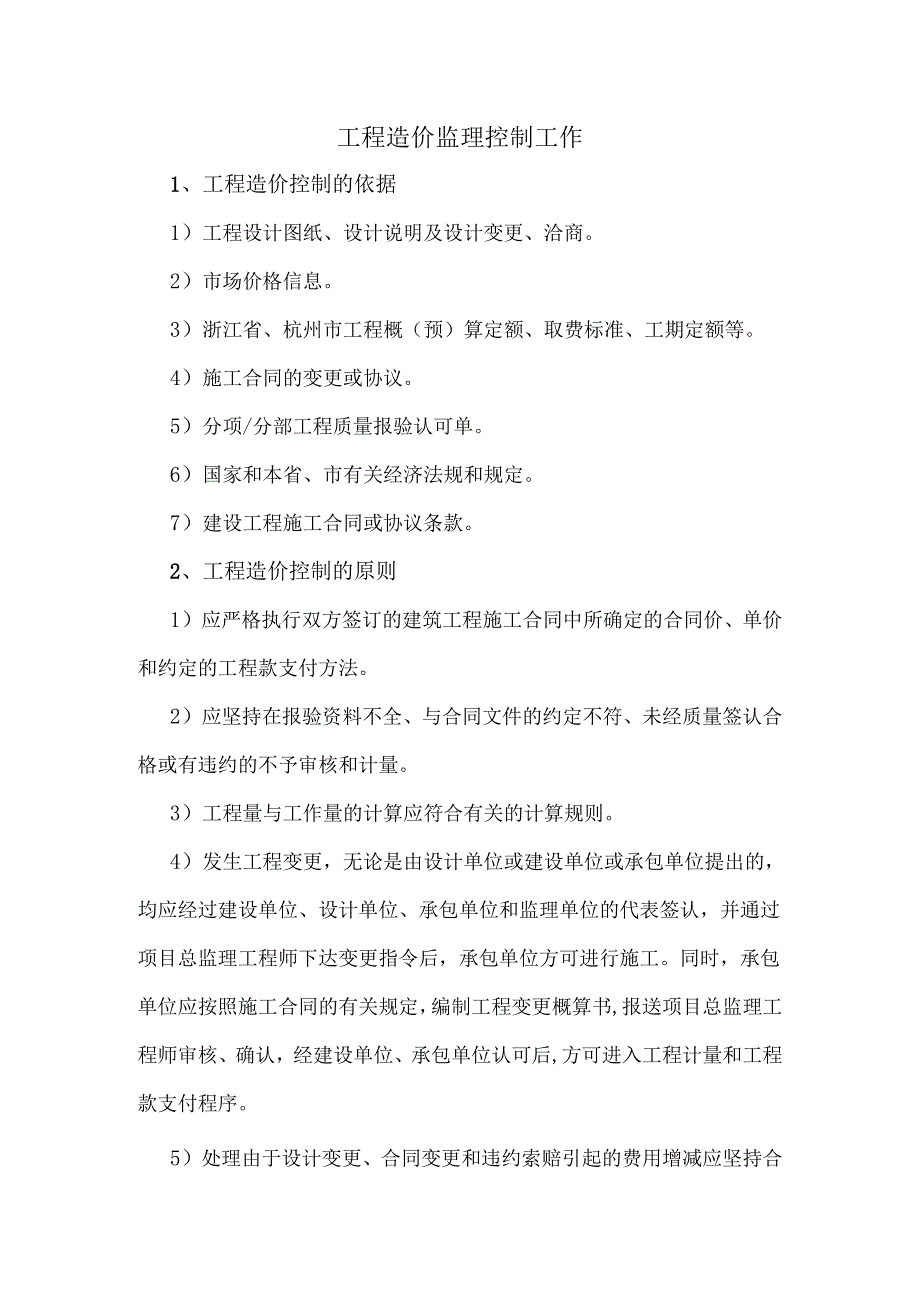

1、工程造价监理控制工作1、工程造价控制的依据1)工程设计图纸、设计说明及设计变更、洽商。2)市场价格信息。3)浙江省、杭州市工程概(预)算定额、取费标准、工期定额等。4)施工合同的变更或协议。5)分项/分部工程质量报验认可单。6)国家和本省、市有关经济法规和规定。7)建设工程施工合同或协议条款。2、工程造价控制的原则1)应严格执行双方签订的建筑工程施工合同中所确定的合同价、单价和约定的工程款支付方法。2)应坚持在报验资料不全、与合同文件的约定不符、未经质量签认合格或有违约的不予审核和计量。3)工程量与工作量的计算应符合有关的计算规则。4)发生工程变更,无论是由设计单位或建设单位或承包单位提出的,

2、均应经过建设单位、设计单位、承包单位和监理单位的代表签认,并通过项目总监理工程师下达变更指令后,承包单位方可进行施工。同时,承包单位应按照施工合同的有关规定,编制工程变更概算书,报送项目总监理工程师审核、确认,经建设单位、承包单位认可后,方可进入工程计量和工程款支付程序。5)处理由于设计变更、合同变更和违约索赔引起的费用增减应坚持合理、公平。6)对有争议的工程量计量和工程款,应采取协商的方法确定,在协商无效时,由总监理工程师做出决定(必要时应事先征得建设单位的意见)。7)对工程量及工程款的审核应在建设工程施工合同所约定的时限内。8)涉及工程索赔的有关施工和监理资料包括施工合同、协议、供货合同、

3、工程变更、施工方案、施工进度计划、承包单位工、料、机动态记录(文字、照相等)、建设单位和承包单位的有关文件、会议纪要、监理工程师通知等。3、项目监理机构应按下列程序进行工程计量和工程款支付工作1)承包单位统计经专业监理工程师质量验收合格的工程量,按施工合同的约定填报工程量清单和工程款支付申请表。2)专业监理工程师进行现场计量,按施工合同的约定审核工程量清单和工程款支付申请表,并报总监理工程师审定。3)总监理工程师签署工程款支付证书,并报建设单位。4、项目监理机构应按下列程序进行竣工结算:D承包单位按施工合同规定填报竣工结算报表2)专业监理工程师审核承包单位报送的竣工结算报表。3)总监理工程师审

4、定竣工结算报表,与建设单位、承包单位协商一致,签发竣工结算文件和最终的工程款支付证书报建设单位。5、工程造价的控制方法1)应依据工程图纸、概预算、合同及时建立月完成工程量和工作量统计表,对实际完成量与计划完成量进行比较分析,制定调整,并应在监理月报中向建设单位报告。2)总监理工程师应从造价、项目的功能要求、质量和工期等方面审查工程变更的方案,并宜在工程变更实施前与建设单位、承包单位协商确定工程变更的价款。3)应审核承包单位编制的工程项目各阶段及各年、季、月度资金使用计划。4)专业监理工程师进行风险分析主要找出工程造价最易突破部分(如施工合同中有关条款不明确而造成突破造价的漏洞,施工图中的问题易

5、造成工程变更、材料和设备价格不确定等)以及最易发生索赔的原因和部位(如因建设单位资金不到位、施工图纸不到位,建设单位供应的材料、设备不到位等),从而制定出防范性对策、书面报告总监理工程师,经其审核后向建设单位提交有关报告。5)应经常检查工程计量和工程款支付的情况,对实际发生值与计划控制值进行分析、比较。6)应严格执行工程计量和工程款支付的程序和时限要求,未经监理人员质量验收合格的工程量,或不符合施工合同规定的工程量,监理人员应拒绝计量和该部分的工程款支付申请。7)通过监理工程师通知书(备忘录)与建设单位、承包单位沟通信息,提出工程造价控制的建议。6工程量计算1)工程量计量原则上每月计量一次,计

6、量周期为上月26日至本月25日。2)承包单位每月26日前,根据工程实际进度及监理工程师签认的分项工程,填写()月完成工程量报审表,报项目监理部审核。3)监理工程师对承包单位的申报进行核实(必要时应与承包单位协商),所计量的工程量应经总监理工程师同意,由监理工程师签认。4)对某些特定的分项、分部工程的计量方法由项目监理部、建设单位和承包单位协商约定。5)对一些不可预定的工程量(如地基基础处理等),监理工程师应会同承包单位如实进行计量。6)监理工程师应及时收集、整理有关的施工和监理资料,为公正、合理得处理工程索赔提供证据。7、工程款支付D工程预付款承包单位填写工程款支付申请表报项目监理部。项目总监

7、理工程师审核是否符合建设工程施工合同的规定,并及时签发工程预付款支付证书。监理工程师应按合同的约定,及时抵扣工程预付款。2)月支付工程款按月支付工程款(包括工程进度款、设计变更及洽商款、索赔款)时,承包单位应根据监理工程师审批的工程量,按施工承包合同的规定(或工程量清单),结算工程款,并填写工程款支付申请表,工程款支付申请表报项目监理部审核。监理工程师依据合同及省、市有关额定进行审核,确定应支付的工程进度款、设计变更及洽商款、索赔款等。监理工程师审核后,由项目总监理工程师签发工程款支付证书,报建设单位。8、竣工结算1)工程竣工,经建设单位、监理单位、承包单位验收合格后,承包单位应在规定的时间内向项目监理部提交竣工结算资料。2)监理工程师应及时进行审核,并与承包单位、建设单位协商和协调,提出审核意见。如协商不一致时,可按下一章节工程合同管理相关条文执行。3)总监理工程师根据各方协商的结论,签发竣工结算工程款支付证书。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
