《施工单位施工现场(水运部分)考核评价表.docx》由会员分享,可在线阅读,更多相关《施工单位施工现场(水运部分)考核评价表.docx(6页珍藏版)》请在第壹文秘上搜索。

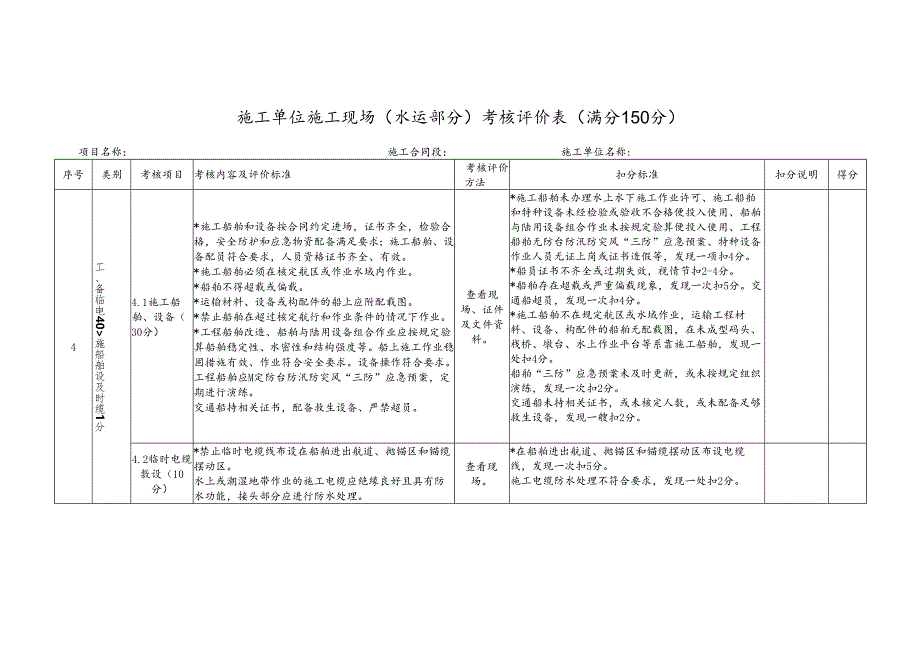

1、施工单位施工现场(水运部分)考核评价表(满分150分)项目名称:施工合同段:施工单位名称:序号类别考核项目考核内容及评价标准考核评价方法扣分标准扣分说明得分4工、备临电40施船舶设及时缆1分4.1施工船舶、设备(30分)* 施工船舶和设备按合同约定进场,证书齐全,检验合格,安全防护和应急物资配备满足要求;施工船舶、设备配员符合要求,人员资格证书齐全、有效。* 施工船舶必须在核定航区或作业水域内作业。* 船舶不得超载或偏载。* 运输材料、设备或构配件的船上应附配载图。* 禁止船舶在超过核定航行和作业条件的情况下作业。* 工程船舶改造、船舶与陆用设备组合作业应按规定验算船舶稳定性、水密性和结构强度
2、等。船上施工作业稳固措施有效、作业符合安全要求。设备操作符合要求。工程船舶应M定防台防汛防突风“三防”应急预案,定期进行演练。交通船持相关证书,配备救生设备、严禁超员。查看现场、证件及文件资料。*施工船舶未办理水上水下施工作业许可、施工船舶和特种设备未经检验或验收不合格便投入使用、船舶与陆用设备组合作业未按规定验算便投入使用、工程船舶无防台防汛防突风“三防”应急预案、特种设备作业人员无证上岗或证书造假等,发现一项扣4分。* 船员证书不齐全或过期失效,视情节扣2-4分。* 船舶存在超载或严重偏载现象,发现一次扣5分。交通船超员,发现一次扣4分。* 施工船舶不在规定航区或水域作业,运输工程材料、设
3、备、构配件的船舶无配载图,在未成型码头、栈桥、墩台、水上作业平台等系靠施工船舶,发现一处扣4分。船舶“三防”应急预案未及时更新,或未按规定组织演练,发现一次扣2分。交通船未持相关证书,或未核定人数,或未配备足够救生设备,发现一艘扣2分。4.2临时电缆敷设(10分)*禁止临时电缆线布设在船舶进出航道、抛锚区和锚缆摆动区。水上或潮湿地带作业的施工电缆应绝缘良好且具有防水功能,接头部分应进行防水处理。查看现场。*在船舶进出航道、抛锚区和锚缆摆动区布设电缆线,发现一次扣5分。施工电缆防水处理不符合要求,发现一处扣2分。序号类别考核项目考核内容及评价标准考核评价方法扣分标准扣分说明得分5码头工程(50分

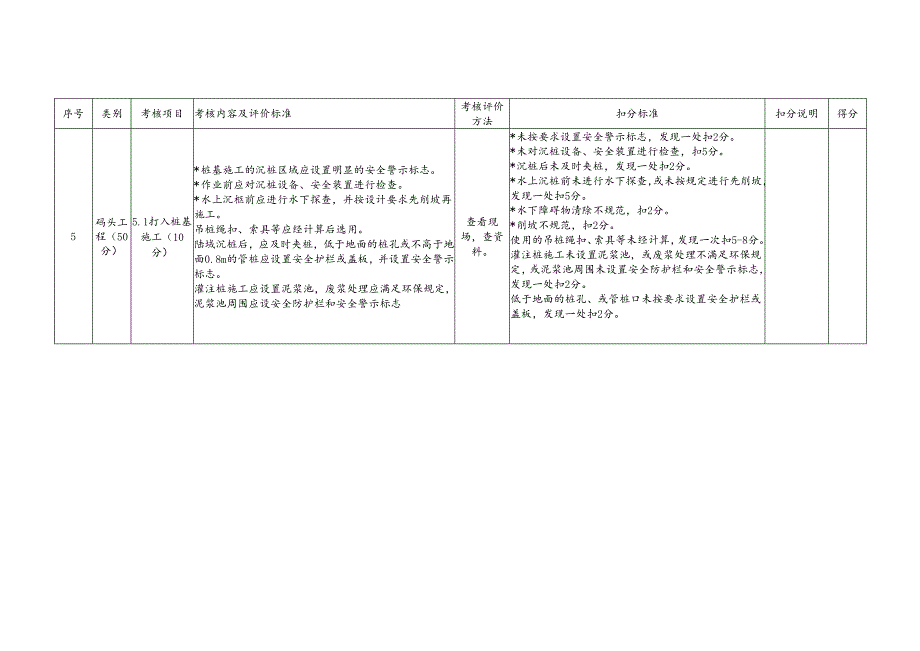

4、)5.1打入桩基施工(10分)* 桩基施工的沉桩区域应设置明显的安全警示标志。* 作业前应对沉桩设备、安全装置进行检查。* 水上沉柩前应进行水下探查,并按设计要求先削坡再施工。吊桩绳扣、索具等应经计算后选用。陆域沉桩后,应及时夹桩,低于地面的桩孔或不高于地面0.8m的管桩应设置安全护栏或盖板,并设置安全警示标志。灌注桩施工应设置泥浆池,废浆处理应满足环保规定,泥浆池周围应设安全防护栏和安全警示标志查看现场,查资料。* 未按要求设置安全警示标志,发现一处扣2分。* 未对沉桩设备、安全装置进行检查,扣5分。* 沉桩后未及时夹桩,发现一处扣2分。* 水上沉桩前未进行水下探查,或未按规定进行先削坡,发
5、现一处扣5分。* 水下障碍物清除不规范,扣2分。* 削坡不规范,扣2分。使用的吊桩绳扣、索具等未经计算,发现一次扣5-8分。灌注桩施工未设置泥浆池,或废浆处理不满足环保规定,或泥浆池周围未设置安全防护栏和安全警示标志,发现一处扣2分。低于地面的桩孔、或管桩口未按要求设置安全护栏或盖板,发现一处扣2分。序号类别考核项目考核内容及评价标准考核评价方法扣分标准扣分说明得分5.2沉箱出运与安装(10分)*采用气囊进行沉箱移运时,沉箱移运前应对气囊额定工作压力、牵引设施、移运通道等进行检查或试验,按规定划定作业区,设置安全警戒线和安全防护挡板。*沉箱浮运前,对吃水、压载、浮游进行验算,并进行漂浮试验。海
6、上临时存放沉箱应制定专项施工方案,对存放点进行评估,必要时还应进行地基处理,存放后应及时布设警示标志。查看现场,查资料。* 沉箱气囊移运前未按规定对气囊额定工作压力、牵引设施、移运通道等进行试验或检查,或无试验或检查记录的,视情节扣4-8分。* 沉箱浮运前未对吃水、压载、浮游进行验算,或未进行漂浮试验,或试验不符合规范要求,视情节扣4-8分。* 未设置安全防护挡板,扣5分。* 沉箱拖运过程中,沉箱顶部未设置航行标志,扣3分。海上临时存放沉箱未制定专项施工方案,或专项施工方案未进行审核,或存放后未及时布设警示标志,扣5分。* 沉箱移运前未按要求划定作业区或布设警戒线,扣3分。5.3水上水下作业(
7、15分)*大型水上临时作业平台搭设及拆除应编制专项施工方案并按方案组织实施,同时开展定期观测、检查维护。*水上人行通道应符合安全要求。小型临时作业平台应牢固并满足安全作业条件。潜水员应持证上岗,潜水作业应有专人指挥。乘潮施工应编制专项施工方案。方案与现场比对检查。* 作业平台搭设及拆除与方案不符,扣8分。* 对作业平台观测、检查维护不及时,发现一次扣3分。* 平台搭设不稳固,未配备救生设施,或作业空间不足,发现一处扣3分。* 水上人行通道不牢固,发现一处视情节扣1-3分。小型临时作业平台不牢固,视情节扣1-3分。潜水员无证上岗,扣5分。潜水作业时无专人指挥,扣5分。乘潮施工未编制专项施工方案,

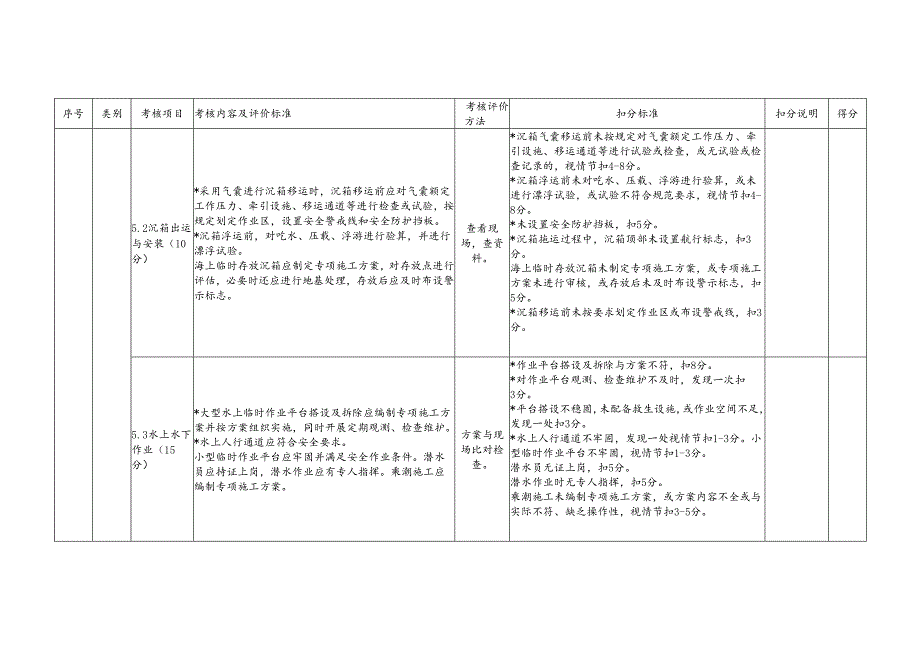

8、或方案内容不全或与实际不符、缺乏操作性,视情节扣3-5分。序号类别考核项目考核内容及评价标准考核评价方法扣分标准扣分说明得分5.4水上构件吊装(15分)* 水上吊装作业应按专项方案施工,现场应有专人指挥。* 吊装使用的钢丝绳磨损、断丝不得超标。* 起重设备的基础、轨道固定符合安全要求,保险、限位等装置齐全有效。* 构件起吊强度应满足设计要求,构件吊装就位后及时进行稳固。方案与现场比对检查。* 使用未经检验或验收不合格的起重机械,扣10分。* 水上构件吊装与专项施工方案不符,视情节扣5-10分。* 吊装使用的钢丝绳磨损、断丝超标,发现一处扣5分。* 起重机械基础、轨道固定等不符合要求,发现一处扣
9、5分。* 起重机械保险、限位等装置不齐全或失效,发现一处扣5分。* 构件起吊强度不满足设计要求的,发现一次扣5分。* 构件吊装就位后未及时进行稳固,发现一处扣3分。6航道工程(30分)6.1爆破船作业(15分)*采用钻孔爆破船施工时,临时存放的炸药和雷管必须分仓放置,专人监管。*按规定进行工序检查、设置水上警戒线、公布警戒时间,查看现场,查资料。*未按要求临时存放炸药和雷管,扣15分。*未按要求进行工序检查,或未设置警戒线和公布警戒时间,或工后未按规定检查哑炮,发现一次视情节扣5-10分。未按要求制定炸药、雷管的管理制度,或措施落实不力,扣5分。序号类别考核项目考核内容及评价标准考核评价方法扣
10、分标准扣分说明得分6.2水上抛石以及沉排铺排、充沙袋作业(10分)抛石后或船舶在拖航过程中,应对施工机械进行封固。铺排船上的起重设备吊装及展开排布应有专人指挥;沉排、铺排应按规程作业,防止人员落水。砂袋或砂枕沉放前,应检查沉放架的制动装置。查看现场。拖航过程中,未对船上的施工机械进行封固,发现一次扣6分。铺排船上起重机械吊装等施工无专人指挥,发现一次扣4分。人员站立于正在溜放的软体排上方。发现一次扣4分。沉排、铺排不符合规程要求,发现一次视情节扣3-5分。砂袋或砂枕沉放前,未按要求进行有关设备检查,发现一次视情节扣3-5分。6.3疏浚吹填作业(5分)放射源测量装置检定有效,使用记录完整,按规定
11、定期自测。查设备档案,查记录。放射源测量装置检定不符合要求,扣5分。使用记录不符合要求,或未定期自测,发现一次扣1分。7船闸工程(30分)7.1围堰(15分)围堰施工应编制专项施工方案并按批准的方案组织实施。围堰施工布置与断面尺寸应满足挡水、度汛、交通等安全要求。围堰填筑方式满足安全要求。深基坑施工应定期开展监测监控,工况变化时应及时调整措施。围堰防护措施等满足安全要求。深基坑周边Iln范围内不得随意堆载、停放设备。查看现场,查资料。围堰施工没有编制专项施工方案,或不按方案施工,或无降(排)水措施,或工况变化未及时调整措施的,视情节扣8-10分。围堰断面尺寸不能满足挡水、度汛、交通要求的,或未
12、定期开展监测监控,视情节扣5-8分。围堰填筑碾压方式不符合要求的,扣3分。围堰防护措施不符合要求的,发现一处扣2分。序号类别考核项目考核内容及评价标准考核评价方法扣分标准扣分说明得分7.2船闸混凝土浇筑(15分)闸室墙施工使用的模板、支架应当具有足够的强度、刚度和稳定性,拼缝平顺、严密,按规定验收后使用。使用成套的高大模板支架体系(如门式)的应编制专项施工方案,附安全验算资料并经审核后使用。采用吊罐浇筑混凝土时,应指派专人指挥起吊、运料和卸料,吊罐下严禁作业人员逗留。采用泵送混凝土时,布料臂下不得站人。夜间施工应配备符合要求的照明设施。查看现场,查资料。闸室墙施工使用成套的高大模板支架体系未编
13、制专项施工方案,或未经安全验算,或未经审核的,视情节扣8-10分。搭设支架和脚手架的钢管等材料无出厂合格证,或未经检验,或检验不合格,或进场未按规定抽查,发现一次视情节扣5-8分。未按规定处置支架基础,或支架未按方案要求搭设、预压、验收的,发现一次扣5-8分。采用吊罐浇筑混凝土,未指派专人指挥起吊、运料和卸料的,发现一次扣3分。吊罐下有作业人员逗留,每发现一次扣2分。采用泵送混凝土时,布料臂下站人,每发现一次扣2分。夜间施工照明设施不符合要求,发现一处扣3分。实得分应得分本表考核得分=(实得分/应得分)100=考核评价(或监督抽查)单位(盖章):评价(或抽查)人(签名):实施日期:年月日注:水运工程施工现场考核评价对象为表3.1、3.3中所有考核项目。此表用于施工单位每季度自我评价、监理单位季度复核,建设单位每半年考核评价,以及交通运输主管部门监督抽查等,谁组织实施、谁负责盖章签认。
