《独立基础专项施工方案.docx》由会员分享,可在线阅读,更多相关《独立基础专项施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

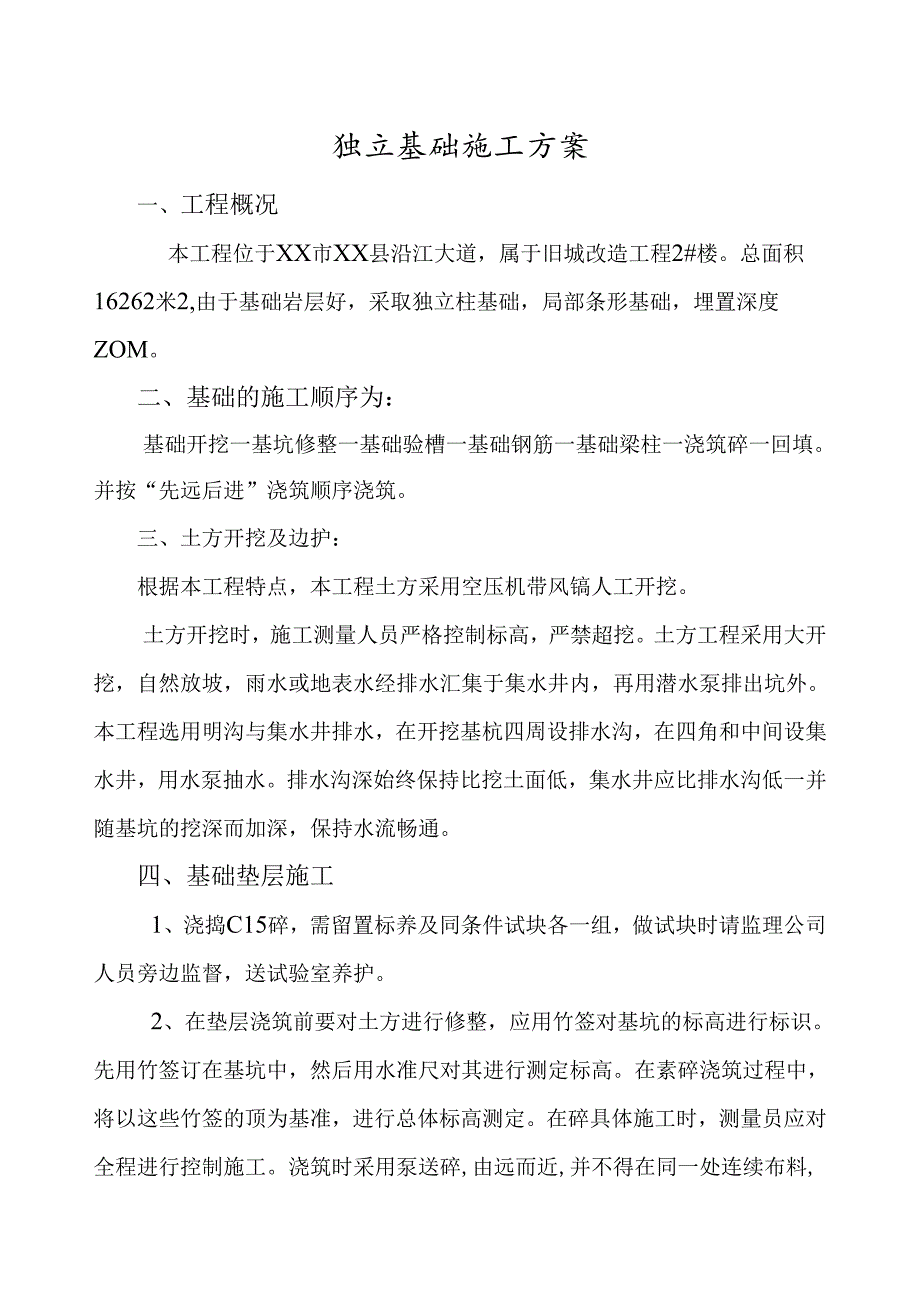

1、独立基础施工方案一、工程概况本工程位于XX市XX县沿江大道,属于旧城改造工程2#楼。总面积16262米2,由于基础岩层好,采取独立柱基础,局部条形基础,埋置深度ZOM。二、基础的施工顺序为:基础开挖一基坑修整一基础验槽一基础钢筋一基础梁柱一浇筑碎一回填。并按“先远后进”浇筑顺序浇筑。三、土方开挖及边护:根据本工程特点,本工程土方采用空压机带风镐人工开挖。土方开挖时,施工测量人员严格控制标高,严禁超挖。土方工程采用大开挖,自然放坡,雨水或地表水经排水汇集于集水井内,再用潜水泵排出坑外。本工程选用明沟与集水井排水,在开挖基杭四周设排水沟,在四角和中间设集水井,用水泵抽水。排水沟深始终保持比挖土面低

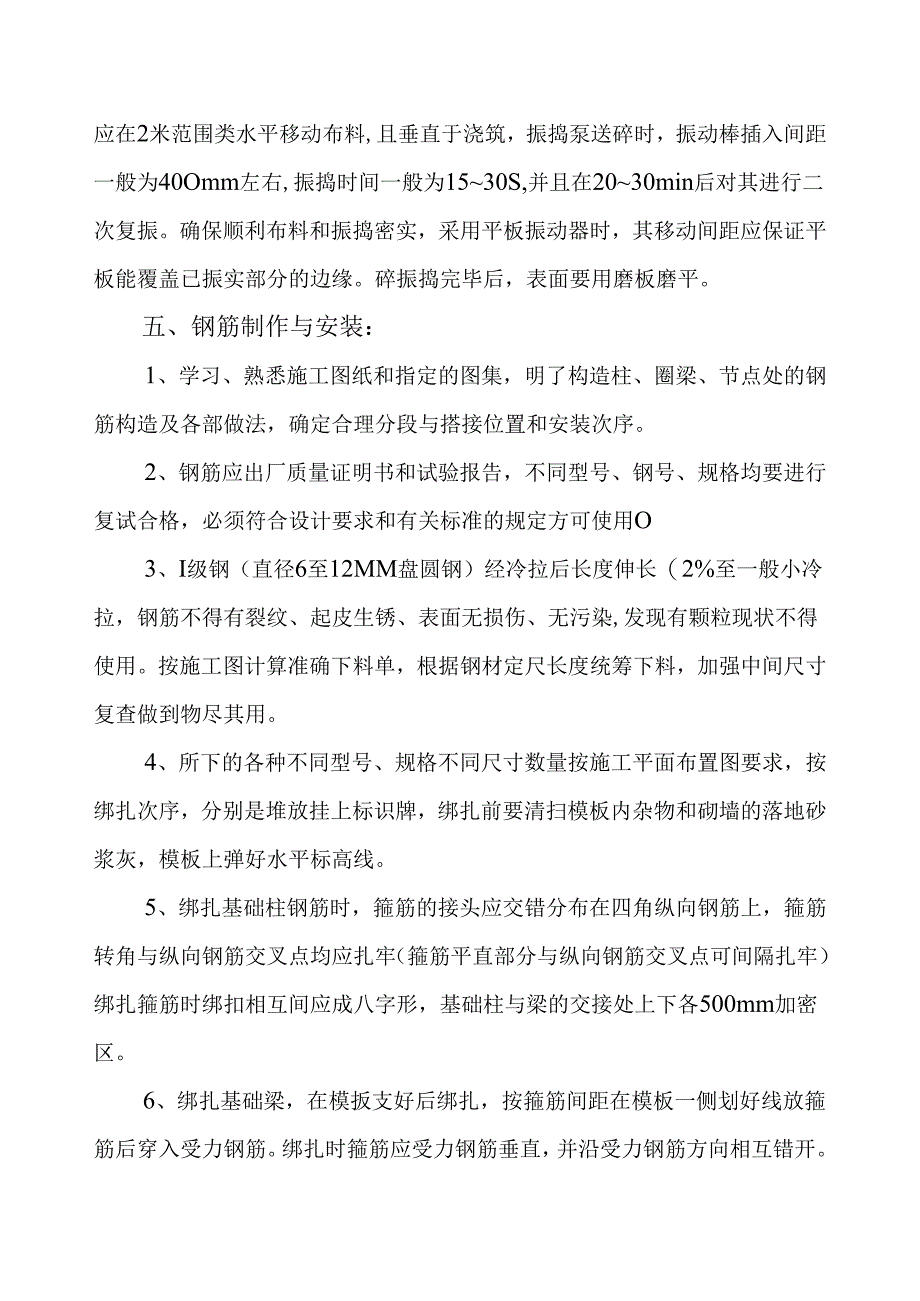

2、,集水井应比排水沟低一并随基坑的挖深而加深,保持水流畅通。四、基础垫层施工1、浇捣C15碎,需留置标养及同条件试块各一组,做试块时请监理公司人员旁边监督,送试验室养护。2、在垫层浇筑前要对土方进行修整,应用竹签对基坑的标高进行标识。先用竹签订在基坑中,然后用水准尺对其进行测定标高。在素碎浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定。在碎具体施工时,测量员应对全程进行控制施工。浇筑时采用泵送碎,由远而近,并不得在同一处连续布料,应在2米范围类水平移动布料,且垂直于浇筑,振捣泵送碎时,振动棒插入间距一般为40Omm左右,振捣时间一般为1530S,并且在2030min后对其进行二次复振。确保
3、顺利布料和振捣密实,采用平板振动器时,其移动间距应保证平板能覆盖已振实部分的边缘。碎振捣完毕后,表面要用磨板磨平。五、钢筋制作与安装:1、学习、熟悉施工图纸和指定的图集,明了构造柱、圈梁、节点处的钢筋构造及各部做法,确定合理分段与搭接位置和安装次序。2、钢筋应出厂质量证明书和试验报告,不同型号、钢号、规格均要进行复试合格,必须符合设计要求和有关标准的规定方可使用O3、I级钢(直径6至12MM盘圆钢)经冷拉后长度伸长(2%至一般小冷拉,钢筋不得有裂纹、起皮生锈、表面无损伤、无污染,发现有颗粒现状不得使用。按施工图计算准确下料单,根据钢材定尺长度统筹下料,加强中间尺寸复查做到物尽其用。4、所下的各

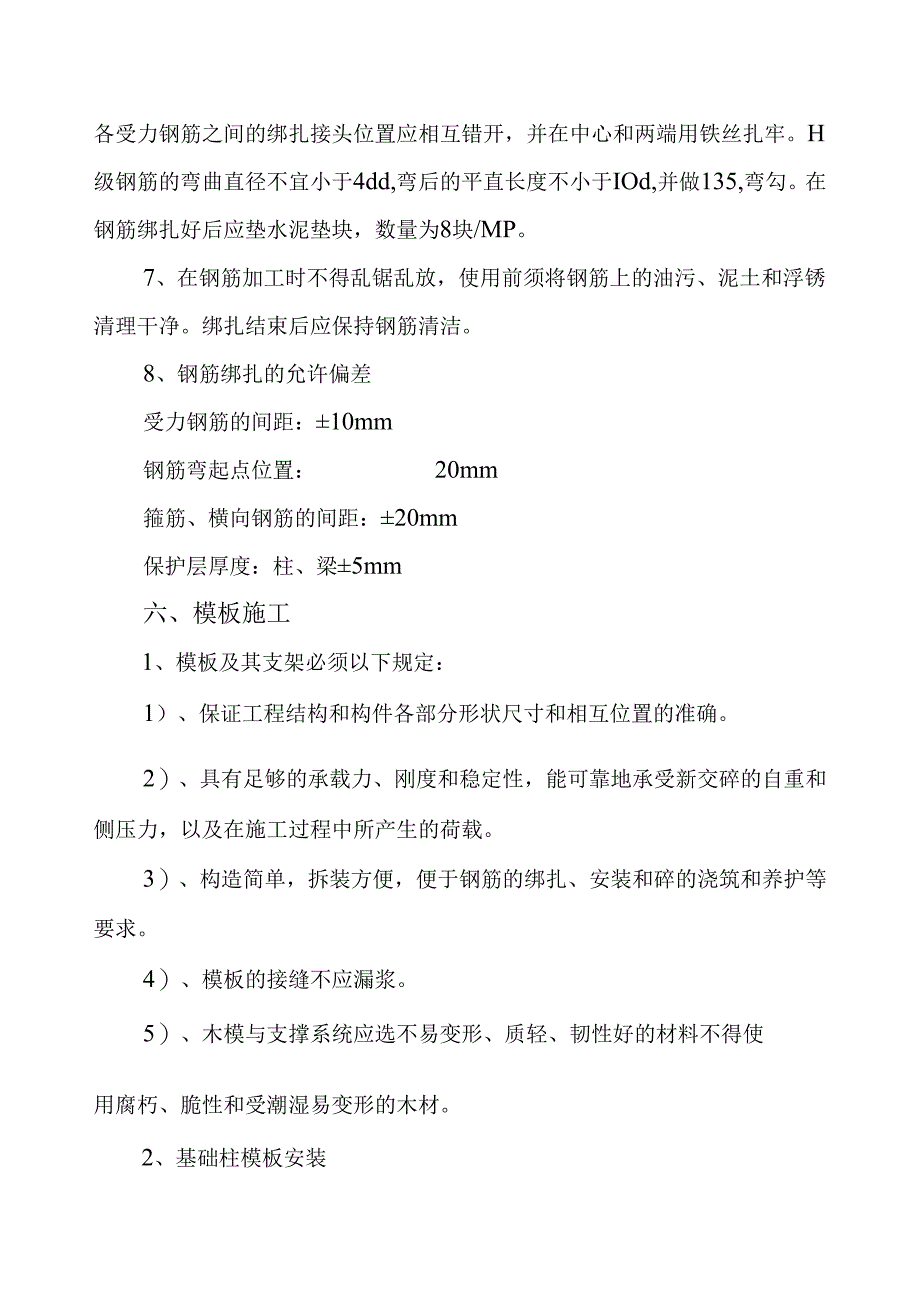

4、种不同型号、规格不同尺寸数量按施工平面布置图要求,按绑扎次序,分别是堆放挂上标识牌,绑扎前要清扫模板内杂物和砌墙的落地砂浆灰,模板上弹好水平标高线。5、绑扎基础柱钢筋时,箍筋的接头应交错分布在四角纵向钢筋上,箍筋转角与纵向钢筋交叉点均应扎牢(箍筋平直部分与纵向钢筋交叉点可间隔扎牢)绑扎箍筋时绑扣相互间应成八字形,基础柱与梁的交接处上下各500mm加密区。6、绑扎基础梁,在模扳支好后绑扎,按箍筋间距在模板一侧划好线放箍筋后穿入受力钢筋。绑扎时箍筋应受力钢筋垂直,并沿受力钢筋方向相互错开。各受力钢筋之间的绑扎接头位置应相互错开,并在中心和两端用铁丝扎牢。H级钢筋的弯曲直径不宜小于4dd,弯后的平直
5、长度不小于IOd,并做135,弯勾。在钢筋绑扎好后应垫水泥垫块,数量为8块/MP。7、在钢筋加工时不得乱锯乱放,使用前须将钢筋上的油污、泥土和浮锈清理干净。绑扎结束后应保持钢筋清洁。8、钢筋绑扎的允许偏差受力钢筋的间距:10mm钢筋弯起点位置:20mm箍筋、横向钢筋的间距:20mm保护层厚度:柱、梁5mm六、模板施工1、模板及其支架必须以下规定:1)、保证工程结构和构件各部分形状尺寸和相互位置的准确。2)、具有足够的承载力、刚度和稳定性,能可靠地承受新交碎的自重和侧压力,以及在施工过程中所产生的荷载。3)、构造简单,拆装方便,便于钢筋的绑扎、安装和碎的浇筑和养护等要求。4)、模板的接缝不应漏浆
6、。5)、木模与支撑系统应选不易变形、质轻、韧性好的材料不得使用腐朽、脆性和受潮湿易变形的木材。2、基础柱模板安装柱基础采用普通组合模板现场拼装。纵横向背方采用48X3.5钢管。标高变化部位采用砖代模或C15构造混凝土。采用C15素混凝土作为构造混凝土的部分以土方工程施工后标高变化处大于Im部位,在标高变化小于Im采取砌筑240或370厚砖墙作为豉代模。3、基础梁模板的安装a根据柱弹出的轴线,梁位置和水平线安装柱头模板。b当梁跨度大于或等于4m时,按全跨长度的19003900起拱复核检查梁模尺寸。C支顶之间应设水平拉杆和剪力撑,其竖向间距不大于1.Om,梁侧立杆间距不大于1200mm,梁底小横杆
7、间距不大于500mm。4、模板的拆除1)、承重模板在碎强度能够保证其表面及棱角不因拆模而受损时方能拆模。2)、梁小于8m的碎强度要达到75%以上。3)、拆除的模板要及时清运,同时清理模板上的杂物,涂刷隔离剂,分类堆放整齐。5、模板安装的允许偏差轴线位置:5mm层高垂直度:6mm相邻两板高低差:2mm截面内部尺寸:+4mm-5mm表面平整度(2m长度上):5mm六、基础梁、柱砂1、浇筑前应先对机械设备进行检查,保证水电及原材料的供应,掌握天气变化情况2、检查模板的标高、位置及截面尺寸,支撑和模板的固定是否可靠,钢筋的规格数量安装位置是否与设计符合。3、清理模板内的杂物及钢筋上的油污,并加以浇水润
8、湿,但不得有积水。5、碎的强度等级为C40,梁柱采用自拌碎。6、浇筑基础柱:1)、基础承台及杯口基础采取一次性浇注完成。2)、混凝土浇筑与养护混凝土浇筑前的检查与准备:混凝土浇筑前应对模板进行检查,包括模板的形状、尺寸和标高;支架的稳定性;模板缝隙、孔洞封闭清况:预埋件的位置、数量和牢靠程度等。必须保证模板在混凝土浇筑过程中不产生位移或松动。还要检查钢筋的种类、规格、数量、弯折和接头位置、搭接长度等。同时还需检查预埋管道和钢筋保护层厚度。检查结果应填人隐检记录。混凝土的浇筑:混凝土振捣时要掌握好每一点的振捣时间,严禁“少振”、“过振”、“漏振”,浇筑时确保快插慢拔,振捣时间1530秒,以混凝土
9、开始泛浆和不冒气泡为准。混凝土浇筑完毕后12小时内对混凝土开始专人淋水养护。养护时间不少于7天。按规范制作15OX150的试件。7、基础梁振捣碎时,振动棒插入间距一般为400mm左右,振捣的时间应使碎的表面呈现浮浆和不在沉落。对于钢筋密集部位,应先制定好措施,确保顺利布料和振捣密实。在浇筑的同时应经常观察钢筋和模板,如有变形和移位,应立即采取措施处理。碎振捣完毕后,表面要用磨板磨平。mm2以前不得在上面踩踏及安装砌筑。9、碎浇筑的允许偏差轴线位置:8mm截面尺寸:+8mm5mm表面平整度(2米长度上):8mm七、回填对于有标高差且有地基承载力要求的回填部位,按图纸要求,用碎填实,确保该部分地基承载力。
