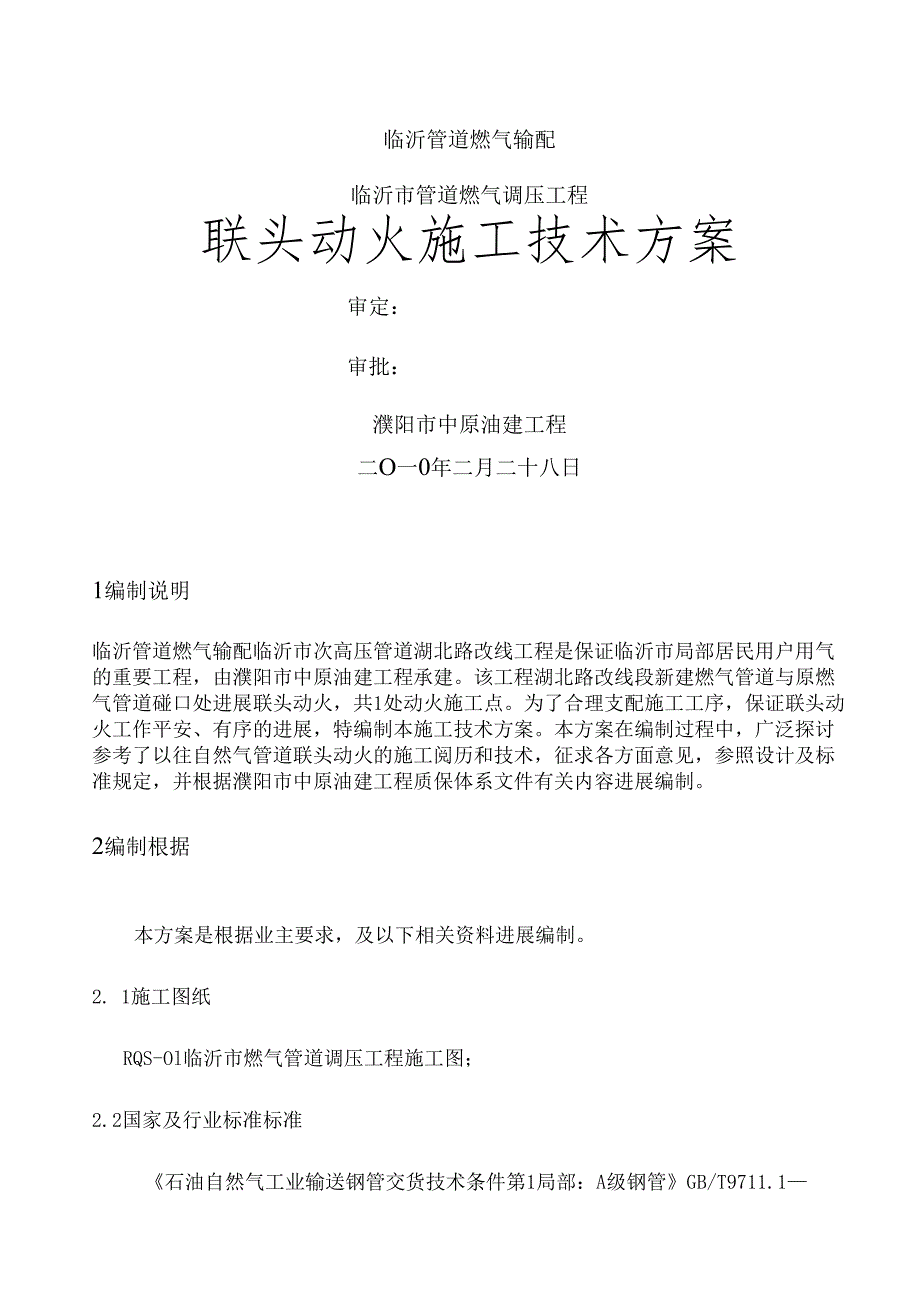

1、临沂管道燃气输配临沂市管道燃气调压工程联头动火施工技术方案审定:审批:濮阳市中原油建工程二O一0年二月二十八日目录1 编制说明22 编制根据23 工程概况34 施工进度支配55组织机构66施工技术方案67平安技术措施108动火点示意图141编制说明临沂管道燃气输配临沂市次高压管道湖北路改线工程是保证临沂市局部居民用户用气的重要工程,由濮阳市中原油建工程承建。该工程湖北路改线段新建燃气管道与原燃气管道碰口处进展联头动火,共1处动火施工点。为了合理支配施工工序,保证联头动火工作平安、有序的进展,特编制本施工技术方案。本方案在编制过程中,广泛探讨参考了以往自然气管道联头动火的施工阅历和技术,征求各方

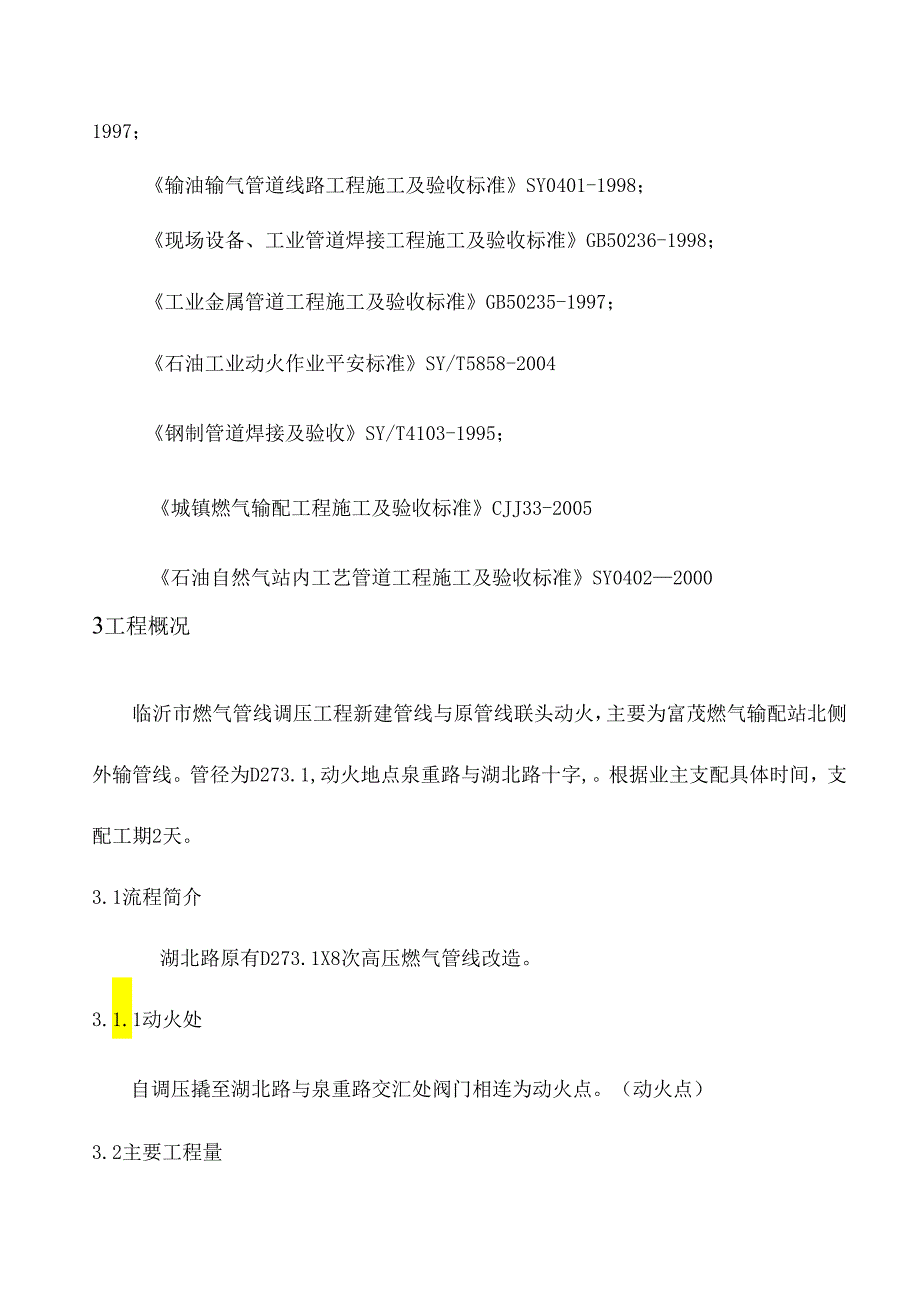

2、面意见,参照设计及标准规定,并根据濮阳市中原油建工程质保体系文件有关内容进展编制。2编制根据本方案是根据业主要求,及以下相关资料进展编制。2. 1施工图纸RQS-Ol临沂市燃气管道调压工程施工图;2.2国家及行业标准标准石油自然气工业输送钢管交货技术条件第1局部:A级钢管GB/T9711.11997;输油输气管道线路工程施工及验收标准SY0401-1998;现场设备、工业管道焊接工程施工及验收标准GB50236-1998;工业金属管道工程施工及验收标准GB50235-1997;石油工业动火作业平安标准SY/T5858-2004钢制管道焊接及验收SY/T4103-1995;城镇燃气输配工程施工及

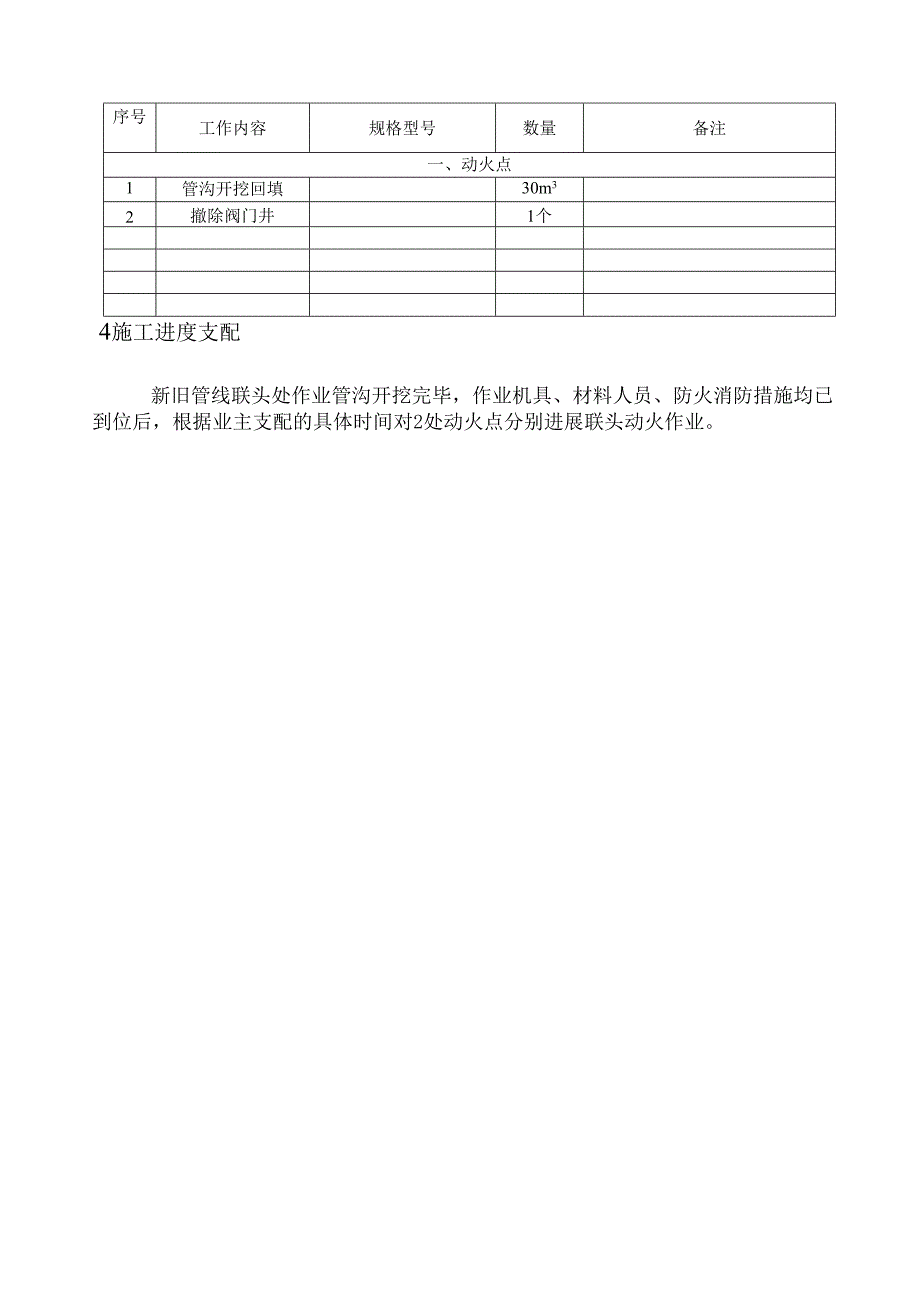

3、验收标准CJJ33-2005石油自然气站内工艺管道工程施工及验收标准SY040220003工程概况临沂市燃气管线调压工程新建管线与原管线联头动火,主要为富茂燃气输配站北侧外输管线。管径为D273.1,动火地点泉重路与湖北路十字,。根据业主支配具体时间,支配工期2天。3.1流程简介湖北路原有D273.1X8次高压燃气管线改造。3.1.1动火处自调压撬至湖北路与泉重路交汇处阀门相连为动火点。(动火点)3.2主要工程量序号工作内容规格型号数量备注一、动火点1管沟开挖回填30m32撤除阀门井1个4施工进度支配新旧管线联头处作业管沟开挖完毕,作业机具、材料人员、防火消防措施均已到位后,根据业主支配的具体
4、时间对2处动火点分别进展联头动火作业。施工支配:1)原管线气体放散、氮气置换等0.5天2)2处动火点原管线撤除及新旧管线碰口联头1天3)探伤、补口、置换及投产0.5天5组织机构1)根据业主支配具体动火联头时间。2)新建管线试压、吹扫完毕且管道空气枯燥完毕并进展了严格检验,检验合格;3)站外新建工艺配管安装完成;4)施工人员到位,施工机具、材料齐全;5)对施工人员进展平安技术交底,驾驭消防学问,会运用灭火器及有关的消防器材,明确分工;6)消防器材已经摆放在动火点上风向的位置,并做好现场火灾及人员意外事故的救援打算工作;7)由相应操作人员对自然气进展放空,并确认相关系统应关闭的阀门已经全部关闭。8
5、)各动火点处开挖1.5mX1.5m操作坑,且坑底低于管底至少要大于500mmo9)由门站操作人员对自然气进展全站放空,并确认各系统应关闭的阀门已经全部关闭。6.2具体动火方案6.2.1施工方法及步骤动火平面示意图见第8。D翻开阀门气体放散阀一一注入口注入氮气一一检测口检测可燃气体含量一一符合动火条件后动火一一检验合格后防腐补口一一新建管线氮气置换氧气(含氧量小于2%)检测含氧量合格后新建管线天燃气置换氮气检测管道内天燃气含量一一全部验收合格后可投产(1)电焊机ZX7-4004台(2)发电机50Kw2台(3)汽油发电机2台(4)值班车2台(5)载重汽车5t1台(6)挖掘机200型1台(7)火焊工
6、具2套(8)可燃气体检测仪2台(9)自然气含量测试仪2台(10)含氧分析仪2台(Il)消防车1辆(12)砂轮机125型8台(13)干粉灭火器8kg6台(14)干粉灭火器35kg5台(15)压力表4Mpa2块(16)压力表(TlOOKPa5块(17)压力表(TlOKPa2块5t(19)氧气10瓶(20)乙焕8瓶(21)防风棚2m2m5个(22)焊把线500m(23)电源线34+l2.5300m(24)橡胶石棉板=4mm3m2(25)高压胶管100m(26)扳手14361套(27)阻气带2个(28)防爆灯10套6.2.3人员支配支配(18)液态氮工种人数工种人数管工2人电焊工2人防腐工2人火焊工1
7、人力工4人司机2人技术人员2人平安人员2人具体作业人员部署如下:动火点人员支配:祁保军,谷明瑞(电焊工兼火焊)、胡文祥(管工)、7平安技术措施7.1.1但凡设有办理动火手续和落实动火平安措施以及未设动火现场监护人的,一律不准动火作业;7.1.2在整个动火施工过程中,消费管理单位和动火单位必需指定专人负责现场协调和管理并监视动火的平安施行;7.1.3动火作业前,根据动火作业方案及批复意见,消费、动火单位有关人员应检查现场动火打算工作,动火措施的落实状况应逐项检查,并监视施行,未到达条件的不得开工;7.1.4现场管理人员要用经过认定、完好的可燃气体检测仪器对四周环境及动火点进展检测,假如发觉可燃性
8、气体浓度在爆炸下限(1.E1.)读数20%以上,则应实行措施,等到达标准要求后再开场进展动火作业;7.1.5动火区IOm以内应做到无易燃物、无积水、无障碍物,便于在紧急状况下人员快速撤离;7.1.6施工区域设立明显标记,并设定范围,非动火人员不准随意进入动火现场,非施工必需的车辆远离现场;7.1.7每个动火点设置2台推车式干粉灭火器,4台手提式干粉灭火器,并装备消防车1辆;7.1.8进入动火现场的施工人员必需按规定穿戴劳保用品;7.1.9在联头处提早挖好焊接操作坑,施焊时应有专人监护,保证施工质量及平安;7.1.10有关阀门的开关要现场挂牌,由专人管理。7.1.11动火施工完成,再次检查施工现
9、场,确认无平安隐患前方可撤离。7.2职责要求7.2.1动火工程负责人对动火作业负全面责任。必需在动火作业前具体理解作业内容和动火部位及四周状况,参加动火平安措施的制订、落实,向作业人员交代作业任务和防火平安留意事项。作业完成后,组织检查现场,确认无遗留火种,方可分开现场。7.2.2独立担当动火作业的动火人,必需持有特别工种作业证,并在动火平安作业证上签字。若带徒作业时,动火人必需在场监护。动火人接到动火平安作业证后,要核对证上各项内容是否落实,审批手续是否完备,若发觉不具备条件时,有权回绝动火,并向单位主管平安防火部门报告。动火人必需随身携带动火平安作业证,严禁无证作业及审批手续不完备的动火作
10、业。动火前(包括动火停留期超过30分钟再次动火),动火人应主动向动火点所在单位当班班长呈验动火平安作业证,经其签字前方可进展动火作业。7.2.3监火人由动火点所在单位指定责任心强、有阅历、熟识现场、驾驭消防学问的人员担当。必要时,也可由动火单位和动火点所在单位共同指派。监火人所在位置应便于视察动火和火花溅落,必要时可增设监火人。监火人负责动火现场的监护与检查,随时扑灭动火飞溅的火花,发觉异样状况应马上通知动火人停顿动火作业,刚好联络有关人员实行措施。监火人必需坚守岗位,不准脱岗。在动火期间,不准兼作其它工作;在动火作业完成后,要会同有关人员清理现场,去除残火,确认无遗留火种前方可分开现场。7.2.4执行动火单位和动火点所在单位的平安员负责检查本标准执行状况和平安措施落实状况,随时订正违章作业。特别危急动火、一级动火,平安员必需到现场。7.2.5动火期间的戒备区域为距动火点IOnI范围内。8动火点示意图
