1、装修工程质量控制要点一、屋面分部1、屋面的找平层,防水层的保护层的质量要求见防水工程施工监理实施细则。2、采用架空隔热板做隔热层时,隔热板应采用指定厂家产品,铺设前应先进行预铺,铺设时应从距女儿墙或楼梯间墙25Cm50cm范围内根据预铺的模数划分进行铺设。3、架空层支座采用三皮120X115X53砖水泥砂浆砌筑,并梅花布点,铺设过程落地砂浆应及时清理。4、隔热板沟缝应沟凹平缝,凹入板面12mm,严禁用扫浆填缝,沟缝时缝边多余砂浆应用于干布及时擦掉。5、隔热板应设分仓缝,分仓缝设置应与防水层保护层的分格缝上下对齐,分仓缝填塞应先采用麻丝填至离板面1Cm处再用沥青砂填满(填塞沥青砂前可先用胶带纸贴

2、在缝两边5cm范围,待沥青砂填塞完成后,再拆掉,以防污染)。6、隔热板铺设后,观感应达到缝齐且均匀,缝边线成直线,凹缝面平且凹入深度一致,相邻板无高低,四周留空宽度接近。7、架空隔热板四周支座应用水泥砂浆粉刷,粉刷后支座宽度要均匀,也可采用供形预制板封边,以提高观感效果。8、屋面女儿墙和楼梯间墙的防水保护层泛水应做成13Cm半径的1/4园,凸出屋面的构筑物和伸出屋面管根部的泛水则应做成58cm半径的1/4园,泛水在防水收口和隔热板50Cm的范围内应一次成活,在阴阳角的半圆泛水应做出两方向的园交线。9、防水收口上面应做成斜坡,下做成鹰嘴后5cm的方形滴水线条,防水收口上面的斜坡同样在阴阳角上应做

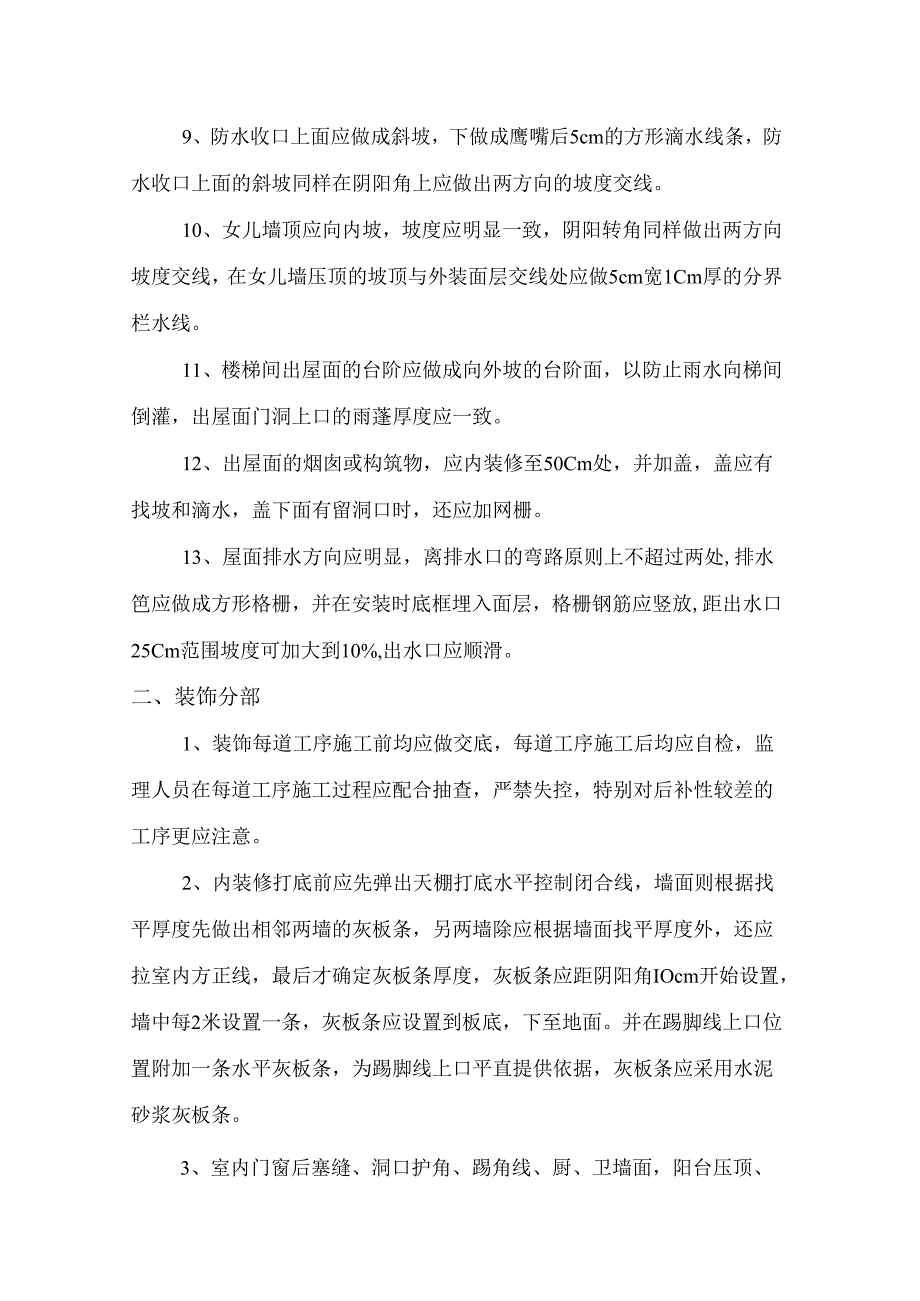

3、出两方向的坡度交线。10、女儿墙顶应向内坡,坡度应明显一致,阴阳转角同样做出两方向坡度交线,在女儿墙压顶的坡顶与外装面层交线处应做5cm宽1Cm厚的分界栏水线。11、楼梯间出屋面的台阶应做成向外坡的台阶面,以防止雨水向梯间倒灌,出屋面门洞上口的雨蓬厚度应一致。12、出屋面的烟囱或构筑物,应内装修至50Cm处,并加盖,盖应有找坡和滴水,盖下面有留洞口时,还应加网栅。13、屋面排水方向应明显,离排水口的弯路原则上不超过两处,排水笆应做成方形格栅,并在安装时底框埋入面层,格栅钢筋应竖放,距出水口25Cm范围坡度可加大到10%,出水口应顺滑。二、装饰分部1、装饰每道工序施工前均应做交底,每道工序施工后

4、均应自检,监理人员在每道工序施工过程应配合抽查,严禁失控,特别对后补性较差的工序更应注意。2、内装修打底前应先弹出天棚打底水平控制闭合线,墙面则根据找平厚度先做出相邻两墙的灰板条,另两墙除应根据墙面找平厚度外,还应拉室内方正线,最后才确定灰板条厚度,灰板条应距阴阳角IOcm开始设置,墙中每2米设置一条,灰板条应设置到板底,下至地面。并在踢脚线上口位置附加一条水平灰板条,为踢脚线上口平直提供依据,灰板条应采用水泥砂浆灰板条。3、室内门窗后塞缝、洞口护角、踢角线、厨、卫墙面,阳台压顶、水电穿墙管洞、槽填补及所有混凝土面均要求采用水泥砂浆打底,需要时,水泥可掺适量白灰膏(严禁掺粘土),内粉刷打底完成

5、后施工单位应先组织自检后,报专业监理工程师复查,打底不符合要求不能进行粉刷盖面,粉刷打底过程应及时清理落地灰,落地灰未经处理不能直接使用。4、门窗后塞缝应做专项隐蔽,内粉盖面厚度应控制再2mm内,阳台压顶,楼梯栏板应向内坡,内滴水统一做成5cm宽ICm厚的滴水线。5、为解决管粉刷到位问题,可在立管之前的粉刷打底时,直接压光至管边外的50Cm出;也可采用立管每层设伸缩节,在粉刷完成后,再立管。6、内粉刷效果要求;不空鼓,不脱皮,不龟裂;线条顺直,阴阳角方正;楼梯梁底线应平直;相邻洞口上口标高一致;梁及小面积墙两头高低差小于5cm;门窗边四周粉刷不脱开,不包框;内窗台平直,宽度一致;管后粉刷到位;

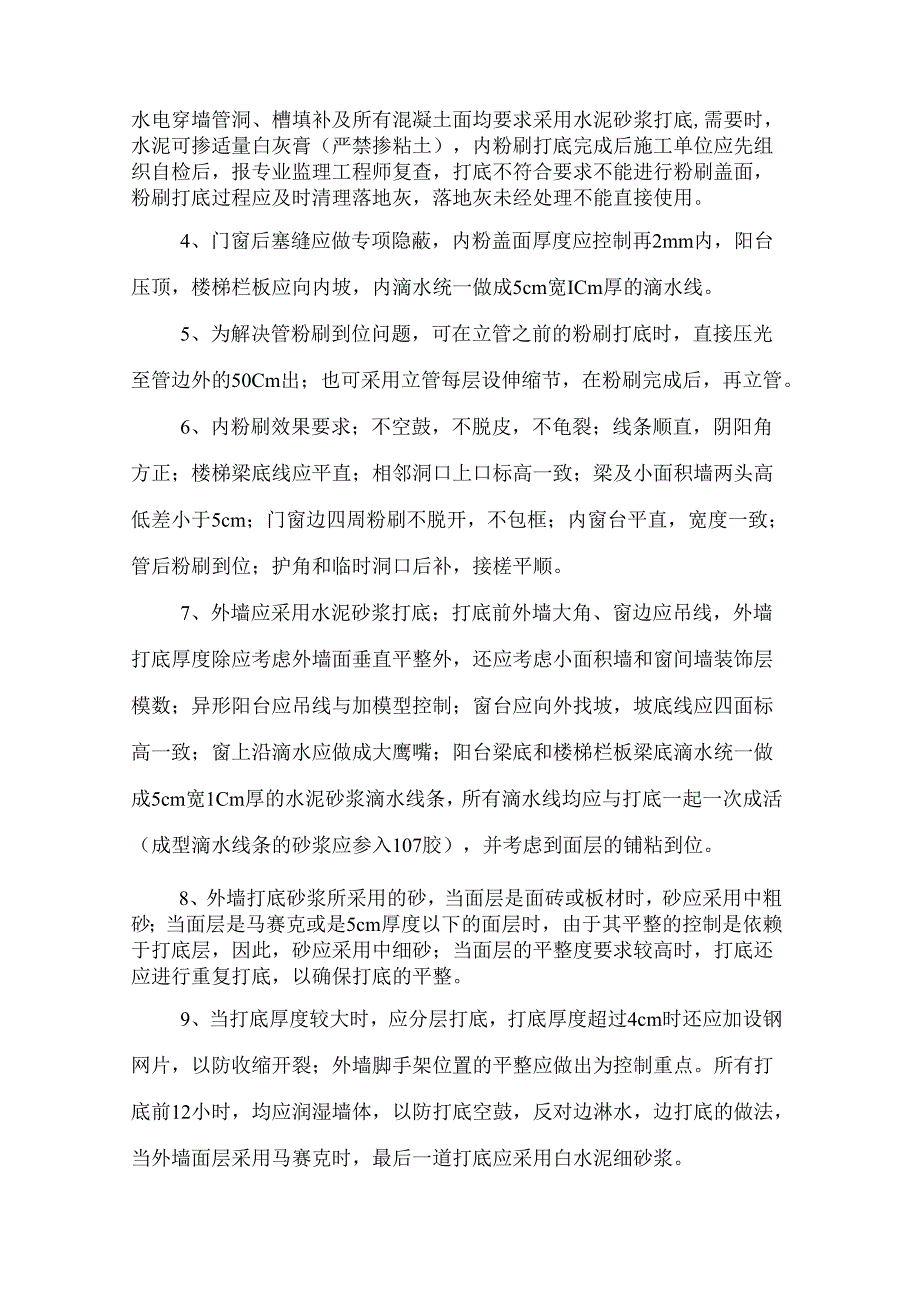

6、护角和临时洞口后补,接槎平顺。7、外墙应采用水泥砂浆打底;打底前外墙大角、窗边应吊线,外墙打底厚度除应考虑外墙面垂直平整外,还应考虑小面积墙和窗间墙装饰层模数;异形阳台应吊线与加模型控制;窗台应向外找坡,坡底线应四面标高一致;窗上沿滴水应做成大鹰嘴;阳台梁底和楼梯栏板梁底滴水统一做成5cm宽1Cm厚的水泥砂浆滴水线条,所有滴水线均应与打底一起一次成活(成型滴水线条的砂浆应参入107胶),并考虑到面层的铺粘到位。8、外墙打底砂浆所采用的砂,当面层是面砖或板材时,砂应采用中粗砂;当面层是马赛克或是5cm厚度以下的面层时,由于其平整的控制是依赖于打底层,因此,砂应采用中细砂;当面层的平整度要求较高时

7、,打底还应进行重复打底,以确保打底的平整。9、当打底厚度较大时,应分层打底,打底厚度超过4cm时还应加设钢网片,以防收缩开裂;外墙脚手架位置的平整应做出为控制重点。所有打底前12小时,均应润湿墙体,以防打底空鼓,反对边淋水,边打底的做法,当外墙面层采用马赛克时,最后一道打底应采用白水泥细砂浆。10、外墙面层铺贴前应先进行模数确定,根据模数弹线定位;面层材料应进行挑选,同尺寸的面层材料应铺贴在外墙同一闭合线上。三、楼地面工程1、楼地面基层应做彻底清理,找平前12小时浇水湿润,找平时先清理积水,严禁带水左右或就地搅拌,砂浆应控制好配比(1:2左右,必要时可掺适量107胶),每500门有一组试块。2

8、、为控制好找平厚度和厨、卫、阳台的找坡,找平前可先设置灰板条或灰饼,找平后应平整,不起砂,不起粉,并要注意喷水养护。3、踢脚线采用水泥砂浆,并凸出墙面5mm(有面彼时,5mm应包括面砖),盖面施工前的找平应设置水平灰板条,踢脚线施工应注意上口分界线明显平直,后薄一致,成闭合线,不空鼓。4、楼梯踏步分法应先确定平台找平厚度后,才能按实际高度分台阶踏步,踏步相邻高低差应控制在ICm以内,楼梯拦水线条应包栏杆,并高出踏步2cm,斜板下滴水线应顺直,并在打底时一次成活(滴水为5cm宽5cm厚);防滑条应先留槽或一次性成活,并两端对齐,所用材料为金刚砂。5、阳台、厨、卫、楼板休息平台找坡坡向应符合要求,休息平台应设排水,未设管道时,应设水舌排水,阳台、厨、卫、地面标高应低于其它房间。6、底层地面施工前应有回填土实验,地面厚度应弹线控制,室外散水应做基层处理,并按规定的位置设分包缝。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
