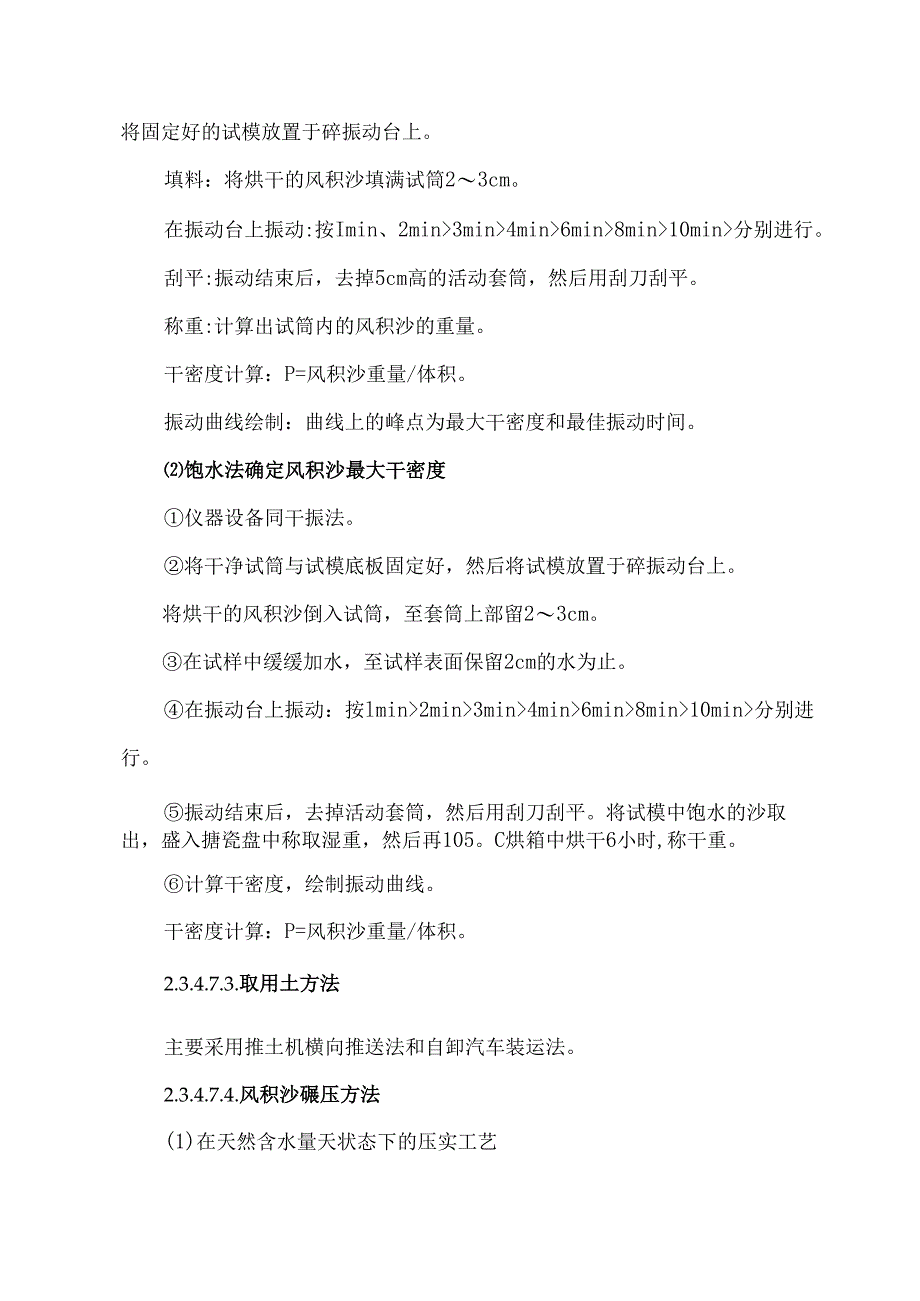

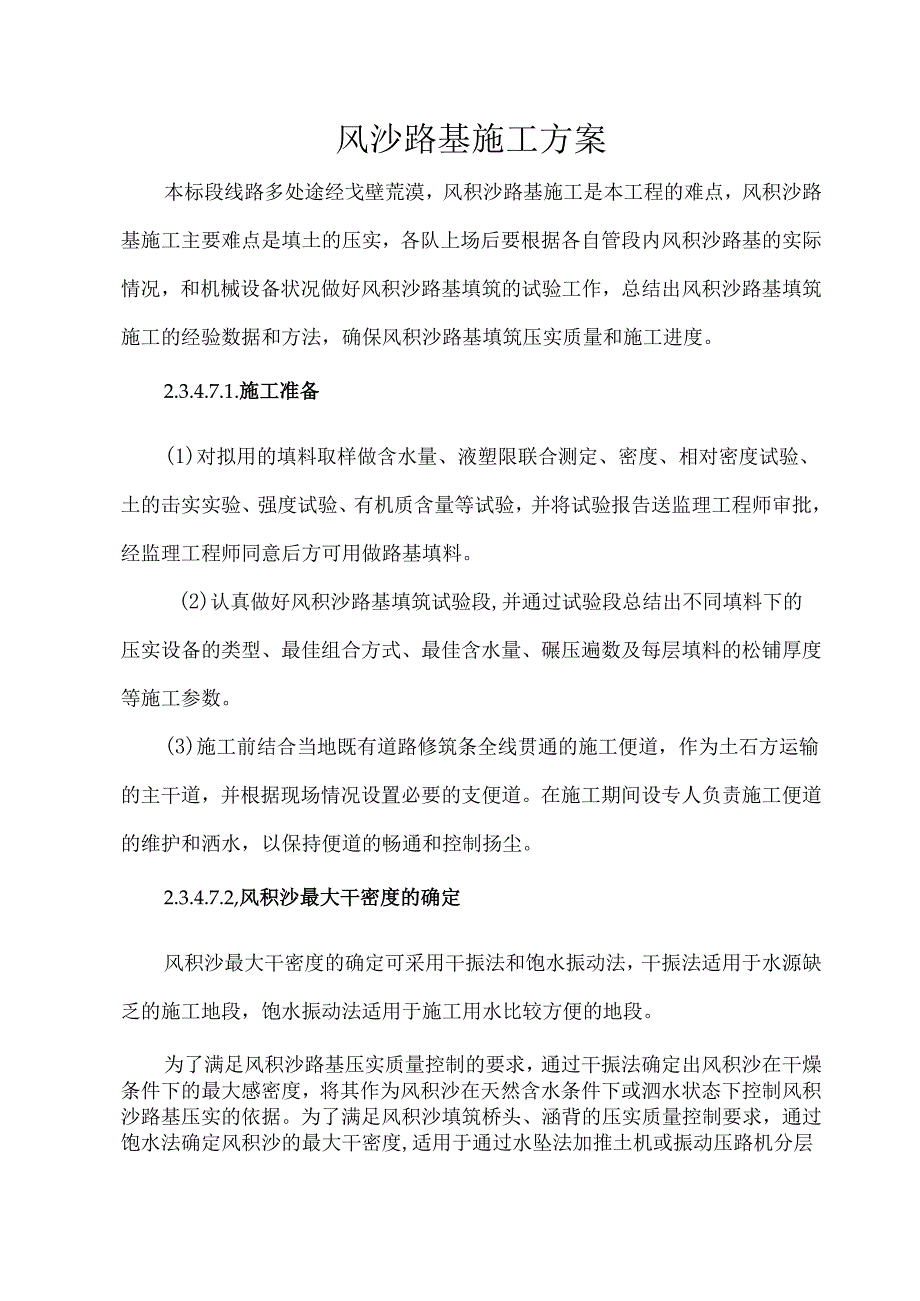

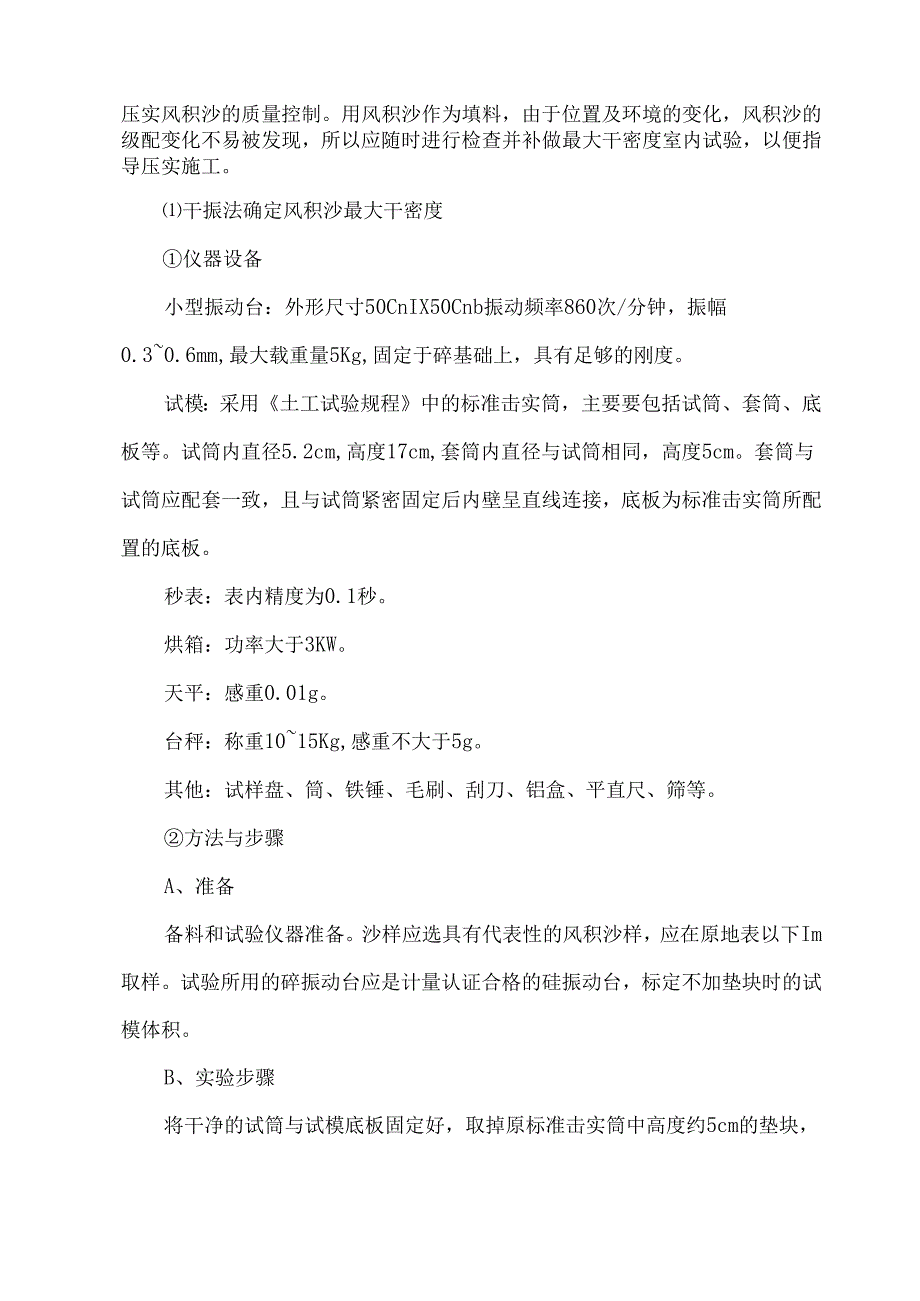

1、风沙路基施工方案本标段线路多处途经戈壁荒漠,风积沙路基施工是本工程的难点,风积沙路基施工主要难点是填土的压实,各队上场后要根据各自管段内风积沙路基的实际情况,和机械设备状况做好风积沙路基填筑的试验工作,总结出风积沙路基填筑施工的经验数据和方法,确保风积沙路基填筑压实质量和施工进度。2.3.4.7.1.施工准备(1)对拟用的填料取样做含水量、液塑限联合测定、密度、相对密度试验、土的击实实验、强度试验、有机质含量等试验,并将试验报告送监理工程师审批,经监理工程师同意后方可用做路基填料。(2)认真做好风积沙路基填筑试验段,并通过试验段总结出不同填料下的压实设备的类型、最佳组合方式、最佳含水量、碾压遍

2、数及每层填料的松铺厚度等施工参数。(3)施工前结合当地既有道路修筑条全线贯通的施工便道,作为土石方运输的主干道,并根据现场情况设置必要的支便道。在施工期间设专人负责施工便道的维护和洒水,以保持便道的畅通和控制扬尘。2.3.4.7.2,风积沙最大干密度的确定风积沙最大干密度的确定可采用干振法和饱水振动法,干振法适用于水源缺乏的施工地段,饱水振动法适用于施工用水比较方便的地段。为了满足风积沙路基压实质量控制的要求,通过干振法确定出风积沙在干燥条件下的最大感密度,将其作为风积沙在天然含水条件下或泗水状态下控制风积沙路基压实的依据。为了满足风积沙填筑桥头、涵背的压实质量控制要求,通过饱水法确定风积沙的

3、最大干密度,适用于通过水坠法加推土机或振动压路机分层压实风积沙的质量控制。用风积沙作为填料,由于位置及环境的变化,风积沙的级配变化不易被发现,所以应随时进行检查并补做最大干密度室内试验,以便指导压实施工。干振法确定风积沙最大干密度仪器设备小型振动台:外形尺寸50CnIX50Cnb振动频率860次/分钟,振幅0.30.6mm,最大载重量5Kg,固定于碎基础上,具有足够的刚度。试模:采用土工试验规程中的标准击实筒,主要要包括试筒、套筒、底板等。试筒内直径5.2cm,高度17cm,套筒内直径与试筒相同,高度5cm。套筒与试筒应配套一致,且与试筒紧密固定后内壁呈直线连接,底板为标准击实筒所配置的底板。

4、秒表:表内精度为0.1秒。烘箱:功率大于3KW。天平:感重0.01g。台秤:称重1015Kg,感重不大于5g。其他:试样盘、筒、铁锤、毛刷、刮刀、铝盒、平直尺、筛等。方法与步骤A、准备备料和试验仪器准备。沙样应选具有代表性的风积沙样,应在原地表以下Im取样。试验所用的碎振动台应是计量认证合格的硅振动台,标定不加垫块时的试模体积。B、实验步骤将干净的试筒与试模底板固定好,取掉原标准击实筒中高度约5cm的垫块,将固定好的试模放置于碎振动台上。填料:将烘干的风积沙填满试筒23cm。在振动台上振动:按Imin、2min3min4min6min8min10min分别进行。刮平:振动结束后,去掉5cm高的

5、活动套筒,然后用刮刀刮平。称重:计算出试筒内的风积沙的重量。干密度计算:P=风积沙重量/体积。振动曲线绘制:曲线上的峰点为最大干密度和最佳振动时间。饱水法确定风积沙最大干密度仪器设备同干振法。将干净试筒与试模底板固定好,然后将试模放置于碎振动台上。将烘干的风积沙倒入试筒,至套筒上部留23cm。在试样中缓缓加水,至试样表面保留2cm的水为止。在振动台上振动:按lmin2min3min4min6min8min10min分别进行。振动结束后,去掉活动套筒,然后用刮刀刮平。将试模中饱水的沙取出,盛入搪瓷盘中称取湿重,然后再105。C烘箱中烘干6小时,称干重。计算干密度,绘制振动曲线。干密度计算:P=风

6、积沙重量/体积。2.3.4.7.3.取用土方法主要采用推土机横向推送法和自卸汽车装运法。2.3.4.7.4.风积沙碾压方法(1)在天然含水量天状态下的压实工艺在天然含水量天状态下的压实方法有两种,一种是采用推土机配合振动压路机分层压实,一种是采用推土机分层碾压密实。两种施工方法的不同之处在于推土机分层碾压厚度不能超过25cm,整个碾压过程全用推土机进行。一般碾压68遍即可达到要求。主要施工工艺如3-2-15所示。图3-2-15天然含水状态下分层碾压施工工艺流程图(2)饱和水碾压法施工工艺流程本施工方法适合于水源比较充分的地段以及通道、桥涵等构造物台背处的压实,施工工艺流程见3-2-16。地表处

7、理检验合格推送填料摊铺整平I振动碾压V-放水渗透设置围堰检验合格上一层施工图3-2-16饱水状态下分层碾压施工工艺流程图在摊铺、整平的路基上分段设置围堰,然后放水,水头高度应大于20Cnb然后碾压。碾压机械可以采用推土机配合振动压路机进行。2.3.4.7.5.压实度的检测方法风积沙路基的压实标准为不低于94%0检测方法可采用灌砂法和环刀法进行。测定含水量时不能用酒精法,应将试样放入烘箱烘干。取样应在每层15Cm以下取样。2.3.4.7.6.风积沙路基边坡防护路基边坡高度HV5m地段,边坡铺设粘性土或石块并种草、植紫穗槐防护;H25m地段,边坡设M7.5水泥砂浆片石拱型骨架护坡防护,骨架内种植紫穗槐。路堑侧沟外侧设3m宽积沙平台,平台表面铺设粘性土防护。路堤(路堑)两侧坡脚(堑顶)外5m范围设防火带,地表铺粘性土防护。路堤(路堑)两侧坡脚(堑顶)外5m外设植物防护带及植物保护带;固定沙地地段两侧只设植物保护带,其宽度为主风侧200m,次风侧100mo

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
