风电场检修工作总结.docx

上传人:p** 文档编号:990380 上传时间:2024-06-06 格式:DOCX 页数:10 大小:16.74KB
下载 相关 举报
风电场检修工作总结.docx_第1页
第1页 / 共10页
风电场检修工作总结.docx_第2页
第2页 / 共10页
风电场检修工作总结.docx_第3页
第3页 / 共10页
风电场检修工作总结.docx_第4页
第4页 / 共10页
风电场检修工作总结.docx_第5页
第5页 / 共10页
风电场检修工作总结.docx_第6页
第6页 / 共10页
风电场检修工作总结.docx_第7页
第7页 / 共10页
风电场检修工作总结.docx_第8页
第8页 / 共10页
风电场检修工作总结.docx_第9页
第9页 / 共10页
风电场检修工作总结.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《风电场检修工作总结.docx》由会员分享,可在线阅读,更多相关《风电场检修工作总结.docx(10页珍藏版)》请在第壹文秘上搜索。

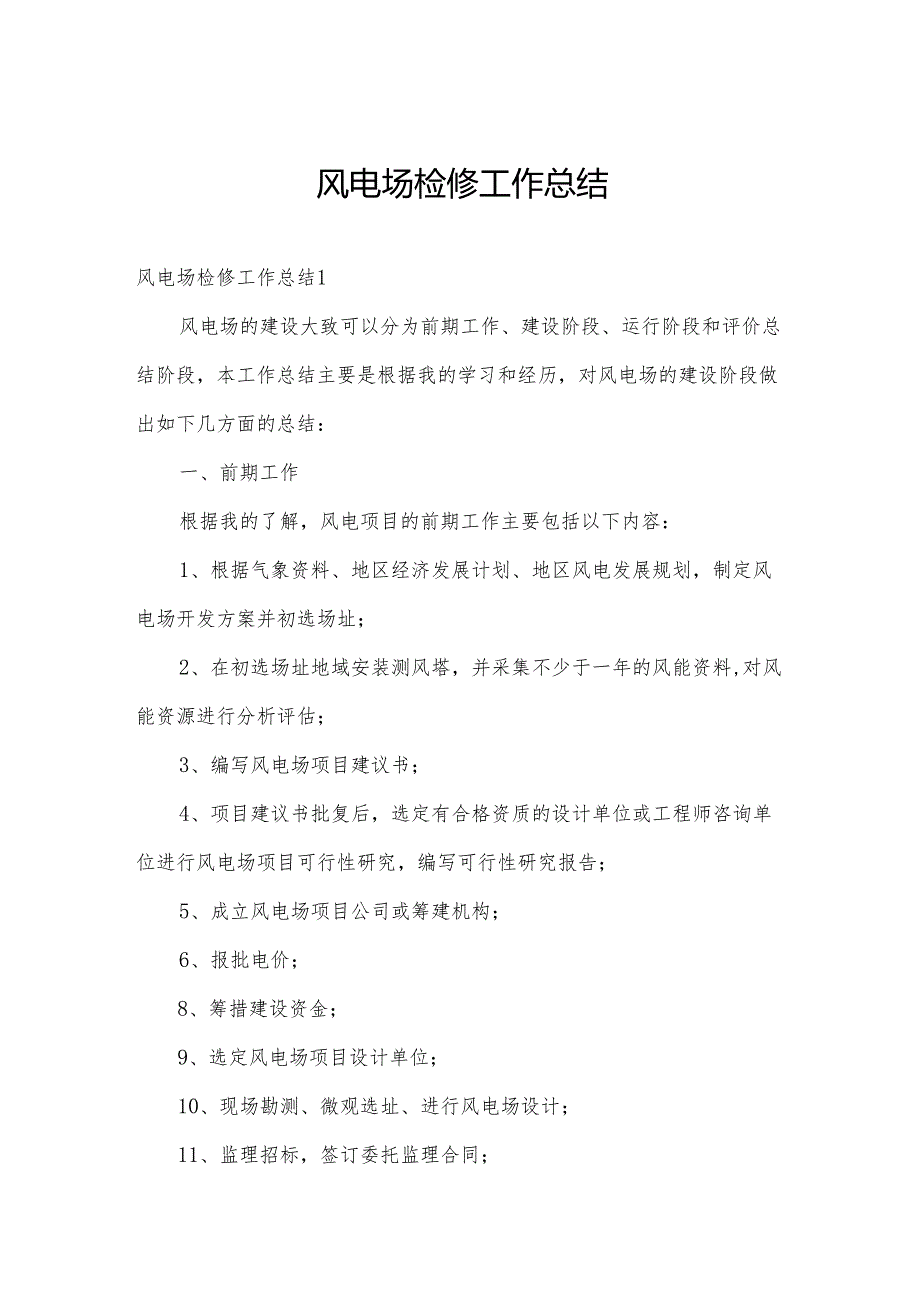

1、风电场检修工作总结风电场检修工作总结1风电场的建设大致可以分为前期工作、建设阶段、运行阶段和评价总结阶段,本工作总结主要是根据我的学习和经历,对风电场的建设阶段做出如下几方面的总结:一、前期工作根据我的了解,风电项目的前期工作主要包括以下内容:1、根据气象资料、地区经济发展计划、地区风电发展规划,制定风电场开发方案并初选场址;2、在初选场址地域安装测风塔,并采集不少于一年的风能资料,对风能资源进行分析评估;3、编写风电场项目建议书;4、项目建议书批复后,选定有合格资质的设计单位或工程师咨询单位进行风电场项目可行性研究,编写可行性研究报告;5、成立风电场项目公司或筹建机构;6、报批电价;8、筹措

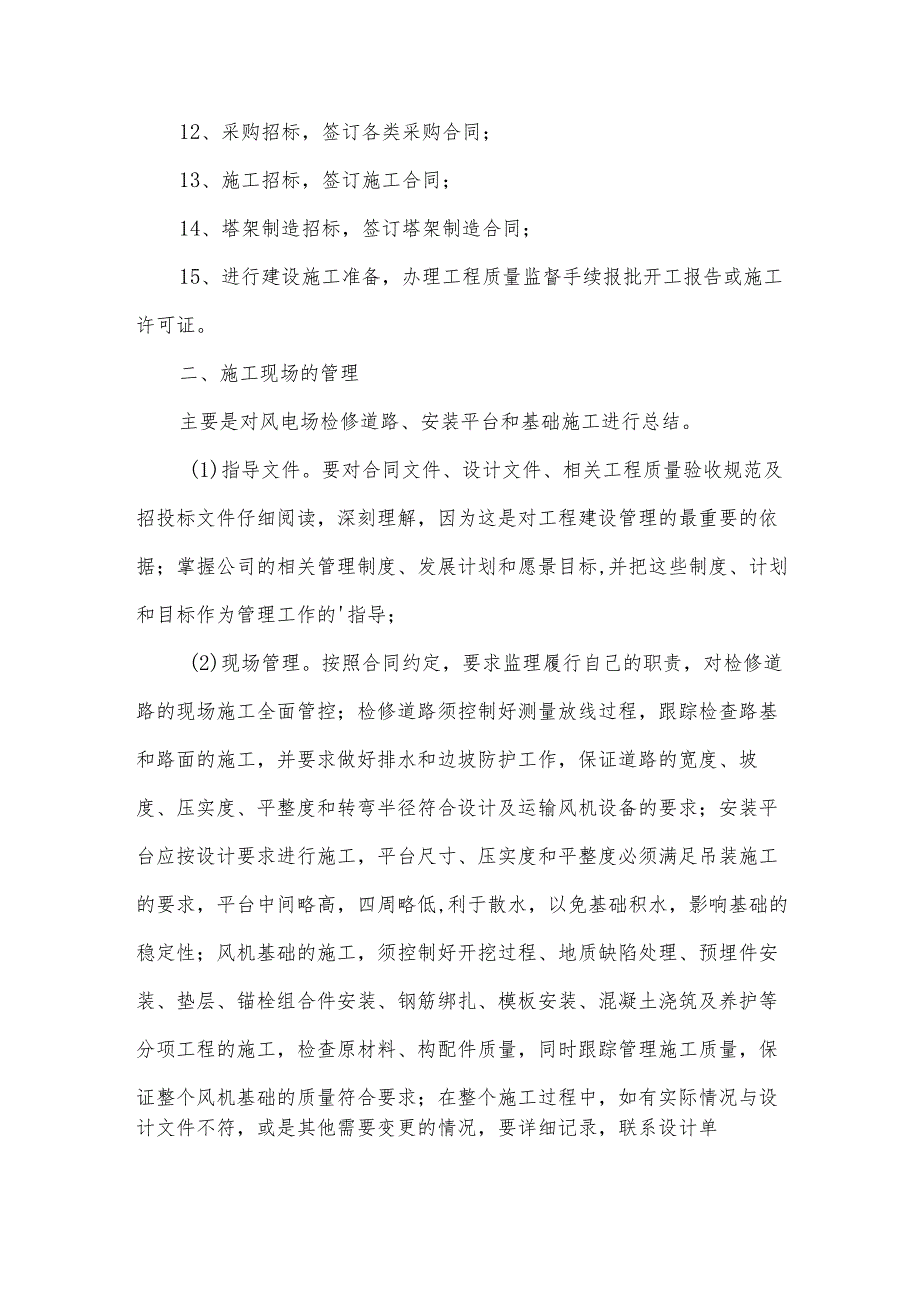

2、建设资金;9、选定风电场项目设计单位;10、现场勘测、微观选址、进行风电场设计;11、监理招标,签订委托监理合同;12、采购招标,签订各类采购合同;13、施工招标,签订施工合同;14、塔架制造招标,签订塔架制造合同;15、进行建设施工准备,办理工程质量监督手续报批开工报告或施工许可证。二、施工现场的管理主要是对风电场检修道路、安装平台和基础施工进行总结。(1)指导文件。要对合同文件、设计文件、相关工程质量验收规范及招投标文件仔细阅读,深刻理解,因为这是对工程建设管理的最重要的依据;掌握公司的相关管理制度、发展计划和愿景目标,并把这些制度、计划和目标作为管理工作的指导;(2)现场管理。按照合同约

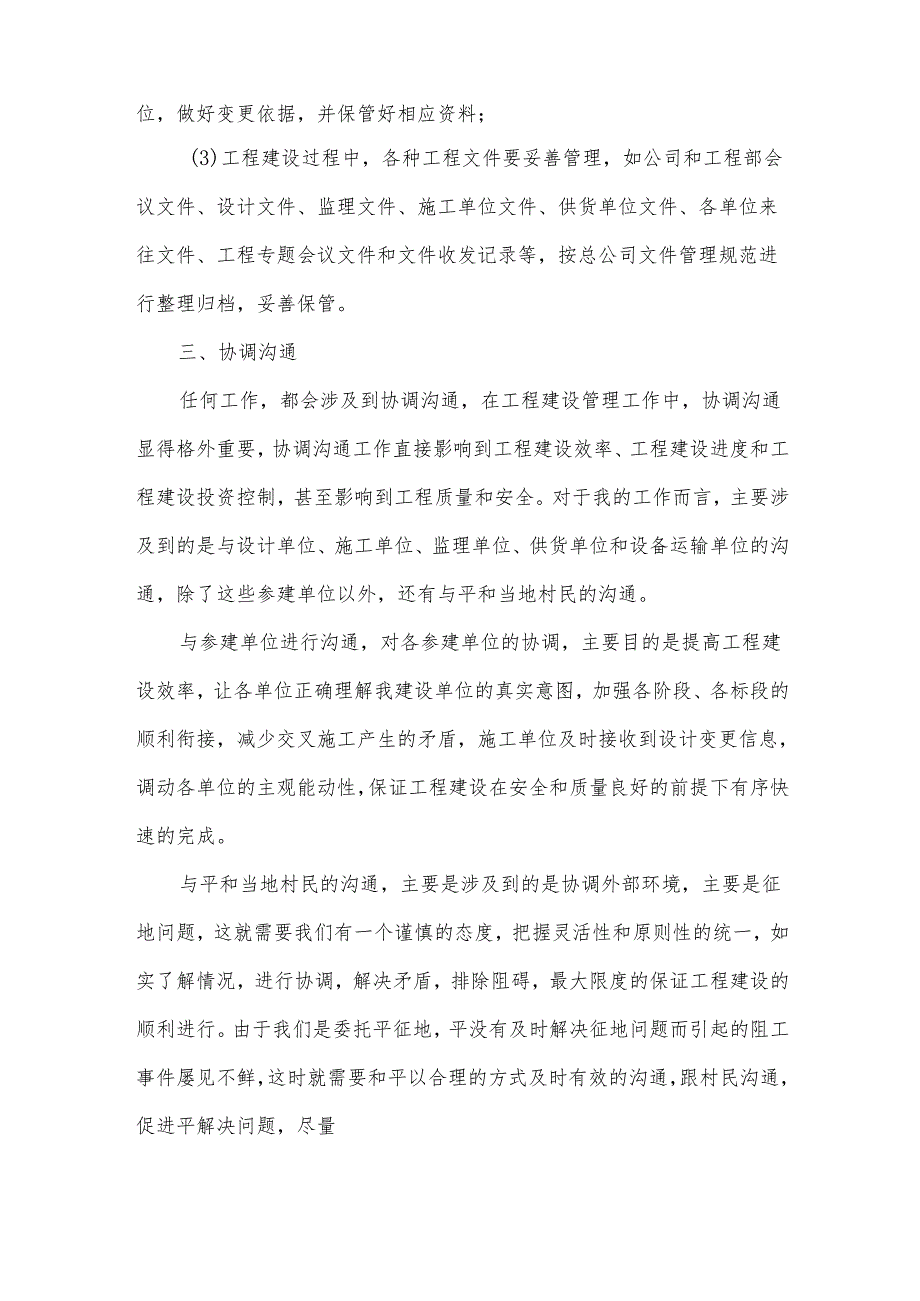

3、定,要求监理履行自己的职责,对检修道路的现场施工全面管控;检修道路须控制好测量放线过程,跟踪检查路基和路面的施工,并要求做好排水和边坡防护工作,保证道路的宽度、坡度、压实度、平整度和转弯半径符合设计及运输风机设备的要求;安装平台应按设计要求进行施工,平台尺寸、压实度和平整度必须满足吊装施工的要求,平台中间略高,四周略低,利于散水,以免基础积水,影响基础的稳定性;风机基础的施工,须控制好开挖过程、地质缺陷处理、预埋件安装、垫层、锚栓组合件安装、钢筋绑扎、模板安装、混凝土浇筑及养护等分项工程的施工,检查原材料、构配件质量,同时跟踪管理施工质量,保证整个风机基础的质量符合要求;在整个施工过程中,如有

4、实际情况与设计文件不符,或是其他需要变更的情况,要详细记录,联系设计单位,做好变更依据,并保管好相应资料;(3)工程建设过程中,各种工程文件要妥善管理,如公司和工程部会议文件、设计文件、监理文件、施工单位文件、供货单位文件、各单位来往文件、工程专题会议文件和文件收发记录等,按总公司文件管理规范进行整理归档,妥善保管。三、协调沟通任何工作,都会涉及到协调沟通,在工程建设管理工作中,协调沟通显得格外重要,协调沟通工作直接影响到工程建设效率、工程建设进度和工程建设投资控制,甚至影响到工程质量和安全。对于我的工作而言,主要涉及到的是与设计单位、施工单位、监理单位、供货单位和设备运输单位的沟通,除了这些

5、参建单位以外,还有与平和当地村民的沟通。与参建单位进行沟通,对各参建单位的协调,主要目的是提高工程建设效率,让各单位正确理解我建设单位的真实意图,加强各阶段、各标段的顺利衔接,减少交叉施工产生的矛盾,施工单位及时接收到设计变更信息,调动各单位的主观能动性,保证工程建设在安全和质量良好的前提下有序快速的完成。与平和当地村民的沟通,主要是涉及到的是协调外部环境,主要是征地问题,这就需要我们有一个谨慎的态度,把握灵活性和原则性的统一,如实了解情况,进行协调,解决矛盾,排除阻碍,最大限度的保证工程建设的顺利进行。由于我们是委托平征地,平没有及时解决征地问题而引起的阻工事件屡见不鲜,这时就需要和平以合理

6、的方式及时有效的沟通,跟村民沟通,促进平解决问题,尽量减少外部干扰,保证工程建设进度。四、结语回首这两年的经历,对工作认真负责,不怕艰辛,但仍有许多不足之处,考虑问题不够全面,有的工作做得不够完善,需要改进。但我相信,道路是曲折的,前途是光明的;同时,只有不断学习,不断积淀,做正确的事,正确的做事,拥有一颗平常心,保持一颗责任心,坚定一颗进取心,乃是前进之道。反思过去有所悟,放眼将来信心足,常说内心要强大,但不能盲目强大,当以学为径,勇往直前。不管走什么路,都要立于修身修德,学习更多的知识,掌握更多的技能,才能真正强大。风电场检修工作总结2时间飞逝如白马过隙,20_工作的第一年似稚童学步,蹒跚

7、跌撞中亦步亦稳。回首毕业入职如纸空白,一路上得幸师傅、领导、老师傅、公司、项目部的前辈们不吝提教,工作第一年终也能在他们扶仗下趋步向前。国电新疆托里玛依塔斯风电二期项目实习技术员是我入职第一岗,现对将近一年的工作经历总结如下:一、对本工程的了解本期工程名称为“国电托里玛依塔斯风电二期项目风机、箱变安装及场区集电线路施工工程”。工程建设地点在新疆塔城地区托里县玛依塔斯。国电托里玛依塔斯风电二期项目工程位于新疆平尔自治区塔城地区托里县境内,施工现场为低丘陵地带,共33平合动力UP77-150065m高低温型发电机组(其中UP-77IIA1500kW低温型风力发电机组12台;UP-7711A+150

8、0kW低温型风力发电机组21台),总装机规模为。工程33台风力发电机组安装及35KV场区集电线路施工同步开工,开工日期为20年5月2日,由于业主方在吊装前期风机机舱及叶片进场滞后,施工现场地形复杂,工程前期风力发电机组只进行塔架下、中塔筒及塔底变配电柜的吊安装,至5月22日工程下、中塔架吊装完成16台。5月28日工程完成第一台风机(备35#)整机吊装,之后风机塔架吊装期间(前16台风机整机吊装完成后),业主方设备进场及时、现场工况条件良好的情况下项目施工人员在保证安全、质量的前掉下以每天完成一台风机整机吊装的进度进行余下17台风机吊装。期间由于业主方风机设备进场滞后工程滞工总计天,除却施工期天

9、气影响本工程风力发电机组安装施工实际进度基本符合开工施工进度计度,施工用时略有缩短。发电机组力矩验收从20_年6月20日开始进行,验收期间因联合动力厂家液压泵多次出现故障,力矩验收工作直至9月30日才全部完成,同时完成风机整机验收工作。风机电气安装于20_年5月30日开始,8月23日完成33台风机电气验收工作。35KV场区集电线路全线长,施工期间因甲供材料(拉线、钢芯铝绞线、电缆附件、复合绝缘子、避雷器等)设备进场滞后,工程在完成集电线路基础分坑、复测、开挖电杆焊接等前期工作后,前期材料迟滞进场滞工天数长达27天。但项目领导及专工及时调整施工计划安排,做足做好材料未进场前的一切施工准备,在20

10、_年8月9日复合绝缘子、避雷器进场,13日甲供集电线路材料拉线、钢芯铝绞线、电缆附件进场,材料进场后第一时间组织人员清点造册、分类、下料,第二天8月14日便开始集电线路杆塔组立,8月23日开始导地线架设,但因设计未提供线路光缆架设施工图纸末能进行光缆架设施工,至10月5日光缆开工架设场区集电线路导地线架设已完成19KM。虽然甲供材料、图纸多次迟滞影响我方工程进度,但项目领导与甲方项目部及监理积极协调,灵活多变的调整施工安排及施工分部,充分利用因材料进场原因滞工时间做好工程用工安排,使得二期集电线路一线于20_年10月22日起委会召开后当天顺利带电试运行成功,11月7日全线带电试运行成功,两次带

11、电试运行,项目部以过硬的人员技术和施工质量保证了每次线路带电试运行一次成功带电,赢得了业主方相关领导及现场建设项目部成员的全体好评。二、工程资料的初步学习、整理和一点心得工程末开,资料先行。从前期的开工报告以及其附件公司资质、质量管理监督体系、管理人员资质、施工组织设计、施工技术交底这类质量技术方面的资料整理报审,到安全管理、监督,各类现场需要的应急预案此类安全方面资料报审,再到特殊工种、施工工器具等等一系列的开工所必须的设备、材料报审。这些前期资料的整理成为构成工程顺利开工不可或缺的一部分。工程开工后施工记录、重大工程吊装前的安全、技术交底,以及作业票既能是保证施工作业安全进行,又是能保证工

12、程质量达标,还能起到警示和防患未然明确责任各司其职,有条不絮进行的重要作用。还有每周的项目部安全、质量例会,各类工作联系单不仅能及时了解工程实时进展情况,又能总结和实时调控解决工程施工过程中所遇到的各类突发问题并形成可考查记录。上报公司、递送监理、甲方的周、月报等能实时汇报项目施工情况,协调解决各类施工过程中遇到的困难和问题,方便工程继续施工,保证了工程质量及进度。作为一名刚刚毕业初就业的新人和徒弟,通过师傅的.教导以及工作中的学习终于初步了解到风电工程资料整理立卷归档的一些方法、分类大致如下:按施工进度可分为开工(前期)资料报审,过程控制资料及报审,竣工资料整理报审等三部分。因为本期工程主要

13、是风机、箱变安装及35KV场区集电线路工程施工,其中箱变施工、35KV场区集电线路施工资料大部分由分包队资料员进行整理,所以比较熟悉的是风机安装标段方面的资料整理和归类。风力发电机组安装资料开工前有专业施工组织设计、吊车、吊具、特殊工种、施工人员、风力发电机组安装强条执行计划及单位工程质量验评划分报审,工程施工前有安全、技术施工交底及安全施工作业票,进行时发电机组塔架、机舱、叶轮、柜体的吊组装、风机电气安装质量控制、报验记录、风机吊装记录,以及强条执行、检查闭环控制记录;吊装完成后有高强度螺栓力矩复检及验收记录,分部、单位工程报验记录和竣工报审等。通过本期工程对资料的学习和整理工作,发现各类资

14、料的表号、编号是一个很容易被忽略的小细节,但因为这些表号、编号关系到资料整理的系统性和完整性以及便利的检索性,它们又是一块不可或缺的敲门砖,是个不可忽视且必须重视的大问题。虽然本期国电二期合同只包括了风力发电机组、箱变安装及45KV集区集电线路工程的施工,但因为工程竣工后得以配合甲方资料员进行一期资料整理,通过师傅、甲方及监理部资料员的帮助指教对风机基储35KV场区集电线路、箱变安装、IlOKV升压站建筑、电气设备安装略有皮毛之得,虽然学未透彻,但相信通过公司的平台在今后的工作和学习中定能如风机安装资料一样,能详知其一二。风电场检修工作总结3时间一晃而过,转眼间到公司三年多了。从运维分公司到新

15、天科创公司,伴随着公司的飞速发展我也在不断的进步着,因为我知道只有不断的学习,不断的完善自己的水平,才能从公司脱颖而出,成为一名合格的维护工人,综合自己一年来的工作,作出如下总结。一、通过培训学习和日常工作积累使我对公司有了一定的认识。风力发电是最近几年的新兴产业,好多东西还在摸索阶段,只有在不断的工作和学习当中积累经验,才能更好的完成风机的日常维护检修任务和变电站的工作,才能最大限度的完成公司下达的各项指标。只有不断的总结才能不断的提高自己的专业技能,才能成为公司的骨干力量。二、遵守各项公司的规章制度,认真工作,使自己素养不断得到提高。爱岗敬业的职业道德素质是每一项工作顺利开展并最终取得成功

16、的保障。在这三年的时间里,我能遵守公司的各项规章制度,兢兢业业做好本职业工作,用满腔热情积极、认真地完成好每一项任务,认真履行岗位职责,平时生活中团结同事、不断提升自己的团队合作精神。一本细节决定成败让我豪情万丈,一种积极豁达的心态、一种良好的习惯、一份计划并按时完成竟是如此重要,并最终决定一个的人成败。这本书让我对自己的人生有了进一步的认识,渴望有所突破的我,将会在以后的工作和生活中时时提醒自己,以便自己以后的人生道路越走越精彩。通过自己的学习我已经取得了华北电力大学电气工程及自动化专业的录取通知书,不断提高自己的学历。三、认真学习岗位职能,工作能力得到了一定的提高。根据目前工作分工,我的主要工作任务是(1)全面负责检修班组的技术管理;(2)协助班长做好本班组所辖设备的检修质量;(3)定期进行技术讲座、技术问答、技术比武;(4)积极开展技术革新

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
