《地面与楼面工程砖面层施工工艺.doc》由会员分享,可在线阅读,更多相关《地面与楼面工程砖面层施工工艺.doc(9页珍藏版)》请在第壹文秘上搜索。

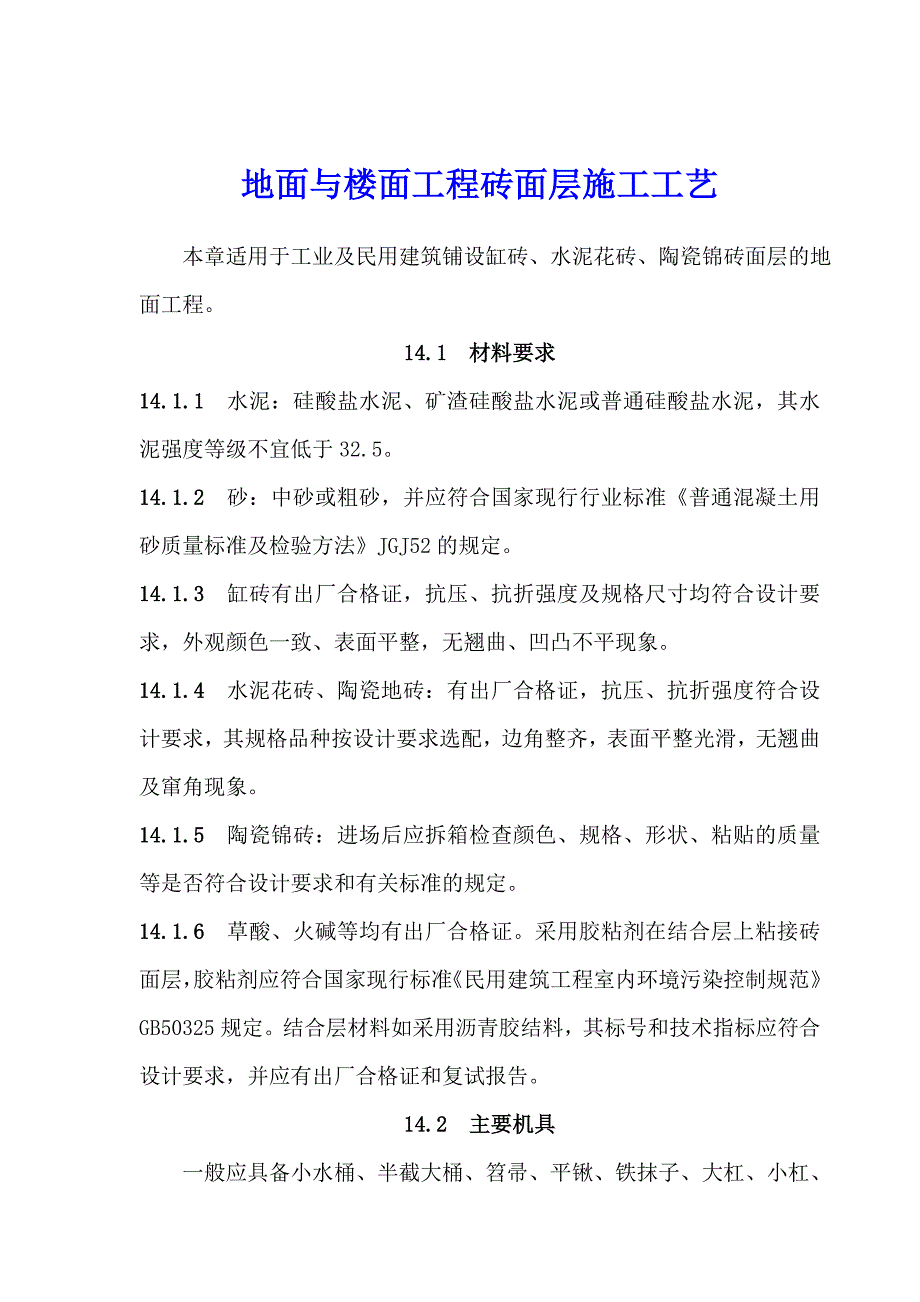

1、地面与楼面工程砖面层施工工艺 本章适用于工业及民用建筑铺设缸砖、水泥花砖、陶瓷锦砖面层的地面工程。14.1 材料要求14.1.1 水泥:硅酸盐水泥、矿渣硅酸盐水泥或普通硅酸盐水泥,其水泥强度等级不宜低于32.5。14.1.2 砂:中砂或粗砂,并应符合国家现行行业标准普通混凝土用砂质量标准及检验方法JGJ52的规定。14.1.3 缸砖有出厂合格证,抗压、抗折强度及规格尺寸均符合设计要求,外观颜色一致、表面平整,无翘曲、凹凸不平现象。14.1.4 水泥花砖、陶瓷地砖:有出厂合格证,抗压、抗折强度符合设计要求,其规格品种按设计要求选配,边角整齐,表面平整光滑,无翘曲及窜角现象。14.1.5 陶瓷锦砖

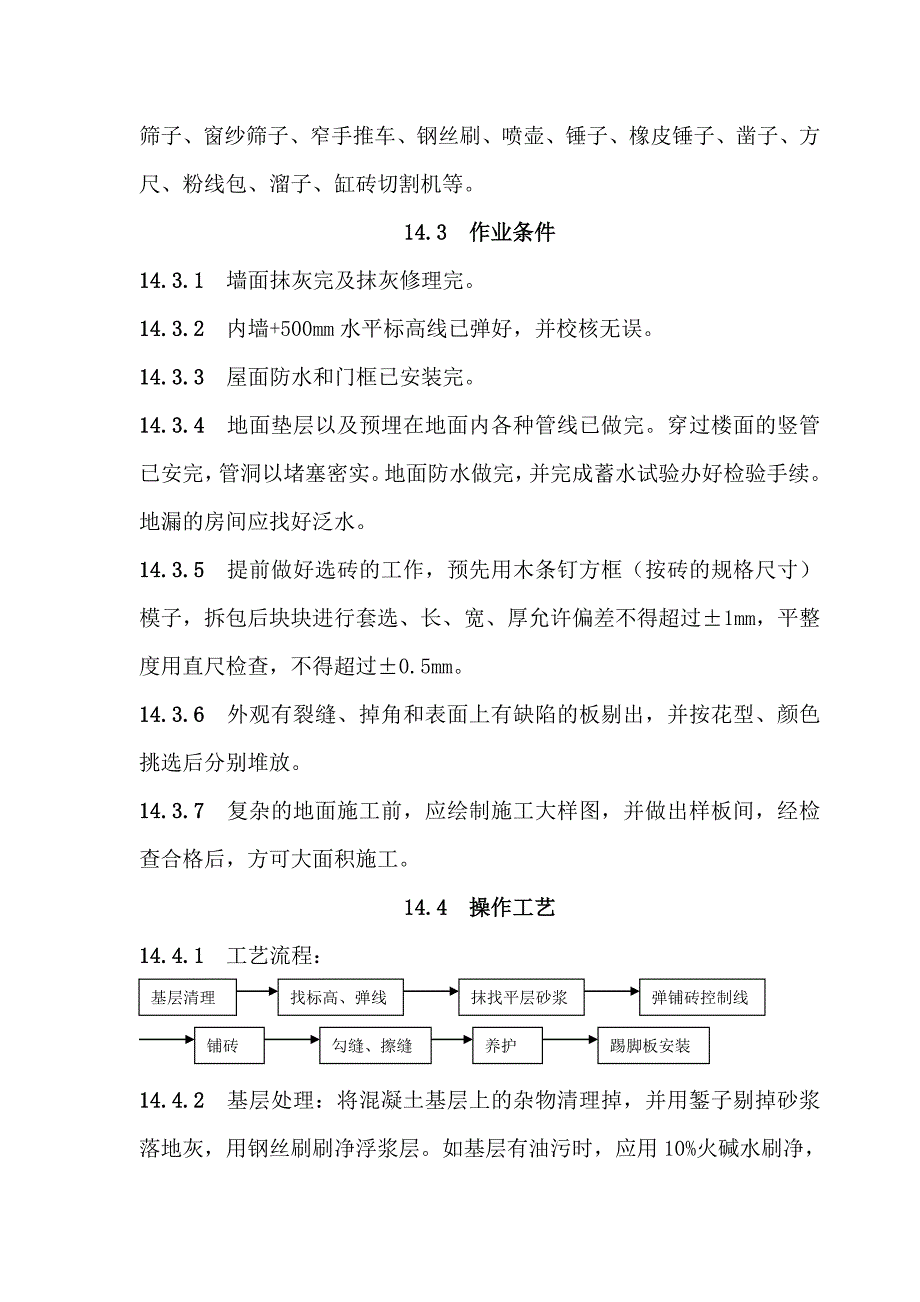

2、:进场后应拆箱检查颜色、规格、形状、粘贴的质量等是否符合设计要求和有关标准的规定。14.1.6 草酸、火碱等均有出厂合格证。采用胶粘剂在结合层上粘接砖面层,胶粘剂应符合国家现行标准民用建筑工程室内环境污染控制规范GB50325规定。结合层材料如采用沥青胶结料,其标号和技术指标应符合设计要求,并应有出厂合格证和复试报告。14.2 主要机具一般应具备小水桶、半截大桶、笤帚、平锹、铁抹子、大杠、小杠、筛子、窗纱筛子、窄手推车、钢丝刷、喷壶、锤子、橡皮锤子、凿子、方尺、粉线包、溜子、缸砖切割机等。14.3 作业条件14.3.1 墙面抹灰完及抹灰修理完。14.3.2 内墙+500mm水平标高线已弹好,并
3、校核无误。14.3.3 屋面防水和门框已安装完。14.3.4 地面垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞以堵塞密实。地面防水做完,并完成蓄水试验办好检验手续。地漏的房间应找好泛水。14.3.5 提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚允许偏差不得超过1mm,平整度用直尺检查,不得超过0.5mm。14.3.6 外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放。14.3.7 复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。14.4 操作工艺14.4.1 工艺流程:弹铺砖控制

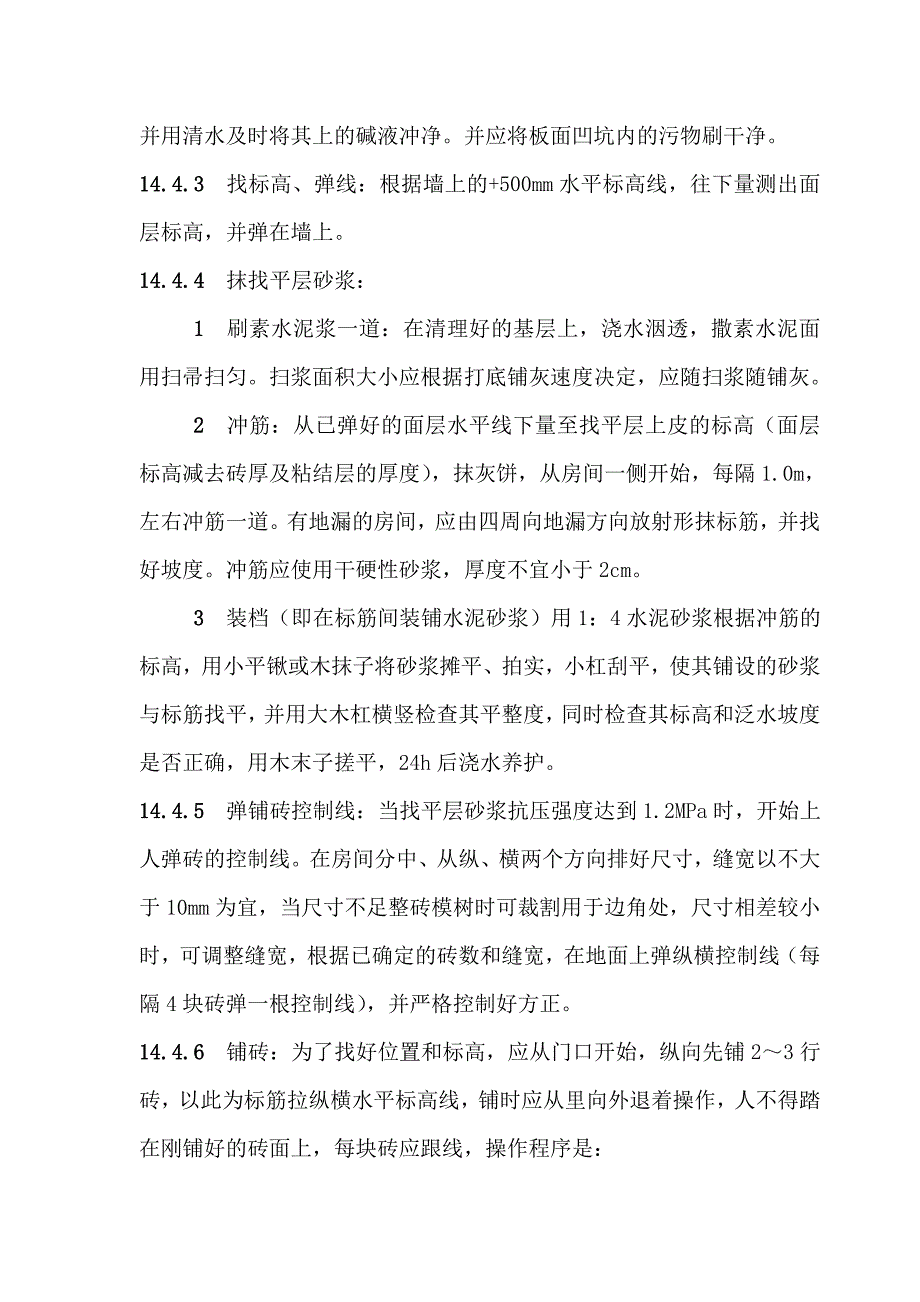

4、线抹找平层砂浆找标高、弹线基层清理踢脚板安装养护勾缝、擦缝铺砖14.4.2 基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。并应将板面凹坑内的污物刷干净。14.4.3 找标高、弹线:根据墙上的+500mm水平标高线,往下量测出面层标高,并弹在墙上。14.4.4 抹找平层砂浆:1 刷素水泥浆一道:在清理好的基层上,浇水洇透,撒素水泥面用扫帚扫匀。扫浆面积大小应根据打底铺灰速度决定,应随扫浆随铺灰。2 冲筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼,从房
5、间一侧开始,每隔1.0m,左右冲筋一道。有地漏的房间,应由四周向地漏方向放射形抹标筋,并找好坡度。冲筋应使用干硬性砂浆,厚度不宜小于2cm。3 装档(即在标筋间装铺水泥砂浆)用1:4水泥砂浆根据冲筋的标高,用小平锹或木抹子将砂浆摊平、拍实,小杠刮平,使其铺设的砂浆与标筋找平,并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确,用木末子搓平,24h后浇水养护。14.4.5 弹铺砖控制线:当找平层砂浆抗压强度达到1.2MPa时,开始上人弹砖的控制线。在房间分中、从纵、横两个方向排好尺寸,缝宽以不大于10mm为宜,当尺寸不足整砖模树时可裁割用于边角处,尺寸相差较小时,可调整缝宽,根据已确定
6、的砖数和缝宽,在地面上弹纵横控制线(每隔4块砖弹一根控制线),并严格控制好方正。14.4.6 铺砖:为了找好位置和标高,应从门口开始,纵向先铺23行砖,以此为标筋拉纵横水平标高线,铺时应从里向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是: 1 铺砌前将砖板块放入半截水桶中浸水湿润,晾干后表面无明水时,方可使用。 2 找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为0.40.5),涂刷面积不要过大,铺多少刷多少。 3 砖的背面朝上,抹粘接砂浆,其配合比不小于1:2.5,厚度不小于10 mm, 因砂浆强度高,硬结快,应随拌随用,防止砂浆存放时间较长,影响砂浆的粘接。 4 将抹好灰的砖
7、,铺贴到刷好水泥浆的底灰上,砖上楞应跟线找正找直。 5 用木板垫好,橡皮锤拍实。 6 拨缝、修整:将已铺好的砖块,拉线修整拨缝,将缝找直,并将缝内多余的砂浆扫出,将砖拍实,如有坏砖应及时更换。14.4.7 勾缝:用1:1水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。随勾随将剩余水泥砂浆清走、擦净。 如设计要求不留缝隙,则要求接缝平直,在铺实修整好的砖面层上撒水泥干面,用水壶喷水。用扫帚将水泥浆扫入缝内将其灌满浆,并随之用拍板拍振,使浆铺满振实,最后用干锯末扫净。14.4.8 铺贴陶瓷锦砖时,在找平层(硬地)上洒水湿润后刮一道23mm厚水泥浆,在软地上应浇水泥桨,用刷子
8、刷均匀,随贴随刷。14.4.9 水泥浆尚未初凝时即铺陶瓷锦砖,从里向外沿控制线进行。铺时先翻起一边纸。露出锦砖以便对正控制线,对好后立即将陶瓷锦砖铺上(纸面朝上)紧跟着纸面铺平,用拍板拍实,是水泥浆进入锦砖的缝内直至纸面上翻出砖缝时为止。14.4.10 整个房间铺好后,在锦砖上铺板,人站在垫板上修理四周的边角,并将锦砖地面与其他地面门口接槎处修好,保证接槎平直。14.4.11 刷水、揭纸:铺完后紧接着在纸面上均匀地刷水。常温下1530min,纸便湿透即可揭纸,并及时将纸毛清理干净。14.4.12 拨缝:揭纸后,及时检查缝子是否均匀,缝子不顺不直时,用小靠尺比着拿开刀轻轻地拨顺、调直并将其调整后
9、的锦砖垫木板用锤子敲垫板拍实,同时检查有无脱落,并及时将缺少的锦砖粘贴补齐。地漏、管口等处周围的锦砖要预先试铺进行切割,要做到锦砖与管口镶嵌吻合。14.4.13 灌缝:拨缝后的第二天(或水泥浆结合层终凝后),用与锦砖颜色的水泥浆擦缝,操作时用棉丝蘸水泥浆从里到外沿缝揉擦,擦严、擦实为止,并及时将锦砖表面的余灰清理干净,防止对地面的污染。陶瓷锦砖面层宜整间镶铺,连续操作。应在水泥浆结合层终凝前完成拨缝。如果房间过大,依次不能铺完,需将接槎切齐,余灰清理干净。14.4.14 养护:地砖铺完48h、陶瓷锦砖铺完24h后,放锯末浇水养护,时间不应少于7d。铺地砖时,最好一次铺设一间或一个部位,接茬应放
10、在门口的裁口处。14.4.15 镶贴踢脚板:踢脚板用砖,一般采用与地面块材同品种、同规格、同颜色的材料,踢脚板的立缝应与地面缝对齐,铺设时应在房间墙面两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比为1:2水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线并立即拍实,随之将挤出的砂浆刮掉,将面层清擦干净(在粘贴前,砖块材要浸水晾干,墙面刷水湿润)。14.4.6 冬期施工:室内操作温度不低于+5。室外操作时,应按气温的变化掺防冬剂,但必须试验室试验后才能操作。14.5 质量标准14.5.1 主控项目:1 各种面层所用
11、的板块品种、质量必须符合设计要求。2 面层与下一层结合(粘结)必须牢固,无空鼓。14.5.2 一般项目:1 砖面层的表面洁净,图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。板块无裂纹、掉角和缺楞等现象2 面层邻接处的镶边用料尺寸符合设计要求,边角整齐、光滑。3 楼梯踏步和台阶的铺贴缝隙宽度一致,齿角整齐,楼层梯段相邻踏步高差不超过10mm,防滑条顺直。4 面层表面坡度应符合设计要求,不倒泛水,无积水,与地漏(管道)结合处严密牢固,无渗漏。5 砖面层的允许偏差见表14.5.2。表14.5.2项次项目允许偏差(mm)检验方法陶瓷棉砖、陶瓷地砖缸砖水泥花砖1表面平整度2.04.03.0用2m靠尺
12、和楔形塞尺检查2缝格平直3.03.03.0拉5m线和钢尺检查3接槎高低差0.51.50.5用钢尺和楔形塞尺检查4踢脚线上口平直3.04.0拉5m线和钢尺检查5板块间隙宽度2.02.02.0用钢尺检查14.6 成品保护14.6.1 在铺砌板块操作过程中,对已安装好的门框、管道都要做好成品保护,如门框钉保护铁皮,手推车采用窄车,手推车底部用橡皮包裹等。14.6.2 切割地砖时,不得在刚铺砌好的砖面层上操作。14.6.3 当铺砌砂浆抗压强度达1.2MPa时,方可上人进行操作,但必须注意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层。14.6.4 做油漆、浆活时不得污染地面14.7 应注意的问题
13、14.7.1 地面标高错误:多出现在厕所、浴室、盥洗室等,超出设计标高,原因是:1 楼面标高超高。2 防水层过厚。3 粘结层砂浆过厚。施工时应对楼面标高认真核对,应严格控制每道工序的施工厚度,防止超高。14.7.2 泛水过小或局部倒坡:地漏安装标高过高,基层不平或有凹坑,造成局部存水。由于楼层标高错误减少地面的坡度,500mm水平线不准,或施工时没按水平线施工。要求对500mm水平线认真检查无误,水暖及土建施工人员应按水平线下返,尺寸、标高要准确。地面施工时应先冲好筋,以保证坡向正确。14.7.3 地面铺砖不平,出现高低差:砖的厚度不一,没有严格挑选,或砖不平劈楞窜角或粘接层过厚,上人太早。为
14、解决此问题,首先应选砖,不合规格、不标准的砖不用,铺砖时要拍实,铺好地面后封闭门口,常温48h用锯末养护。 板块空鼓:基层清理不净、洒水湿润不透、砖未浸水、早期脱水所致,上人过早,粘结砂浆为达到强度受外力振动,影响粘接强度,形成空鼓。解决办法:认真清理,严格检查,注意上人时间,加强养护。 踢脚板空鼓原因:墙面基层清理不净,尚有余灰没有清刷干净,影响粘接形成空鼓。浇水不透,形成早期脱水,踢脚板后砂浆没有抹到边,造成边角空鼓。解决办法:加强基层清理浇水,粘接踢脚时做到满铺满挤。14.7.4 踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线控制,所以出墙厚度不一致。因此在镶贴前,先检查墙面平整度,进行处理后再进行镶贴。14.7.5 板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成面层被污染。14.7.6 黑边:不足整块砖时,不切割半块砖铺贴,用砂浆补边,形成黑边,影响观感。解决办法:按规矩切割边条补贴。14.7.7 缝子不直不均:操作前应挑选陶瓷锦砖,长宽相同,整张锦砖用于同一房间。拨缝时分格缝拉通线,将超线的砖拨顺直。
