《坡屋面安全防护施工方案.doc》由会员分享,可在线阅读,更多相关《坡屋面安全防护施工方案.doc(6页珍藏版)》请在第壹文秘上搜索。

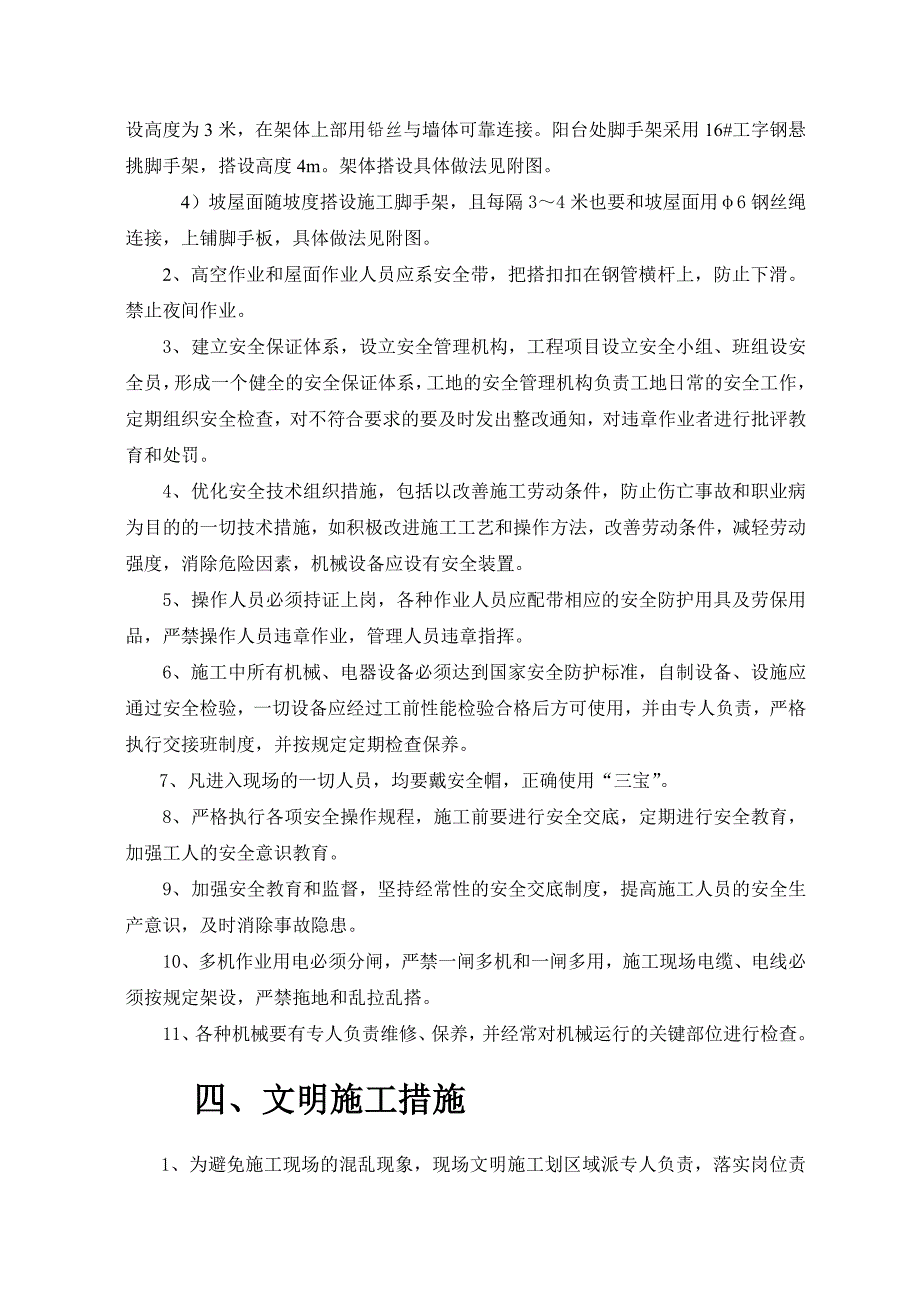

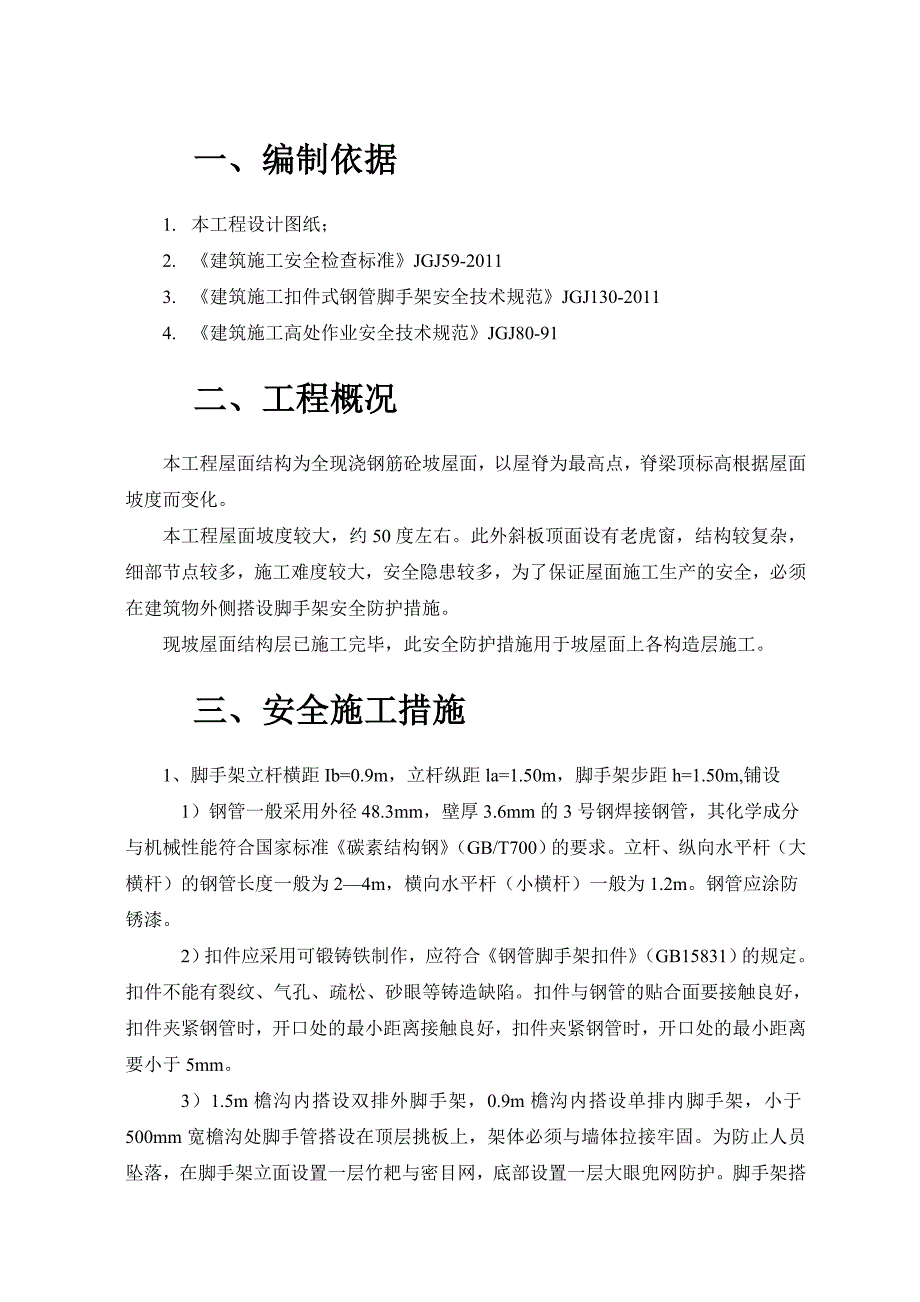

1、一、编制依据1. 本工程设计图纸;2. 建筑施工安全检查标准JGJ59-20113. 建筑施工扣件式钢管脚手架安全技术规范JGJ130-20114. 建筑施工高处作业安全技术规范JGJ80-91二、工程概况本工程屋面结构为全现浇钢筋砼坡屋面,以屋脊为最高点,脊梁顶标高根据屋面坡度而变化。本工程屋面坡度较大,约50度左右。此外斜板顶面设有老虎窗,结构较复杂,细部节点较多,施工难度较大,安全隐患较多,为了保证屋面施工生产的安全,必须在建筑物外侧搭设脚手架安全防护措施。现坡屋面结构层已施工完毕,此安全防护措施用于坡屋面上各构造层施工。三、安全施工措施1、脚手架立杆横距Ib=0.9m,立杆纵距la=1
2、.50m,脚手架步距h=1.50m,铺设1)钢管一般采用外径48.3mm,壁厚3.6mm的3号钢焊接钢管,其化学成分与机械性能符合国家标准碳素结构钢(GB/T700)的要求。立杆、纵向水平杆(大横杆)的钢管长度一般为24m,横向水平杆(小横杆)一般为1.2m。钢管应涂防锈漆。2)扣件应采用可锻铸铁制作,应符合钢管脚手架扣件(GB15831)的规定。扣件不能有裂纹、气孔、疏松、砂眼等铸造缺陷。扣件与钢管的贴合面要接触良好,扣件夹紧钢管时,开口处的最小距离接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm。3)1.5m檐沟内搭设双排外脚手架,0.9m檐沟内搭设单排内脚手架,小于500mm宽檐沟
3、处脚手管搭设在顶层挑板上,架体必须与墙体拉接牢固。为防止人员坠落,在脚手架立面设置一层竹耙与密目网,底部设置一层大眼兜网防护。脚手架搭设高度为3米,在架体上部用铅丝与墙体可靠连接。阳台处脚手架采用16#工字钢悬挑脚手架,搭设高度4m。架体搭设具体做法见附图。4)坡屋面随坡度搭设施工脚手架,且每隔34米也要和坡屋面用6钢丝绳连接,上铺脚手板,具体做法见附图。2、高空作业和屋面作业人员应系安全带,把搭扣扣在钢管横杆上,防止下滑。禁止夜间作业。3、 建立安全保证体系,设立安全管理机构,工程项目设立安全小组、班组设安全员,形成一个健全的安全保证体系,工地的安全管理机构负责工地日常的安全工作,定期组织安
4、全检查,对不符合要求的要及时发出整改通知,对违章作业者进行批评教育和处罚。4、 优化安全技术组织措施,包括以改善施工劳动条件,防止伤亡事故和职业病为目的的一切技术措施,如积极改进施工工艺和操作方法,改善劳动条件,减轻劳动强度,消除危险因素,机械设备应设有安全装置。5、 操作人员必须持证上岗,各种作业人员应配带相应的安全防护用具及劳保用品,严禁操作人员违章作业,管理人员违章指挥。6、施工中所有机械、电器设备必须达到国家安全防护标准,自制设备、设施应通过安全检验,一切设备应经过工前性能检验合格后方可使用,并由专人负责,严格执行交接班制度,并按规定定期检查保养。7、 凡进入现场的一切人员,均要戴安全
5、帽,正确使用“三宝”。8、 严格执行各项安全操作规程,施工前要进行安全交底,定期进行安全教育,加强工人的安全意识教育。9、 加强安全教育和监督,坚持经常性的安全交底制度,提高施工人员的安全生产意识,及时消除事故隐患。10、多机作业用电必须分闸,严禁一闸多机和一闸多用,施工现场电缆、电线必须按规定架设,严禁拖地和乱拉乱搭。11、各种机械要有专人负责维修、保养,并经常对机械运行的关键部位进行检查。四、文明施工措施1、为避免施工现场的混乱现象,现场文明施工划区域派专人负责,落实岗位责任制,搞好环境卫生工作。2、施工现场必须按施工平面图进行布置,不能随意改变。3、现场材料进场道路保持畅通无阻,排水畅通

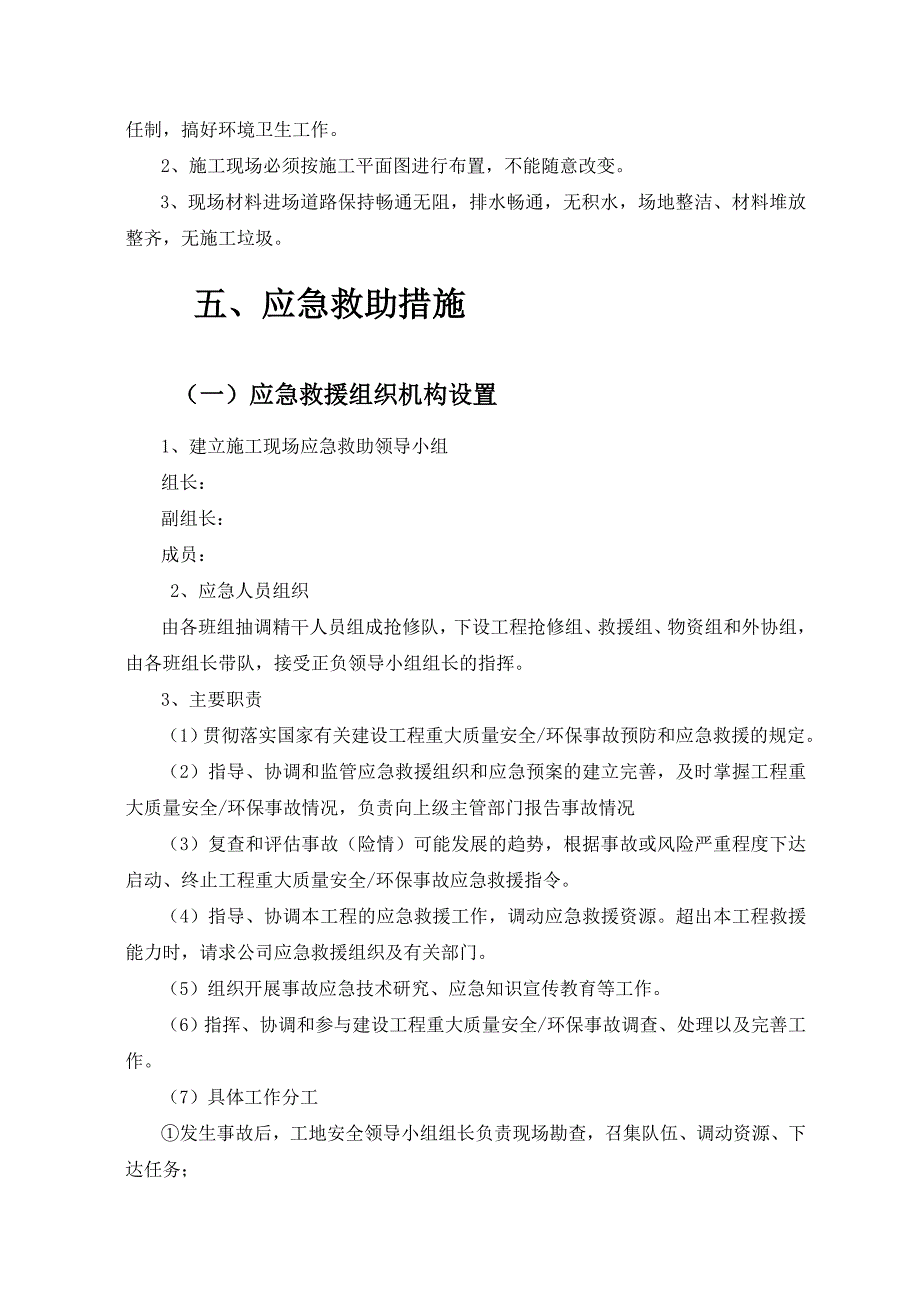

6、,无积水,场地整洁、材料堆放整齐,无施工垃圾。五、应急救助措施(一)应急救援组织机构设置1、建立施工现场应急救助领导小组组长:副组长:成员: 2、应急人员组织由各班组抽调精干人员组成抢修队,下设工程抢修组、救援组、物资组和外协组,由各班组长带队,接受正负领导小组组长的指挥。3、主要职责(1)贯彻落实国家有关建设工程重大质量安全/环保事故预防和应急救援的规定。(2)指导、协调和监管应急救援组织和应急预案的建立完善,及时掌握工程重大质量安全/环保事故情况,负责向上级主管部门报告事故情况(3)复查和评估事故(险情)可能发展的趋势,根据事故或风险严重程度下达启动、终止工程重大质量安全/环保事故应急救援
7、指令。(4)指导、协调本工程的应急救援工作,调动应急救援资源。超出本工程救援能力时,请求公司应急救援组织及有关部门。(5)组织开展事故应急技术研究、应急知识宣传教育等工作。(6)指挥、协调和参与建设工程重大质量安全/环保事故调查、处理以及完善工作。(7)具体工作分工发生事故后,工地安全领导小组组长负责现场勘查,召集队伍、调动资源、下达任务;工地安全领导小组副组长负责制定抢修方案,解决抢修过程中的技术问题,向组长提出资源计划,受组长的指挥;工程抢修组职责:小组长:负责组织人员,把重要物资及时、有序地疏散到安全区,对危险区域进行隔离,组织实施工程抢险方案,受组长的指挥。成员:把重要物资及时、有序地
8、疏散到安全区,对危险区域进行隔离,负责实施工程抢险工作,受本组组长的指挥。救护组职责:小组长:负责组织对受伤人员的救护,受副组长的指挥。成员:负责对受伤人员的救护,及时送医院,受本组小组长的指挥。物资组职责:小组长:负责组织抢修机具、材料的调配,受组长的指挥。成员:负责抢修机具、材料的调配,受本组小组长的指挥。外协组职责:小组长:负责组织联系社会的救助,协调外援的抢修工作,受副组长的指挥。成员:负责联系社会的救助,协调外援的抢修工作,受本组小组长的指挥。(二)应急材料及设备清单现场预留一部分钢架管、扣件、安全网等材料和工具。电焊机2台,气割设备2套;氧气瓶及输氧设备2套,担架3付,其他常用药品
9、和绷布若干。 (三)应急响应1、分级应急响应工程项目若发生事故险情的,立即启动本项目部的应急救援预案,如超出本项目部应急救援能力,立即启动分公司、总公司应急救援预案。超出总公司应急救援能力的,总公司请求上级有关部门支持、救助。(1)当事故或紧急情况发生后,当事人立即向项目部(分公司、公司)领导汇报,并采用应急措施,防止事态扩大。(2)现场项目经理部组织应急成员对事故进行处理,并立即逐级向安全管理部门或行政保卫部门报告(3)各级安全(行政保卫)管理部门报告后,立即向本单位应急救援指挥部汇报,按照各级应急预案的要求适时采用应急救援预案。2、报警:紧急事故发生时,发现人应立即报警。(1)向内部报警,
10、简述:出事地点、事态情况、报警人姓名(2)向外部报警,详细准确报告:出事地点、单位、电话、事态情况及报警人姓名、单位、地址、电话。发生火灾时还要派人到主要道口迎接消防车。3、上报紧急处理事故处理后,事故发生所在部门或项目的负责人,应在24小时内填写应急准备和相应报告书,一式两份,自留一份,消防保卫事故保卫科,安全事故保安全科。(四)具体的生产安全事故及环境紧急情况的应急准备及相应措施1、生产安全事故及环境紧急情况的应急准备及响应措施(1)高空作业发生高处坠落的应急措施高处坠落可能造成的伤害有:颅脑损伤、胸部创伤、胸腔储器损伤、腹部创伤等。当发生物体打击事件和有人自高处坠落摔伤时,应注意保护摔伤
11、及骨折部位,避免因不正确的抬运使骨折错位造成二次伤害,并及时向工地负责人报告,拨打急救电话“120”或送医院救治,送医院途中不要乱转病人的头部,应该将病人的头部略抬高一些,昏迷病人取昏迷体位,防止呕吐物吸入肺内。3、发生火灾的应急措施火灾按照可燃物类别,一般分为五类:A.可燃气体火灾;B.可燃液体火灾;C.固体可燃物火灾;D.电器火灾;E.金属火灾。应分清那些火灾不能用水救:三酸(硫酸、硝酸、盐酸)引起的火灾;轻于水和不溶解于水的易燃液体;融化的铁水、钢水;高压电器装置的火灾,在没有良好接地设备或没有切断电源的情况下引起的火灾。具体应急措施为:(1)发现者立即向周围的人发出警报。(2)在安全的
12、情况下设法灭火和抢救伤员。要及时疏散被火围困人员,并对受伤人员进行必要的抢救。控制火势蔓延:建筑物起火,一端向另一段蔓延,应从中间控制;中间着火,两侧控制;楼层着火,上下控制,以上层为主。(3)火势严重的应立即拨打119火警电话,报警时应说明:起火场所的详细地址、火势大小、着火物品、有无爆炸危险、是否有人被困、报警用的电话号码和报警人的姓名。(4)派人到主要路口迎接消防车(5)尽快与上级部门及医疗部门取得联系,以便迅速、妥善的得到后续治疗。(五)应急结束1、按照“谁启动、谁结束”的原则,当重大事故或险情得到有效处置后,由各级重大质量安全事故/环保应急指挥部,报上一级指挥部同意后决定应急结束,并通知相关单位和部门。2、应急状态结束后,项目部应及时作出书面报告。基本内容是:事故发生及抢险救援经过;事故原因分析、事故造成的后果,包括伤亡人员情况及经济损失等;预防事故采取的措施;以及预案效果及评估情况;应急预案需修改后应提出具体改正意见;应吸取的教训以及对事故单位和责任人的处理情况。(六)紧急救助主要人员联系电话及救助电话
