城中村改造项目住宅楼二次结构施工技术交底#河北.doc

上传人:p** 文档编号:993396 上传时间:2024-06-09 格式:DOC 页数:9 大小:62KB
下载 相关 举报
城中村改造项目住宅楼二次结构施工技术交底#河北.doc_第1页
第1页 / 共9页
城中村改造项目住宅楼二次结构施工技术交底#河北.doc_第2页
第2页 / 共9页
城中村改造项目住宅楼二次结构施工技术交底#河北.doc_第3页
第3页 / 共9页
城中村改造项目住宅楼二次结构施工技术交底#河北.doc_第4页
第4页 / 共9页
城中村改造项目住宅楼二次结构施工技术交底#河北.doc_第5页
第5页 / 共9页
城中村改造项目住宅楼二次结构施工技术交底#河北.doc_第6页
第6页 / 共9页
城中村改造项目住宅楼二次结构施工技术交底#河北.doc_第7页
第7页 / 共9页
城中村改造项目住宅楼二次结构施工技术交底#河北.doc_第8页
第8页 / 共9页
城中村改造项目住宅楼二次结构施工技术交底#河北.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《城中村改造项目住宅楼二次结构施工技术交底#河北.doc》由会员分享,可在线阅读,更多相关《城中村改造项目住宅楼二次结构施工技术交底#河北.doc(9页珍藏版)》请在第壹文秘上搜索。

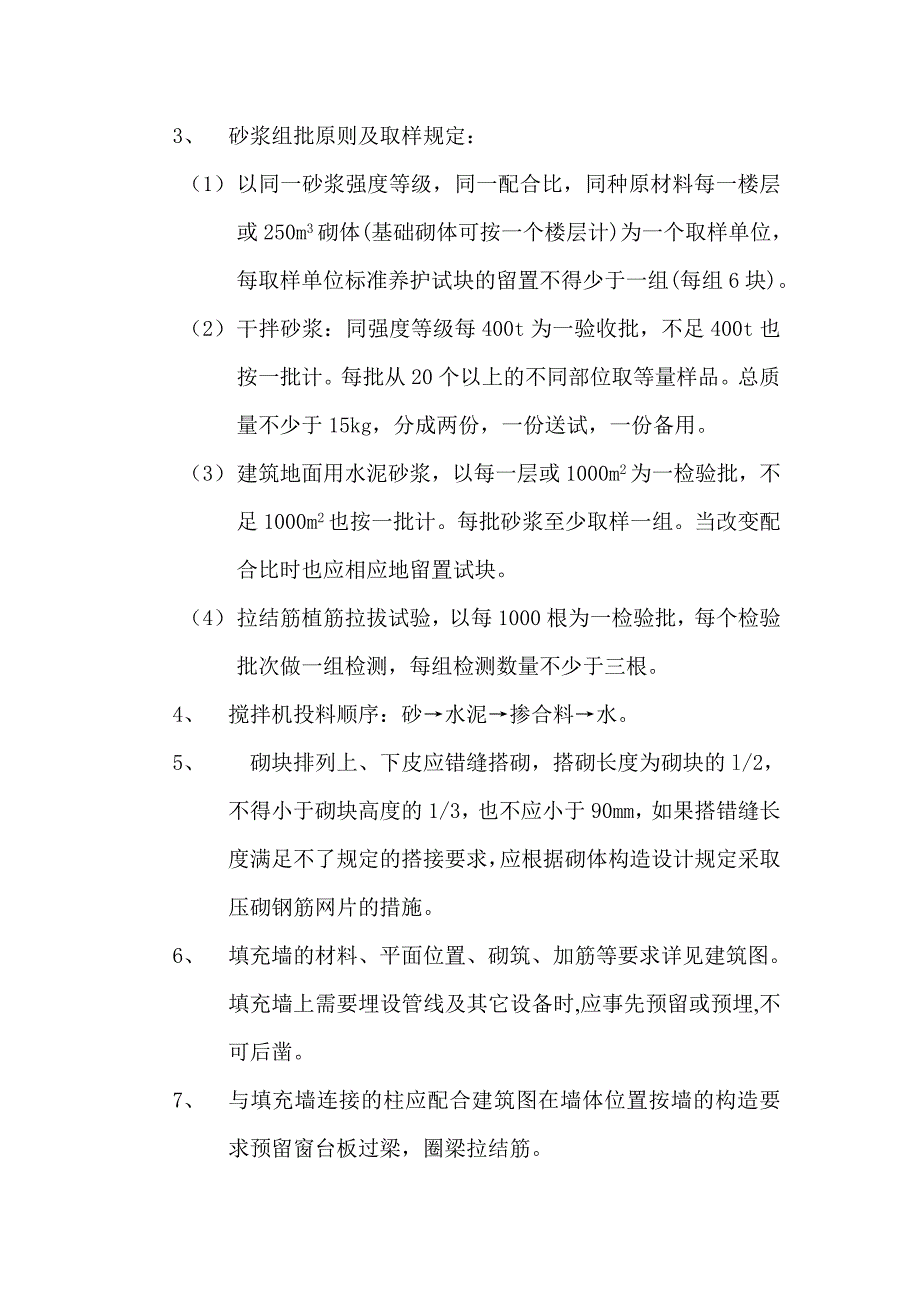

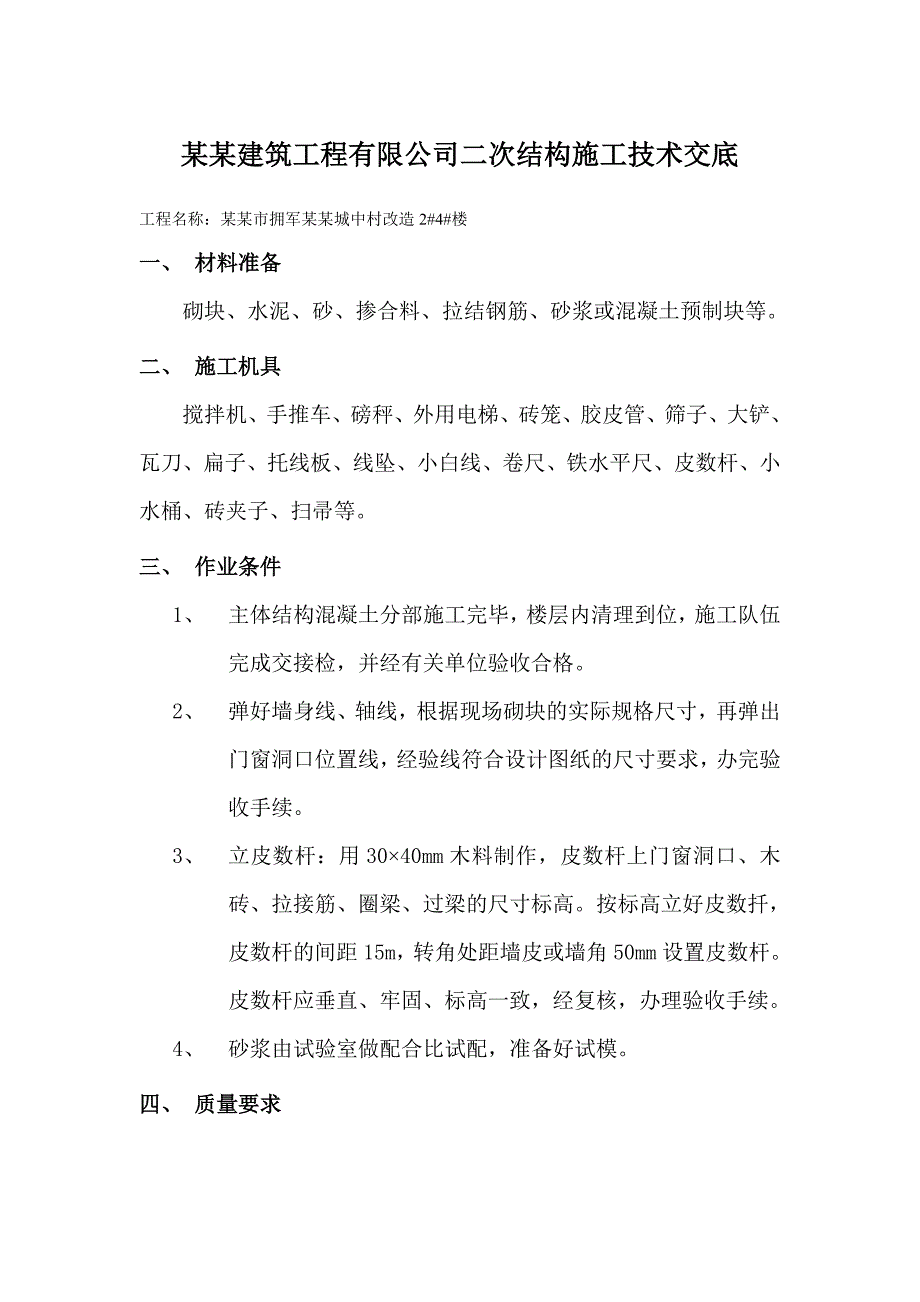

1、某某建筑工程有限公司二次结构施工技术交底工程名称:某某市拥军某某城中村改造2#4#楼一、 材料准备砌块、水泥、砂、掺合料、拉结钢筋、砂浆或混凝土预制块等。二、 施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。三、 作业条件1、 主体结构混凝土分部施工完毕,楼层内清理到位,施工队伍完成交接检,并经有关单位验收合格。2、 弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续。3、 立皮数杆:用3040mm木料制作,皮数杆上门窗洞口、木砖、拉接

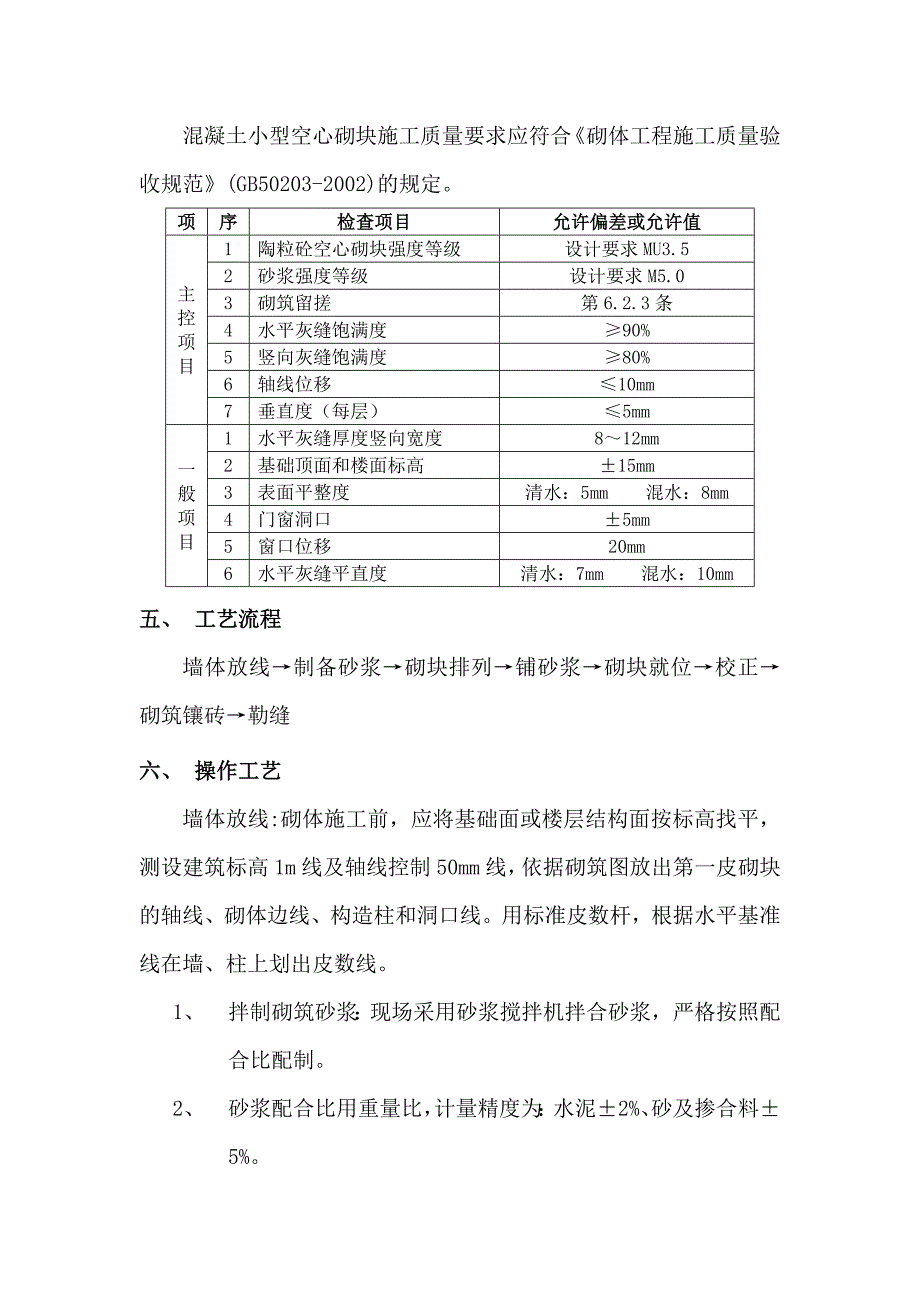

2、筋、圈梁、过梁的尺寸标高。按标高立好皮数扦,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、牢固、标高一致,经复核,办理验收手续。4、 砂浆由试验室做配合比试配,准备好试模。四、 质量要求混凝土小型空心砌块施工质量要求应符合砌体工程施工质量验收规范(GB50203-2002)的规定。项序检查项目允许偏差或允许值主控项目1陶粒砼空心砌块强度等级设计要求MU3.52砂浆强度等级设计要求M5.03砌筑留搓第6.2.3条4水平灰缝饱满度90%5竖向灰缝饱满度80%6轴线位移10mm7垂直度(每层)5mm一般项目1水平灰缝厚度竖向宽度812mm2基础顶面和楼面标高15mm3表面平

3、整度清水:5mm 混水:8mm4门窗洞口5mm5窗口位移20mm6水平灰缝平直度清水:7mm 混水:10mm五、 工艺流程墙体放线制备砂浆砌块排列铺砂浆砌块就位校正砌筑镶砖勒缝六、 操作工艺墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,测设建筑标高1m线及轴线控制50mm线,依据砌筑图放出第一皮砌块的轴线、砌体边线、构造柱和洞口线。用标准皮数杆,根据水平基准线在墙、柱上划出皮数线。1、 拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。2、 砂浆配合比用重量比,计量精度为:水泥2%、砂及掺合料5%。3、 砂浆组批原则及取样规定:(1) 以同一砂浆强度等级,同一配合比,同种

4、原材料每一楼层或250m3砌体(基础砌体可按一个楼层计)为一个取样单位,每取样单位标准养护试块的留置不得少于一组(每组6块)。(2) 干拌砂浆:同强度等级每400t为一验收批,不足400t也按一批计。每批从20个以上的不同部位取等量样品。总质量不少于15kg,分成两份,一份送试,一份备用。(3) 建筑地面用水泥砂浆,以每一层或1000m2为一检验批,不足1000m2也按一批计。每批砂浆至少取样一组。当改变配合比时也应相应地留置试块。(4) 拉结筋植筋拉拔试验,以每1000根为一检验批,每个检验批次做一组检测,每组检测数量不少于三根。4、 搅拌机投料顺序:砂水泥掺合料水。5、 砌块排列上、下皮应

5、错缝搭砌,搭砌长度为砌块的l/2,不得小于砌块高度的1/3,也不应小于90mm,如果搭错缝长度满足不了规定的搭接要求,应根据砌体构造设计规定采取压砌钢筋网片的措施。6、 填充墙的材料、平面位置、砌筑、加筋等要求详见建筑图。填充墙上需要埋设管线及其它设备时,应事先预留或预埋,不可后凿。7、 与填充墙连接的柱应配合建筑图在墙体位置按墙的构造要求预留窗台板过梁,圈梁拉结筋。8、 窗台处设压顶圈梁,断面为墙厚X120,纵筋410,箍筋6250。后砌的非承重砌体隔墙应沿墙高配置26500钢筋与墙或构造柱、框架柱拉结,每边伸入墙内1/5及700。钢筋锚入墙内.框架柱.构造柱内不小于200mm。9、 填充墙

6、上,大于2.1m的门窗洞口两侧,均设置构造柱,250x墙厚,412, 6100/200,上下均锚入梁内34d。10、 墙高超过4m时,墙体半高或门窗顶部设置与柱连接且沿墙全长贯通的钢筋混凝土水平系梁,墙厚x200配筋:410,6200.(位于门窗顶时另外附加过梁钢筋)11、 除结构平面图另注明外,洞口净宽小于等于2.4m的过梁均选自,编号为TGLAXXXX2(荷载等级为二级)当图集无过梁做法时可按图d施工,过梁遇柱时改为现浇,从柱上预留过梁钢筋。填充墙的顶端与梁(楼板)底面用1:3干硬性水泥砂浆塞缝密实. 12、 构造柱做法详见国标03G363及各层平面图。13、 填充墙长度大于两倍层高时,在

7、墙中设一构造柱,断面为墙厚X200,纵筋412,箍筋6100/200。14、 外墙转角及纵横墙交接处,应将砌块分皮咬搓,交错搭砌。15、 砌块就位与校正:本工程为陶粒混凝土空心砌块和加气块,施工前12d可洒水湿润,但不宜过多。龄期不足28d及潮湿的小砌块不得进行砌筑。应采用主规格小砌块,小砌块的强度等级应符合设计要求,并应清除砌块表面的杂物后方可吊运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,墙皮拉线控制砌体标高和墙面平整度。16、 砌筑墙体要同时砌起,凡在构造柱处均设马牙槎,先退(60mm)后进,不得留斜磋。17、 转角及交接处

8、同时砌筑,不得留直磋,斜搓水平投影不应小于高度的2/3。18、 砌筑:砌筑时必须遵守“反砌”原则,即砌块底面向上砌筑,上下皮应错缝搭砌,在厨卫间墙体上安装设备、卫生器具的部位,空心砖底面朝下砖孔内灌细石混凝土。19、 砂浆饱满度:水平灰缝应平直、砂浆饱满,按净面积计算砂浆饱和度不应低于90%;竖向灰缝应采用加浆法,使其砂浆饱满。严禁用水冲浆灌缝,不得有透明缝、瞎缝。砌筑砂浆终凝前后时间内,应将灰缝刮平。20、 填充墙顶层砖缝处理方法: 砌斜向砖法:墙顶上面留200mm高砌筑位置,待填充墙体砌完至少7d,方可砌筑顶部的斜向粘土砖,斜砌楔紧,砂浆饱满。 嵌砂浆法:墙体上面留200mm高的空隙,待填

9、充墙体砌 完7d,将砌筑顶面浇水湿润,嵌入1:3水泥砂浆,并压紧抹麻面。21、 门窗洞口做法: 门洞宽度小于1m时,设水泥砖,每边不少于2块规格尺寸为190190墙厚,高度2m内每边3块,高度2m内每边不少于4块,窗洞每边每边水泥砖不少于3块; 门洞宽度大于1m时,洞口设抱框柱,洞口宽度2100时,抱框柱通至顶板; 窗台浇筑60厚钢筋混凝土带,顶面应低于窗台设计高度50mm; 抱框柱混凝土强度等级为C30七、 成品保护措施1、 砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m。2、 砌体墙上不得放脚手架排木,防止发生事故。3、 砌体在墙

10、上支撑圈梁模板时,防止撞动最上一皮砖。4、 支完模板后,保持模内清洁,防止掉入砖头、石子、木屑等杂物。5、 墙体的拉结钢筋、框架结构柱预留锚固筋及各种预埋件、各种预埋管线等,均要注意保护,严禁任意拆改或损坏。6、 砂浆稠度要适宜,砌砖操作、浇筑过梁、构造柱混凝土时要防止砂浆流淌污染墙面。7、 在吊放操作平台脚手架或安装模板、搬运材料时,防止碰撞已砌筑完成的墙体。8、 预留有孔洞的墙面,要用与原墙相同规格和色泽的砖嵌砌严密,不留痕迹。9、 垂宜运输的外用电梯进料口周围,用塑料纺织布或木板等遮盖、保持墙面清洁。10、 冬期施工收工时,要覆盖砌体,以防砌体冻结。八、 安全注意事项1、 墙身砌体高度超

11、过地坪1.2m以上,必须及时搭设好脚手架,不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要系好安全带,安全带挂靠地点牢固。2、 垂直运输的吊笼、滑车、绳索、刹车等,必须满足荷载要求,吊运时不得超荷:使用过程中要经常检查,着发现不符合规定者,要及时修理或更换。3、 停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾倒。4、 进入施工现场,要正确穿戴安全防护用品。5、 施工现场严禁吸烟,不得酒后作业。6、 从砖垛上取砌块时,先取高处后取低处,防止垛倒砸人。九、 环保措施1、 砌筑砂浆不得遗撒,污染作业面。2、 施工垃圾应每天清理至砌筑垃圾房(池)或堆放在指定的地点。3、 现场的砂石料要用帆布覆盖,水泥库应维护严密,有防潮防水措施。技术负责人: 交底人: 交底日期:某某建筑有限公司某某市拥军某某城中村改造项目2#楼、4#楼二次结构工程技术交底编制单位:某某建筑有限公司某某市拥军某某城中村改造工程项目部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
