《基坑排水、降水工程施工方案.doc》由会员分享,可在线阅读,更多相关《基坑排水、降水工程施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

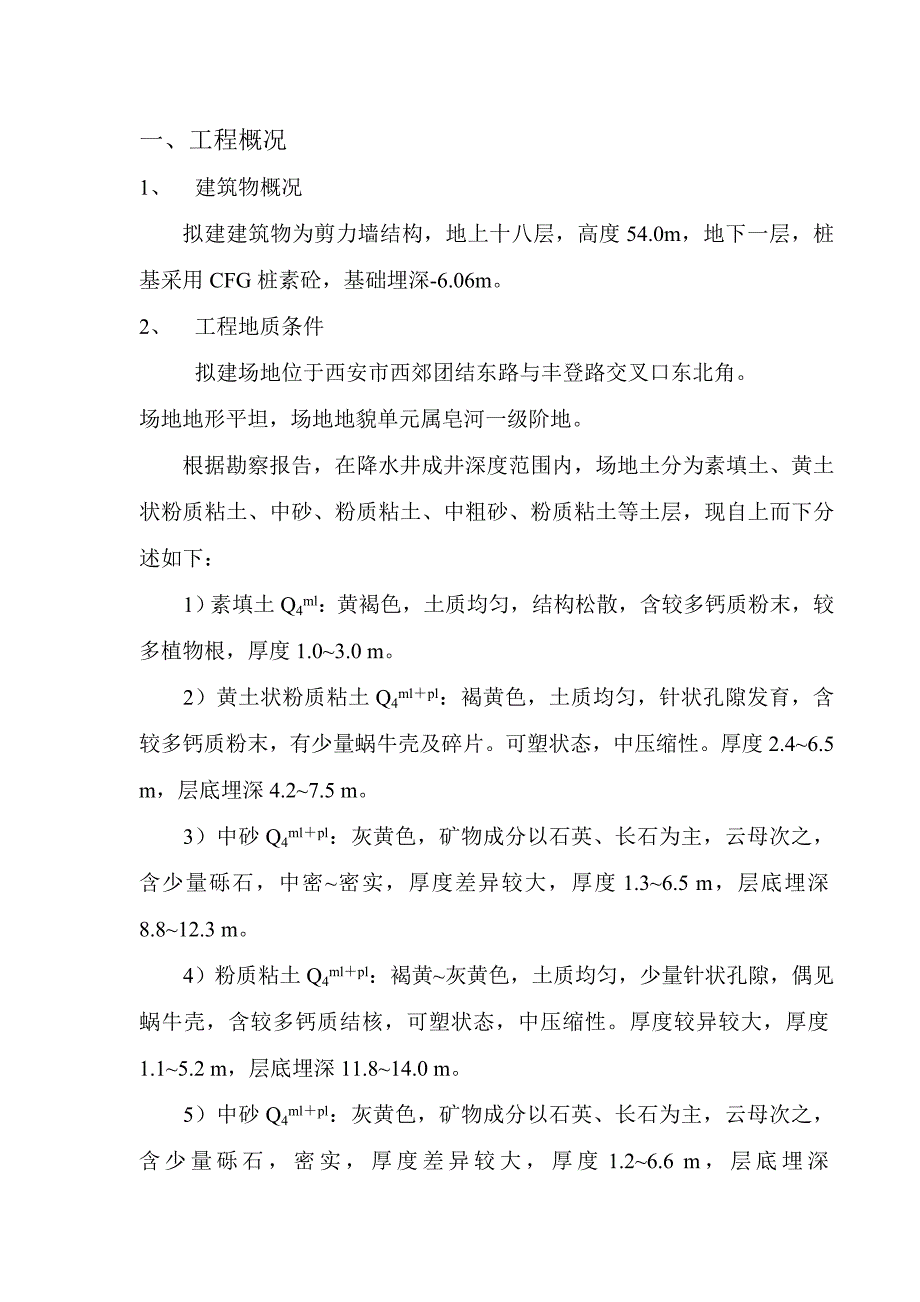

1、某某集团医院615#住宅楼基坑排水、降水工程施工方案编制:审核:批准:某某公司某某集团医院项目部某某年七月二十日 目 录一、 工程概况二、项目经理部组成三、施工方案四、施工进度计划五、各项资源需用量计划六、主要技术保证措施七、安全施工保证措施一、工程概况1、 建筑物概况拟建建筑物为剪力墙结构,地上十八层,高度54.0m,地下一层,桩基采用CFG桩素砼,基础埋深-6.06m。2、 工程地质条件拟建场地位于西安市西郊团结东路与丰登路交叉口东北角。场地地形平坦,场地地貌单元属皂河一级阶地。根据勘察报告,在降水井成井深度范围内,场地土分为素填土、黄土状粉质粘土、中砂、粉质粘土、中粗砂、粉质粘土等土层,
2、现自上而下分述如下:1)素填土Q4ml:黄褐色,土质均匀,结构松散,含较多钙质粉末,较多植物根,厚度1.03.0 m。2)黄土状粉质粘土Q4mlpl:褐黄色,土质均匀,针状孔隙发育,含较多钙质粉末,有少量蜗牛壳及碎片。可塑状态,中压缩性。厚度2.46.5 m,层底埋深4.27.5 m。3)中砂Q4mlpl:灰黄色,矿物成分以石英、长石为主,云母次之,含少量砾石,中密密实,厚度差异较大,厚度1.36.5 m,层底埋深8.812.3 m。4)粉质粘土Q4mlpl:褐黄灰黄色,土质均匀,少量针状孔隙,偶见蜗牛壳,含较多钙质结核,可塑状态,中压缩性。厚度较异较大,厚度1.15.2 m,层底埋深11.8
3、14.0 m。5)中砂Q4mlpl:灰黄色,矿物成分以石英、长石为主,云母次之,含少量砾石,密实,厚度差异较大,厚度1.26.6 m,层底埋深14.520.4m。6)粉质粘土Q4mlpl:褐黄色,土质较均匀,含较多钙质粉末及钙质结核,并可见较多条纹状氧化铁,可塑状态,中压缩性。厚度4.810.5 m,层底埋深24.925.6m。场地地下水属潜水类型。勘察期间钻孔中稳定水位深度5.05.6 m,根据西安市地下水资源管理办公室和年观测资料,场区地下潜水位年变化幅度1.02.0 m,勘察期间水位处年内平均水平。3、 设计方案由于桩顶标高处于地下水位标高处,基础施工受地下水影响不能进行,故必须进行降水
4、施工。基坑降水:采用井点降水,在基坑周围布7口降水井,井径600,井深约21 m(以穿过第5层中砂层,进入第6层粉质粘土层1.0 m为宜)。二、 项目经理部组成1、 生产组织形式本工程实行项目管理,组建项目经理部选用管理能力强、施工经验丰富,技术水平过硬人员组成工程项目经理部,对工程实行统一指挥。2、 劳动力计划降水组6人,工长1人,负责降水井施工,包括成井,井管安装,下砾料,洗井抽水等。三、 施工方案1、 施工部署本工程工期要求紧张,必须精心组织,合理安排。采用锅锥钻机成孔,同时在基坑周围的地面上进行集水管的布置。每口降水井施工完毕,立即开始抽水,为下一道工序做好准备工作。2、 降水工程施工
5、方案(1) 施工工艺流程成孔 井管安装 滤料围填 洗井 集水管布置 抽水。(2)成孔根据本工程地层特征,降水井成井采用锅锥成孔。钻机就位时底座必须保持平稳,不发生倾斜移位,定位误差不大于20。垂直度采用钻机自身的垂直检测装置控制,并辅以人工量测倾斜量。准确控制好钻进深度,及时做好进入持力层的记录,并及时通知监理人员进行验证。在钻进过程中,如发现钻杆跳动、不进尺等异常情况,应立即停机检查原因。如发现不良地质现象,应及时向项目部汇报,对成孔设备的机械性能要经常检查、维修,以防止发生机械和人身事故。(3)井管安装施工步骤:A、 将两根分岔的钢丝绳插入水泥托盘四个孔中。然后用四个钢钎插入钢丝绳的活扣中
6、,捆扎固定好第一个井管于托盘之上,将托盘提吊起 ,徐徐落下使托盘与井管放入井中。B、 如遇到砂层井管接口处,应采取密封措施。滤水管外围用过滤网缠绕,起到隔砂作用。C、 再下入井管时用铁丝将细竹竿捆扎在井管四周,防止井管接口处错位。D、 全部下管完毕,待围填滤料有一定高度,使井管在井孔中稳定后,抽掉钢钎使钢丝绳与托盘脱离,为保持四周滤料围填均匀,井管中心应与孔中心重合,然后将钢丝绳提出井外。4、滤料围填在井管安装完毕后,向井管与孔壁的间隙滤料围填,以保证所建降水井具有良好的过滤作用和透水性。(1)当井管全部下入井孔后,应立即进行填料,以防泥浆沉淀或塌孔和堵塞滤水管。(2)滤料围填必须随时丈量,并
7、记载填入数量。每填35 m后,须测量一次,用铅丝栓上一个长0.51.0 m的铁棍,要求铁棍两端呈光圆形,以免提动时受阻。(3)围填滤料应均匀从井管四周向井孔内慢慢均匀投撒,要防止滤料填不到的预定位置,而中途篷塞。5、洗井 洗井是为了清除井孔内泥浆,破坏孔壁上的泥皮,冲洗掉井孔附近含水层中的泥土等细颗粒物质,以便在滤水管四周形成良好的天然反滤层,从而增大井孔周围含水层的渗透性,使井的水量增大。 使用污水泵洗井。8、 布管及排水方式 集水管安装时采用法兰盘连接。将抽出的地下水集中排入基坑侧提前打好的污水井中。四、施工进度计划本工程降水井成井工期安排15天。包括降水井成井、集水管安装、抽水。施工完毕
8、立即进行降水。五、各项资源需用量计划1、 主要机械设备计划本项目施工环境特殊,降水工程必须连续不断,对机械设备性能、数量、可靠性均提出了较高要求。针对这些情况,根据工程的进度计划和施工方案,需要精心编制主要机械设备计划,充分掌握对主要机械设备的需求情况、基本性能、工作效率。工地停电应有甲方提前1天通知,保持抽水工作的连续进行,防止因长时间断电停止抽水,造成水位回落,对基坑产生不良影响。本次施工主要机械设备供应计划如下:设备名称型号数量锅锥钻机1台水泵12台经纬仪TD-021台2、劳动力安排计划 本项目质量要求高,施工环境特殊,对劳动力素质、数量均提出了较高要求。针对这些情况,需要采取切实措施,
9、满足项目对劳动力资源的需求。劳动力安排计划表序号工种人数主要需用时间备注1降水井成井8开工第二天第十二天2普工10开工第一天第十五天六、主要技术保证1、 质量目标(1) 工程质量达到合格。(2) 达到省级文明工地施工标准。2、 质量管理保证体系由公司组织项目部对本工程全方位进行质量控制。3、 质量追究责任制对违反操作规定,造成不合格者,除警告外并视情节予以经济处罚。4、 施工人员上岗资质审核制度(1) 重要技术岗位由相应专业技术人员负责。如:测量放线由专业测量工程师负责。(2) 特殊工种须持有上岗证。如:焊工必须持有相应等级焊工证方可施焊。5、 工程技术资料的质量保证(1) 技术资料的填写、收
10、集、整理符合规范,分类存放,妥善保管。(2) 技术、质检资料的填写、收集与施工进度同步。(3) 责任人签字必须真实,与质量检验同步。6、 雨季施工质量保证措施指派专人负责与气象部门联系,掌握并公布天气预报,使工地在降雨前处于戒备状态。(1) 基坑开挖前必须做好场地排水措施,严禁雨水浸泡基坑。为了防止基坑边坡土方浸水塌陷,基坑开挖前,应首先沿基坑长边进行排水沟的开挖,并设集水井、抽水泵等。(2) 在基坑周围挖排水沟,设集水坑采用污水泵将汇入排水沟的雨水抽出基坑。七、 安全施工保证措施 本工程应严格做到安全施工、文明施工:1、所有参加本工程的施工人员,都必须严格执行有关规程、规范、各工种安全生产操作规程和施工组织设计。2、在现场施工的人员,必须正确佩戴安全帽。3、实施质量管理,坚持文明施工,尽可能降低对环境的影响。4、任何一项集体作业都要统一指挥,凡参加此项作业的人员必须服从命令,听从指挥,并且团结互助。5、 现场供电线路要妥善设置,安装机械等移动设备应用电缆供电,装漏电保护装置,(三级保护)保证安全用电。
