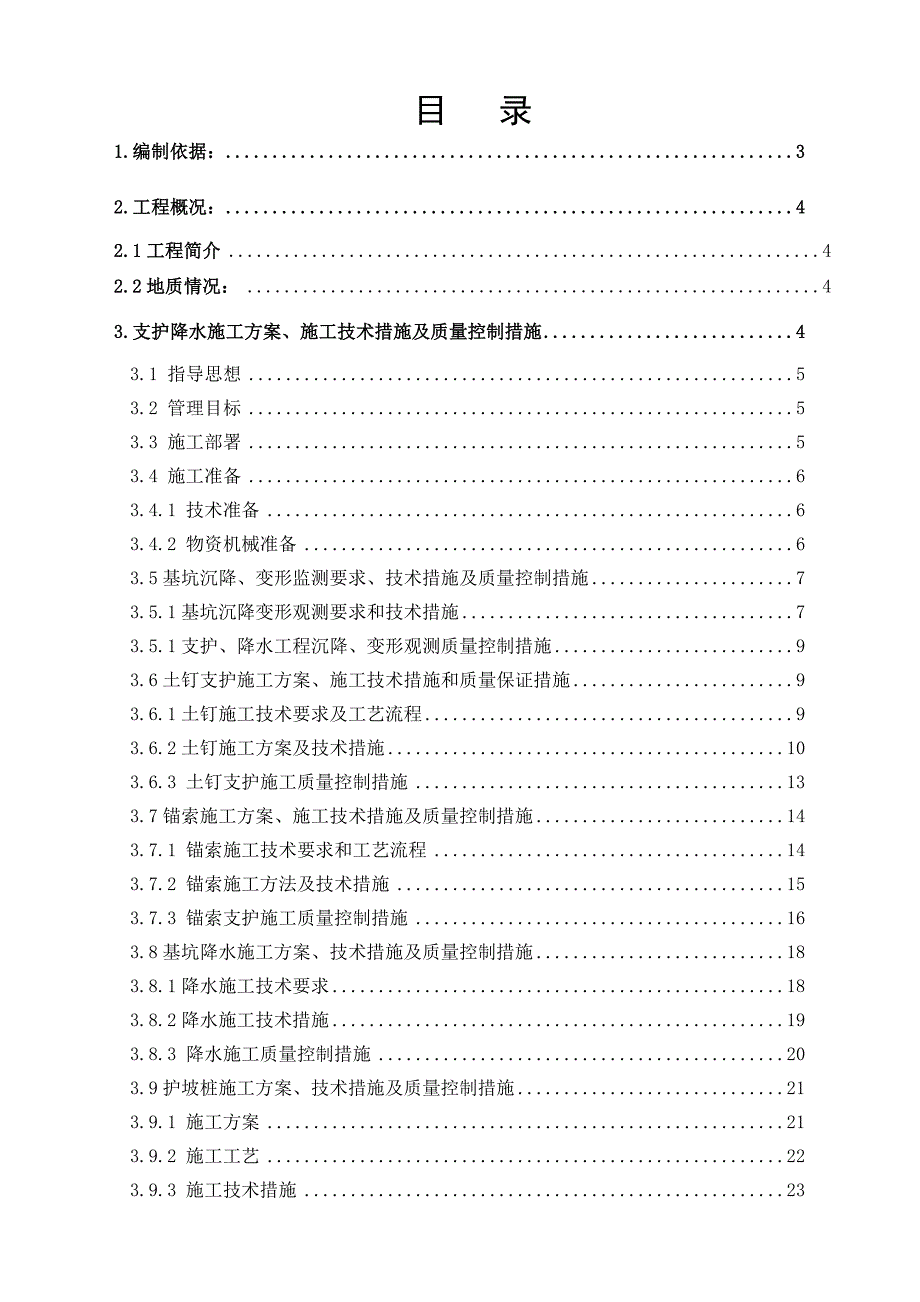

1、【xxxx】基坑支护、降水工程施工组织设计xxx公司某某年七月一十八日目 录1.编制依据:32.工程概况:42.1工程简介42.2地质情况:43.支护降水施工方案、施工技术措施及质量控制措施43.1 指导思想53.2 管理目标53.3 施工部署53.4 施工准备63.4.1 技术准备63.4.2 物资机械准备63.5基坑沉降、变形监测要求、技术措施及质量控制措施73.5.1基坑沉降变形观测要求和技术措施73.5.1支护、降水工程沉降、变形观测质量控制措施93.6土钉支护施工方案、施工技术措施和质量保证措施93.6.1土钉施工技术要求及工艺流程93.6.2土钉施工方案及技术措施103.6.3 土

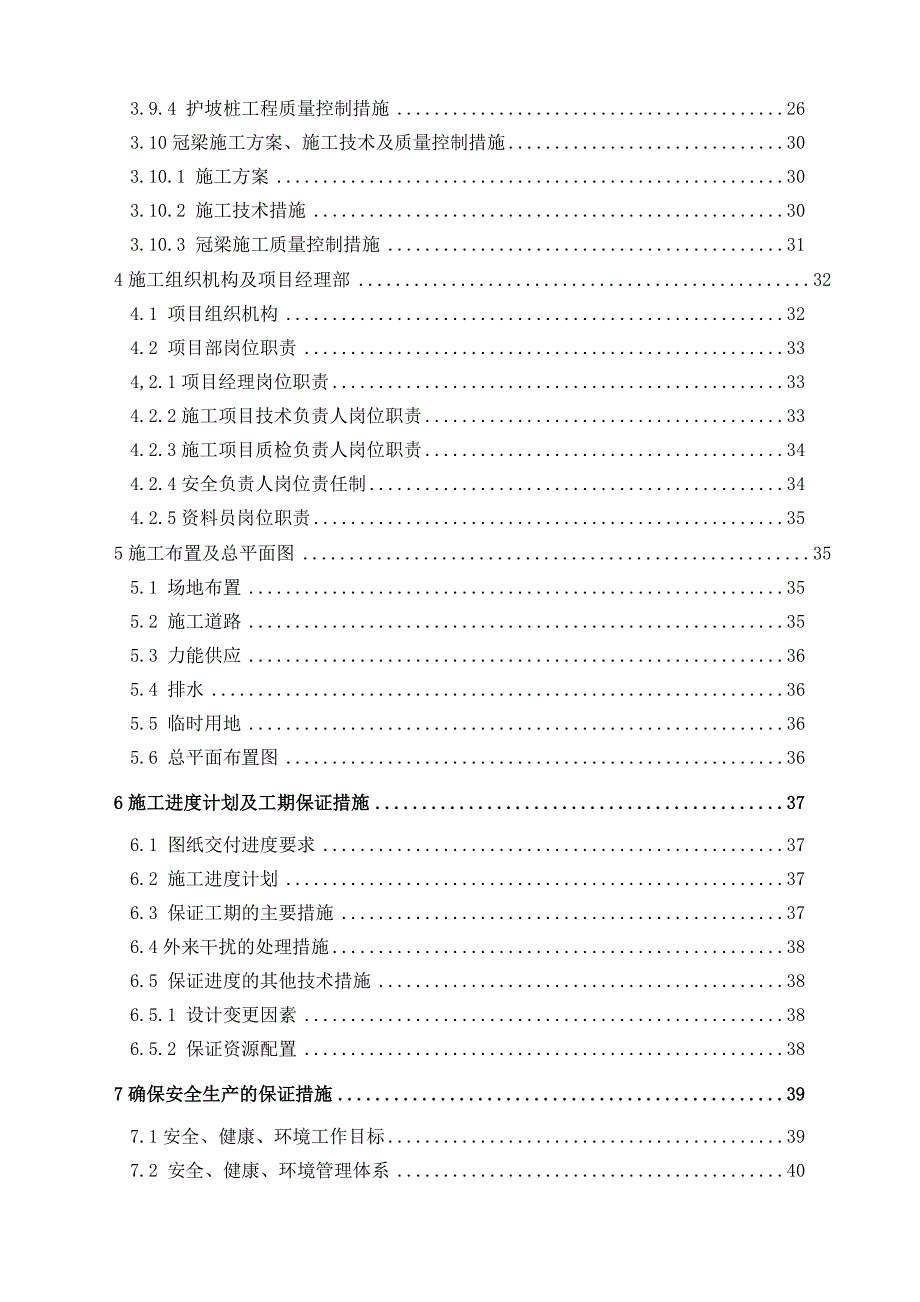

2、钉支护施工质量控制措施133.7锚索施工方案、施工技术措施及质量控制措施143.7.1 锚索施工技术要求和工艺流程143.7.2 锚索施工方法及技术措施153.7.3 锚索支护施工质量控制措施163.8基坑降水施工方案、技术措施及质量控制措施183.8.1降水施工技术要求183.8.2降水施工技术措施193.8.3 降水施工质量控制措施203.9护坡桩施工方案、技术措施及质量控制措施213.9.1 施工方案213.9.2 施工工艺223.9.3 施工技术措施233.9.4 护坡桩工程质量控制措施263.10冠梁施工方案、施工技术及质量控制措施303.10.1 施工方案303.10.2 施工技术
3、措施303.10.3 冠梁施工质量控制措施314施工组织机构及项目经理部324.1 项目组织机构324.2 项目部岗位职责334,2.1项目经理岗位职责334.2.2施工项目技术负责人岗位职责334.2.3施工项目质检负责人岗位职责344.2.4安全负责人岗位责任制344.2.5资料员岗位职责355施工布置及总平面图355.1 场地布置355.2 施工道路355.3 力能供应365.4 排水365.5 临时用地365.6 总平面布置图366施工进度计划及工期保证措施376.1 图纸交付进度要求376.2 施工进度计划376.3 保证工期的主要措施376.4外来干扰的处理措施386.5 保证进度
4、的其他技术措施386.5.1 设计变更因素386.5.2 保证资源配置387确保安全生产的保证措施397.1安全、健康、环境工作目标397.2 安全、健康、环境管理体系407.2.1组织407.2.2 HSE管理职责407.2.3 HSE 管理工作程序427.3安全保证措施428确保文明施工的保证措施448.1文明施工管理目标448.2文明施工管理制度448.3工地文明施工管理措施459环境保护措施469.1 场内环境保护469.2 场外环境保护4610雨季、假期施工保障措施4610.1施工准备工作4610.2雨季施工措施4710.3假期施工措施4811施工资源的配置4811.1 劳动力安排计
5、划4811.2 主要施工机械及试验仪器计划501.编制依据:1. xxxx工程基坑土方开挖平面布置图2建筑工程施工质量验收统一标准(GB50300-2001)3建筑地基基础工程施工质量验收规范(GB50202-2002);4建筑地基处理技术规范(JGJ79-2002);5岩土工程勘察报告书6当地安全、文明施工管理条例。7建筑物地墓坑探查与处理暂行规定。(Q/XJI04-64)8工程测量规范(GB50026-2007)。2.工程概况:2.1工程简介该工程项目位于xxxx,高新路以西交汇处。规划总用地面积xxx,总建筑面积xxxx,其中地上总建筑面积xxxx,地下总建筑面积xxxx。由商业建筑和住
6、宅建筑两部分组成。2.2地质情况:依据地质勘查报告。3.支护降水施工方案、施工技术措施及质量控制措施3.1 指导思想公司将按“技术先进、管理科学、保证质量、追求完美、为顾客创造价值”的质量方针。精心组织,精心施工,确保优质、高效地完成本工程的施工任务。3.2 管理目标3.2.1 质量目标:达到国家行业验收标准的合格等级。施工准备、施工、竣工移交的过程中遵守国家规范、技术标准,在签订合同后,如果国内的规范、技术标准或规定作了重大修改,或颁发新的国家规范、标准和规定,则执行新的规定。3.2.2安全目标:杜绝重大人身伤亡事故;重伤事故为零;机械设备事故为零;火灾事故为零;交通事故为零;跨塌事故为零;
7、职业卫生伤害事故为零;轻伤负伤频率低于3。3.3 施工部署基坑支护、降水施工总工期响应招标文件,为180天(不含后期监测和降水作业),其中:1)施工准备工作,3天,包含:现场搭建临时设施,临时水电的接驳和布置,设备人员进场,施工测量放线,施工图纸交底等。2)原始地面施工,15天,包含:B型、E型、C型(部分)支护桩的施工,基坑外侧降水井、观测井的施工、周边建筑道路监测点的设置和原始数据收集。3)第一次开挖至-3.00m后的施工,5天,包含:土钉支护施工,已完成支护桩的冠梁施工,沉降变形监测点的继续设置和监测开始进行。4)第二次开挖至-5.0m后的施工,30天,包含:A型、B型、C型(部分)支护
8、桩的施工,土钉支护施工,-4.85m锚索施工和试验,沉降变形监测,冠梁施工,坑内降水井施工和部分降水井降水开始,降水井和护坡桩施工队伍撤离。5)第三次(-7.00m)至第九次(-19.10m)开挖后的施工,55天,包含:分层开挖后土钉、锚索以及腰梁和预应力施加工作,每层施工工期为5天(没有锚索)10天(包含锚索),沉降、变形检测和降水工作持续进行。6)场地清理,现场验收以及工程场地移交,2天,降水和观测持续进行。3.4 施工准备3.4.1 技术准备1)认真熟悉现场的工程地质和水文地质资料,收集了解场区内地下障碍物和邻近区域的地下管线(管道、电缆)、地下构筑物等调查资料。2)结合场区内的具体情况
9、,编制施工组织设计或施工方案。3)对现场施工人员进行图纸和施工方案交底,专业工种应进行短期专业技术培训,特殊工种人员必须持证上岗。4)组织现场所有管理人员和施工人员学习有关安全、文明施工规程,增强职工安全、文明施工和环保意识。5)进行测量基准交底、复测及验收工作。3.4.2 物资机械准备1)根据施工平面布置设计原则,按建设方要求合理规划,并设置排水系统。2)按工程进度安排,各种人员、机械设备进场就位。3)钢筋、商砼等原材料,经质量检验合格后分批运至现场。4)各种原材料均应根据实际情况做好计划,分批进场,编制各项材料计划表,对各种材料的入库,保管和出库制订完善的管理办法,同时加强防盗、防火的管理
10、。5)布置供电、供水线路。3.5基坑沉降、变形监测要求、技术措施及质量控制措施3.5.1基坑沉降变形观测要求和技术措施 1)执行标准及精度要求a、行业标准建筑变形测量规范(JGJ/T 8-2007);b、国家标准工程测量规范 (GB 50026-93);2)使用仪器及设备 类 别仪器、设备名称型 号等级沉降观测德国产自动安平精密水准仪FG005DS05铟钢水准尺配套水平位移观测日产智能型全站仪SET2C测角:J2测距:数据处理计算机配套软件3)监测基准网的建立基准网按照二级变形测量的精度要求,采用几何水准测量方法,定期地对沉降监测网进行复测,每次沉降观测前应对基准网进行闭合复测。监测平面控制网
11、,拟布设成单一导线形式。等级采用一级,采用独立的假设座标系统。按照安全性监测的目的,水平位移监测等级采用二级。4)观测技术要求a根据建筑变形测量规程要求及本工程的结构特征,为了能达到监测建筑物安全的目的,本工程沉降观测工作按二级变形精度要求进行施测。沉降观测主要技术要求 类别 点位等 级观测点测站高差中误差 (mm)往返 往返较差及附合或环 线闭合差(mm)检测已测测段高差之差(mm)基 准 点 二 级1.00.30沉 降 点二 级0.501.0 注:n:测站数沉降观测精度:视线长度前后视距差视距累计差视线最低高度基辅分化读数较差基辅分化高差较差50m2.0m3.0m0.2m0.5mm0.5m
12、mb水平位移观测点座标中误差3.0mm,则控制导线最弱点中误差4.2mm。由此可估算出有关控制导线测量指标值。 平均边长(m)边数(条)最弱点中误差(mm)测距中误差(mm)测角中误差()导线相对闭合差(1/T)10044.23.051:23000导线水平角采用方向法观测,其要求如下:仪器类别测回数两次照准目标读数差()半测回归零差()一测回内2C互差()同一方向各测回互差()DJ2468138导线边长测量,其主要技术要求如下: 等级测回数一测回读数较差(mm)单测回间较差(mm)往返较差(mm)一级434(ab.D.10)注:a、b分别为仪器标称精度固定误差,比例误差系数,D为测距长度。c控
13、制监测网,一次布网,观测期间,保持网形不变。定期地进行复测检查,复测周期与水平位移监测同步。由于监测精度要求高,根据变形观测经验,各期观测时,尽量保持观测方法、测站不变、固定专人观测。5)观测点的设置由于本次沉降观测对基坑周边建(构)筑物、施工道路和基坑边坡的稳定性在土方开挖和基础施工期间受影响的区域进行监测,观测点位的埋设,根据设计图纸的要求进行,其中:土钉和冠梁设置观测点30处,周边建筑设置观测点51处,路面观测点9处(具体设置根据正式的设计图进行调整)。硬化地面和混凝土采用做钢钎标志,软土地面采用混凝土现浇观测点。6)观测周期a根据招标文件要求,基坑土方开挖前,对监测点进行原始数据测量,
14、进行两次,保证原始数据的准确。基坑土方开挖期间,每开挖一层观测一次,开挖结束后一个月内,每周一次,之后半年内,每两周一次,再之后每月一次,直至回填结束。b在观测过程中,如发现建筑基坑周围发生大量沉降、不均匀沉降或严重裂缝等异常变化时,应立即分析原因,并随时增加观测次数,必要时两天测一次或数次。7) 沉降预警值根据招标文件要求:变形的预警值为3mm或5天内每天变形1mm。沉降的预警值为差异沉降大于20mm或总沉降大于30mm。8)数据处理及观测成果分析室外观测结束后,将记录的数据,在计算机上进行水准网的严密平差计算和水平位移计算。打印出原始记录数据、平差成果、并编制观测结果汇总表。每期观测完后,对观测资料、观测结果及时进行统计、分析,了解各建筑物沉降趋势,如发现有异常沉降变形现象,及时上报给相关单位,以便相关各方能迅速采取有效措施确保建筑物安全。3.5.1支护、降水工
