1、基础管井降水施工【摘 要】 根据“迁绥”工程施工的具体情况,对基础管井施工加以分析,阐明了施工方法,对施工有一定的指导意义。 【关键词】 管井 降水 施工“迁绥”工程中有三基基础地下水位较高,经采用多种降水方案均不能达到理想效果,最后确定采用管井降水方案,效果较好。我吉林项目部承建的“迁绥”500kV东北华北联网工程第标段的170、171、172塔基础位于旧河床上,根据此三基基础的地质情况,我们采用降水施工方案。现以此三基基础中水位最低的171为例,说明我们采用的施工方案。171塔基础,位于河北省抚宁境内,该基基础位于洋河旧河床上。经现场勘察,距该基础北侧近3 处为洋河水库(库容量较大),其原

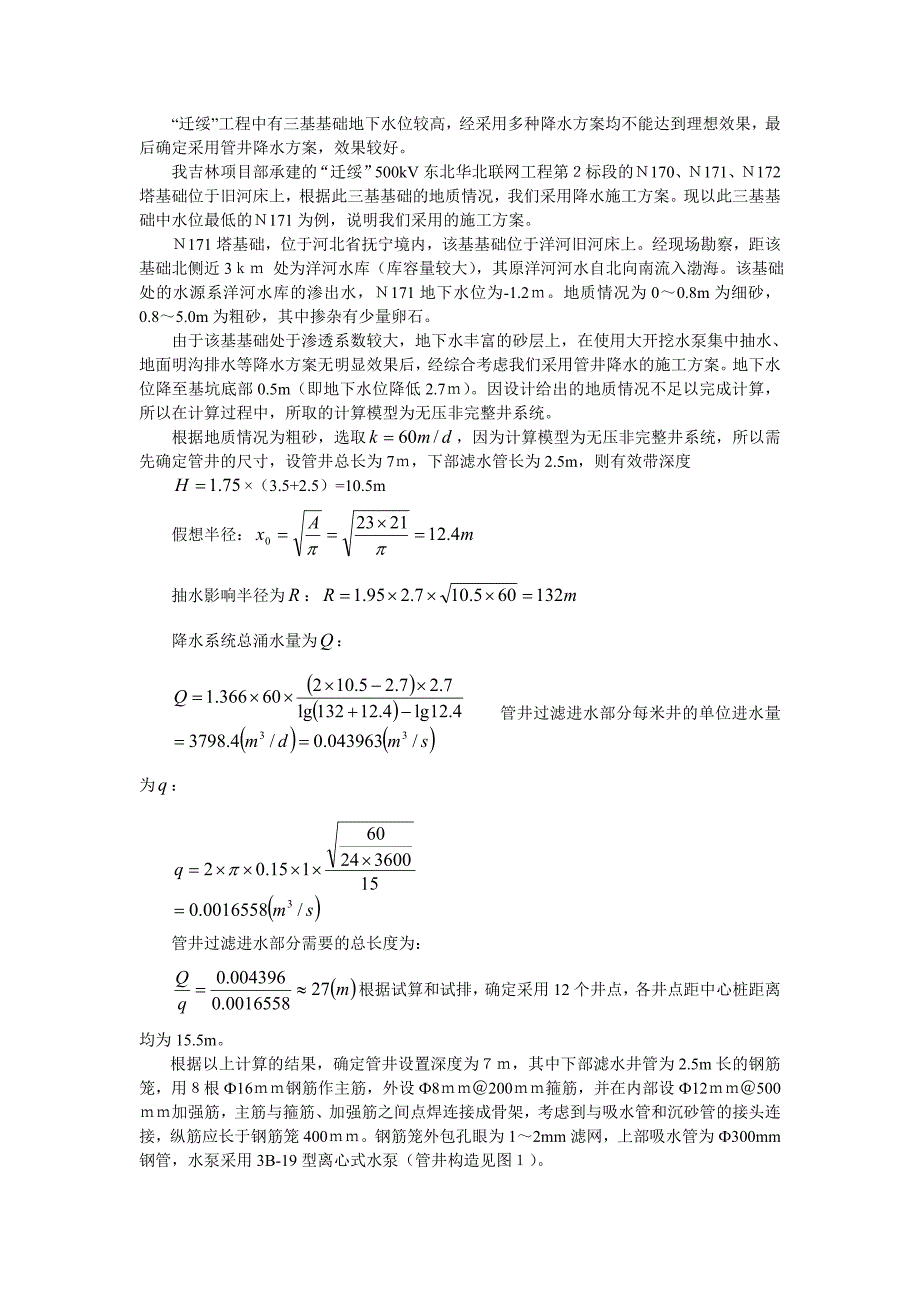

2、洋河河水自北向南流入渤海。该基础处的水源系洋河水库的渗出水,171地下水位为-1.2。地质情况为00.8m为细砂,0.85.0m为粗砂,其中掺杂有少量卵石。由于该基基础处于渗透系数较大,地下水丰富的砂层上,在使用大开挖水泵集中抽水、地面明沟排水等降水方案无明显效果后,经综合考虑我们采用管井降水的施工方案。地下水位降至基坑底部0.5m(即地下水位降低2.7)。因设计给出的地质情况不足以完成计算,所以在计算过程中,所取的计算模型为无压非完整井系统。根据地质情况为粗砂,选取,因为计算模型为无压非完整井系统,所以需先确定管井的尺寸,设管井总长为7,下部滤水管长为2.5m,则有效带深度(3.5+2.5)

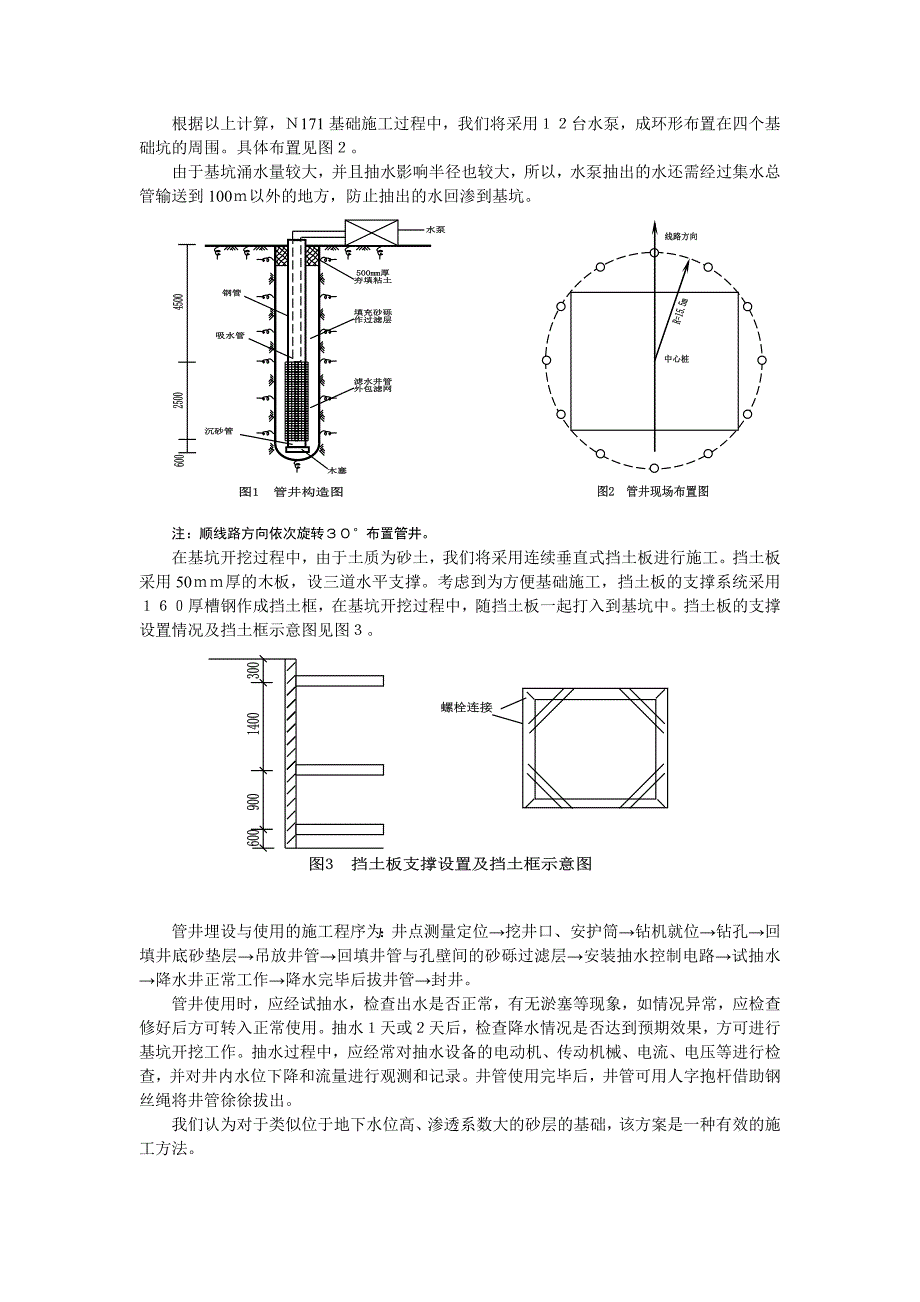

3、=10.5m假想半径:抽水影响半径为:降水系统总涌水量为: 管井过滤进水部分每米井的单位进水量为:管井过滤进水部分需要的总长度为:根据试算和试排,确定采用12个井点,各井点距中心桩距离均为15.5m。根据以上计算的结果,确定管井设置深度为,其中下部滤水井管为2.5m长的钢筋笼,用根16钢筋作主筋,外设8200箍筋,并在内部设12500加强筋,主筋与箍筋、加强筋之间点焊连接成骨架,考虑到与吸水管和沉砂管的接头连接,纵筋应长于钢筋笼400。钢筋笼外包孔眼为12mm滤网,上部吸水管为300mm钢管,水泵采用3B-19型离心式水泵(管井构造见图)。根据以上计算,171基础施工过程中,我们将采用台水泵,

4、成环形布置在四个基础坑的周围。具体布置见图。由于基坑涌水量较大,并且抽水影响半径也较大,所以,水泵抽出的水还需经过集水总管输送到100以外的地方,防止抽出的水回渗到基坑。注:顺线路方向依次旋转布置管井。在基坑开挖过程中,由于土质为砂土,我们将采用连续垂直式挡土板进行施工。挡土板采用50厚的木板,设三道水平支撑。考虑到为方便基础施工,挡土板的支撑系统采用厚槽钢作成挡土框,在基坑开挖过程中,随挡土板一起打入到基坑中。挡土板的支撑设置情况及挡土框示意图见图。管井埋设与使用的施工程序为:井点测量定位挖井口、安护筒钻机就位钻孔回填井底砂垫层吊放井管回填井管与孔壁间的砂砾过滤层安装抽水控制电路试抽水降水井正常工作降水完毕后拔井管封井。管井使用时,应经试抽水,检查出水是否正常,有无淤塞等现象,如情况异常,应检查修好后方可转入正常使用。抽水天或天后,检查降水情况是否达到预期效果,方可进行基坑开挖工作。抽水过程中,应经常对抽水设备的电动机、传动机械、电流、电压等进行检查,并对井内水位下降和流量进行观测和记录。井管使用完毕后,井管可用人字抱杆借助钢丝绳将井管徐徐拔出。我们认为对于类似位于地下水位高、渗透系数大的砂层的基础,该方案是一种有效的施工方法。
